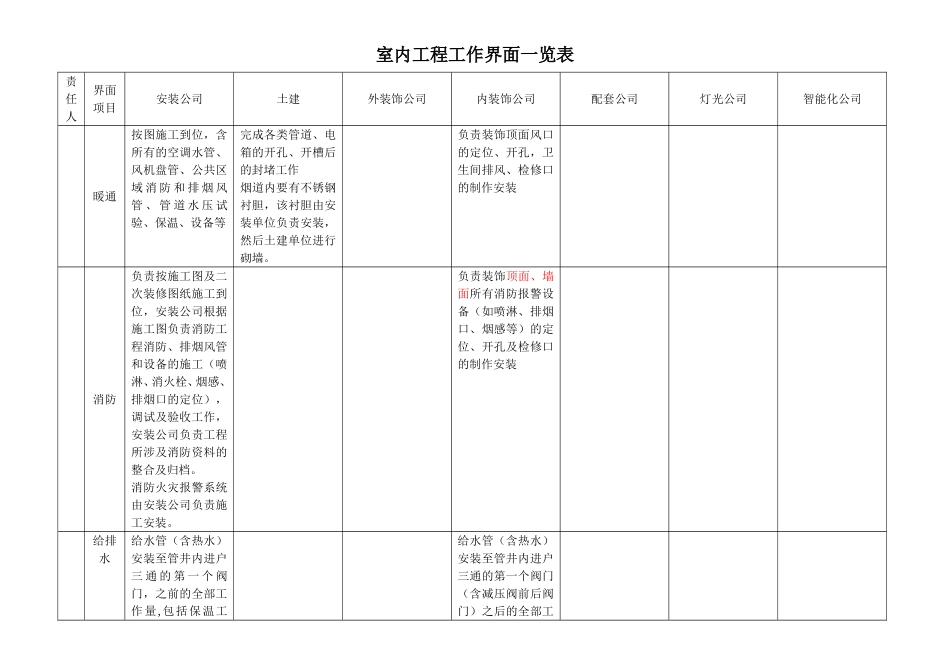

室内工程工作界面一览表责任人界面项目安装公司土建外装饰公司内装饰公司配套公司灯光公司智能化公司暖通按图施工到位,含所有的空调水管、风机盘管、公共区域消防和排烟风管、管道水压试验、保温、设备等完成各类管道、电箱的开孔、开槽后的封堵工作烟道内要有不锈钢衬胆,该衬胆由安装单位负责安装,然后土建单位进行砌墙
负责装饰顶面风口的定位、开孔,卫生间排风、检修口的制作安装消防负责按施工图及二次装修图纸施工到位,安装公司根据施工图负责消防工程消防、排烟风管和设备的施工(喷淋、消火栓、烟感、排烟口的定位),调试及验收工作,安装公司负责工程所涉及消防资料的整合及归档
消防火灾报警系统由安装公司负责施工安装
负责装饰顶面、墙面所有消防报警设备(如喷淋、排烟口、烟感等)的定位、开孔及检修口的制作安装给排水给水管(含热水)安装至管井内进户三通的第一个阀门,之前的全部工作量,包括保温工给水管(含热水)安装至管井内进户三通的第一个阀门(含减压阀前后阀门)之后的全部工作量,并有三方在现场(监理单位、安装单位及分包商)进行管网水压试验,合格后做好工序资料报验,再移交分包商进行支管安装
雨水管全部安装到位
空调冷凝水管及保温全部由安装公司负责安装

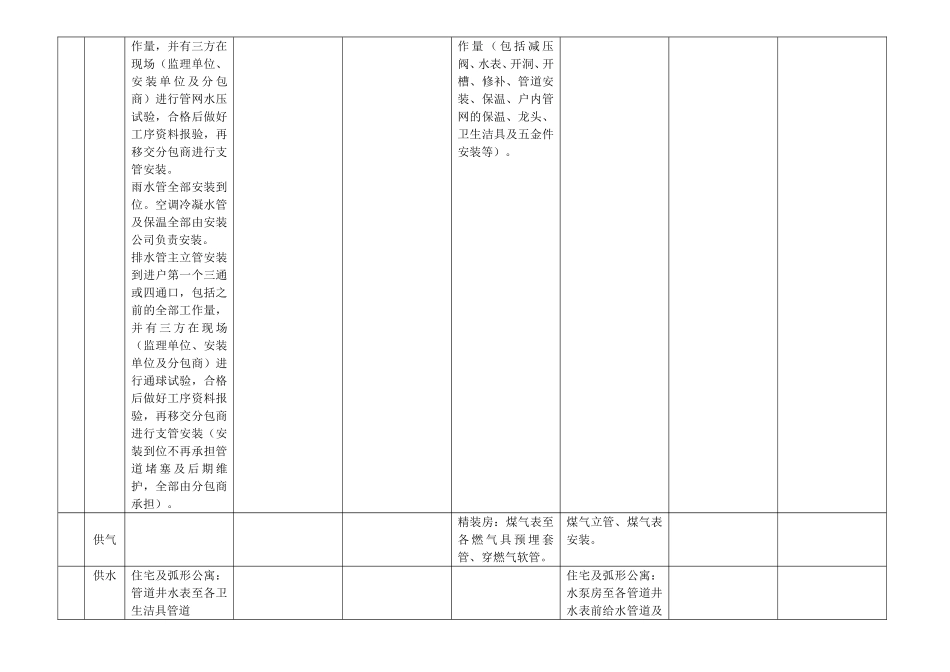

排水管主立管安装到进户第一个三通或四通口,包括之前的全部工作量,并有三方在现场(监理单位、安装单位及分包商)进行通球试验,合格后做好工序资料报验,再移交分包商进行支管安装(安装到位不再承担管道堵塞及后期维护,全部由分包商承担)
作量(包括减压阀、水表、开洞、开槽、修补、管道安装、保温、户内管网的保温、龙头、卫生洁具及五金件安装等)
供气精装房:煤气表至各燃气具预埋套管、穿燃气软管
煤气立管、煤气表安装

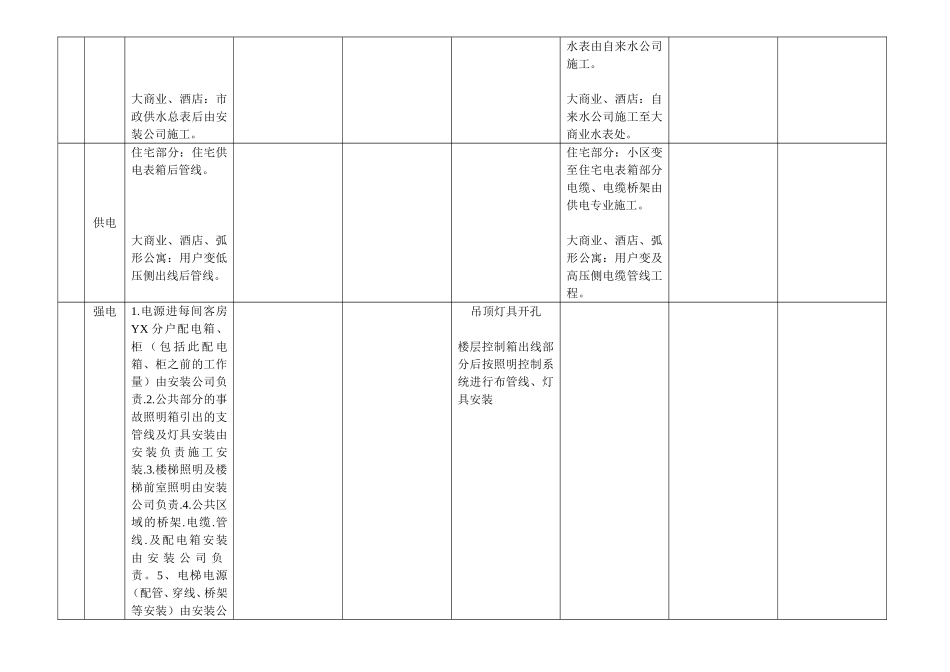

供水住宅及弧形公寓:管道井水表至各卫生洁具管道住宅及弧形公寓:水泵房至各管道井水表前给水管道及大商业、酒店:市政供水总表后由安装公司施工
水表由自来水公司施工
