技术交底记录表C2-1编号053工程名称交底日期施工单位分项工程名称交底提要室外散水施工技术交底交底内容:一、材料要求石灰、C20混凝土、嵌缝油膏二、主要机具平板振捣器、旧木(竹)胶板、木(铁)抹子、手推车、平锹、尖锹、铁耙、2m靠尺、钢尺、小白线等
三、作业条件:1、室外外墙面砖(石材)已经施工完毕
2、出入室内外各种管线、沟槽已经施工完毕并经监理验收合格
3、肥槽土方回填施工完毕并经监理验收合格
四、操作工艺1、散水做法:首层室外散水的具体范围及位置见首层平面图(建4改),具体做法如下图所示:2、施工工艺流程散水内场地平整回填土并夯实模板支设搅拌混凝土浇注混凝土混凝土养护塞填嵌缝油膏审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

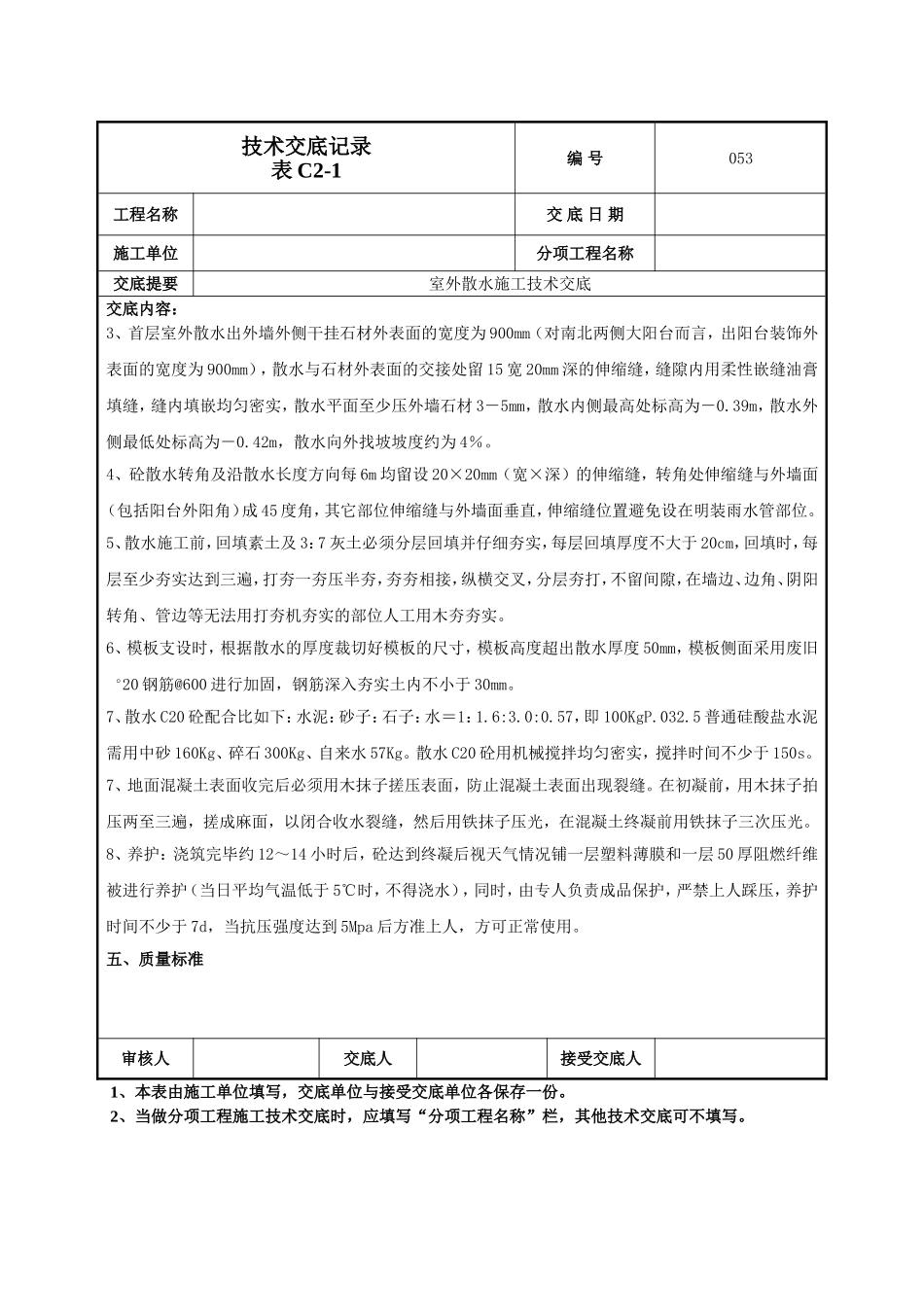

技术交底记录表C2-1编号053工程名称交底日期施工单位分项工程名称交底提要室外散水施工技术交底交底内容:3、首层室外散水出外墙外侧干挂石材外表面的宽度为900mm(对南北两侧大阳台而言,出阳台装饰外表面的宽度为900mm),散水与石材外表面的交接处留15宽20mm深的伸缩缝,缝隙内用柔性嵌缝油膏填缝,缝内填嵌均匀密实,散水平面至少压外墙石材3-5mm,散水内侧最高处标高为-0
39m,散水外侧最低处标高为-0
42m,散水向外找坡坡度约为4%
4、砼散水转角及沿散水长度方向每6m均留设20×20mm(宽×深)的伸缩缝,转角处伸缩缝与外墙面(包括阳台外阳角)成45度角,其它部位伸缩缝与外墙面垂直,伸缩缝位置避免设在明装雨水管部位

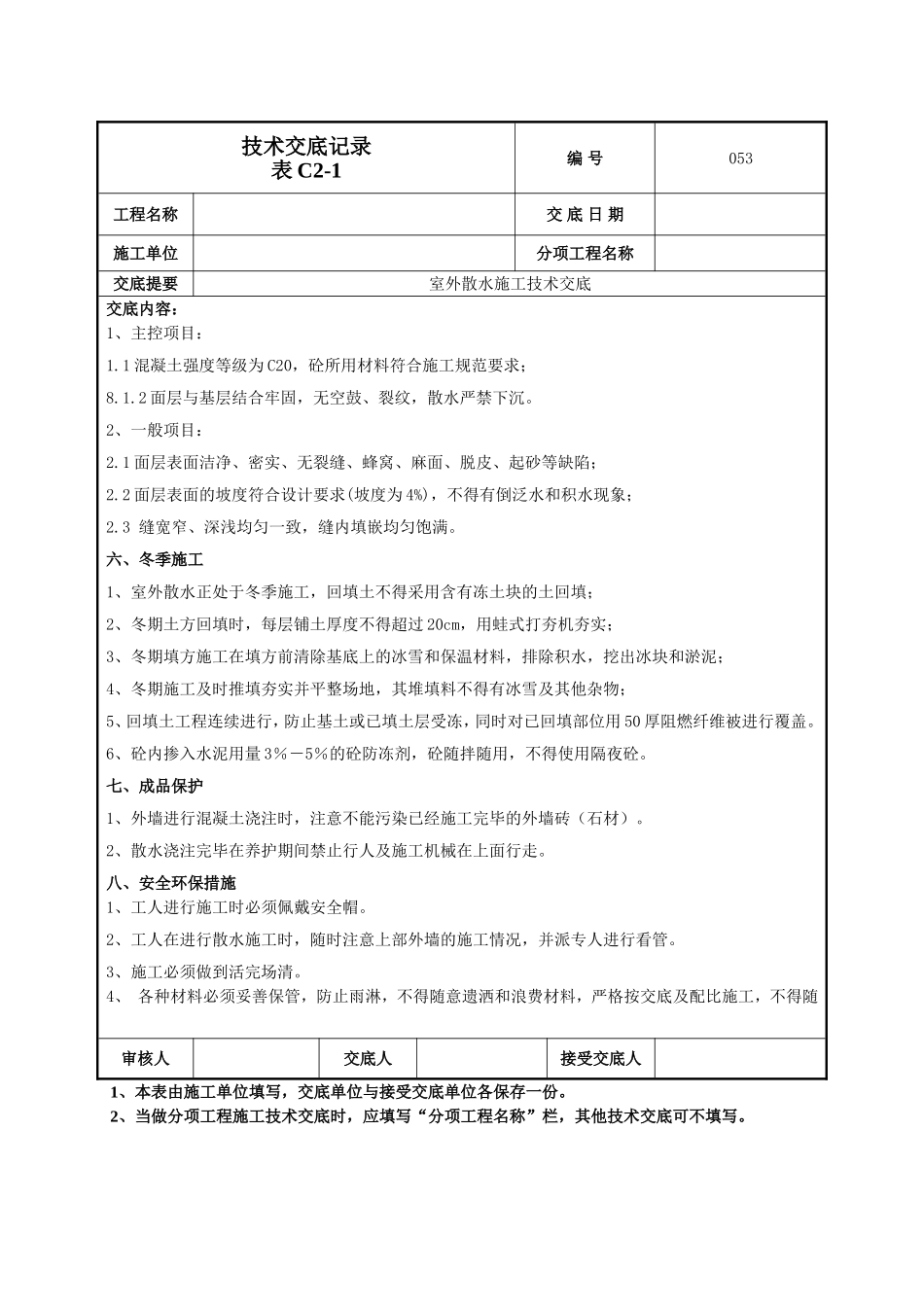

5、散水施工前,回填素土及3:7灰土必须分层回填并仔细夯实,每层回填厚度不大于20cm,回填时,每层至少夯实达到三遍,打夯一夯压半夯,夯夯相接,纵横交叉,分层夯打,不留间隙,在墙边、边角、阴阳转角、管边等无法
