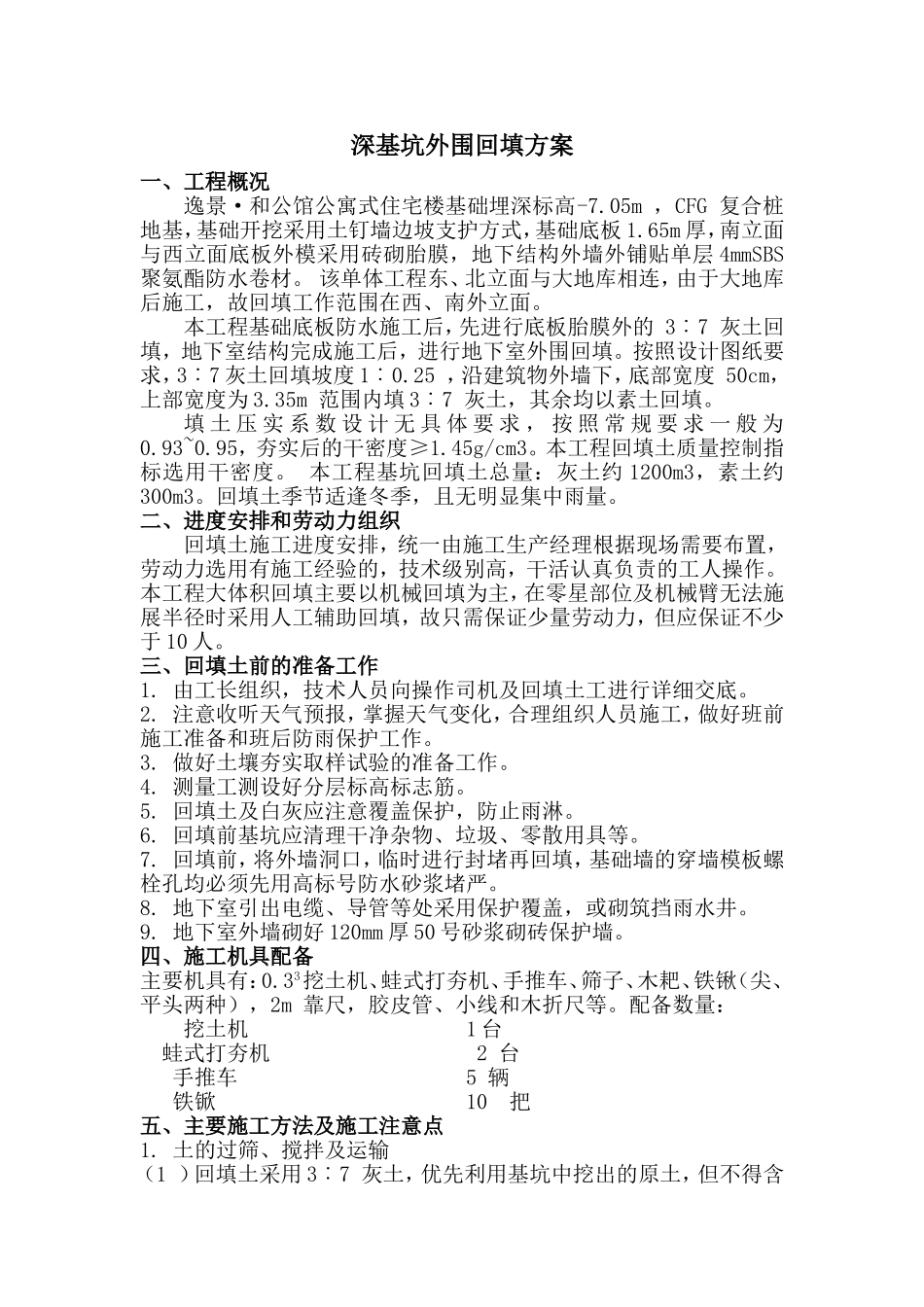

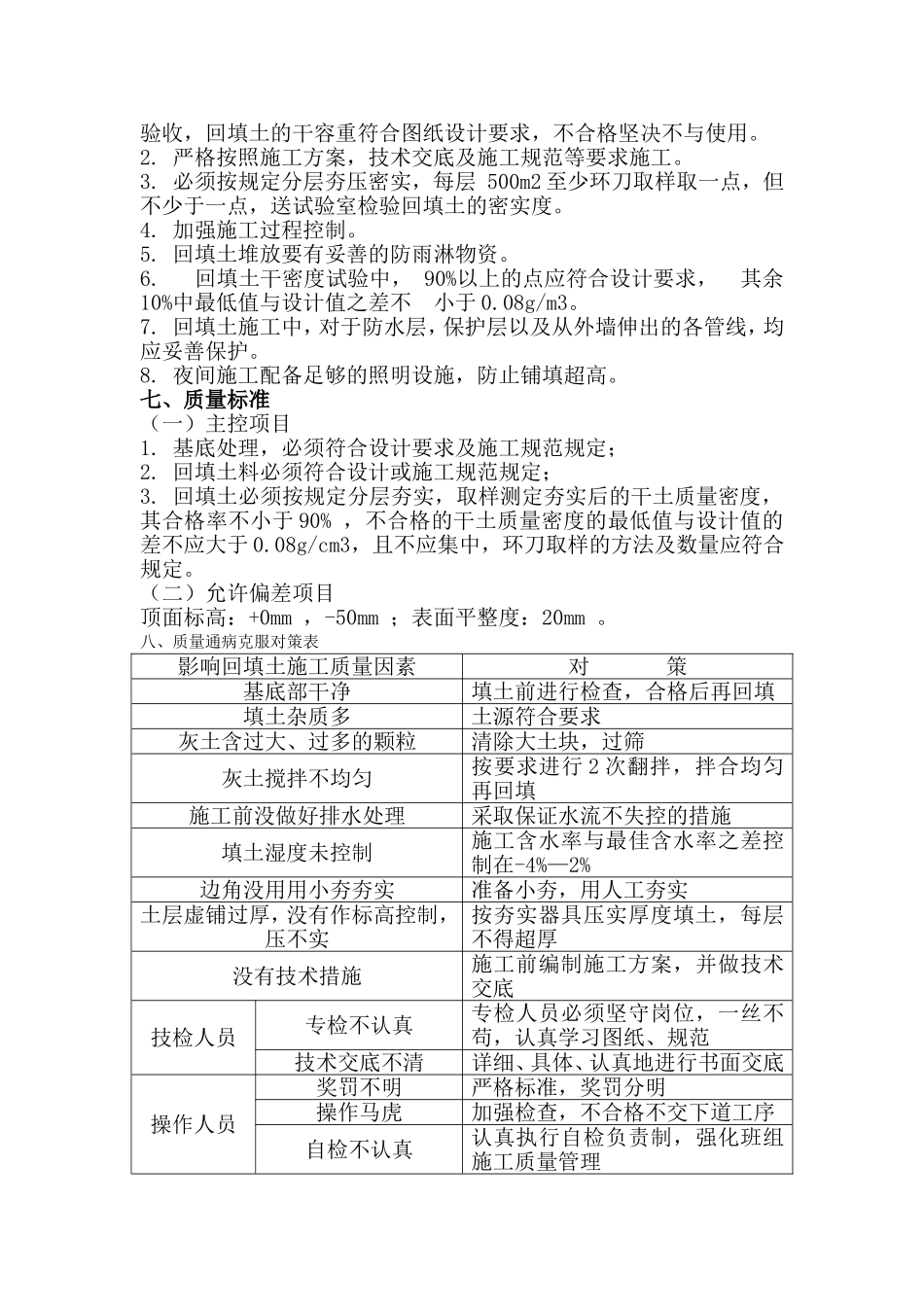

深基坑外围回填方案一、工程概况逸景·和公馆公寓式住宅楼基础埋深标高-7
05m,CFG复合桩地基,基础开挖采用土钉墙边坡支护方式,基础底板1
65m厚,南立面与西立面底板外模采用砖砌胎膜,地下结构外墙外铺贴单层4mmSBS聚氨酯防水卷材
该单体工程东、北立面与大地库相连,由于大地库后施工,故回填工作范围在西、南外立面
本工程基础底板防水施工后,先进行底板胎膜外的3︰7灰土回填,地下室结构完成施工后,进行地下室外围回填
按照设计图纸要求,3︰7灰土回填坡度1︰0
25,沿建筑物外墙下,底部宽度50cm,上部宽度为3
35m范围内填3︰7灰土,其余均以素土回填
填土压实系数设计无具体要求,按照常规要求一般为0
95,夯实后的干密度≥1
45g/cm3
本工程回填土质量控制指标选用干密度
本工程基坑回填土总量:灰土约1200m3,素土约300m3
回填土季节适逢冬季,且无明显集中雨量
二、进度安排和劳动力组织回填土施工进度安排,统一由施工生产经理根据现场需要布置,劳动力选用有施工经验的,技术级别高,干活认真负责的工人操作
本工程大体积回填主要以机械回填为主,在零星部位及机械臂无法施展半径时采用人工辅助回填,故只需保证少量劳动力,但应保证不少于10人
三、回填土前的准备工作1
由工长组织,技术人员向操作司机及回填土工进行详细交底
注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作
做好土壤夯实取样试验的准备工作
测量工测设好分层标高标志筋
回填土及白灰应注意覆盖保护,防止雨淋
回填前基坑应清理干净杂物、垃圾、零散用具等
回填前,将外墙洞口,临时进行封堵再回填,基础墙的穿墙模板螺栓孔均必须先用高标号防水砂浆堵严
地下室引出电缆、导管等处采用保护覆盖,或砌筑挡雨水井
地下室外墙砌好120mm厚50号砂浆砌砖保护
