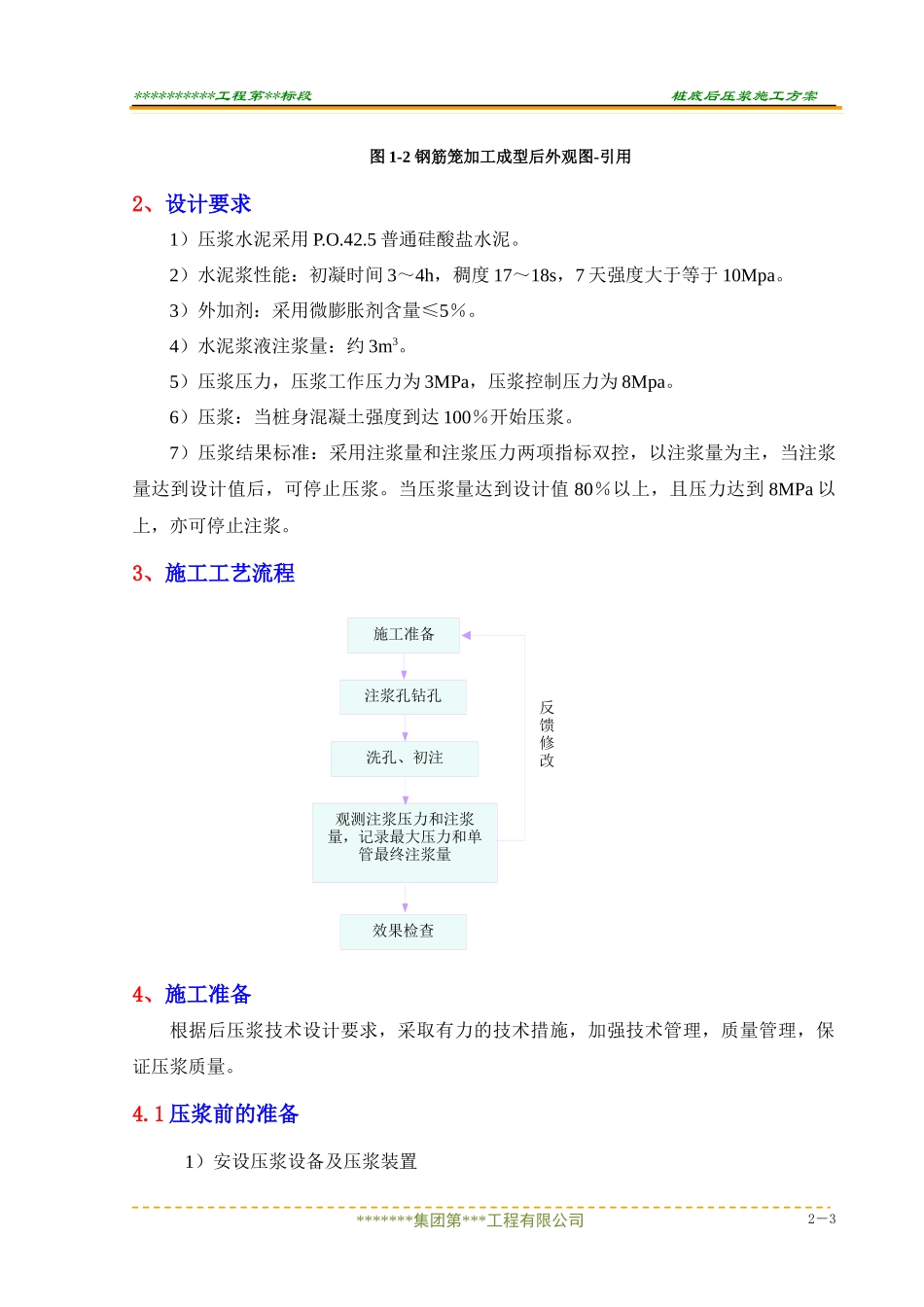

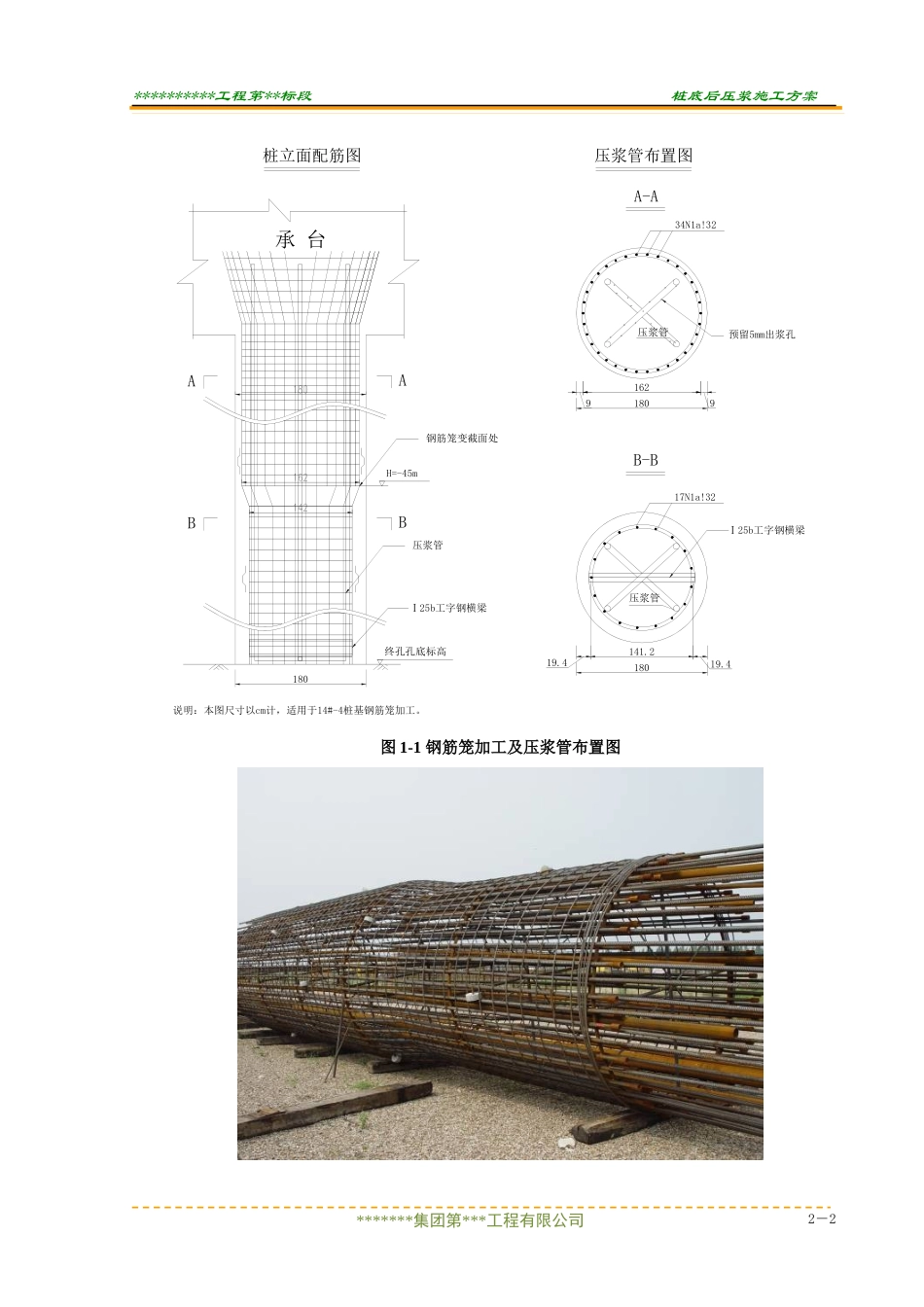

**********工程第**标段桩底后压浆施工方案钻孔灌注桩成桩后压浆施工方案1、概述钻孔灌注桩后压浆技术是在成桩过程中,在桩基或桩侧预置压浆管路,待桩身砼达到一定强度后,通过压浆管路采用高压注浆泵注入特殊配方水泥浆液,使桩底沉渣及桩周之间的泥皮隐患得到根除,桩身强度得到补强,桩底、桩侧周围土体得到密实,桩与桩周土粘结力得到提高,从而使钻孔灌注桩承载力获得提高的一种先进科学的技术方法。通过对桩端和桩侧压注水泥浆液,在高压注浆泵的压力作用下,水泥浆液渗透至桩端残渣疏松土体和桩侧壁土体,使桩端和桩侧土体形成一种较土体强度高的复合土体,使桩端和桩侧土体的结构密实,增强桩端土体的抗击强度,增大桩侧土体摩阻力从而提高单桩承载力。*********工程第**标段东引桥部分X14-4#桩,桩径1.8m、终孔桩长为60.65m,于-60.8m处进入中风化石灰岩。该桩于2013年9月30日成孔。为了确保该桩的承载力,我部建议该桩钢筋笼上部至-45m标高处仍按原设计图纸进行加工,标高-45m至-63.0m钢筋笼按17根主筋,钢筋笼直径按缩小20cm进行制作。在该桩清孔完成灌注混凝土后,采取成桩后注浆的工艺,对桩底进行压浆补强。注浆管路采用无缝钢管材质,直径35mm,安装固定在钢筋笼内侧,随钢筋笼下放至实际孔底标高,共计2根管,压浆时在桩底形成一个十字型形回路。做法如下图所示:*******集团第***工程有限公司2-1**********工程第**标段桩底后压浆施工方案图1-1钢筋笼加工及压浆管布置图*******集团第***工程有限公司桩立面配筋图180承台终孔孔底标高钢筋笼变截面处压浆管99162180A-A压浆管34N1a!3219.419.4141.2180B-B17N1a!32AABB压浆管压浆管布置图H=-45mⅠ25b工字钢横梁Ⅰ25b工字钢横梁预留5mm出浆孔说明:本图尺寸以cm计,适用于14#-4桩基钢筋笼加工。2-2施工准备注浆孔钻孔洗孔、初注观测注浆压力和注浆量,记录最大压力和单管最终注浆量反馈修改效果检查**********工程第**标段桩底后压浆施工方案图1-2钢筋笼加工成型后外观图-引用2、设计要求1)压浆水泥采用P.O.42.5普通硅酸盐水泥。2)水泥浆性能:初凝时间3~4h,稠度17~18s,7天强度大于等于10Mpa。3)外加剂:采用微膨胀剂含量≤5%。4)水泥浆液注浆量:约3m3。5)压浆压力,压浆工作压力为3MPa,压浆控制压力为8Mpa。6)压浆:当桩身混凝土强度到达100%开始压浆。7)压浆结果标准:采用注浆量和注浆压力两项指标双控,以注浆量为主,当注浆量达到设计值后,可停止压浆。当压浆量达到设计值80%以上,且压力达到8MPa以上,亦可停止注浆。3、施工工艺流程4、施工准备根据后压浆技术设计要求,采取有力的技术措施,加强技术管理,质量管理,保证压浆质量。4.1压浆前的准备1)安设压浆设备及压浆装置*******集团第***工程有限公司2-3**********工程第**标段桩底后压浆施工方案压浆设备(每班组):注浆泵(两台,一台注浆,一台清洗),浆液搅拌机,贮浆桶,压浆12Mpa压力表,球阀,溢流阀,16目纱网。注浆必须配备卸荷阀,限定压力8~9Mpa。注浆泵流量不大于60L/min,为确保压浆过程中不因机械事故而停顿,压浆设备必须有备用件。2)压浆管路应编号并挂牌明示,压浆管路按编号顺序与浆液分配器对应连接牢固。3)压水试验和压浆前,进行压浆管路系统及接头耐压试验。试验操作时,要分级缓慢升压,停泵稳压后方可进行检查,并认真检查高压设备,确保设备正常运转。4)水泥、外加剂等材料准备充分,压浆前运抵现场,每盘外加剂计量好,装进塑料袋,保证其掺量的准确性。4.2水泥浆液配制1)桩端压浆浆液水灰比控制在0.5~0.6之间;2)水泥必须控制在42.5Mpa以上,同时要求现用现拌、不得结块;3)浆液配制程序:先放水,再加外加剂,搅拌均匀后加水泥。经配制好的水泥浆液加入适当的减水剂和早强剂等,外加剂放于搅拌桶内充分搅拌。4)严格控制浆液配比,搅拌时间不少于2min,浆液应具有良好的流动性,不离折、不沉淀,浆液进入贮浆桶时必须用16目纱网进行2次过滤,防止杂物堵塞压浆孔及管路。5)水泥送试验室进行试验,按7天结石强度大于或等于10Mpa,确定配合比,依据试验室确定的配合比配制水泥浆液。5、施工方法当桩身混...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桩基桩底后压浆方案.doc

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
