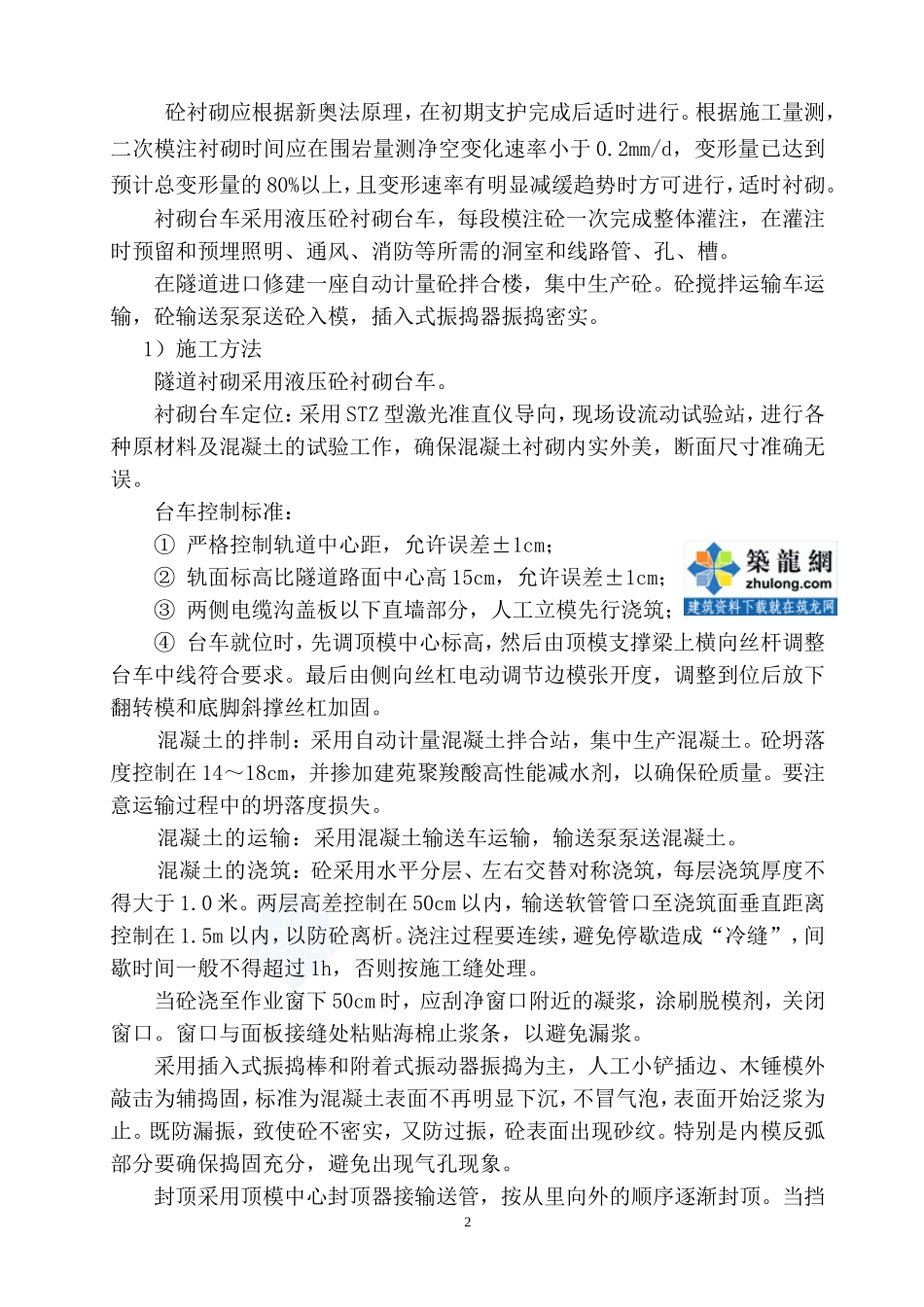

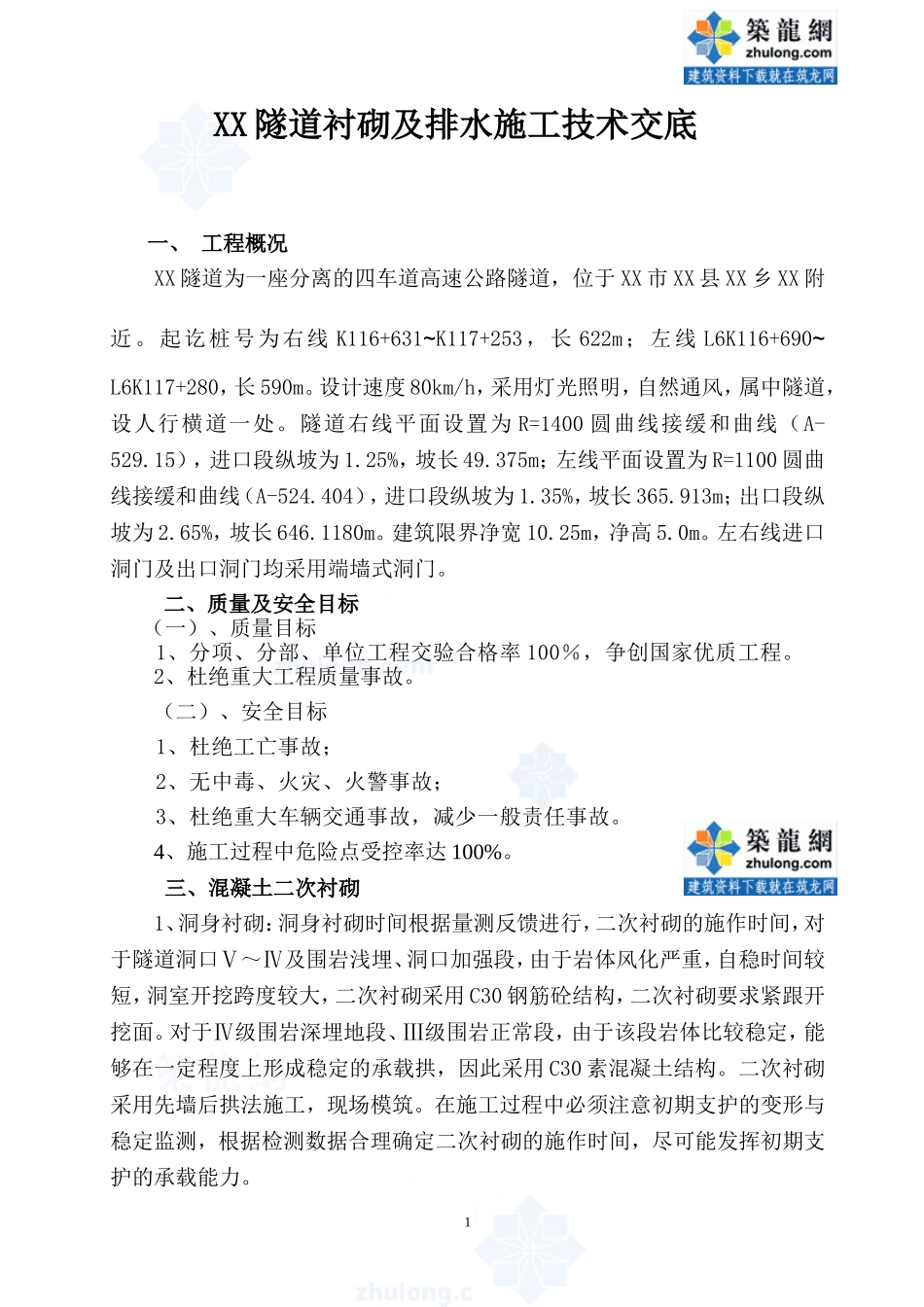

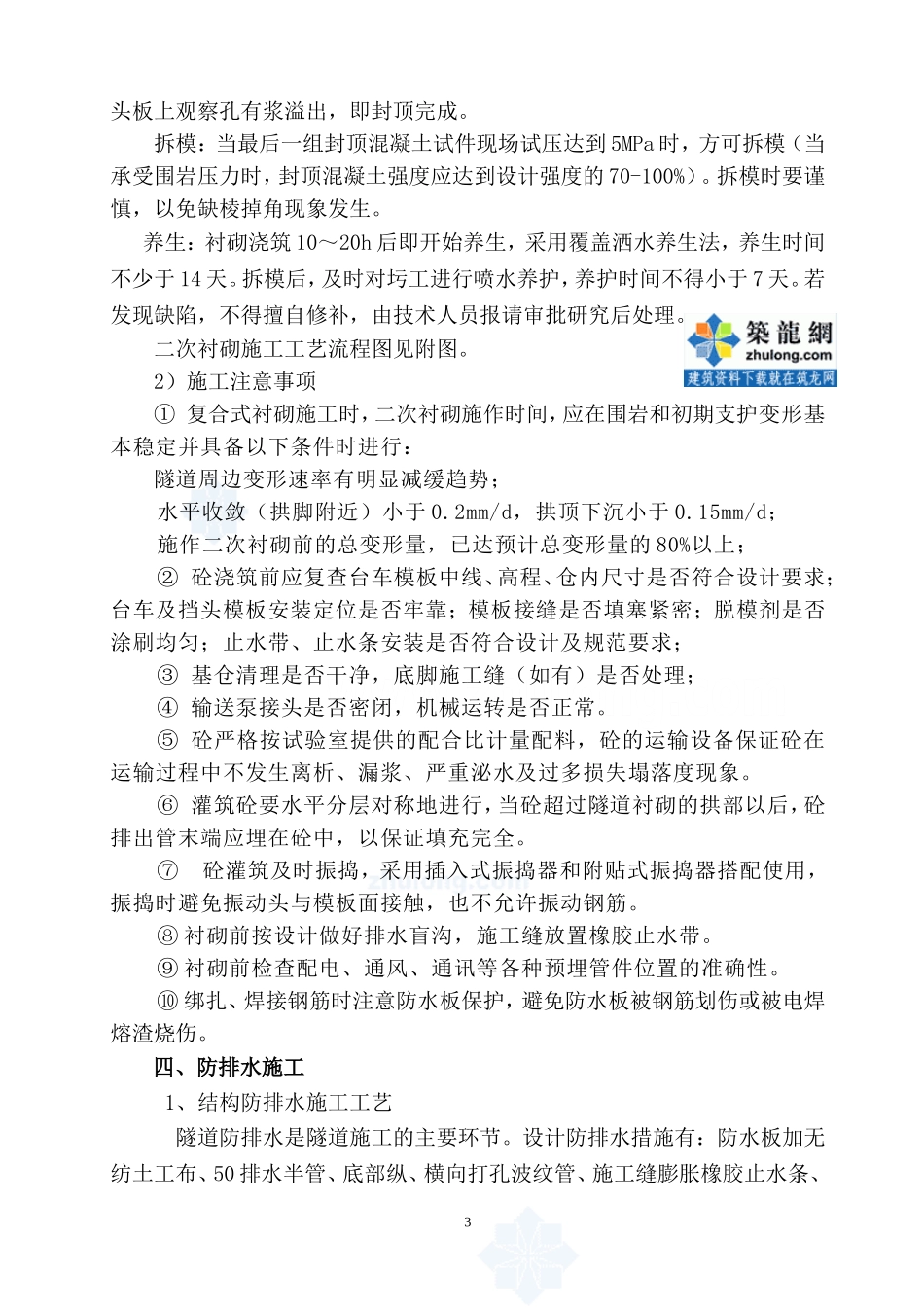

XX隧道衬砌及排水施工技术交底一、工程概况XX隧道为一座分离的四车道高速公路隧道,位于XX市XX县XX乡XX附近
起讫桩号为右线K116+631~K117+253,长622m;左线L6K116+690~L6K117+280,长590m
设计速度80km/h,采用灯光照明,自然通风,属中隧道,设人行横道一处
隧道右线平面设置为R=1400圆曲线接缓和曲线(A-529
15),进口段纵坡为1
25%,坡长49
375m;左线平面设置为R=1100圆曲线接缓和曲线(A-524
404),进口段纵坡为1
35%,坡长365
913m;出口段纵坡为2
65%,坡长646
建筑限界净宽10
25m,净高5
左右线进口洞门及出口洞门均采用端墙式洞门
二、质量及安全目标(一)、质量目标1、分项、分部、单位工程交验合格率100%,争创国家优质工程
2、杜绝重大工程质量事故
(二)、安全目标1、杜绝工亡事故;2、无中毒、火灾、火警事故;3、杜绝重大车辆交通事故,减少一般责任事故
4、施工过程中危险点受控率达100%
三、混凝土二次衬砌1、洞身衬砌:洞身衬砌时间根据量测反馈进行,二次衬砌的施作时间,对于隧道洞口Ⅴ~Ⅳ及围岩浅埋、洞口加强段,由于岩体风化严重,自稳时间较短,洞室开挖跨度较大,二次衬砌采用C30钢筋砼结构,二次衬砌要求紧跟开挖面
对于Ⅳ级围岩深埋地段、Ⅲ级围岩正常段,由于该段岩体比较稳定,能够在一定程度上形成稳定的承载拱,因此采用C30素混凝土结构
二次衬砌采用先墙后拱法施工,现场模筑
在施工过程中必须注意初期支护的变形与稳定监测,根据检测数据合理确定二次衬砌的施作时间,尽可能发挥初期支护的承载能力
1砼衬砌应根据新奥法原理,在初期支护完成后适时进行
根据施工量测,二次模注衬砌时间应在围岩量测净空变化速率小于0
2mm/d,变形量已达到预计总变形量的80%以上,且变
