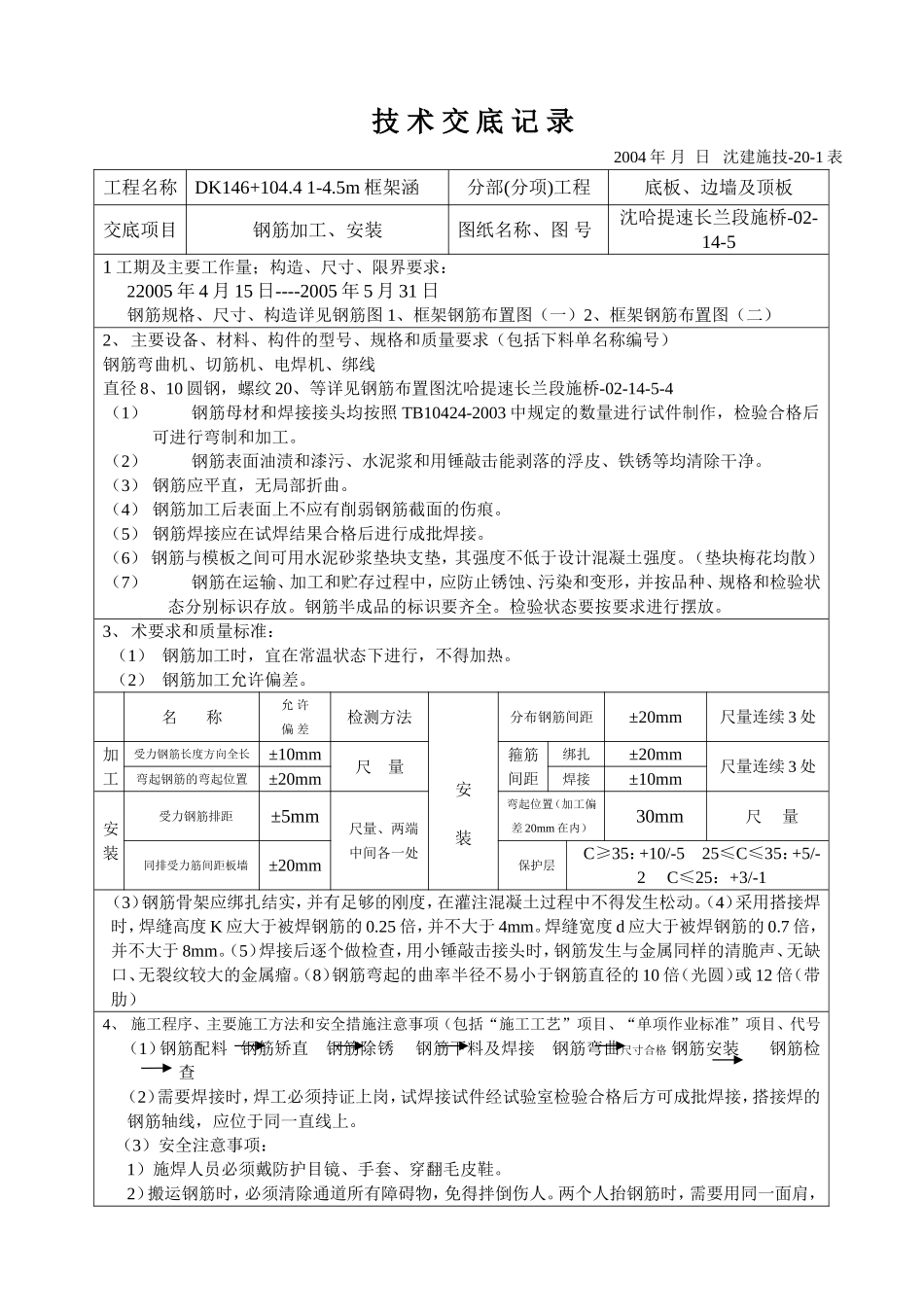

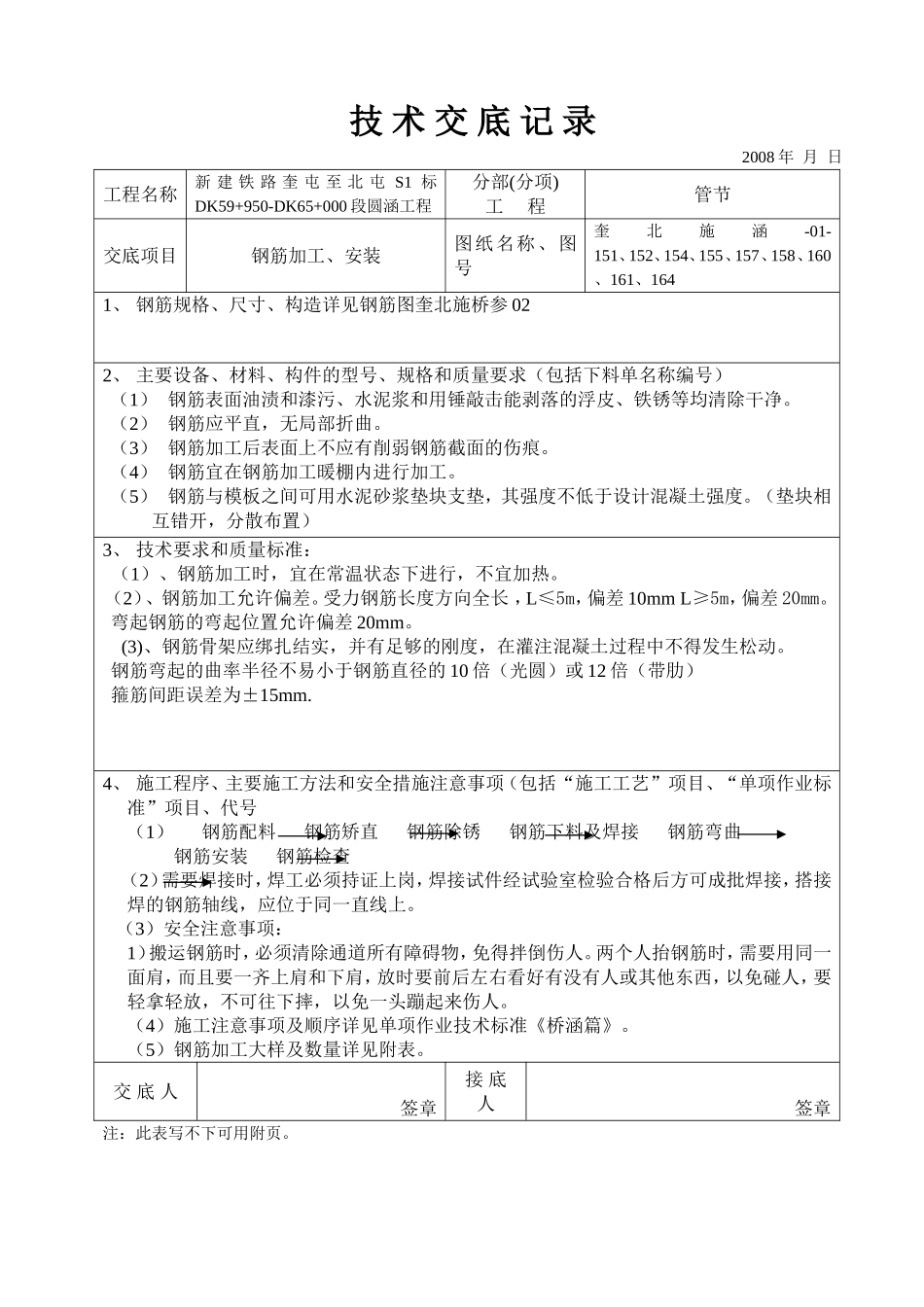

技术交底记录2008年月日工程名称新建铁路奎屯至北屯S1标DK59+950-DK65+000段圆涵工程分部(分项)工程管节交底项目钢筋加工、安装图纸名称、图号奎北施涵-01-151、152、154、155、157、158、160、161、1641、钢筋规格、尺寸、构造详见钢筋图奎北施桥参022、主要设备、材料、构件的型号、规格和质量要求(包括下料单名称编号)(1)钢筋表面油渍和漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等均清除干净
(2)钢筋应平直,无局部折曲
(3)钢筋加工后表面上不应有削弱钢筋截面的伤痕
(4)钢筋宜在钢筋加工暖棚内进行加工
(5)钢筋与模板之间可用水泥砂浆垫块支垫,其强度不低于设计混凝土强度
(垫块相互错开,分散布置)3、技术要求和质量标准:(1)、钢筋加工时,宜在常温状态下进行,不宜加热
(2)、钢筋加工允许偏差
受力钢筋长度方向全长,L≤5m,偏差10mmL≥5m,偏差20mm
弯起钢筋的弯起位置允许偏差20mm
(3)、钢筋骨架应绑扎结实,并有足够的刚度,在灌注混凝土过程中不得发生松动
钢筋弯起的曲率半径不易小于钢筋直径的10倍(光圆)或12倍(带肋)箍筋间距误差为±15mm
4、施工程序、主要施工方法和安全措施注意事项(包括“施工工艺”项目、“单项作业标准”项目、代号(1)钢筋配料钢筋矫直钢筋除锈钢筋下料及焊接钢筋弯曲钢筋安装钢筋检查(2)需要焊接时,焊工必须持证上岗,焊接试件经试验室检验合格后方可成批焊接,搭接焊的钢筋轴线,应位于同一直线上
(3)安全注意事项:1)搬运钢筋时,必须清除通道所有障碍物,免得拌倒伤人
两个人抬钢筋时,需要用同一面肩,而且要一齐上肩和下肩,放时要前后左右看好有没有人或其他东西,以免碰人,要轻拿轻放,不可往下摔,以免一头蹦起来伤人
(4)施工注意事项及顺序详见单项作业技术标准《桥涵篇》
(5)钢筋加工大样及数量详见附表
