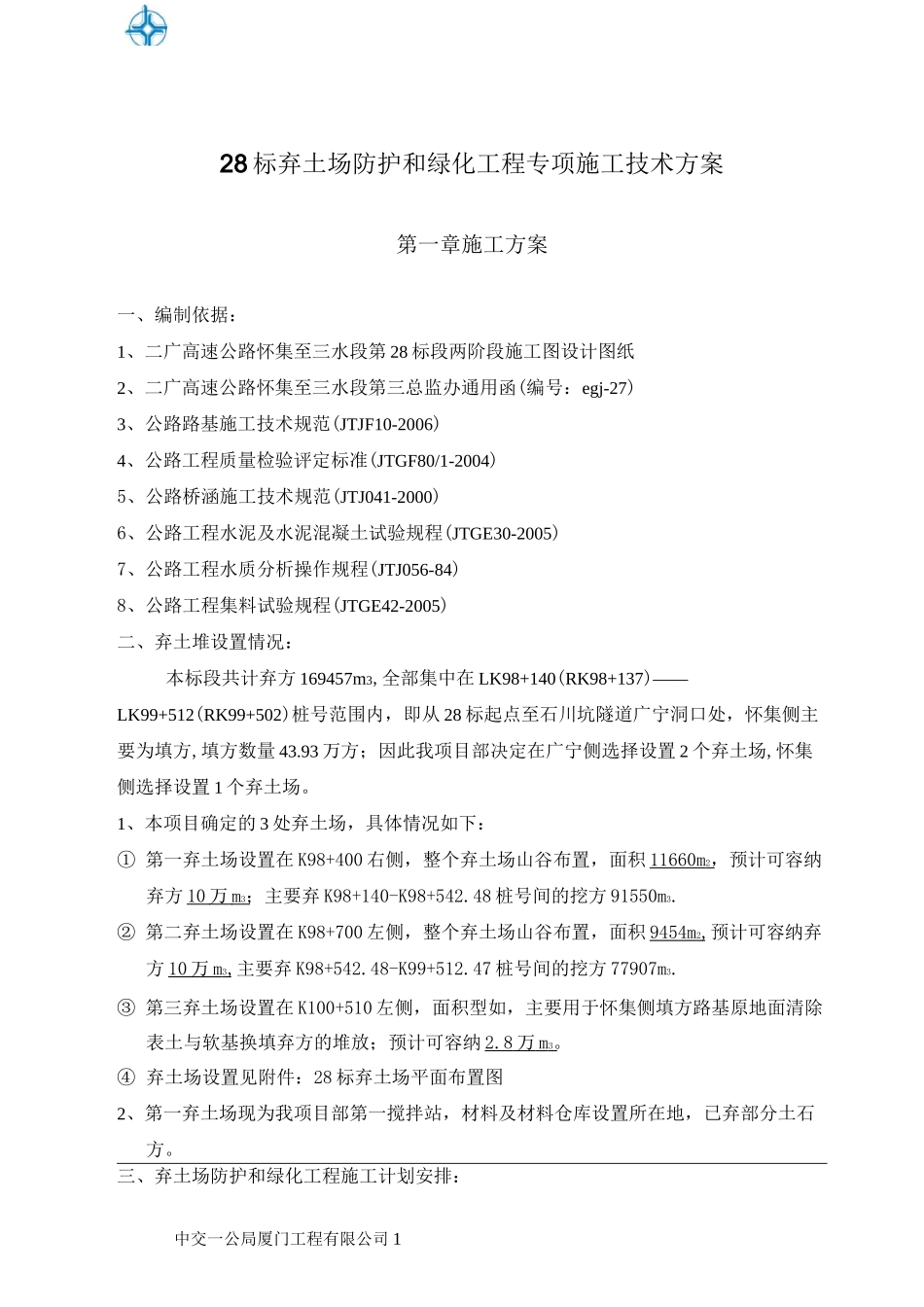

中交一公局厦门工程有限公司128标弃土场防护和绿化工程专项施工技术方案第一章施工方案一、编制依据:1、二广高速公路怀集至三水段第28标段两阶段施工图设计图纸2、二广高速公路怀集至三水段第三总监办通用函(编号:egj-27)3、公路路基施工技术规范(JTJF10-2006)4、公路工程质量检验评定标准(JTGF80/1-2004)5、公路桥涵施工技术规范(JTJ041-2000)6、公路工程水泥及水泥混凝土试验规程(JTGE30-2005)7、公路工程水质分析操作规程(JTJ056-84)8、公路工程集料试验规程(JTGE42-2005)二、弃土堆设置情况:本标段共计弃方169457m3,全部集中在LK98+140(RK98+137)——LK99+512(RK99+502)桩号范围内,即从28标起点至石川坑隧道广宁洞口处,怀集侧主要为填方,填方数量43
93万方;因此我项目部决定在广宁侧选择设置2个弃土场,怀集侧选择设置1个弃土场
1、本项目确定的3处弃土场,具体情况如下:①第一弃土场设置在K98+400右侧,整个弃土场山谷布置,面积11660m2,预计可容纳弃方10万m3;主要弃K98+140-K98+542
48桩号间的挖方91550m3
②第二弃土场设置在K98+700左侧,整个弃土场山谷布置,面积9454m2,预计可容纳弃方10万m3,主要弃K98+542
48-K99+512
47桩号间的挖方77907m3
③第三弃土场设置在K100+510左侧,面积型如,主要用于怀集侧填方路基原地面清除表土与软基换填弃方的堆放;预计可容纳2
④弃土场设置见附件:28标弃土场平面布置图2、第一弃土场现为我项目部第一搅拌站,材料及材料仓库设置所在地,已弃部分土石方

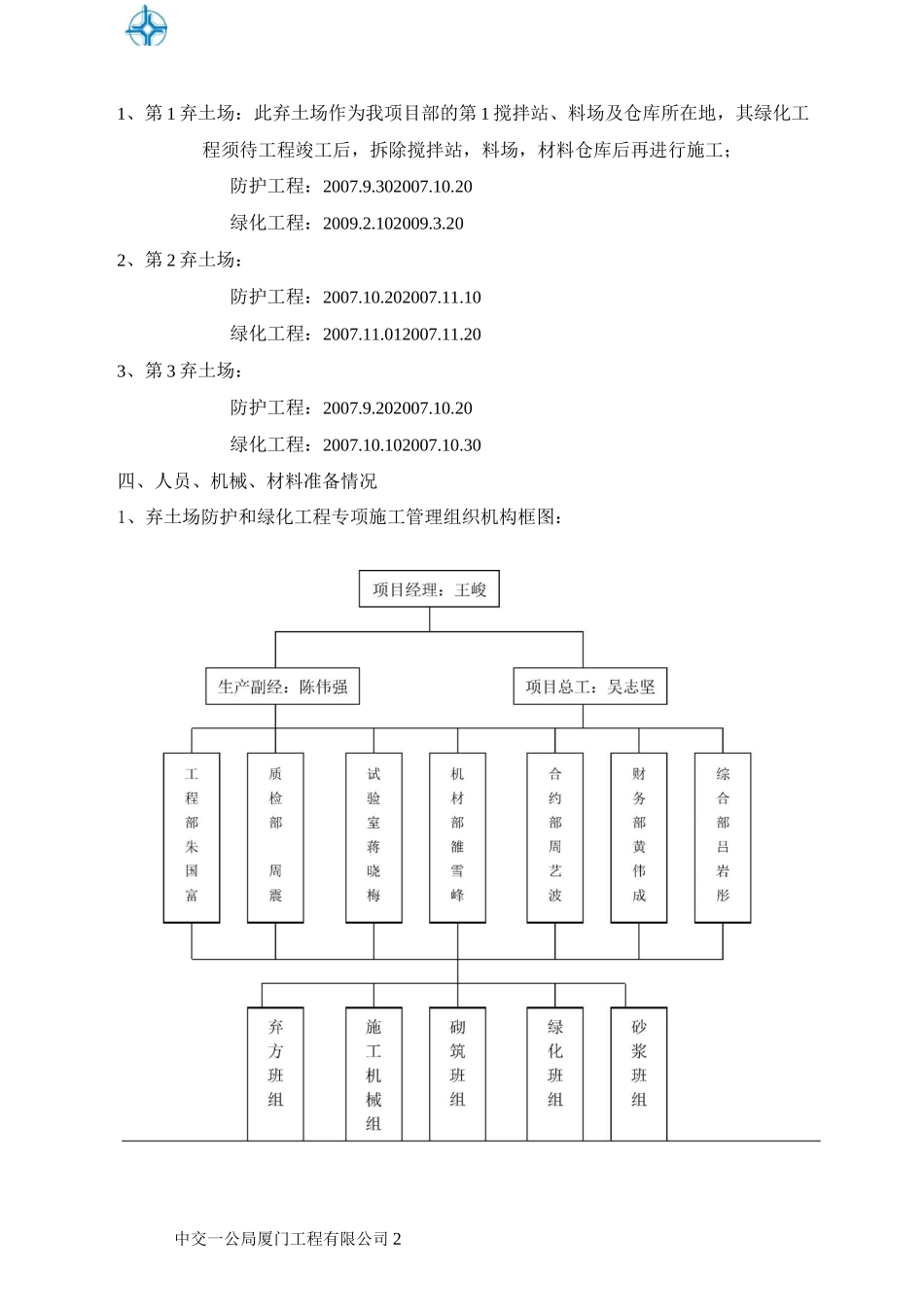

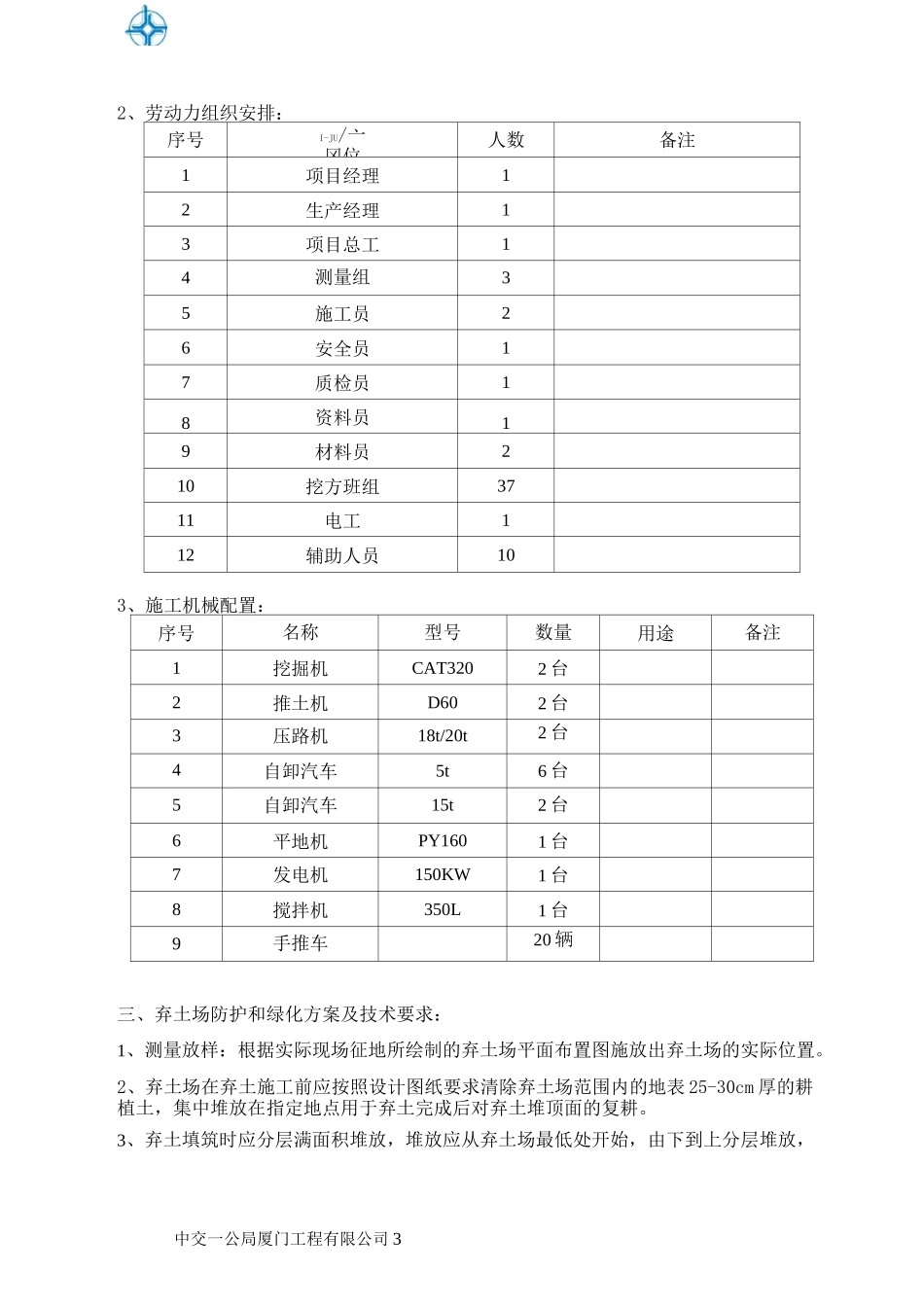

三、弃土场防护和绿化工程施工计划安排:中交一公局厦门工程有限公司21、第1弃土场:此弃土场作为我项目部的第1搅
