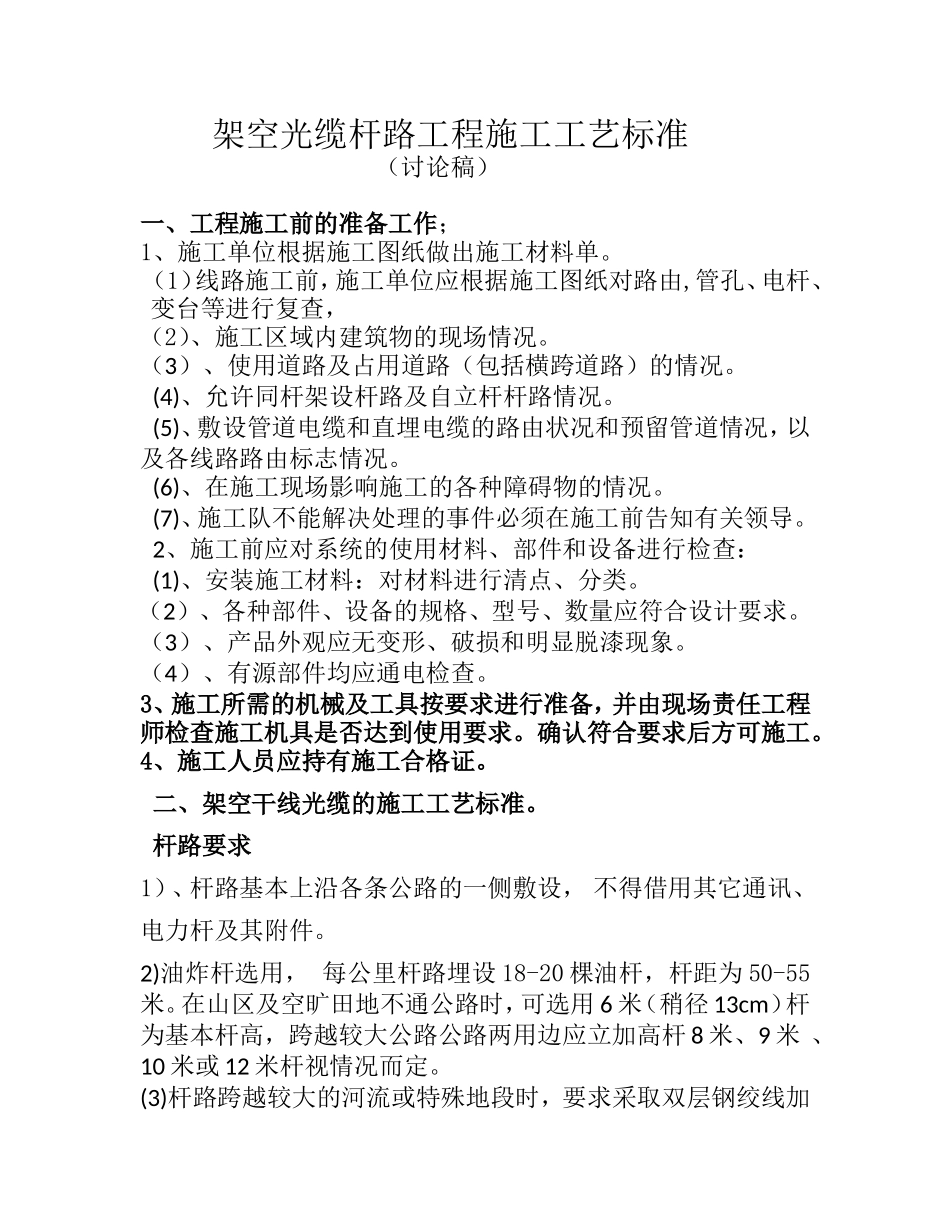

架空光缆杆路工程施工工艺标准(讨论稿)一、工程施工前的准备工作;1、施工单位根据施工图纸做出施工材料单
(1)线路施工前,施工单位应根据施工图纸对路由,管孔、电杆、变台等进行复查,(2)、施工区域内建筑物的现场情况
(3)、使用道路及占用道路(包括横跨道路)的情况
(4)、允许同杆架设杆路及自立杆杆路情况
(5)、敷设管道电缆和直埋电缆的路由状况和预留管道情况,以及各线路路由标志情况
(6)、在施工现场影响施工的各种障碍物的情况
(7)、施工队不能解决处理的事件必须在施工前告知有关领导
2、施工前应对系统的使用材料、部件和设备进行检查:(1)、安装施工材料:对材料进行清点、分类
(2)、各种部件、设备的规格、型号、数量应符合设计要求
(3)、产品外观应无变形、破损和明显脱漆现象
(4)、有源部件均应通电检查
3、施工所需的机械及工具按要求进行准备,并由现场责任工程师检查施工机具是否达到使用要求
确认符合要求后方可施工
4、施工人员应持有施工合格证
二、架空干线光缆的施工工艺标准
杆路要求1)、杆路基本上沿各条公路的一侧敷设,不得借用其它通讯、电力杆及其附件
2)油炸杆选用,每公里杆路埋设18-20棵油杆,杆距为50-55米
在山区及空旷田地不通公路时,可选用6米(稍径13cm)杆为基本杆高,跨越较大公路公路两用边应立加高杆8米、9米、10米或12米杆视情况而定

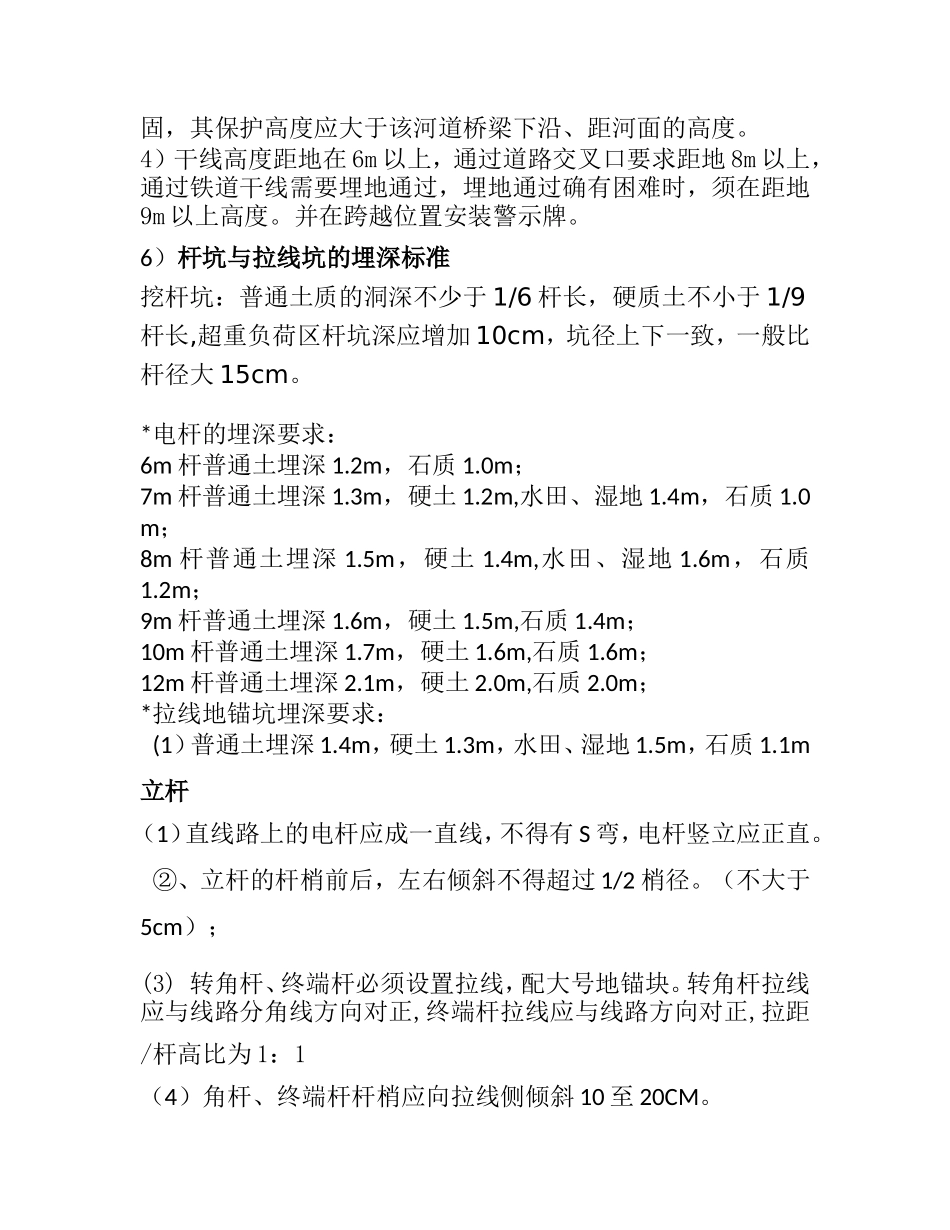

(3)杆路跨越较大的河流或特殊地段时,要求采取双层钢绞线加固,其保护高度应大于该河道桥梁下沿、距河面的高度
4)干线高度距地在6m以上,通过道路交叉口要求距地8m以上,通过铁道干线需要埋地通过,埋地通过确有困难时,须在距地9m以上高度
并在跨越位置安装警示牌

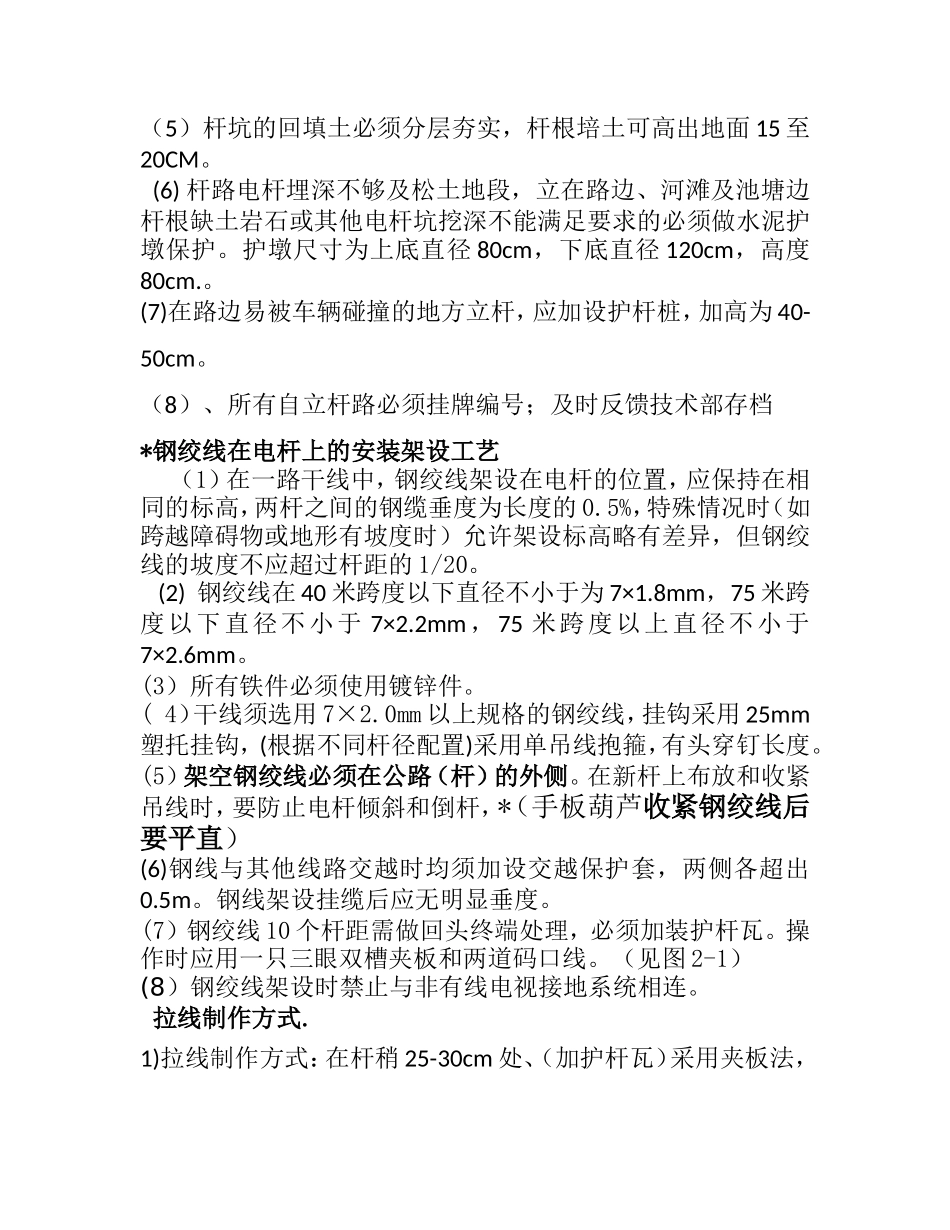

6)杆坑与拉线坑的埋深标准挖杆坑:普通土质的洞深不少于1/6杆长,硬质土不小于1/9杆长,超重负荷区杆坑深应增加10cm,坑径上下一致,一般比杆径大15cm
