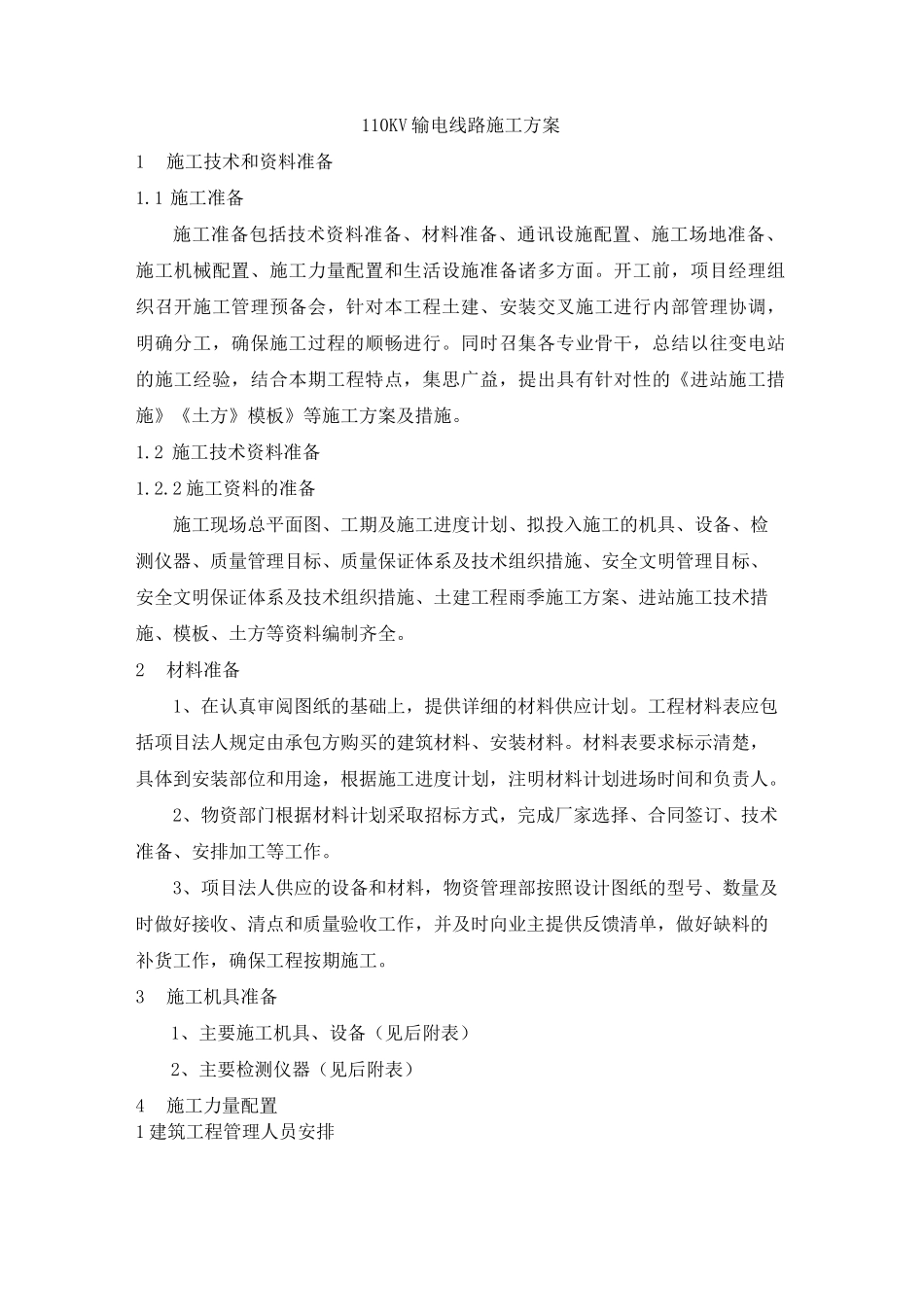

110KV输电线路施工方案1施工技术和资料准备1
1施工准备施工准备包括技术资料准备、材料准备、通讯设施配置、施工场地准备、施工机械配置、施工力量配置和生活设施准备诸多方面
开工前,项目经理组织召开施工管理预备会,针对本工程土建、安装交叉施工进行内部管理协调,明确分工,确保施工过程的顺畅进行
同时召集各专业骨干,总结以往变电站的施工经验,结合本期工程特点,集思广益,提出具有针对性的《进站施工措施》《土方》模板》等施工方案及措施
2施工技术资料准备1
2施工资料的准备施工现场总平面图、工期及施工进度计划、拟投入施工的机具、设备、检测仪器、质量管理目标、质量保证体系及技术组织措施、安全文明管理目标、安全文明保证体系及技术组织措施、土建工程雨季施工方案、进站施工技术措施、模板、土方等资料编制齐全
2材料准备1、在认真审阅图纸的基础上,提供详细的材料供应计划
工程材料表应包括项目法人规定由承包方购买的建筑材料、安装材料
材料表要求标示清楚,具体到安装部位和用途,根据施工进度计划,注明材料计划进场时间和负责人
2、物资部门根据材料计划采取招标方式,完成厂家选择、合同签订、技术准备、安排加工等工作
3、项目法人供应的设备和材料,物资管理部按照设计图纸的型号、数量及时做好接收、清点和质量验收工作,并及时向业主提供反馈清单,做好缺料的补货工作,确保工程按期施工

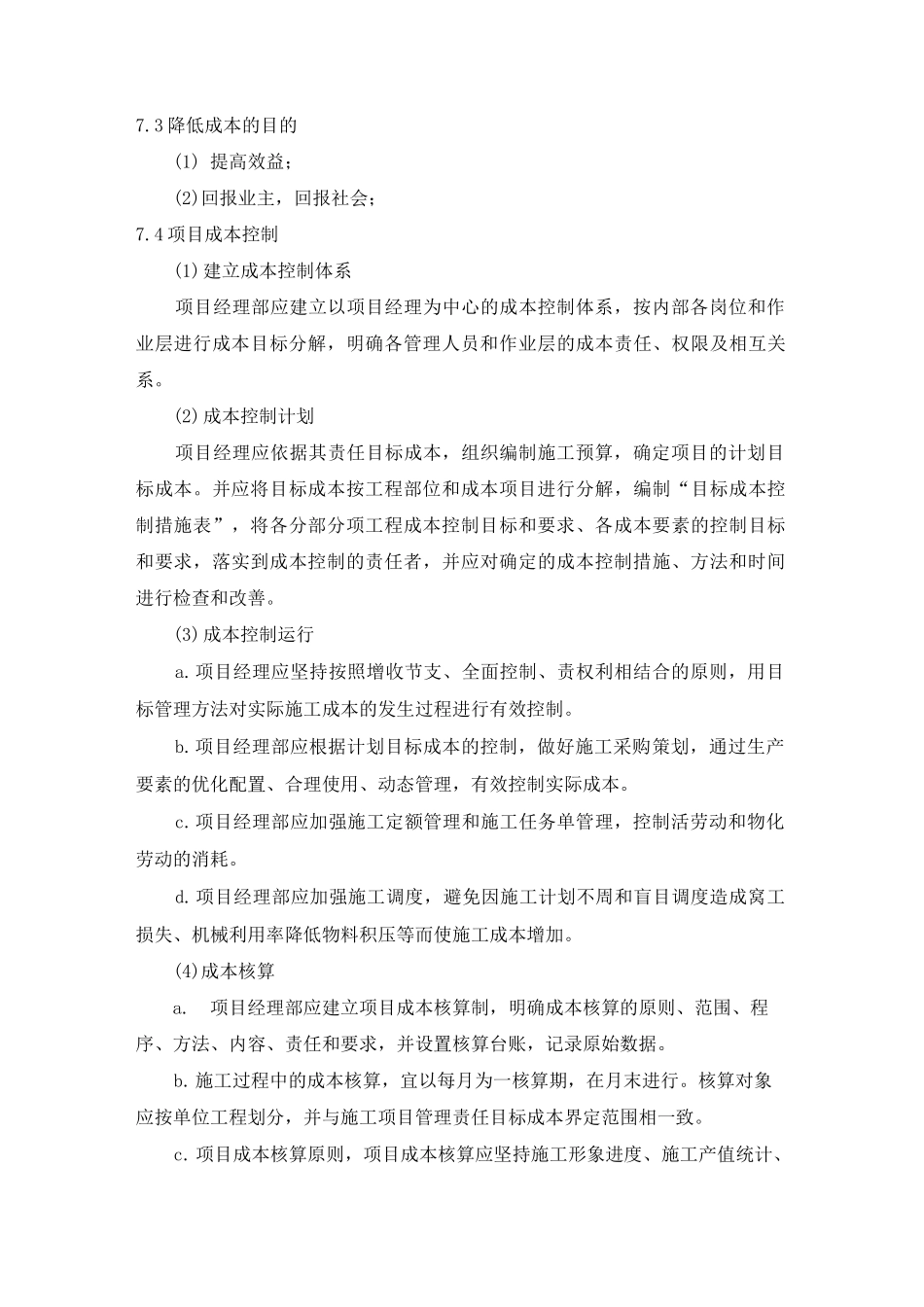

3施工机具准备1、主要施工机具、设备(见后附表)2、主要检测仪器(见后附表)4施工力量配置1建筑工程管理人员安排建筑工程管理人员计划投入7人,其中:经理(高级工程师)1人,现场负责人1人,技术员(工程师)1人,质检员1人,安全员1人,材料员1人、预算员1人

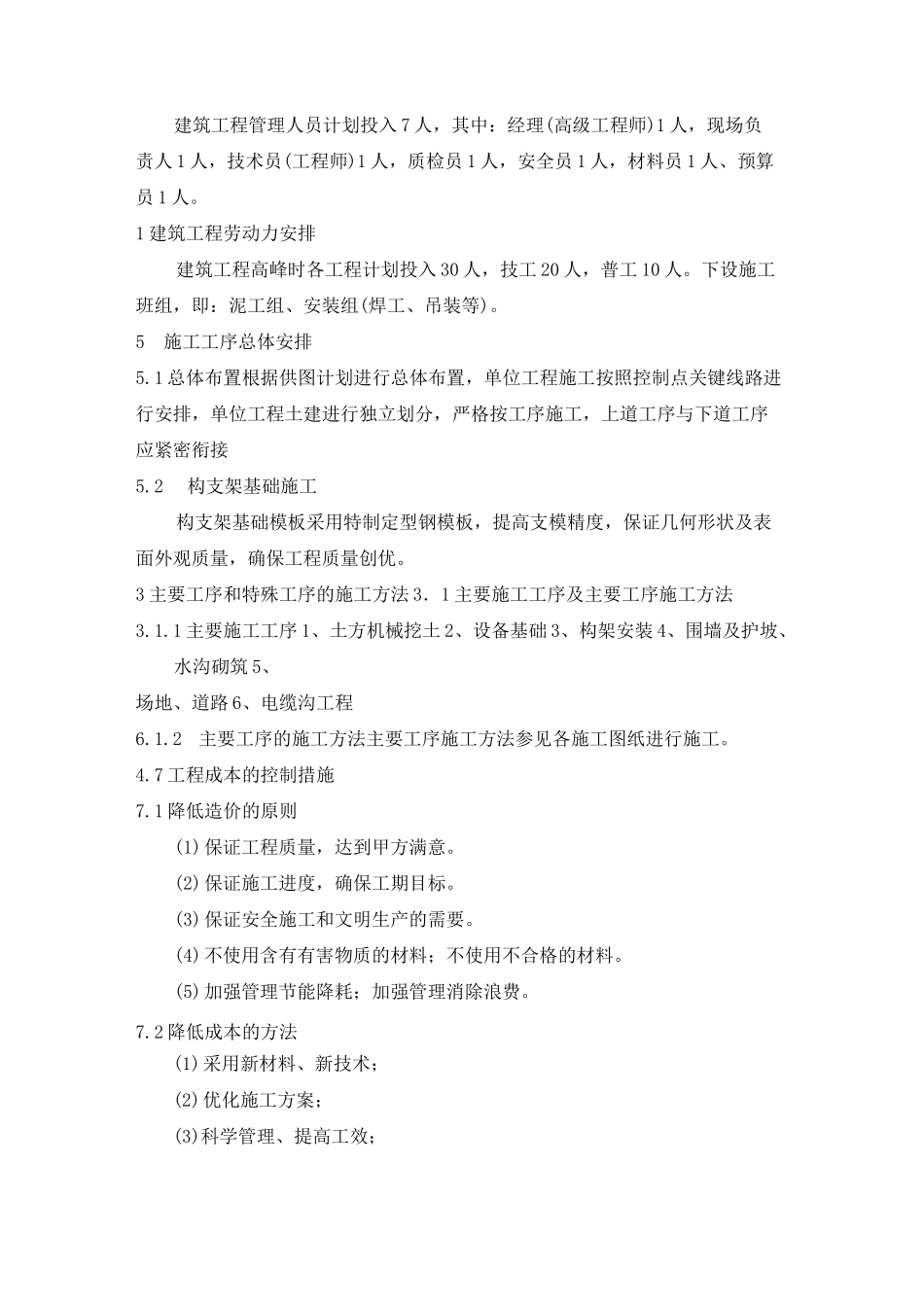

1建筑工程劳动力安排建筑工程高峰时各工程计划投入30人,技工20人,普工10人
下设施工班组,即:泥工组、安装组(焊工、吊装等)
5施工工序总体安排5
1总体布置根据供图
