技术交底记录工程名称新建扎兰屯至阿荣旗铁路工程作业队土方作业队交底项目路堤填方施工接收日期一.适用范围使用于新建铁路扎—阿线‖标段铁路路基工程路堤施工
二.作业准备路堤施工中所涉及的各种外部技术数据交接工作由项目部和路基作业队共同参与,做好控制点及高程点交接工作,共同进行中桩、边桩放样、核对、地界及工程数量核对
并由双方签字确认

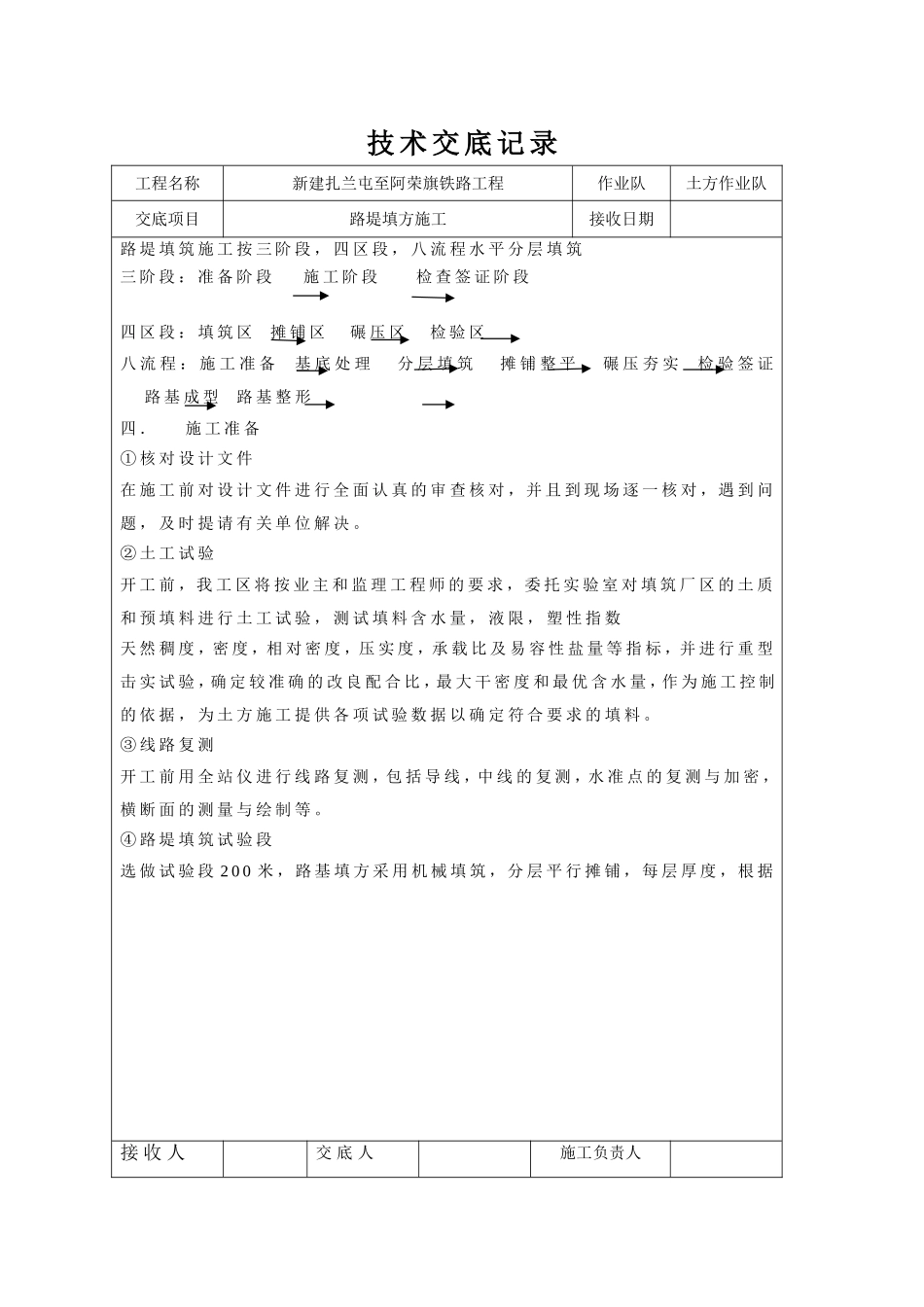

三.施工工艺·路基填筑施工工艺流程图接收人交底人施工负责人路基填筑施工工艺流程准备阶段施工阶段整修验收阶段填土区段平整区段碾压区段整修区段填土区段填土区段填土区段填土区段填土区段填土区段填土区段填土区段技术交底记录工程名称新建扎兰屯至阿荣旗铁路工程作业队土方作业队交底项目路堤填方施工接收日期路堤填筑施工按三阶段,四区段,八流程水平分层填筑三阶段:准备阶段施工阶段检查签证阶段四区段:填筑区摊铺区碾压区检验区八流程:施工准备基底处理分层填筑摊铺整平碾压夯实检验签证路基成型路基整形四.施工准备①核对设计文件在施工前对设计文件进行全面认真的审查核对,并且到现场逐一核对,遇到问题,及时提请有关单位解决
②土工试验开工前,我工区将按业主和监理工程师的要求,委托实验室对填筑厂区的土质和预填料进行土工试验,测试填料含水量,液限,塑性指数天然稠度,密度,相对密度,压实度,承载比及易容性盐量等指标,并进行重型击实试验,确定较准确的改良配合比,最大干密度和最优含水量,作为施工控制的依据,为土方施工提供各项试验数据以确定符合要求的填料
③线路复测开工前用全站仪进行线路复测,包括导线,中线的复测,水准点的复测与加密,横断面的测量与绘制等

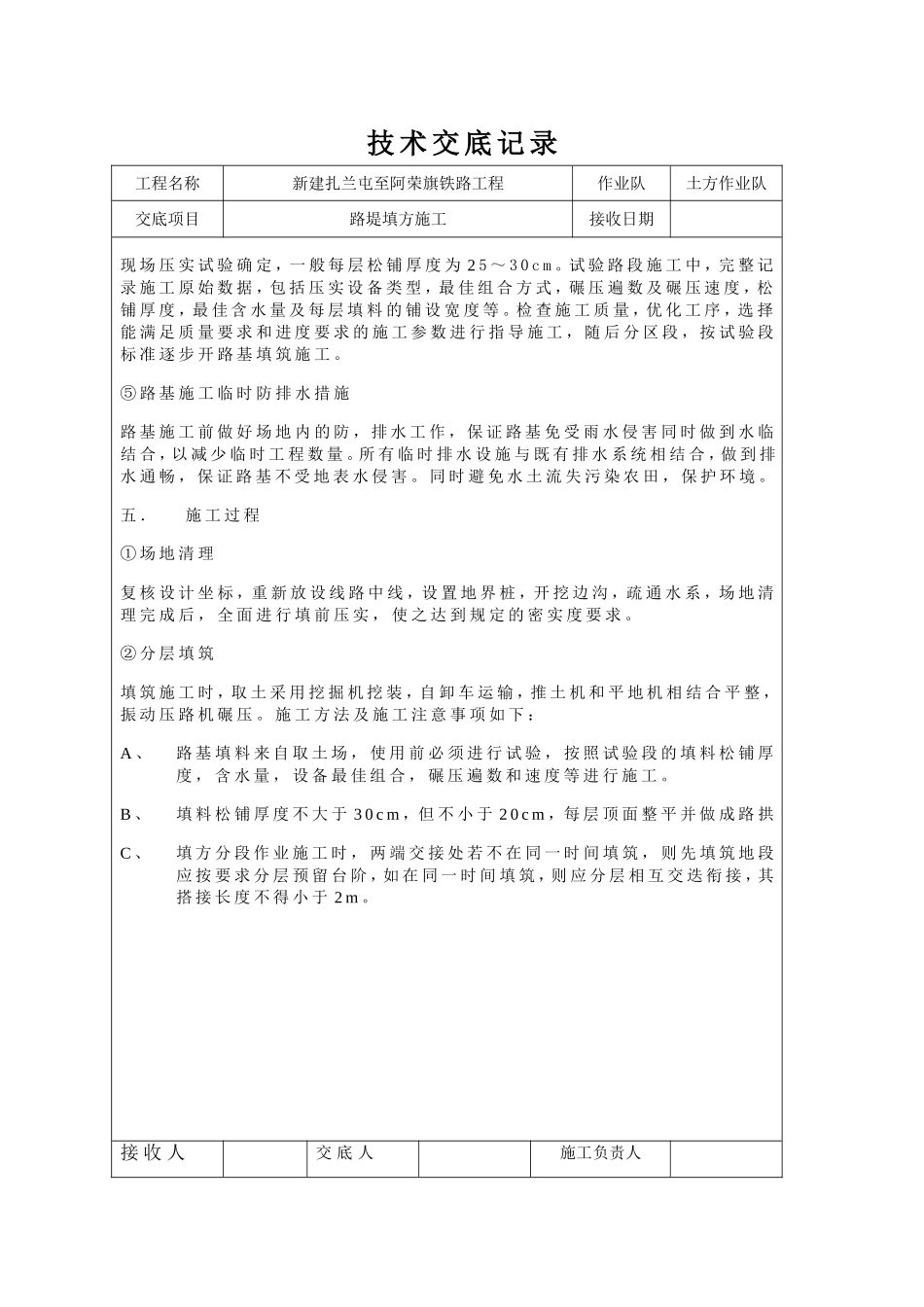

④路堤填筑试验段选做试验段200米,路基填方采用机械填筑,分层平行摊铺,每层厚度,根据接收人交底人施工负责人技术交底记录工程名称新建扎兰屯至阿荣旗铁路工程作业队土方作业队交底项目路堤填方施工接收日期现场压实试验确定,一般每层松铺厚度为25~
