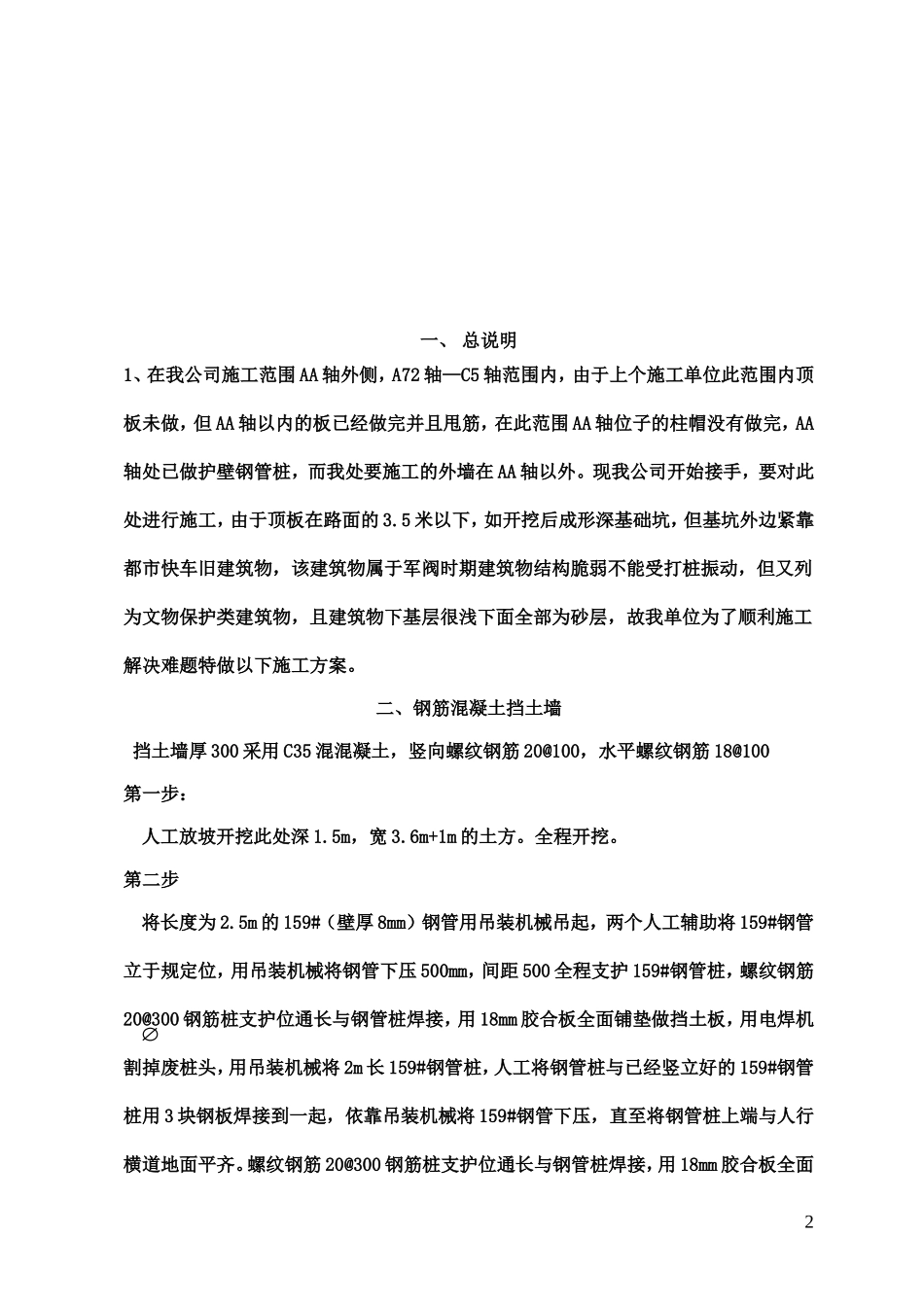

中山路地下人防工程临时施工方案1一、总说明1、在我公司施工范围AA轴外侧,A72轴—C5轴范围内,由于上个施工单位此范围内顶板未做,但AA轴以内的板已经做完并且甩筋,在此范围AA轴位子的柱帽没有做完,AA轴处已做护壁钢管桩,而我处要施工的外墙在AA轴以外
现我公司开始接手,要对此处进行施工,由于顶板在路面的3
5米以下,如开挖后成形深基础坑,但基坑外边紧靠都市快车旧建筑物,该建筑物属于军阀时期建筑物结构脆弱不能受打桩振动,但又列为文物保护类建筑物,且建筑物下基层很浅下面全部为砂层,故我单位为了顺利施工解决难题特做以下施工方案
二、钢筋混凝土挡土墙挡土墙厚300采用C35混混凝土,竖向螺纹钢筋20@100,水平螺纹钢筋18@100第一步:人工放坡开挖此处深1
6m+1m的土方
第二步将长度为2
5m的159#(壁厚8mm)钢管用吊装机械吊起,两个人工辅助将159#钢管立于规定位,用吊装机械将钢管下压500mm,间距500全程支护159#钢管桩,螺纹钢筋20@300钢筋桩支护位通长与钢管桩焊接,用18mm胶合板全面铺垫做挡土板,用电焊机割掉废桩头,用吊装机械将2m长159#钢管桩,人工将钢管桩与已经竖立好的159#钢管桩用3块钢板焊接到一起,依靠吊装机械将159#钢管下压,直至将钢管桩上端与人行横道地面平齐
螺纹钢筋20@300钢筋桩支护位通长与钢管桩焊接,用18mm胶合板全面2铺垫做挡土板
再用电焊机割掉废桩头,用吊装机械将1
5m长159#钢管桩,人工将钢管桩与已经竖立好的159#钢管桩用3块钢板焊接到一起,依靠吊装机械将159#钢管下压,直至将钢管桩上端与人行横道地面平齐
螺纹钢筋20@300钢筋桩支护位通长与钢管桩焊接,用18mm胶合板全面铺垫做挡土板

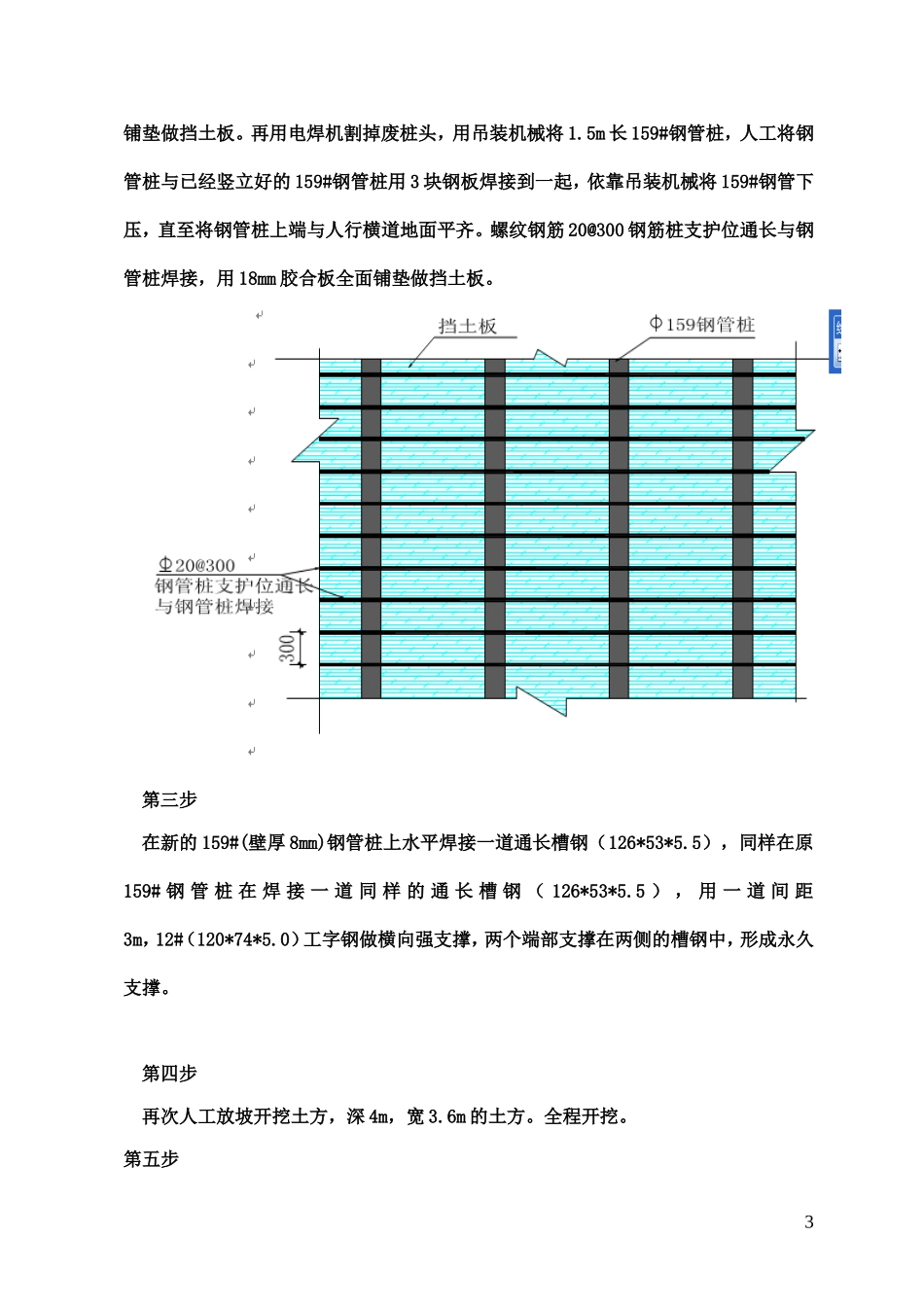

第三步在新的159#(壁厚8mm)钢管桩上水平焊接一道通长槽钢(126*53*5
5),同样在原
