电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

箱罐制作安装作业指导书VIP免费

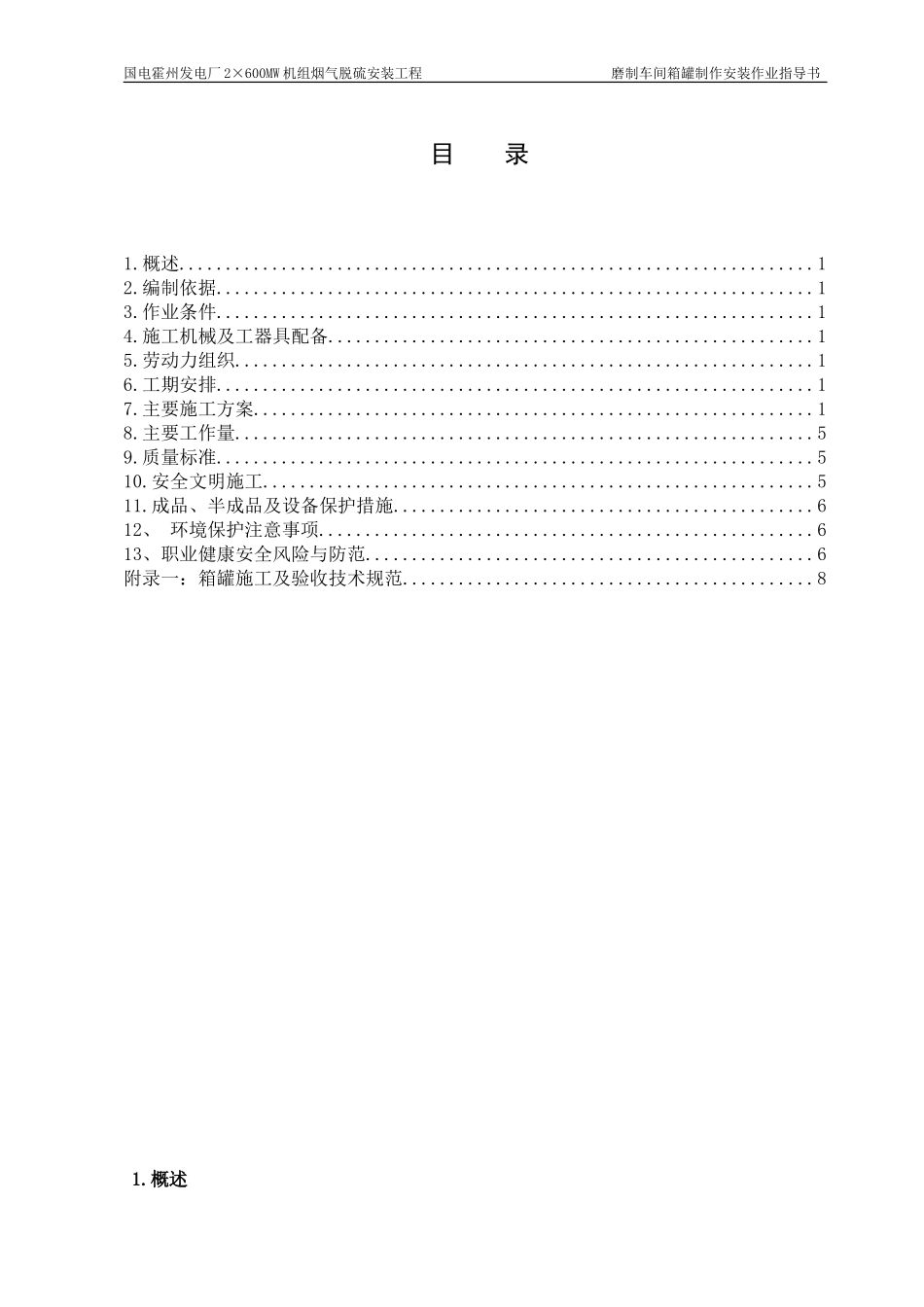

箱罐制作安装作业指导书_第1页
1/10

箱罐制作安装作业指导书_第2页
2/10

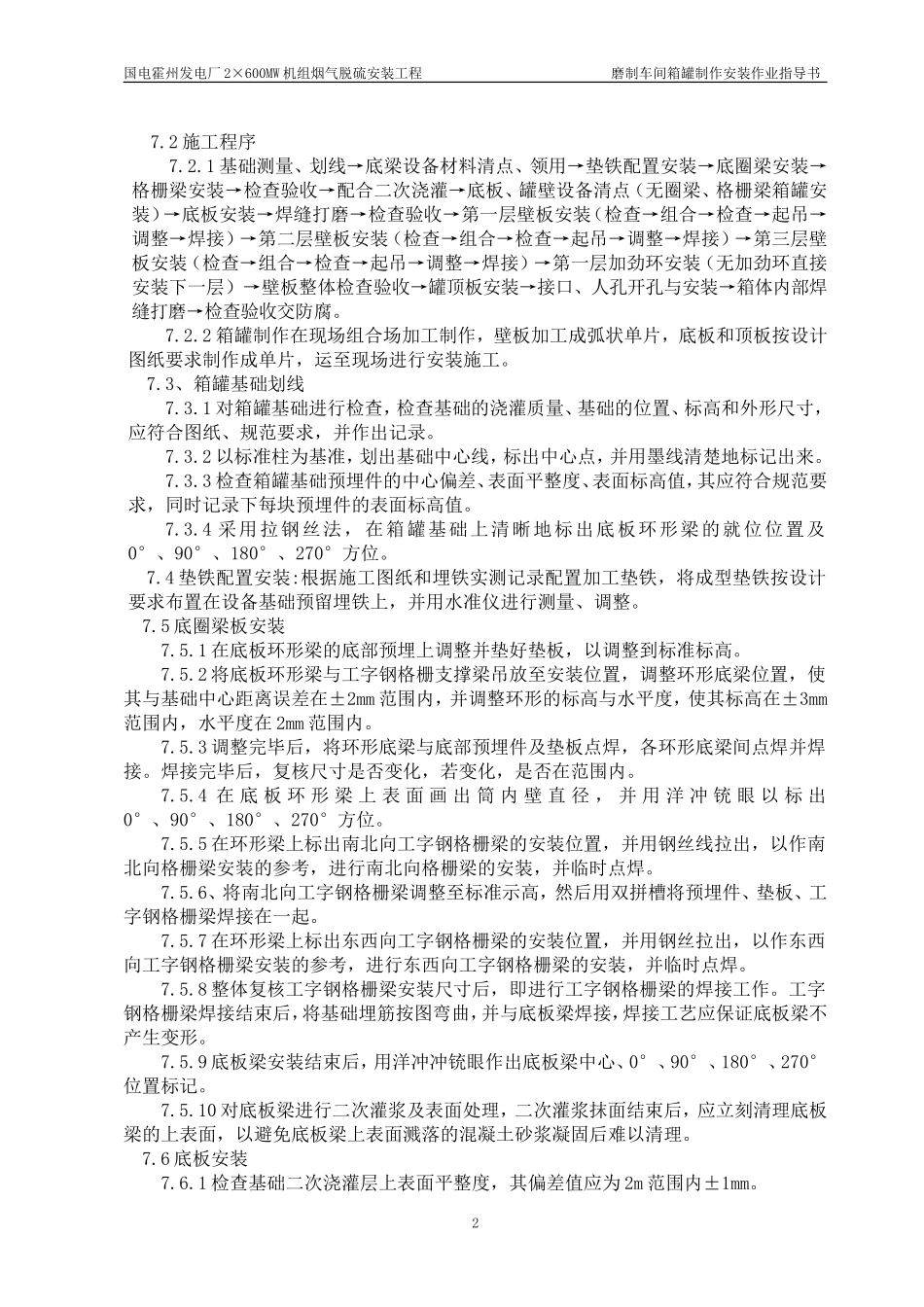

箱罐制作安装作业指导书_第3页
3/10
国电霍州发电厂2×600MW机组烟气脱硫安装工程磨制车间箱罐制作安装作业指导书目录1.概述....................................................................12.编制依据................................................................13.作业条件................................................................14.施工机械及工器具配备....................................................15.劳动力组织..............................................................16.工期安排................................................................17.主要施工方案............................................................18.主要工作量..............................................................59.质量标准................................................................510.安全文明施工...........................................................511.成品、半成品及设备保护措施.............................................612、环境保护注意事项.....................................................613、职业健康安全风险与防范................................................6附录一:箱罐施工及验收技术规范............................................81.概述国电霍州发电厂2×600MW机组烟气脱硫安装工程磨制车间箱罐制作安装作业指导书1.1国电霍州发电厂2×600MW机组烟气脱硫工程磨制车间箱罐制作安装主要工程量包括磨机再循环箱2台,石灰石浆液中继箱箱1台。2.编制依据2.1图纸石灰石浆液中继箱制作安装图磨机再循环浆液箱制作安装图2.2引用技术规范及标准《FGD施工及验收技术规范》北京国电龙源环保工程有限公司企业标准《电力发电厂焊接技术规程》DL/T869-2004《电力建设安全工作规程》(火力发电厂部分)DL/5009.1-92《钢结构工程施工质量验收规范》GB50205-2001《火电厂烟气脱硫工程施工质量验收及评定规程》DL/T5417-20093.作业条件3.1所需材料均已采购,检验合格并有相关资料(材质证明、合格证等)。3.2措施用料主要为:顶板与壁板胎具用料,胀圈用料,支撑管和弧形卡具等用料。3.3凡影响设备安装的建筑施工应完工,施工现场清洁,无杂物,并做好土建交付安装中间验收交接书。3.4设备基础上已做好了安装基准线与基准标高。4.施工机械及工器具配备50t汽车吊1台25t汽车吊1台50m钢尺1把2t钢板钳4只水平尺5把其它常用工具若干5.劳动力组织班长1名安装作业8名起重作业2名电焊工4名架子工4名电工1名6.工期安排6.1计划开工日期:2011年09月01日;6.2计划完工日期:2011年10月15日。7.主要施工方案7.1施工方法本工程其它箱罐体积较小,采取单件在组合场加工、现场单层组合、就地整体组合的正装法方案进行施工。正装法施工安全性高、质量控制容易。为保证箱罐单层组合时现场有组合的场地,箱罐制作安装应在其他设备管道施工前进行,组合用平台应搭设在安装地附近,便于吊装。为减少组合平台占用场地时间,单层筒体组合应在白天进行,夜间进行吊装,吊装后找正焊接与下一层筒体组合在次日同时进行。在安装过程中,焊缝检测与打磨随安装进度进行。对于箱罐体积、重量较小,就地吊装能满足整体吊装的箱罐可在组合厂地进行整体制作,制作完成后进行整体吊装。1国电霍州发电厂2×600MW机组烟气脱硫安装工程磨制车间箱罐制作安装作业指导书7.2施工程序7.2.1基础测量、划线→底梁设备材料清点、领用→垫铁配置安装→底圈梁安装→格栅梁安装→检查验收→配合二次浇灌→底板、罐壁设备清点(无圈梁、格栅梁箱罐安装)→底板安装→焊缝打磨→检查验收→第一层壁板安装(检查→组合→检查→起吊→调整→焊接)→第二层壁板安装(检查→组合→检查→起吊→调整→焊接)→第三层壁板安装(检查→组合→检查→起吊→调整→焊接)→第一层加劲环安装(无加劲环直接安装下一层)→壁板整体检查验收→罐顶板安装→接口、人孔开孔与安装→箱体内部焊缝打磨→检查验收交防腐。7.2.2箱罐制作在现场组合场加工制作,壁板加工成弧状单片,底板和顶...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

箱罐制作安装作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
