阳左高速公路阳左段ZB3合同段填土路基试验段施工总结中交第一公路工程局有限公司山西省阳泉至左权高速公路ZB3合同项目经理部2011年3月15日K34+220-K34+450段路基试验段施工总结为取得路基填石路堤施工指导参数,保证今后填石路基填筑的质量,我项目部于2011年3月14日在K34+220-K34+450段进行填土路基填筑试验路段,根据图纸及规范要求合理组织施工
认真检测,寻找施工规律,取得有效可靠试验数据
同时得出既保证质量又较经济合理的施工方案,用以指导土方路基路堤填筑施工,为本合同段的土方路基填筑提供指导数据
一、工程概述阳左高速公路ZB3合同段位于昔阳县境内,起点为蒙山隧道中点K23+700,位于大寨乡蒙山村,终点K40+100,位于三都乡小咀垅底村
蒙山特长隧道穿越至黄岩底西,此后路线沿河谷两侧向西南布线经凤居、川口、东寨(设昔阳服务区)、翟絮,至旮旯口
本合同段全长14
303566km(路线设短链2096
试验段选定在K34+220-K34+450路段上
二、人员组成,机械配备标准1、人员组成:现场负责人1人(副经理)、质检员1人、测量员1人,技术员1人、试验员2人、安全员1人、机械操作手:10人、工人:10人

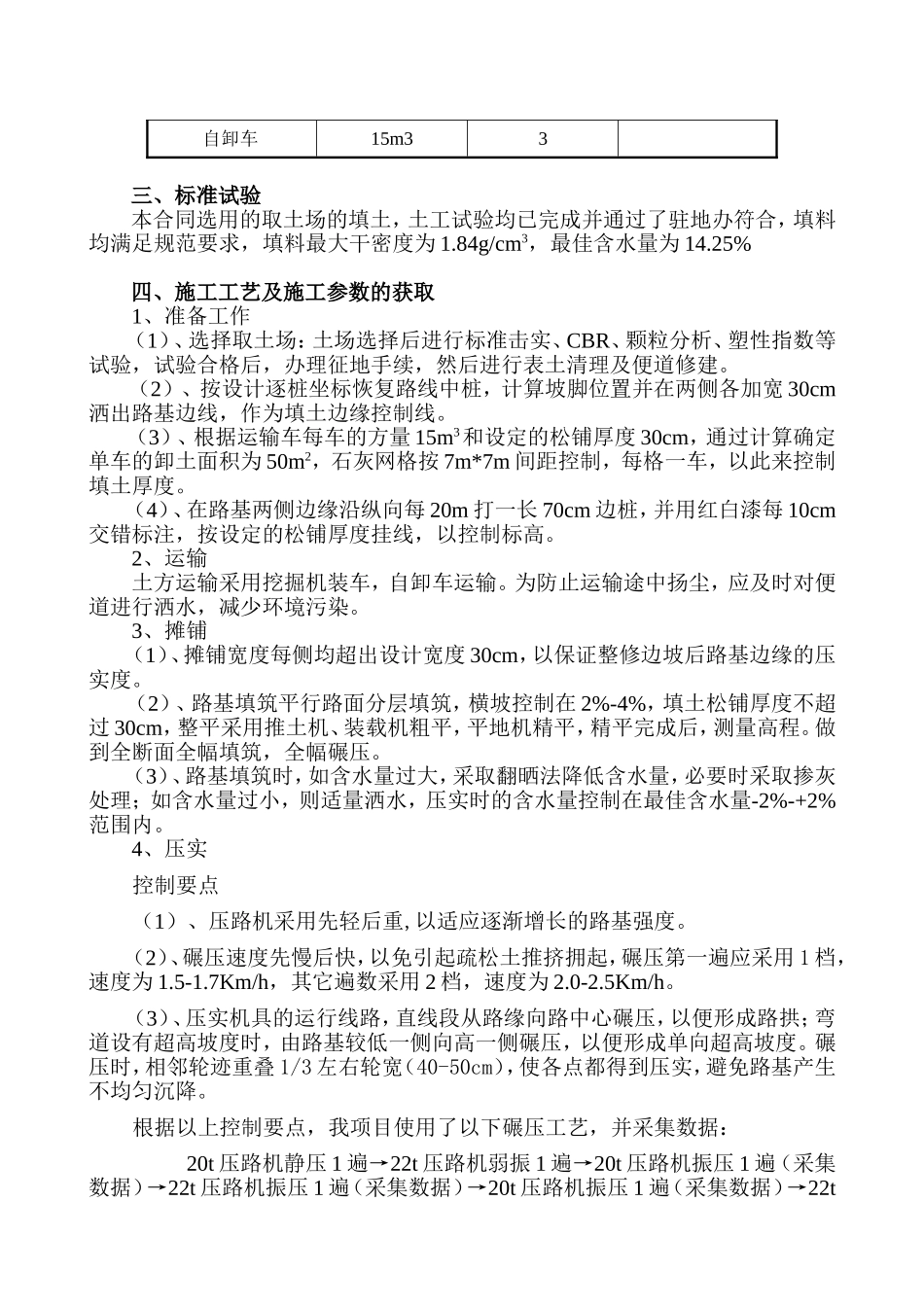

2、试验段使用机械机械情况一览表机械名称机械型号数量(台)备注挖掘机现代2201平地机D1801推土机SD1301振动压路机22T1振动压路机20T1洒水车6000L1自卸车15m33三、标准试验本合同选用的取土场的填土,土工试验均已完成并通过了驻地办符合,填料均满足规范要求,填料最大干密度为1
84g/cm3,最佳含水量为14
25%四、施工工艺及施工参数的获取1、准备工作(1)、选择取土场:土场选择后进行标准击实、CBR、颗粒分析、塑性指数等试验,试验合格后,办理征地手续,然后进行表土清理及便道修建
(2)、按设计逐桩坐标恢复路
