新园区场地平整工程挡土墙施工方案第一章编制依据:1、该项目设计施工图,变更及相关技术资料
2、国家现行的施工技术规范、规程、工程质量评定与验收标准,各种定额指标
3、国家有关法令、法规、方针、政策、行业命令、企业规章制度
4、工程建设地点、地理位置、地形、地貌、地质情况、自然环境、气候条件等现场实际
5、研究生院业主的施工指令、工期要求
6、建筑施工规范及验收标准
第二章工程概况1、工程简介:序号项目内容1工程名称新园区场地平整工程挡墙排水沟工程2工程业主中国科学院研究生院3设计单位北京城建设计研究总院4工程地点北京市怀柔区怀北镇怀北庄村中科院研究生院园区5工程规模浆砌片石挡墙14861
15m36结构形式重力式挡墙采用C15毛石混凝土或M10水泥砂浆砌筑MU40的片石,片石容重需达到22KN/M3以上,毛石混凝土的毛石渗入量不大于总体积的30%
2、工程概况:本工程为中国科学院研究生院新园区场地平整工程中挡土墙工程,由于园区规划需要在园区周边及园区内道路两侧存在高差处设置挡土墙,采用重力式挡墙(浆砌片石挡墙)
第三章施工准备1新园区场地平整工程挡土墙施工方案一、施工技术准备:1、熟悉施工图纸
2、现场挡墙和排水沟位置定位
二、物资准备:1材料准备①、本工程的主要材料为砂子、水泥、毛石,根据施工图纸及施工预算中的工料分析,编制工程所需材料用量计划,作为备料、供料和确定堆料场面积及组织运输的依据
②、组织材料按计划进场,并做好保管工作
2施工机具准备①、根据施工方案中确定的施工方法,对施工机具配备的要求、数量以及施工进度安排,编制施工机具需用量计划:序号设备机具名称型号单位数量10
35m3混凝土搅拌机台12蛙式打夯机台13手推车台24水罐车台1②、制作溜槽

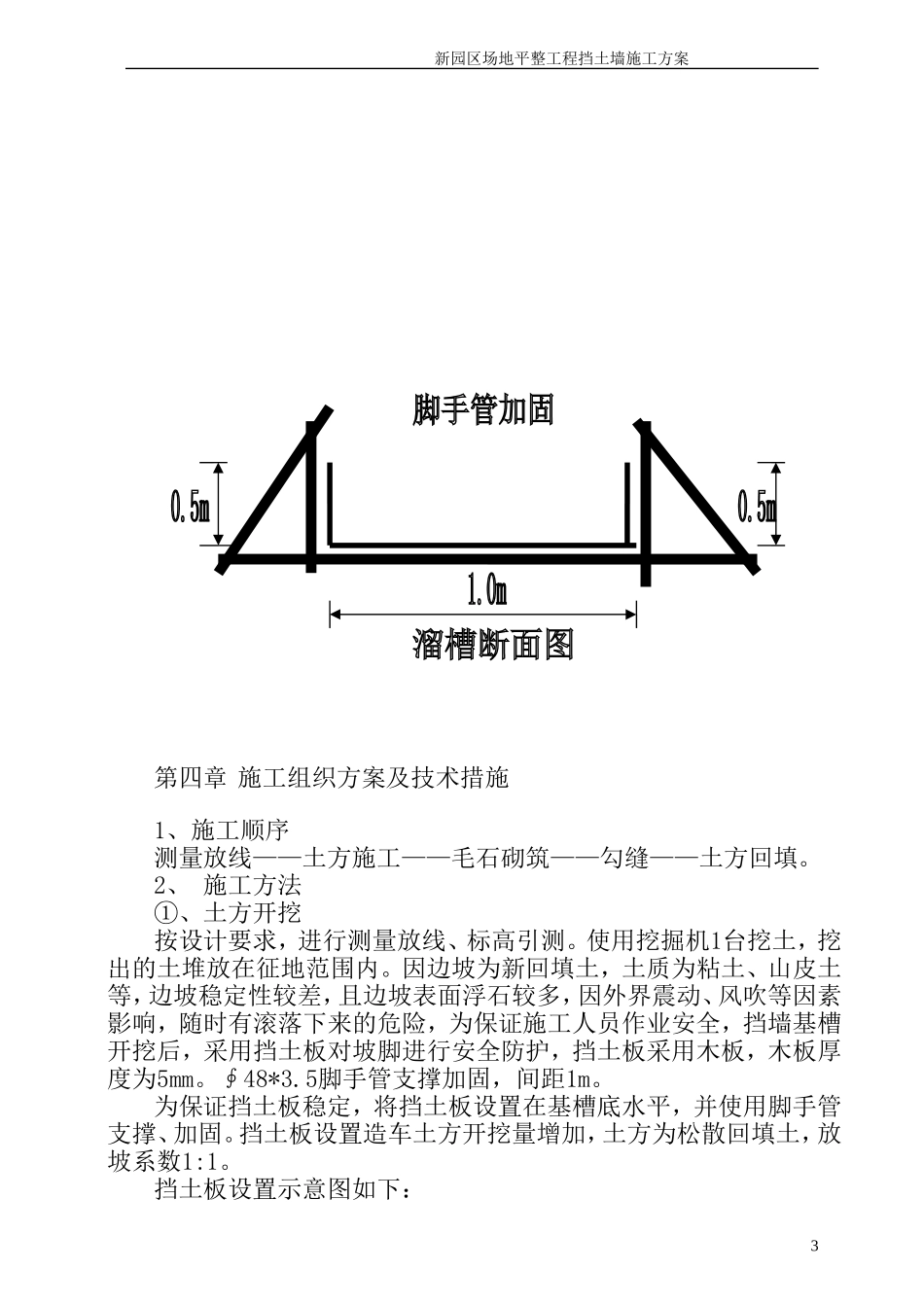

考虑到现场场地狭小,砂浆搅拌、毛石堆放点均设置在边坡顶部,为保证砂浆和毛石质量,以及施工安全,运输采用流槽运输
