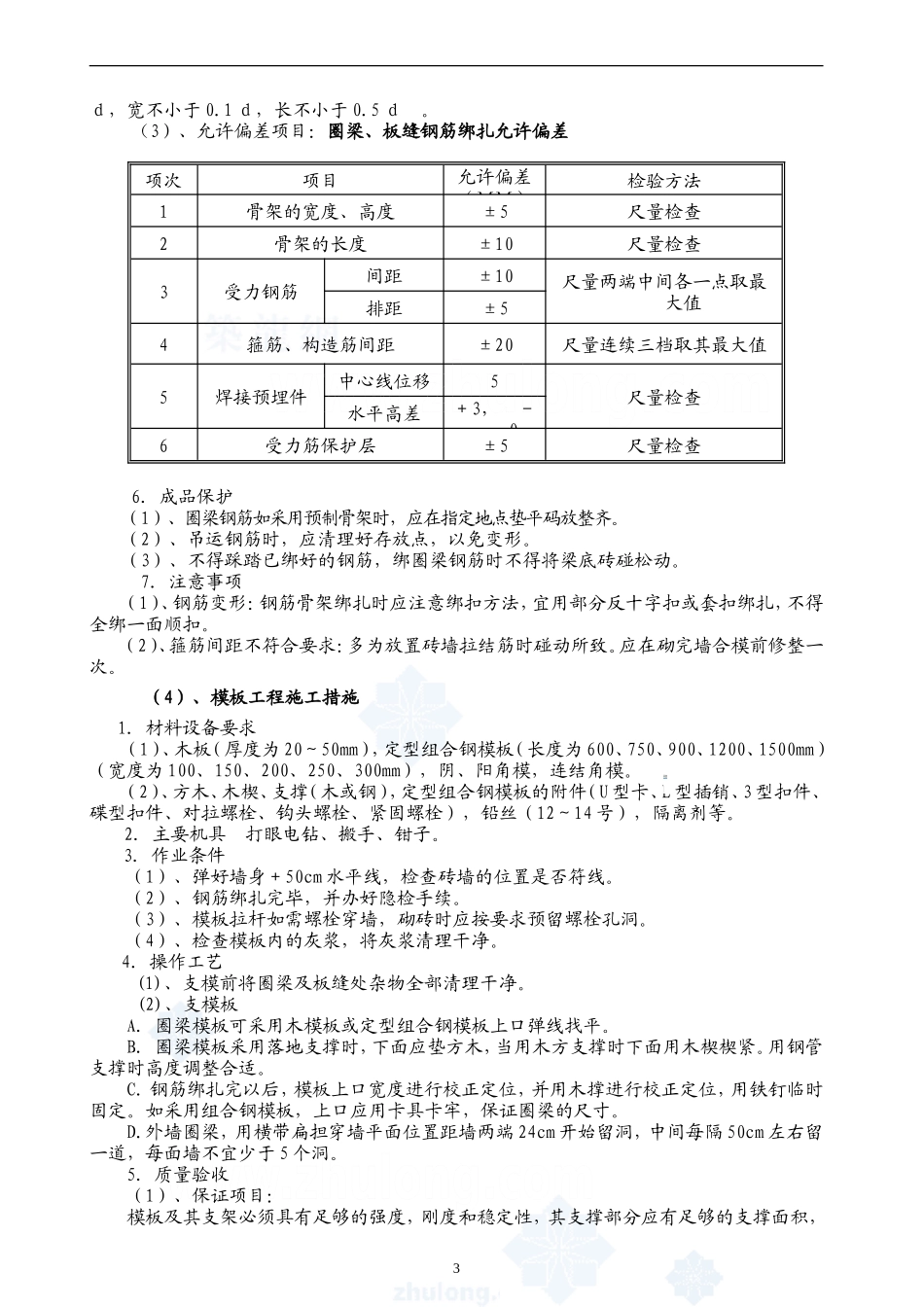

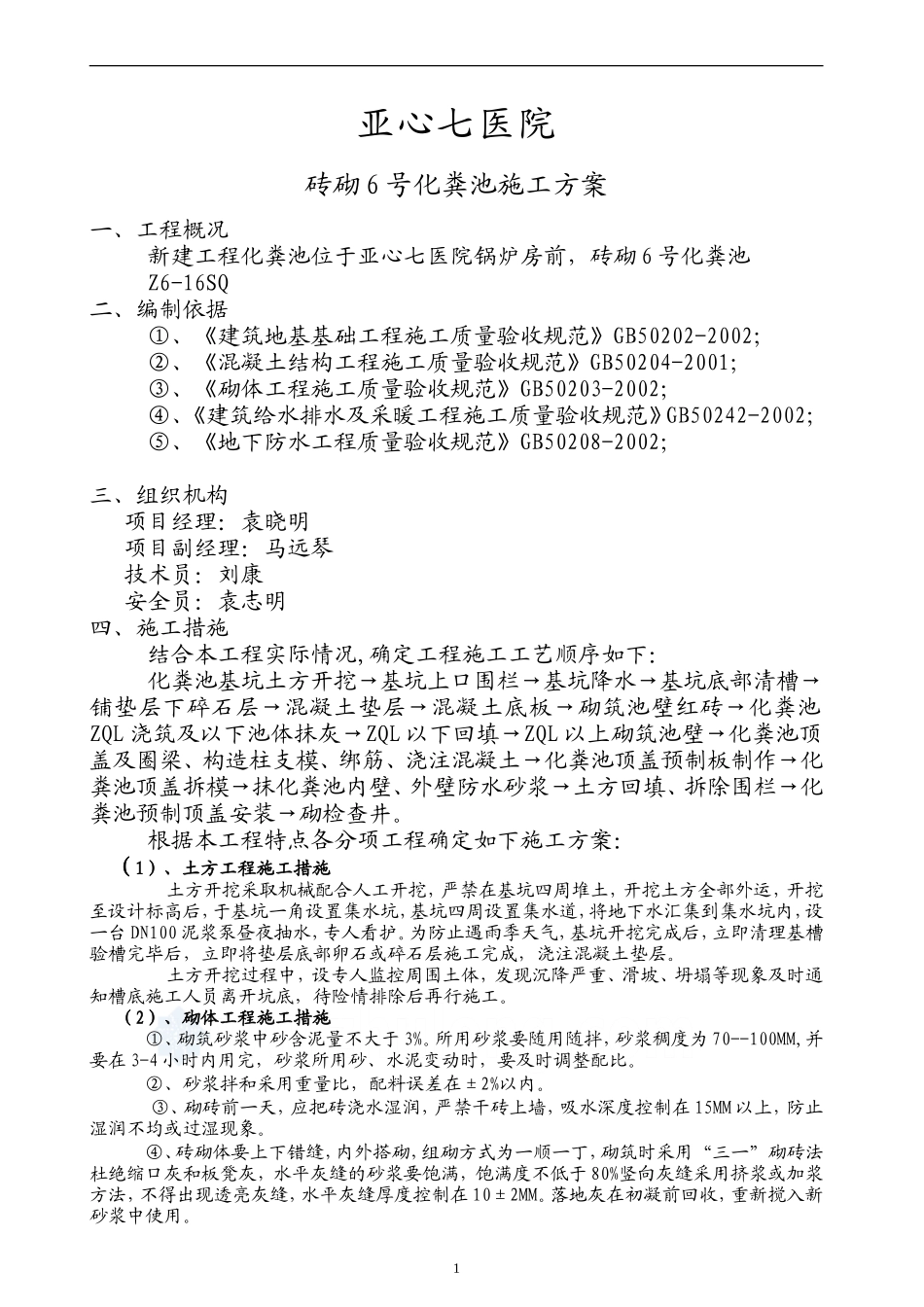

亚心七医院砖砌6号化粪池施工方案一、工程概况新建工程化粪池位于亚心七医院锅炉房前,砖砌6号化粪池Z6-16SQ二、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;⑤、《地下防水工程质量验收规范》GB50208-2002;三、组织机构项目经理:袁晓明项目副经理:马远琴技术员:刘康安全员:袁志明四、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑上口围栏→基坑降水→基坑底部清槽→铺垫层下碎石层→混凝土垫层→混凝土底板→砌筑池壁红砖→化粪池ZQL浇筑及以下池体抹灰→ZQL以下回填→ZQL以上砌筑池壁→化粪池顶盖及圈梁、构造柱支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆→土方回填、拆除围栏→化粪池预制顶盖安装→砌检查井
根据本工程特点各分项工程确定如下施工方案:(1)、土方工程施工措施土方开挖采取机械配合人工开挖,严禁在基坑四周堆土,开挖土方全部外运,开挖至设计标高后,于基坑一角设置集水坑,基坑四周设置集水道,将地下水汇集到集水坑内,设一台DN100泥浆泵昼夜抽水,专人看护
为防止遇雨季天气,基坑开挖完成后,立即清理基槽验槽完毕后,立即将垫层底部卵石或碎石层施工完成,浇注混凝土垫层
土方开挖过程中,设专人监控周围土体,发现沉降严重、滑坡、坍塌等现象及时通知槽底施工人员离开坑底,待险情排除后再行施工
(2)、砌体工程施工措施①、砌筑砂浆中砂含泥量不大于3%
所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比

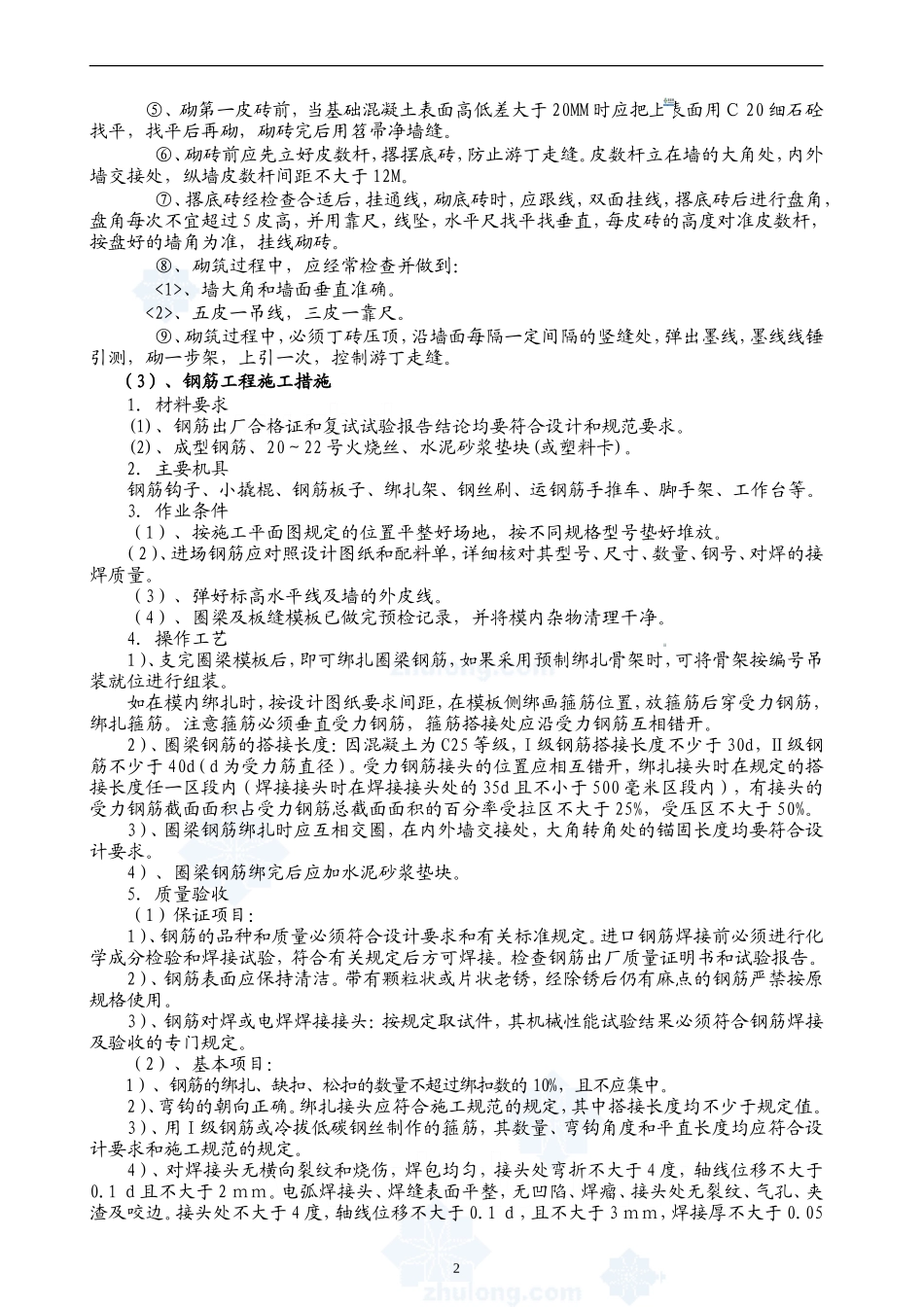

②、砂浆拌和采用重量比,配
