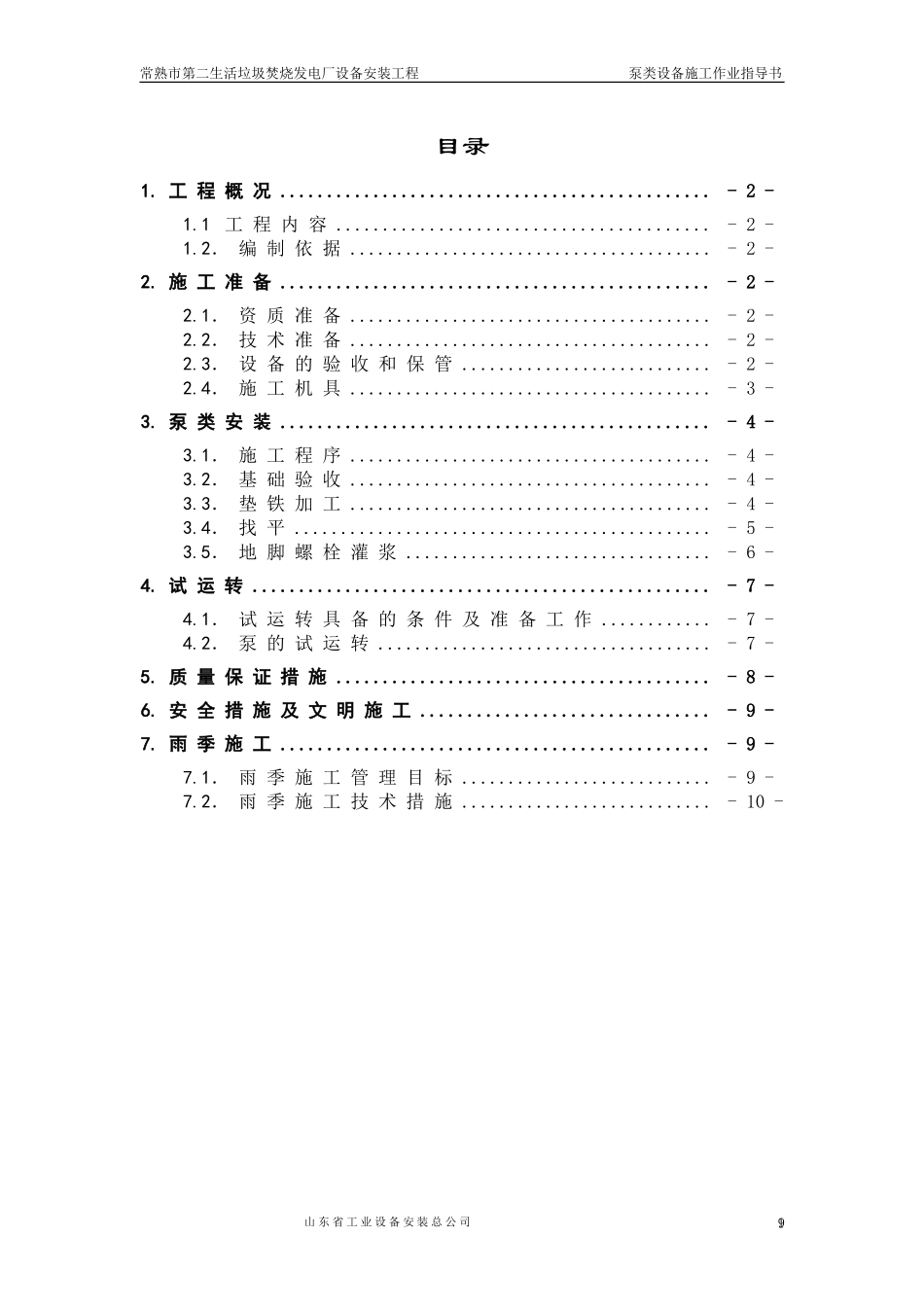

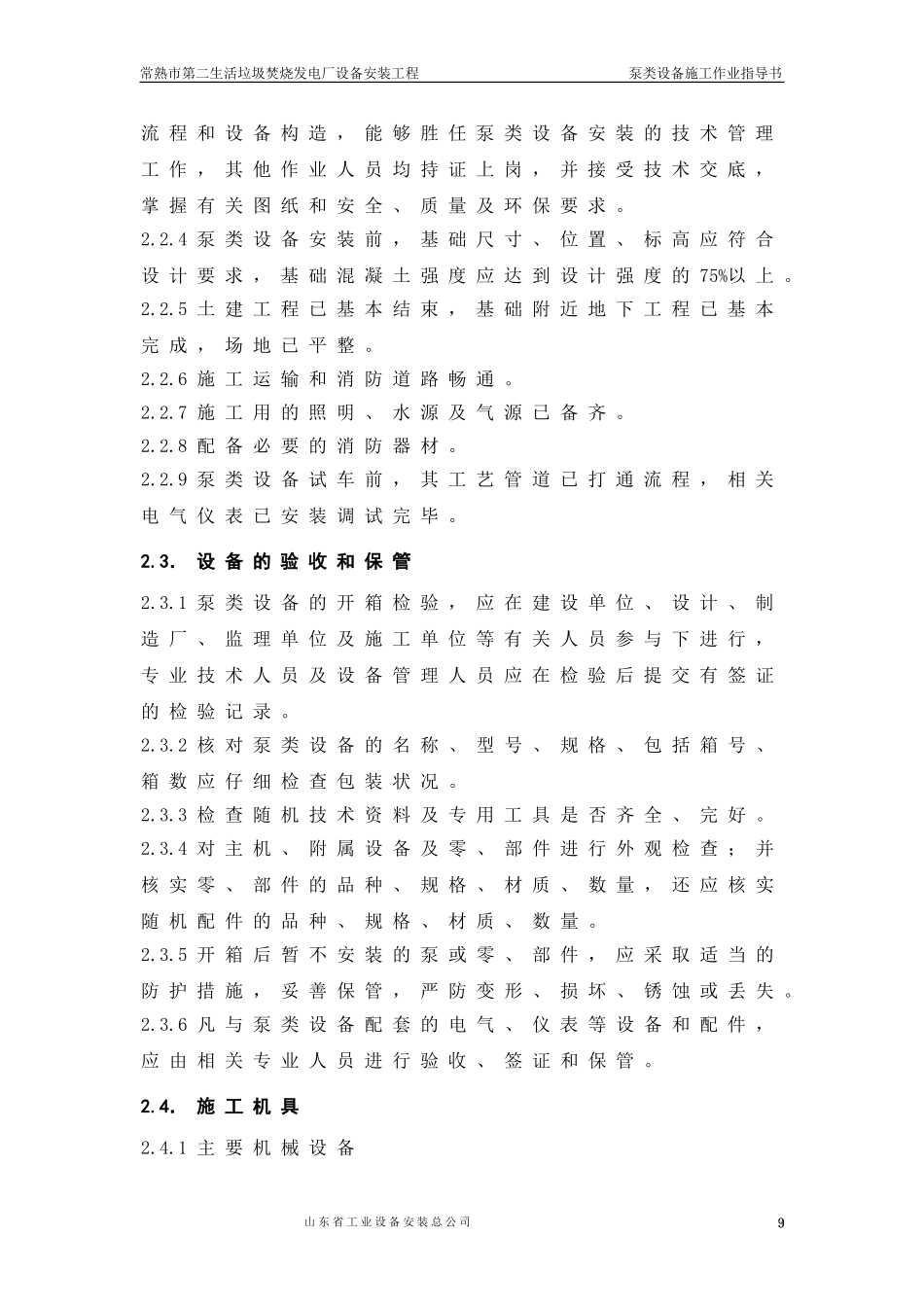

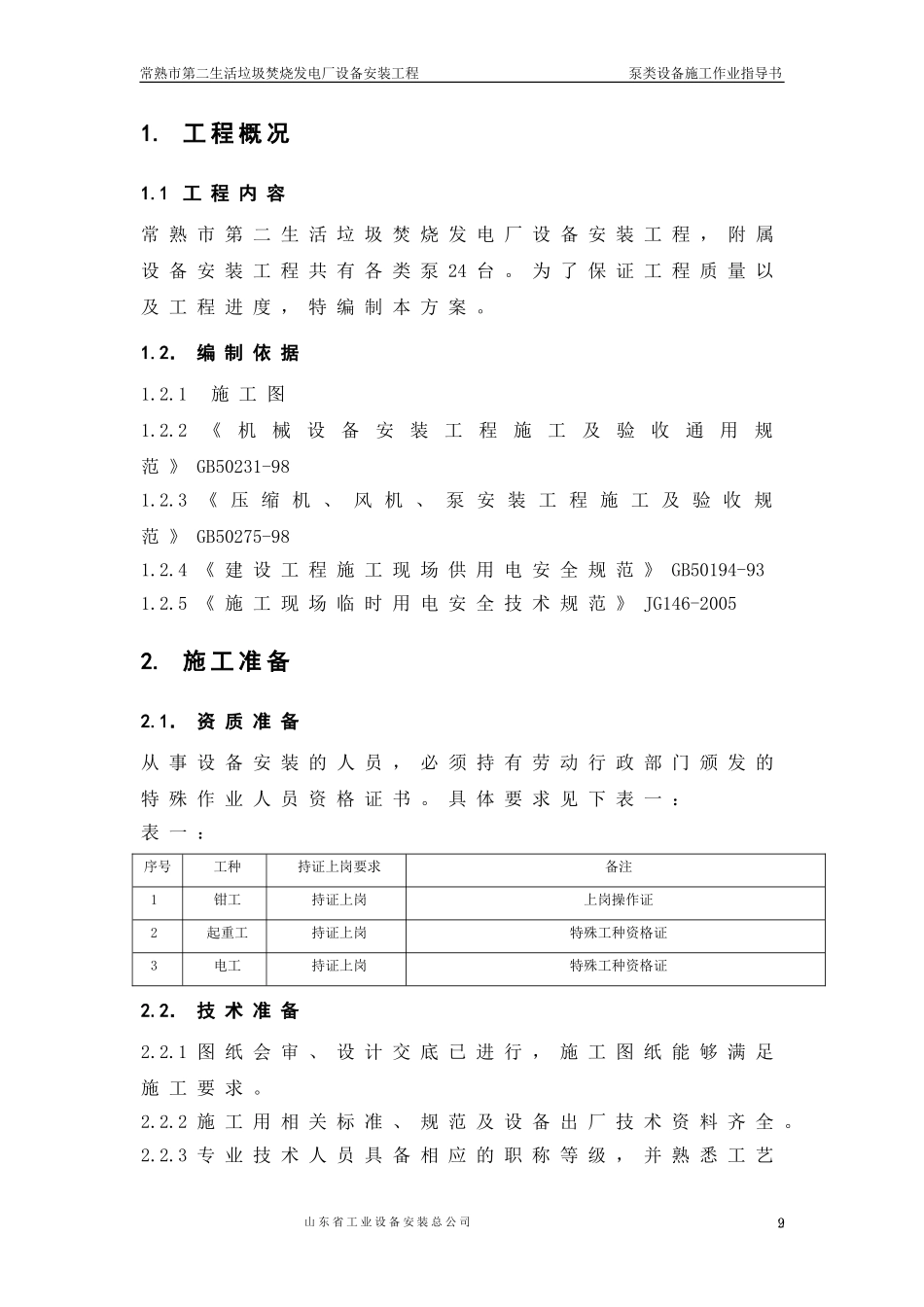

1常熟市第二生活垃圾焚烧发电厂设备安装工程泵类设备施工作业指导书目录1.工程概况..............................................-2-1.1工程内容........................................-2-1.2.编制依据.......................................-2-2.施工准备..............................................-2-2.1.资质准备.......................................-2-2.2.技术准备.......................................-2-2.3.设备的验收和保管...........................-2-2.4.施工机具.......................................-3-3.泵类安装..............................................-4-3.1.施工程序.......................................-4-3.2.基础验收.......................................-4-3.3.垫铁加工.......................................-4-3.4.找平.............................................-5-3.5.地脚螺栓灌浆.................................-6-4.试运转.................................................-7-4.1.试运转具备的条件及准备工作............-7-4.2.泵的试运转....................................-7-5.质量保证措施........................................-8-6.安全措施及文明施工...............................-9-7.雨季施工..............................................-9-7.1.雨季施工管理目标...........................-9-7.2.雨季施工技术措施...........................-10-9山东省工业设备安装总公司2常熟市第二生活垃圾焚烧发电厂设备安装工程泵类设备施工作业指导书1.工程概况1.1工程内容常熟市第二生活垃圾焚烧发电厂设备安装工程,附属设备安装工程共有各类泵24台。为了保证工程质量以及工程进度,特编制本方案。1.2.编制依据1.2.1施工图1.2.2《机械设备安装工程施工及验收通用规范》GB50231-981.2.3《压缩机、风机、泵安装工程施工及验收规范》GB50275-981.2.4《建设工程施工现场供用电安全规范》GB50194-931.2.5《施工现场临时用电安全技术规范》JG146-20052.施工准备2.1.资质准备从事设备安装的人员,必须持有劳动行政部门颁发的特殊作业人员资格证书。具体要求见下表一:表一:序号工种持证上岗要求备注1钳工持证上岗上岗操作证2起重工持证上岗特殊工种资格证3电工持证上岗特殊工种资格证2.2.技术准备2.2.1图纸会审、设计交底已进行,施工图纸能够满足施工要求。2.2.2施工用相关标准、规范及设备出厂技术资料齐全。2.2.3专业技术人员具备相应的职称等级,并熟悉工艺9山东省工业设备安装总公司3常熟市第二生活垃圾焚烧发电厂设备安装工程泵类设备施工作业指导书流程和设备构造,能够胜任泵类设备安装的技术管理工作,其他作业人员均持证上岗,并接受技术交底,掌握有关图纸和安全、质量及环保要求。2.2.4泵类设备安装前,基础尺寸、位置、标高应符合设计要求,基础混凝土强度应达到设计强度的75%以上。2.2.5土建工程已基本结束,基础附近地下工程已基本完成,场地已平整。2.2.6施工运输和消防道路畅通。2.2.7施工用的照明、水源及气源已备齐。2.2.8配备必要的消防器材。2.2.9泵类设备试车前,其工艺管道已打通流程,相关电气仪表已安装调试完毕。2.3.设备的验收和保管2.3.1泵类设备的开箱检验,应在建设单位、设计、制造厂、监理单位及施工单位等有关人员参与下进行,专业技术人员及设备管理人员应在检验后提交有签证的检验记录。2.3.2核对泵类设备的名称、型号、规格、包括箱号、箱数应仔细检查包装状况。2.3.3检查随机技术资料及专用工具是否齐全、完好。2.3.4对主机、附属设备及零、部件进行外观检查;并核实零、部件的品种、规格、材质、数量,还应核实随机配件的品种、规格、材质、数量。2.3.5开箱后暂不安装的泵或零、部件,应采取适当的防护措施,妥善保管,严防变形、损坏、锈蚀或丢失。2.3.6凡与泵类设备配套的电气、仪表等设备和配件,应由相关专业人员进行验收、签证和保管。2.4.施工机具2.4.1主要机械设备9山东省工业设备安装总公司4常熟市第二生活垃圾焚...
