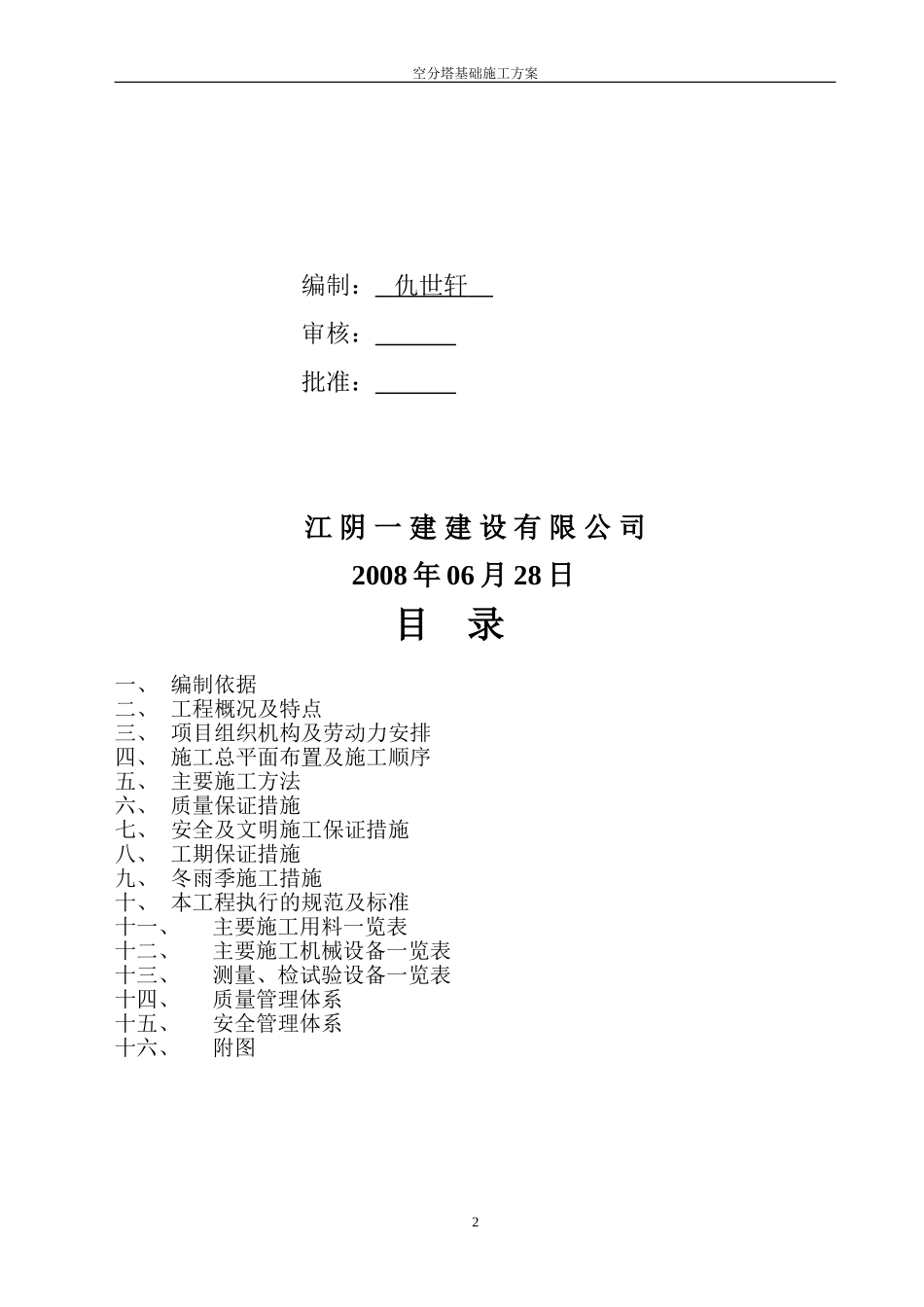

空分塔基础施工方案兴澄特钢滨江氧气站三期工程空分塔基础施施工工方方案案1空分塔基础施工方案编制:仇世轩审核:批准:江阴一建建设有限公司2008年06月28日目录一、编制依据二、工程概况及特点三、项目组织机构及劳动力安排四、施工总平面布置及施工顺序五、主要施工方法六、质量保证措施七、安全及文明施工保证措施八、工期保证措施九、冬雨季施工措施十、本工程执行的规范及标准十一、主要施工用料一览表十二、主要施工机械设备一览表十三、测量、检试验设备一览表十四、质量管理体系十五、安全管理体系十六、附图2空分塔基础施工方案一、编制依据1
北钢院提供的设计图、变更、图纸标明的规范、标准、图集等
现行的国家建筑施工及验收规范、规程和标准
原冶金部宁波勘察研究院2008-04提供的《江阴兴澄特种钢铁有限公司滨江二期岩土工程勘察报告》
施工现场实际情况
本公司历年施工经验

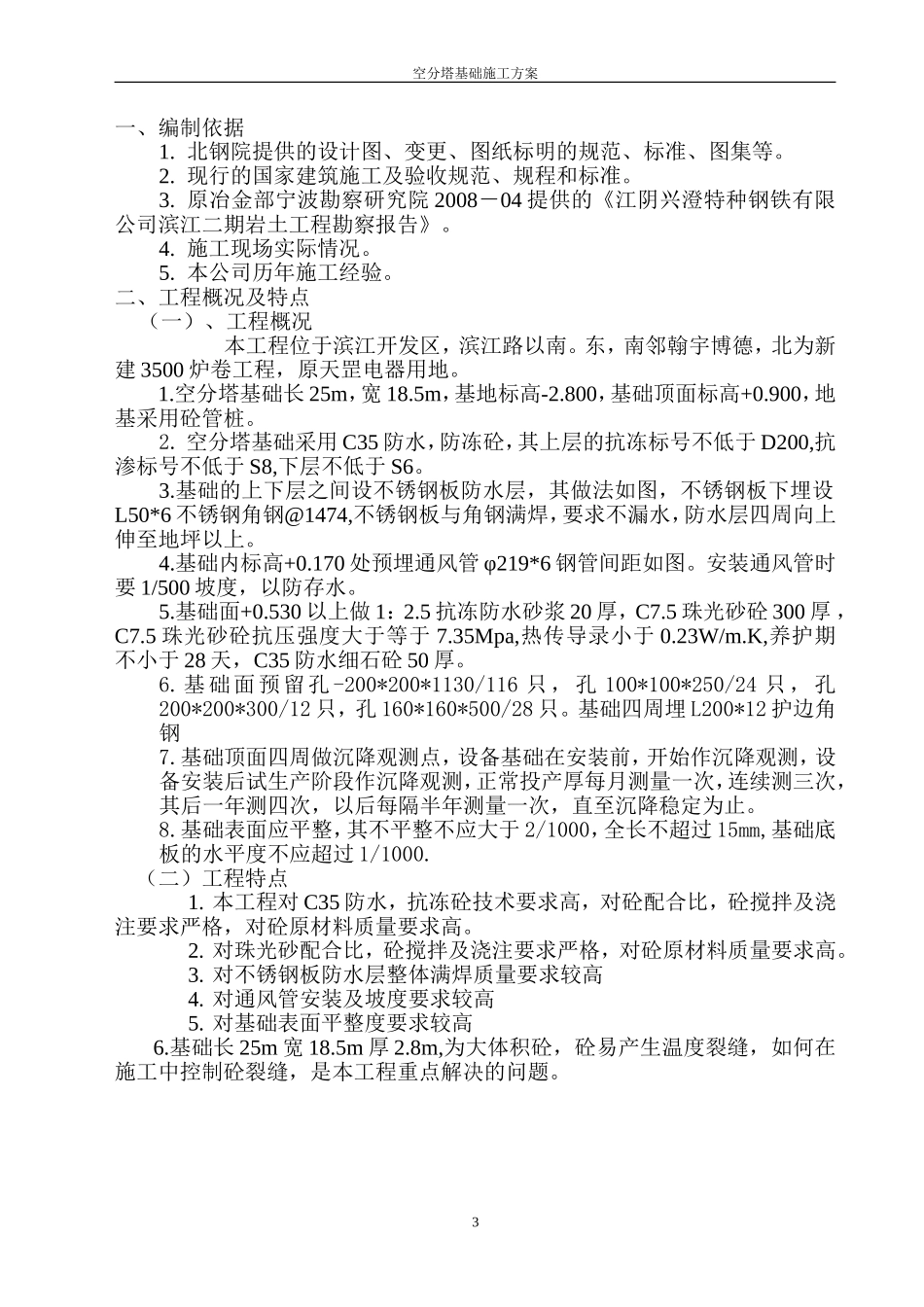

二、工程概况及特点(一)、工程概况本工程位于滨江开发区,滨江路以南
东,南邻翰宇博德,北为新建3500炉卷工程,原天罡电器用地
空分塔基础长25m,宽18
5m,基地标高-2
800,基础顶面标高+0
900,地基采用砼管桩
空分塔基础采用C35防水,防冻砼,其上层的抗冻标号不低于D200,抗渗标号不低于S8,下层不低于S6
基础的上下层之间设不锈钢板防水层,其做法如图,不锈钢板下埋设L50*6不锈钢角钢@1474,不锈钢板与角钢满焊,要求不漏水,防水层四周向上伸至地坪以上
基础内标高+0
170处预埋通风管φ219*6钢管间距如图
安装通风管时要1/500坡度,以防存水
530以上做1:2
5抗冻防水砂浆20厚,C7
5珠光砂砼300厚,C7
5珠光砂砼抗压强度大于等于7
35Mpa,热传导录小于0
K,养护期不小于28天,C35防水细石砼50厚
基础面预留孔-20
