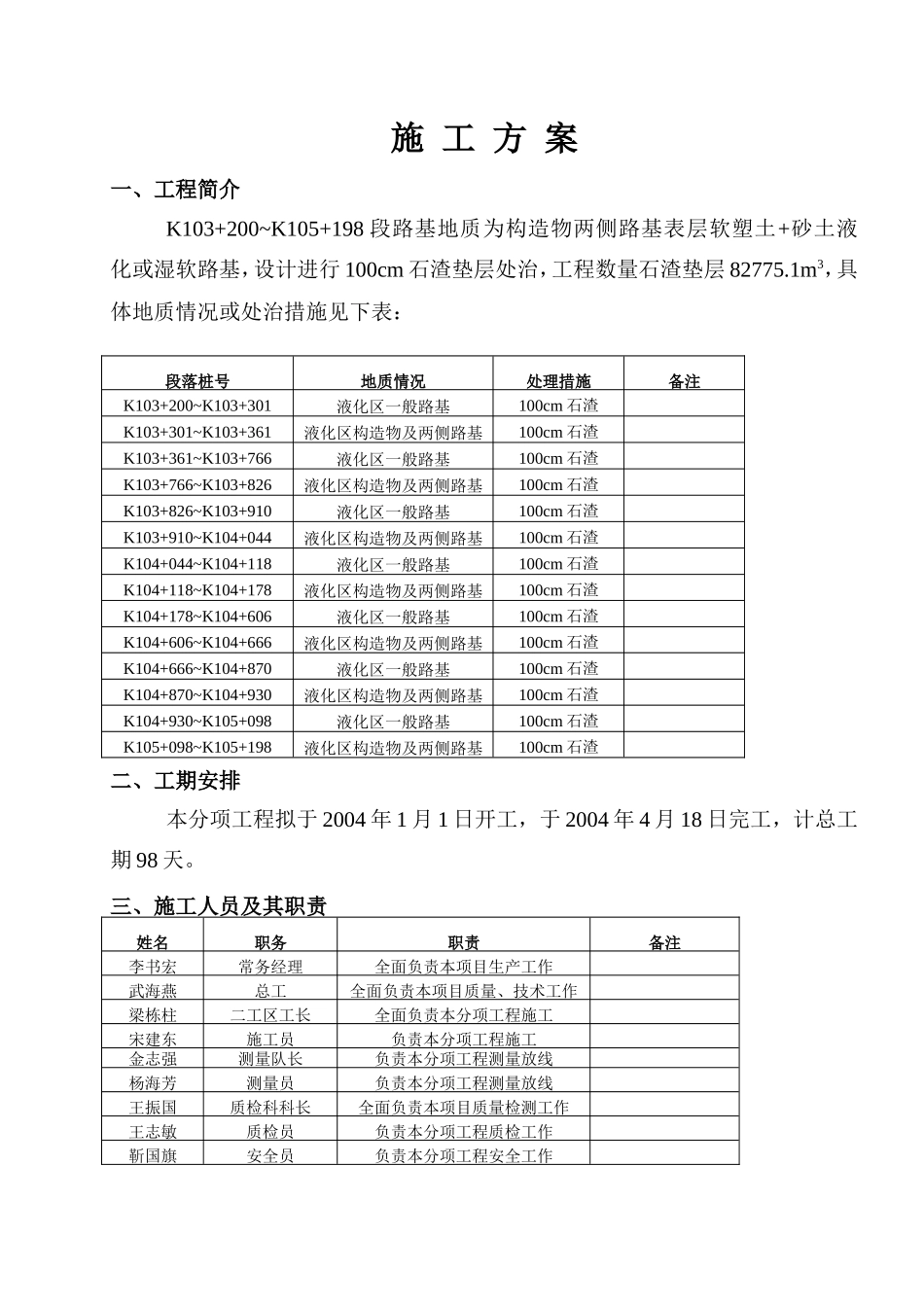

施工方案一、工程简介K103+200~K105+198段路基地质为构造物两侧路基表层软塑土+砂土液化或湿软路基,设计进行100cm石渣垫层处治,工程数量石渣垫层82775
1m3,具体地质情况或处治措施见下表:段落桩号地质情况处理措施备注K103+200~K103+301液化区一般路基100cm石渣K103+301~K103+361液化区构造物及两侧路基100cm石渣K103+361~K103+766液化区一般路基100cm石渣K103+766~K103+826液化区构造物及两侧路基100cm石渣K103+826~K103+910液化区一般路基100cm石渣K103+910~K104+044液化区构造物及两侧路基100cm石渣K104+044~K104+118液化区一般路基100cm石渣K104+118~K104+178液化区构造物及两侧路基100cm石渣K104+178~K104+606液化区一般路基100cm石渣K104+606~K104+666液化区构造物及两侧路基100cm石渣K104+666~K104+870液化区一般路基100cm石渣K104+870~K104+930液化区构造物及两侧路基100cm石渣K104+930~K105+098液化区一般路基100cm石渣K105+098~K105+198液化区构造物及两侧路基100cm石渣二、工期安排本分项工程拟于2004年1月1日开工,于2004年4月18日完工,计总工期98天

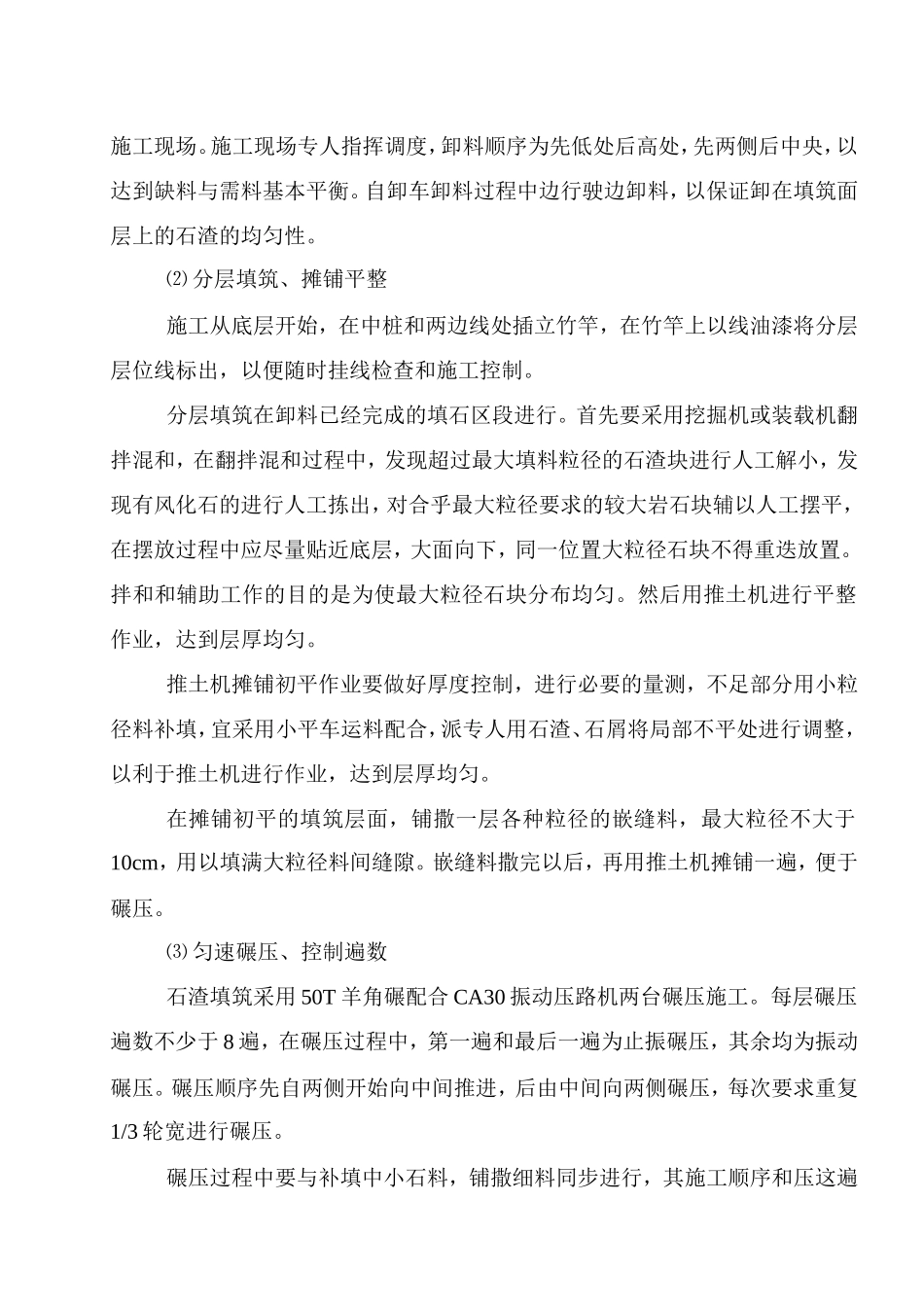

三、施工人员及其职责姓名职务职责备注李书宏常务经理全面负责本项目生产工作武海燕总工全面负责本项目质量、技术工作梁栋柱二工区工长全面负责本分项工程施工宋建东施工员负责本分项工程施工金志强测量队长负责本分项工程测量放线杨海芳测量员负责本分项工程测量放线王振国质检科科长全面负责本项目质量检测工作王志敏质检员负责本分项工程质检工作靳国旗安全员负责本分
