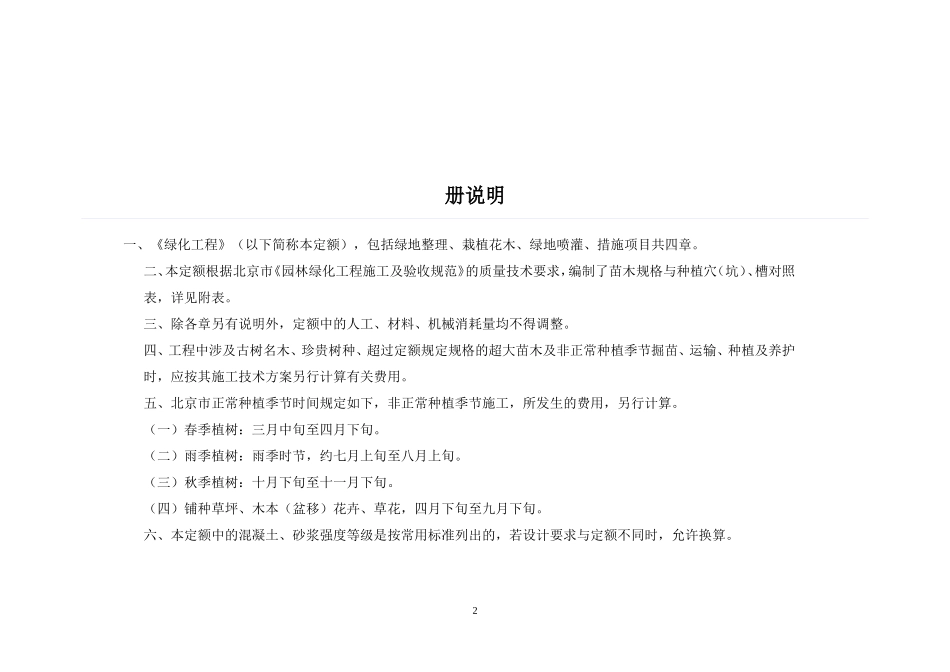

绿化工程定额说明册说明一、《绿化工程》(以下简称本定额),包括绿地整理、栽植花木、绿地喷灌、措施项目共四章。二、本定额根据北京市《园林绿化工程施工及验收规范》的质量技术要求,编制了苗木规格与种植穴(坑)、槽对照表,详见附表。三、除各章另有说明外,定额中的人工、材料、机械消耗量均不得调整。四、工程中涉及古树名木、珍贵树种、超过定额规定规格的超大苗木及非正常种植季节掘苗、运输、种植及养护时,应按其施工技术方案另行计算有关费用。五、北京市正常种植季节时间规定如下,非正常种植季节施工,所发生的费用,另行计算。(一)春季植树:三月中旬至四月下旬。(二)雨季植树:雨季时节,约七月上旬至八月上旬。(三)秋季植树:十月下旬至十一月下旬。(四)铺种草坪、木本(盆移)花卉、草花,四月下旬至九月下旬。六、本定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时,允许换算。2七、土壤分类:(一)普坚土:指砂、砂质粘土、黄土、种植土、软块碱土、中等到密实的粘土、工程垃圾堆积土、压实的填筑土和含15%以内的碎卵石的杂质黄土等。(二)砂砾坚土:指经在压实或坚实的粘土、板状黄土、密实硬化的碱土,含碎卵石在30%以内其粒径在30cm以内的杂质粘土、天然级配砂石等。附表苗木规格与种植穴(坑)、槽对照表单位:株类别规格乔木(根幅)cm土球(直径×高)cm木箱cm圆坑(直径×高)cm方坑cm槽沟cm说明胸径cm树高m裸根乔木5以内40×3070×505~750×4080×607~1080×60100×8010~13100×70120×8013~15110×80130×9015~20120×80150×9020~25150×80170×90土球苗木0.8以内30×2050×405以内0.8~1.050×4070×605~71.01~2.070×50100×707~102.01~3.080×60110×8010~133.01~4.0100×80130×90313~154.01~5.0120×90150×10015~205.01~6.0150×100180×11020~256.01~8.0180×120210×1308.01~10.0200×120230×130裸根灌木1.5以内30×2060×401.5~1.840×3070×501.8~2.050×3080×502.0~2.570×4090×60木箱苗木25~30200×200×90360×360×11030~35250×250×100410×410×12035~40300×300×110460×460×130单行绿篱1.2以内30×2050×401.2~1.550×3070×501.5~2.060×40100×60双行绿篱1.2以内30×2060×401.2~1.550×3080×501.5~2.060×40120×60攀缘植物三年生20×20四年生30×30五年生40×40六~八年生50×40丛生竹1.0~2.050×4090×603~5根2.0~2.570×50110×703~5根42.5~3.080×60120×803~5根第一章绿地整理说明及工程量计算规则一、说明(一)本章包括:整理绿化用地、拆挖各种路面、垫层,伐树、挖树根,机械运渣土,屋顶花园基底处理,客土工程6节共110个子目。(二)整理绿化用地,是绿化工程施工前的地坪整理,每个绿化工程均应计算一次。(三)绿地起坡造型适用于设计造型高度80cm以内,平均坡度不大于15°的地形。(四)凡绿化工程用地自然地坪与设计地坪有差距时,则分别执行挖土方或回填土相应定额子目。(五)本章定额中已包括了100m以内的土方倒运,如实际运距超过100m时,每超过50m(不足50m按50m计算),其增加运费按相应定额子目执行。(六)伐树挖树根项目定额已包含装车、外运费用,不得调整。如摘冠需使用平台升降车,发生时另行计算。5(七)屋顶花园定额中不包括垂直运输费用,发生时另行计算。(八)屋顶花园基底处理中种植基质回填,无机基质执行回填轻质种植基质子目,其他基质执行回填土相应定额子目。(九)种植苗木应根据设计图纸要求进行客土,设计无明确要求而实际土质不良,按北京市《园林绿化种植土壤》标准要求必须客土,应办妥洽商手续,方可客土。(十)土方运输执行本章相应定额子目。(十一)渣土外运子目中不包括渣土消纳费用,渣土消纳费应另行计算。二、工程量计算规则(一)整理绿化用地按设计图示尺寸以面积计算。(二)绿地起坡造型按设计图示尽寸以体积计算。(三)原土过筛以体积计算。按附表1.1规定计算。(四)渣土外运以体积计算。1.整理绿化用地渣土量按每平方米0.05m3计算。2.自然地坪与设计地坪标高有差距时,整理...
