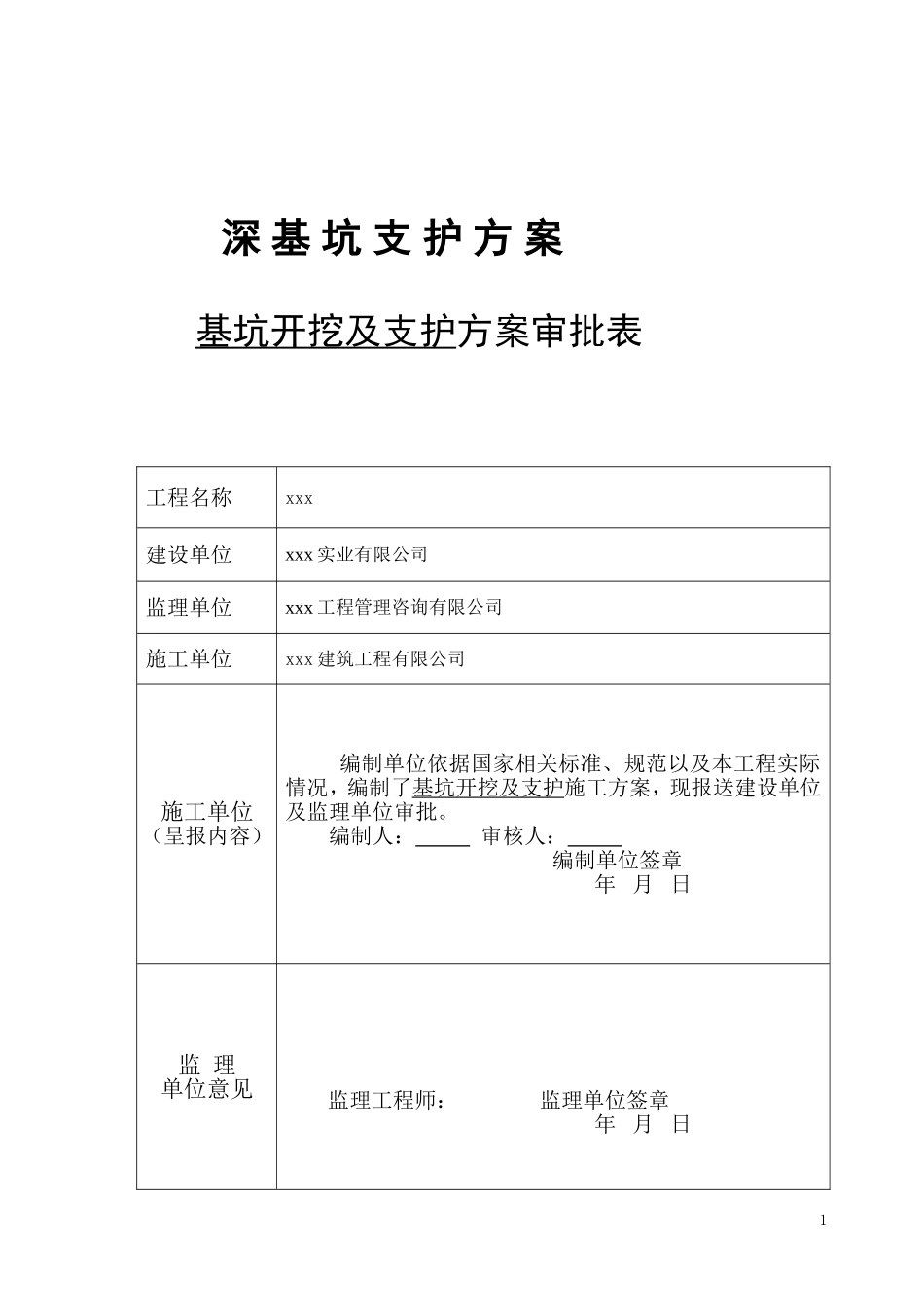

深基坑支护方案基坑开挖及支护方案审批表工程名称xxx建设单位xxx实业有限公司监理单位xxx工程管理咨询有限公司施工单位xxx建筑工程有限公司施工单位(呈报内容)编制单位依据国家相关标准、规范以及本工程实际情况,编制了基坑开挖及支护施工方案,现报送建设单位及监理单位审批
编制人:审核人:编制单位签章年月日监理单位意见监理工程师:监理单位签章年月日1建设单位意见项目技术负责人:建设单位签章年月日一、工程概况本工程位于xxx市xx大道(,应根据实际情况编制有针对性的专项施工方案,该工程的基坑开挖采用机械挖土,为不扰动持力层用人工清槽,并根据验槽情况对松散基层用C15混凝土进行换填,为了确保工程安全,本单位对基坑周边及工程其它部位采取了安全防护措施

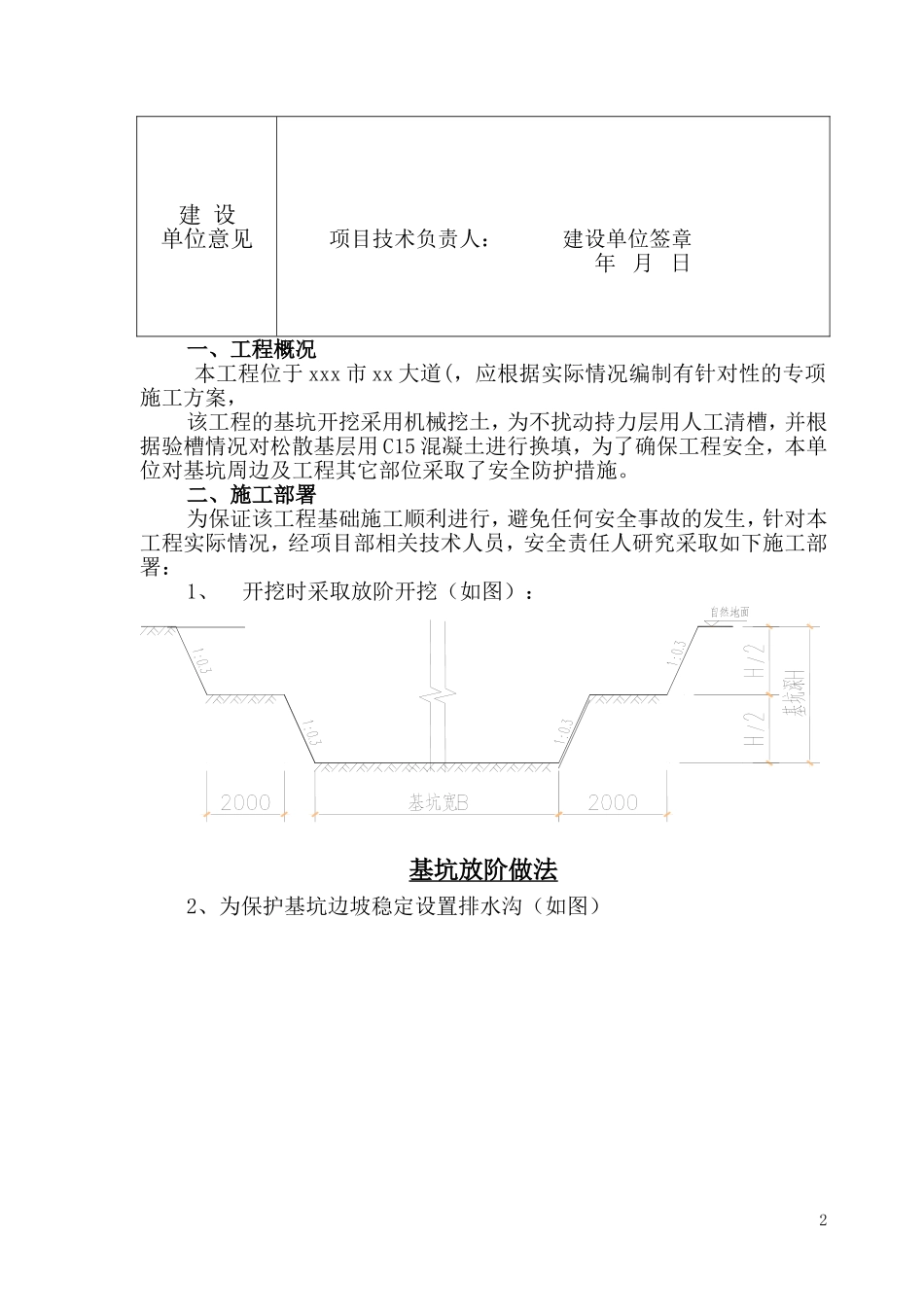

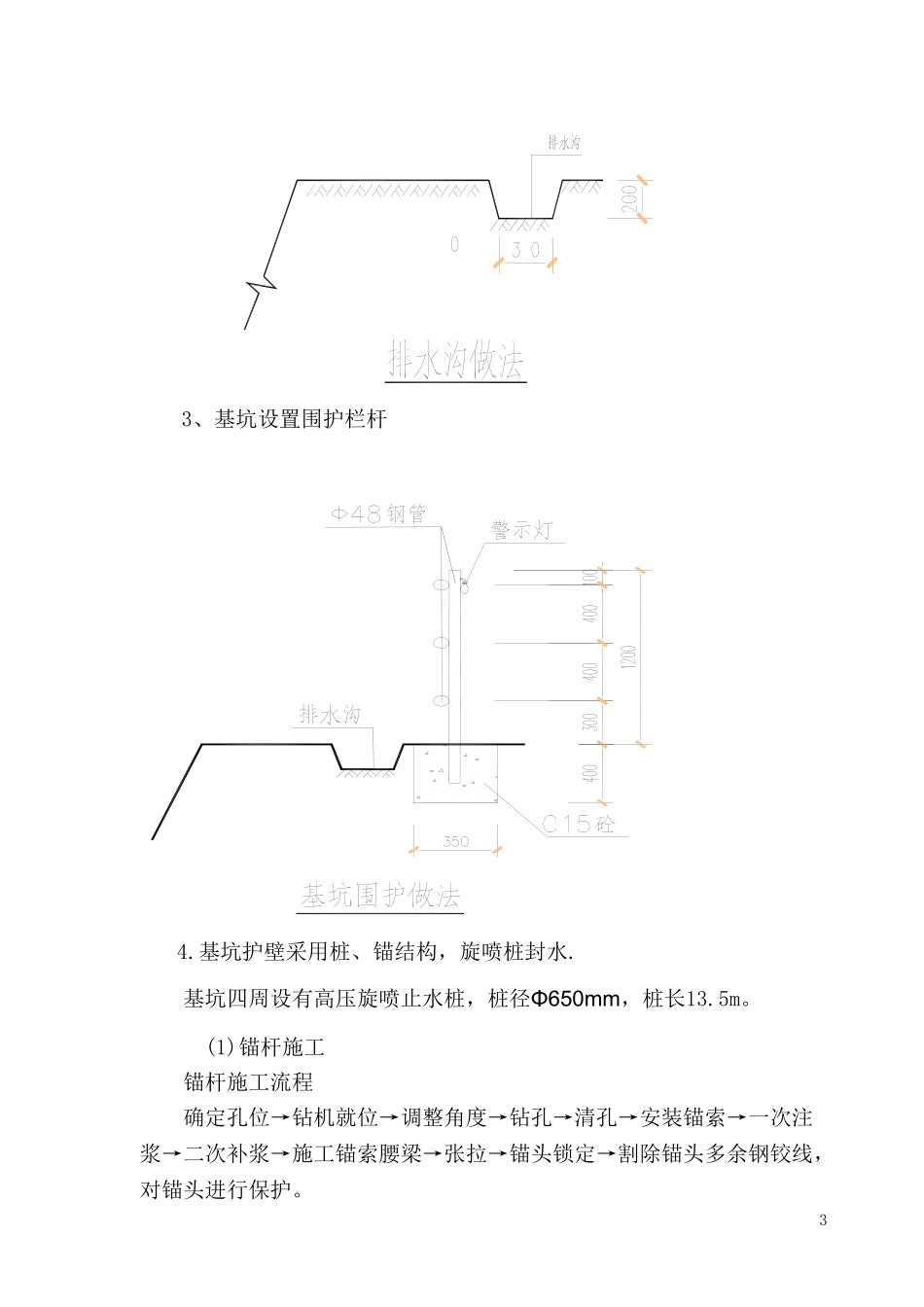

二、施工部署为保证该工程基础施工顺利进行,避免任何安全事故的发生,针对本工程实际情况,经项目部相关技术人员,安全责任人研究采取如下施工部署:1、开挖时采取放阶开挖(如图):基坑放阶做法2、为保护基坑边坡稳定设置排水沟(如图)23、基坑设置围护栏杆4
基坑护壁采用桩、锚结构,旋喷桩封水
基坑四周设有高压旋喷止水桩,桩径Φ650mm,桩长13
(1)锚杆施工锚杆施工流程确定孔位→钻机就位→调整角度→钻孔→清孔→安装锚索→一次注浆→二次补浆→施工锚索腰梁→张拉→锚头锁定→割除锚头多余钢铰线,对锚头进行保护
3确定孔位钻孔位置直接影响锚杆的安装质量和力学效果,因此,钻孔前应由技术人员按设计要求定出孔位,标注醒目的标志,不可由钻机机长目测定位
调整钻杆角度钻孔就位后,由机长调整钻杆钻进角度,并经现场技术人员用量角仪检查合格后,才可正式开钻
另外,要特别注意检查钻杆左右倾斜度
因本工程第一道锚杆均为一桩一锚,水平间距才1米,钻孔过大的左右倾斜度会导致相邻两根锚杆锚固体的间距变小,出现应力集中,影响锚固效果,入射角允许偏差±2°
钻孔因本工程
