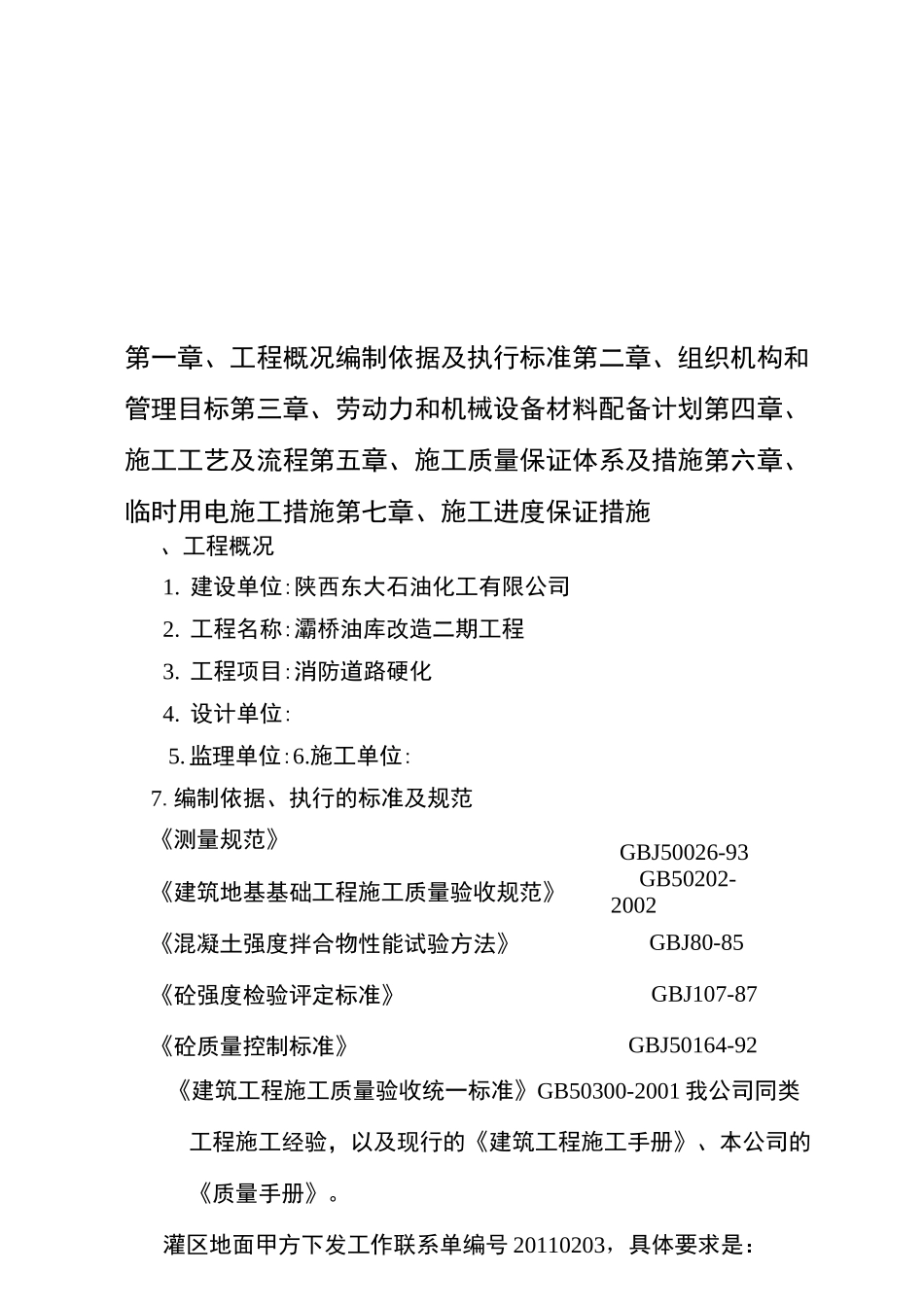

第一章、工程概况编制依据及执行标准第二章、组织机构和管理目标第三章、劳动力和机械设备材料配备计划第四章、施工工艺及流程第五章、施工质量保证体系及措施第六章、临时用电施工措施第七章、施工进度保证措施、工程概况1
建设单位:陕西东大石油化工有限公司2
工程名称:灞桥油库改造二期工程3
工程项目:消防道路硬化4
设计单位:5
监理单位:6
施工单位:7
编制依据、执行的标准及规范《测量规范》GBJ50026-93《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土强度拌合物性能试验方法》GBJ80-85《砼强度检验评定标准》GBJ107-87《砼质量控制标准》GBJ50164-92《建筑工程施工质量验收统一标准》GB50300-2001我公司同类工程施工经验,以及现行的《建筑工程施工手册》、本公司的《质量手册》
灌区地面甲方下发工作联系单编号20110203,具体要求是:150mm厚C30混凝土(842
4m3);300mm厚2:灰土垫层(1685m3)
二、组织机构和管理目标1、管理机构工种人数工种人数工种人数技术负责人1安全员1混凝土工9技术员1工长2木工5质检员1普工18电工1为确保本工程各项管理目标的实现,安排从事多年施工的优秀工程技术人员,组成职责权利相统一的工程项目经理部,对本工程施工进行全面指挥,并对工程的经济技术成果承担责任
2、管理目标工程项目的质量目标要求:合格
三、劳动力和机械设备材料配备计划根据本工程特点和施工条件及项目管理的总体要求,我们计划分三个阶段对工程项目所需资源进行优化配置、组合及动态管理,以取得项目产品的最好效果
本工程所需的工程材料如:管材、水泥、石灰、成品混合料、木材、砖石等
我们将根据招标文件和设计文件的要求进行采购,用汽车分期、分批运到现场,其中水泥、水泥混凝土采用商用成品混凝土,现场不设砼搅拌站

道路施工中的石灰土底基
