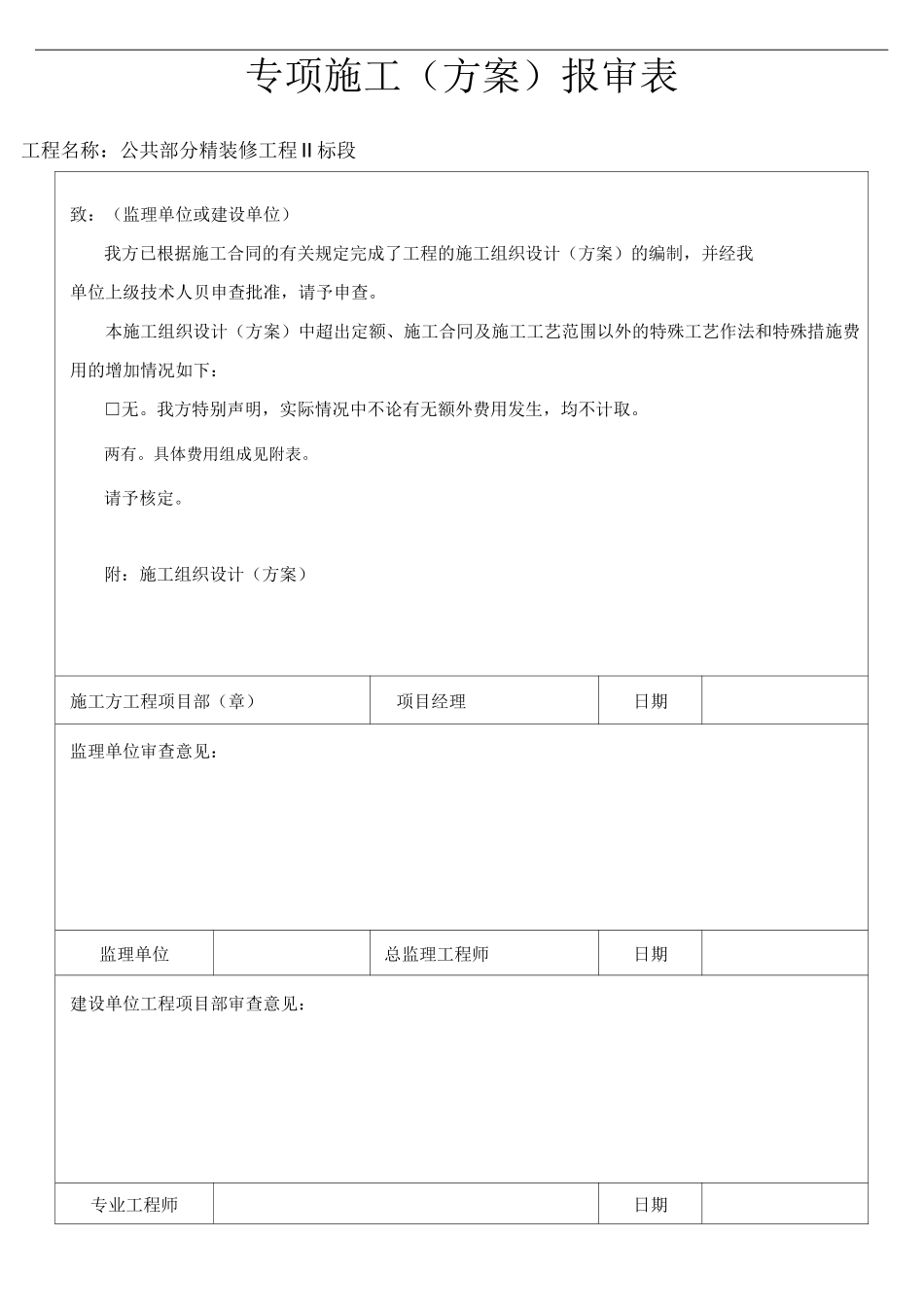

专项施工(方案)报审表工程名称:公共部分精装修工程II标段致:(监理单位或建设单位)我方已根据施工合同的有关规定完成了工程的施工组织设计(方案)的编制,并经我单位上级技术人贝申查批准,请予申查
本施工组织设计(方案)中超出定额、施工合冋及施工工艺范围以外的特殊工艺作法和特殊措施费用的增加情况如下:□无
我方特别声明,实际情况中不论有无额外费用发生,均不计取
具体费用组成见附表

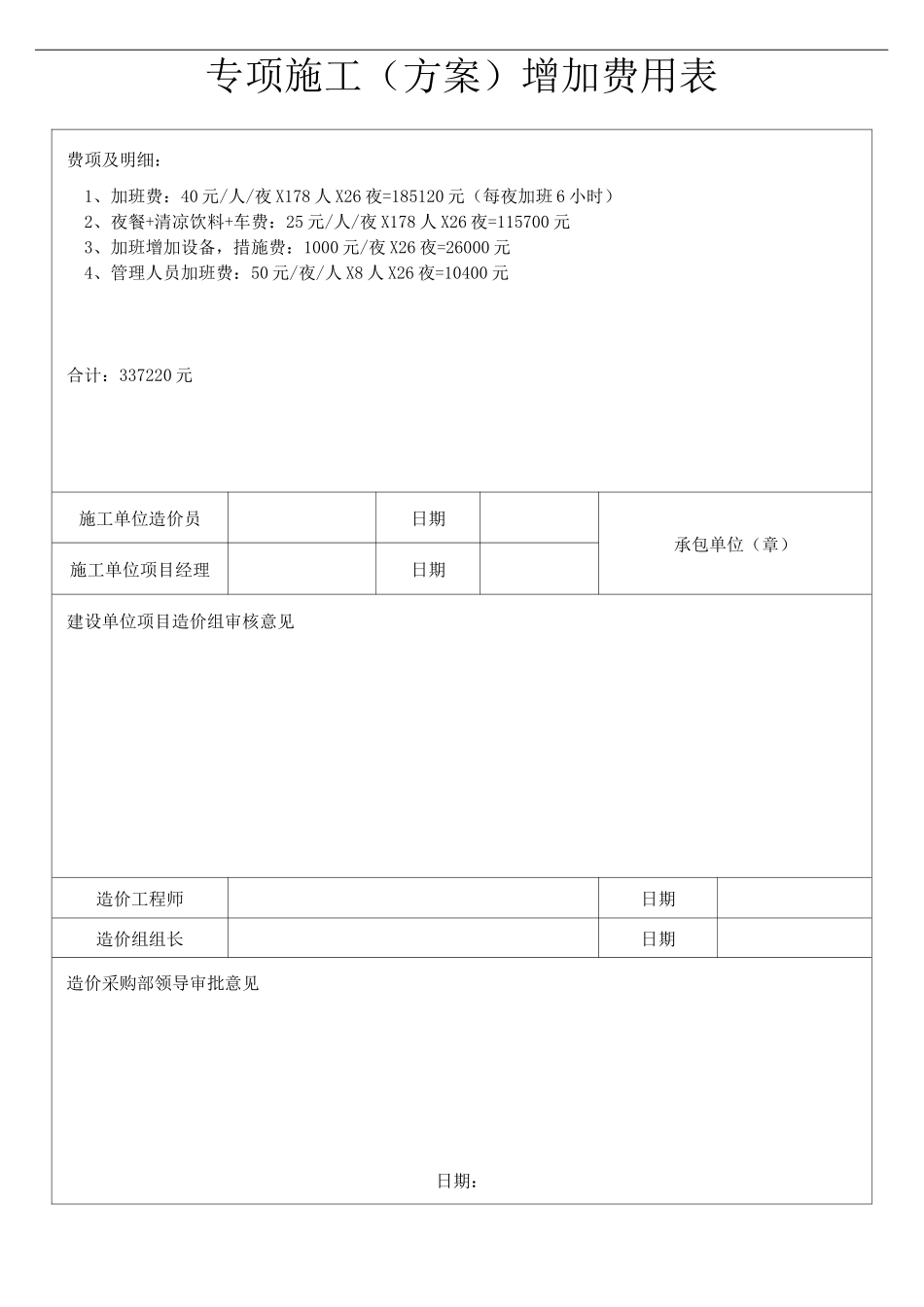

附:施工组织设计(方案)施工方工程项目部(章)项目经理日期监理单位审查意见:监理单位总监理工程师日期建设单位工程项目部审查意见:专业工程师日期项目经理日期专项施工(方案)增加费用表费项及明细:1、加班费:40元/人/夜X178人X26夜=185120元(每夜加班6小时)2、夜餐+清凉饮料+车费:25元/人/夜X178人X26夜=115700元3、加班增加设备,措施费:1000元/夜X26夜=26000元4、管理人员加班费:50元/夜/人X8人X26夜=10400元合计:337220元施工单位造价员日期承包单位(章)施工单位项目经理日期建设单位项目造价组审核意见造价工程师日期造价组组长日期造价采购部领导审批意见日期:一期高层公共部分精装修工程专项施工方案XXXXXXXXXXXXXXXXXXXXX公司二00九年八月十五日我司承建的一期高层公共部分精装修工期为2009年5月5日—2009年8月30日,我方通过招标文件第二章投标须知中工程概况一项提供的土建移交精装饰进场时间:1-3栋5月30完成;1-8栋5月30日;1-9栋1单元5月30日;1-9栋2、3单元4月5日
并承诺土建与安装基本退出,无交叉作业,因此制定施工组织设计,其中已考虑了合理的赶工风险并通过了甲方审批
但实际工作界面移交时间与招标文件、甲方承诺和我方施工设计要求时间差距太大,如图:楼栋1-9栋1-3栋1-8栋施工组织设计要求
