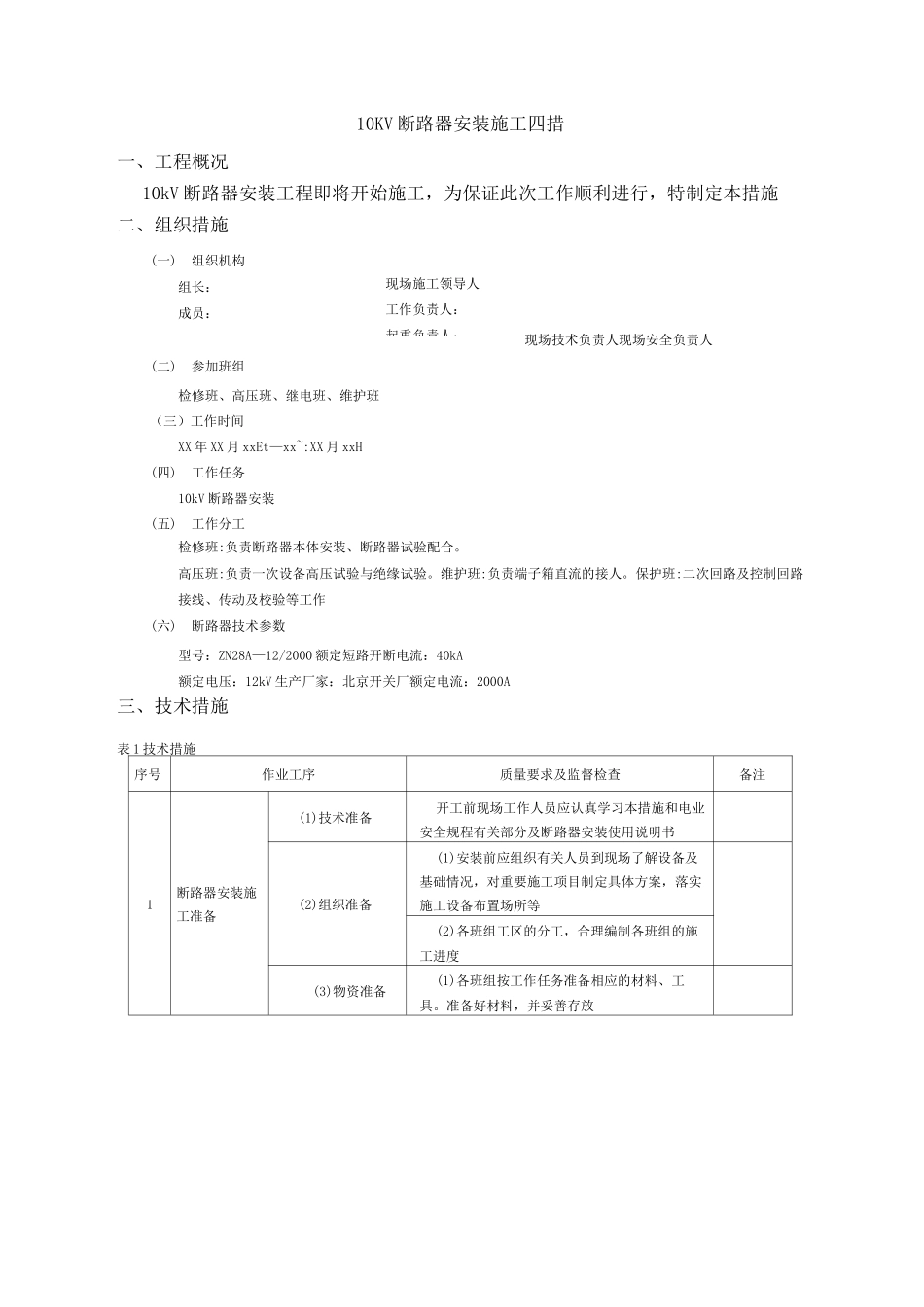

现场施工领导人工作负责人:起重负责人:10KV断路器安装施工四措一、工程概况10kV断路器安装工程即将开始施工,为保证此次工作顺利进行,特制定本措施二、组织措施(一)组织机构组长:成员:现场技术负责人现场安全负责人(二)参加班组检修班、高压班、继电班、维护班(三)工作时间XX年XX月xxEt—xx~:XX月xxH(四)工作任务10kV断路器安装(五)工作分工检修班:负责断路器本体安装、断路器试验配合
高压班:负责一次设备高压试验与绝缘试验
维护班:负责端子箱直流的接人
保护班:二次回路及控制回路接线、传动及校验等工作(六)断路器技术参数型号:ZN28A—12/2000额定短路开断电流:40kA额定电压:12kV生产厂家:北京开关厂额定电流:2000A三、技术措施表1技术措施序号作业工序质量要求及监督检查备注1断路器安装施工准备(1)技术准备开工前现场工作人员应认真学习本措施和电业安全规程有关部分及断路器安装使用说明书(2)组织准备(1)安装前应组织有关人员到现场了解设备及基础情况,对重要施工项目制定具体方案,落实施工设备布置场所等(2)各班组工区的分工,合理编制各班组的施工进度(3)物资准备(1)各班组按工作任务准备相应的材料、工具

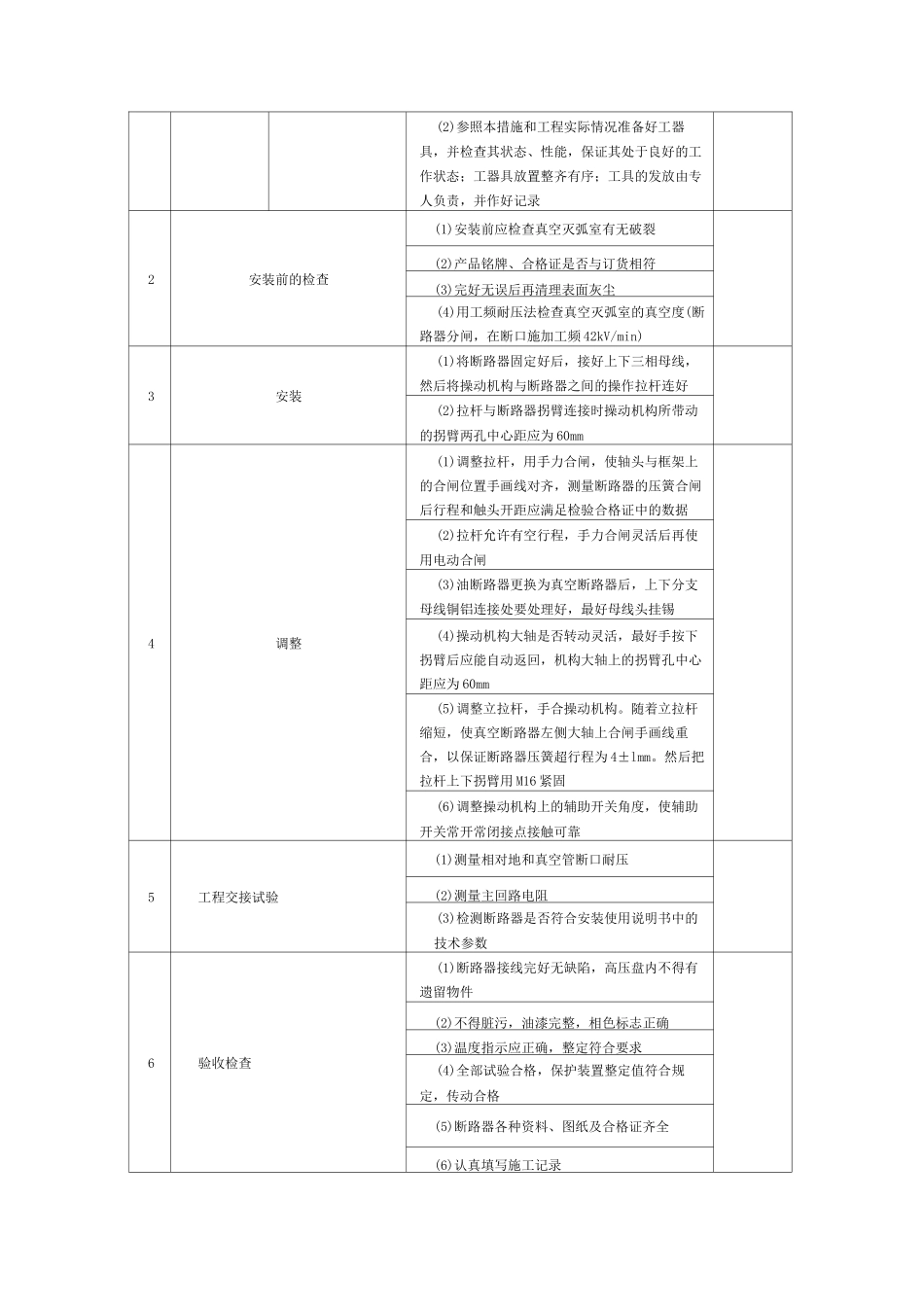

准备好材料,并妥善存放(2)参照本措施和工程实际情况准备好工器具,并检查其状态、性能,保证其处于良好的工作状态;工器具放置整齐有序;工具的发放由专人负责,并作好记录2安装前的检查(1)安装前应检查真空灭弧室有无破裂(2)产品铭牌、合格证是否与订货相符(3)完好无误后再清理表面灰尘(4)用工频耐压法检查真空灭弧室的真空度(断路器分闸,在断口施加工频42kV/min)3安装(1)将断路器固定好后,接好上下三相母线,然后将操动机构与断路器之间的操作拉杆连好(2)拉杆与断路器拐臂连接时操动机构所带动的拐臂两孔中心距应为60mm4调整(1)调整拉杆,用手
