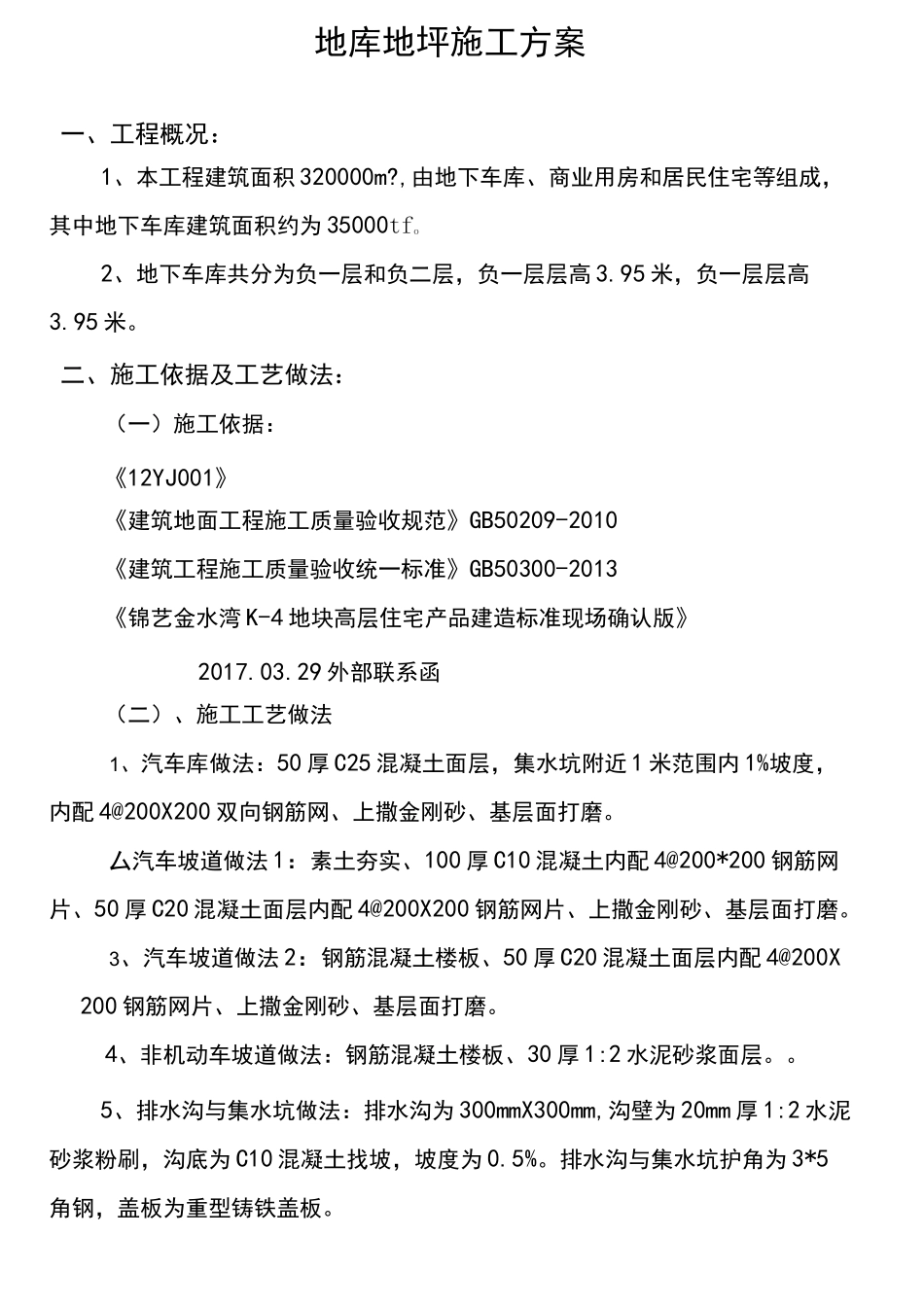

一、工程概况-2-二、施工工艺做法-2-三、施工部署-2-四、车库地坪施工与其它分项工程工序交叉施工-3-五、施工步骤-4-六、施工方法-4-七、质量标准与保证措施-9-八、安全保证措施及文明施工-10-地库地坪施工方案一、工程概况:1、本工程建筑面积320000m
,由地下车库、商业用房和居民住宅等组成,其中地下车库建筑面积约为35000tfo2、地下车库共分为负一层和负二层,负一层层高3
95米,负一层层高3

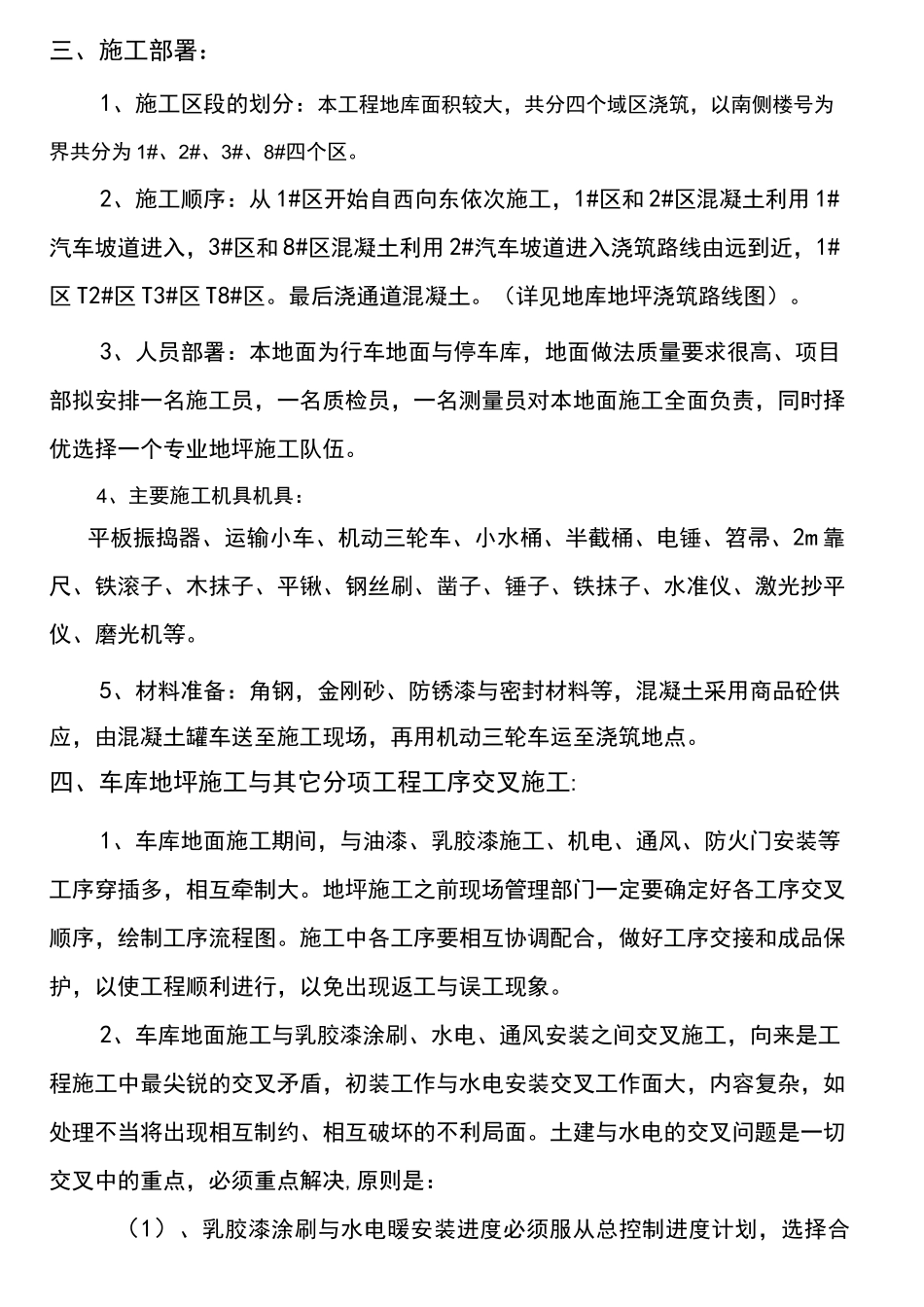

二、施工依据及工艺做法:(一)施工依据:《12YJ001》《建筑地面工程施工质量验收规范》GB50209-2010《建筑工程施工质量验收统一标准》GB50300-2013《锦艺金水湾K-4地块高层住宅产品建造标准现场确认版》2017
29外部联系函(二)、施工工艺做法1、汽车库做法:50厚C25混凝土面层,集水坑附近1米范围内1%坡度,内配4@200X200双向钢筋网、上撒金刚砂、基层面打磨
厶汽车坡道做法1:素土夯实、100厚C10混凝土内配4@200*200钢筋网片、50厚C20混凝土面层内配4@200X200钢筋网片、上撒金刚砂、基层面打磨
3、汽车坡道做法2:钢筋混凝土楼板、50厚C20混凝土面层内配4@200X200钢筋网片、上撒金刚砂、基层面打磨
4、非机动车坡道做法:钢筋混凝土楼板、30厚1:2水泥砂浆面层
5、排水沟与集水坑做法:排水沟为300mmX300mm,沟壁为20mm厚1:2水泥砂浆粉刷,沟底为C10混凝土找坡,坡度为0
排水沟与集水坑护角为3*5角钢,盖板为重型铸铁盖板
三、施工部署:1、施工区段的划分:本工程地库面积较大,共分四个域区浇筑,以南侧楼号为界共分为1#、2#、3#、8#四个区
2、施工顺序:从1#区开始自西向东依次施工,1#区和2#区混凝土利用1#汽车坡道进入,3#区和8#区混凝土利用2#汽车坡道进入浇
