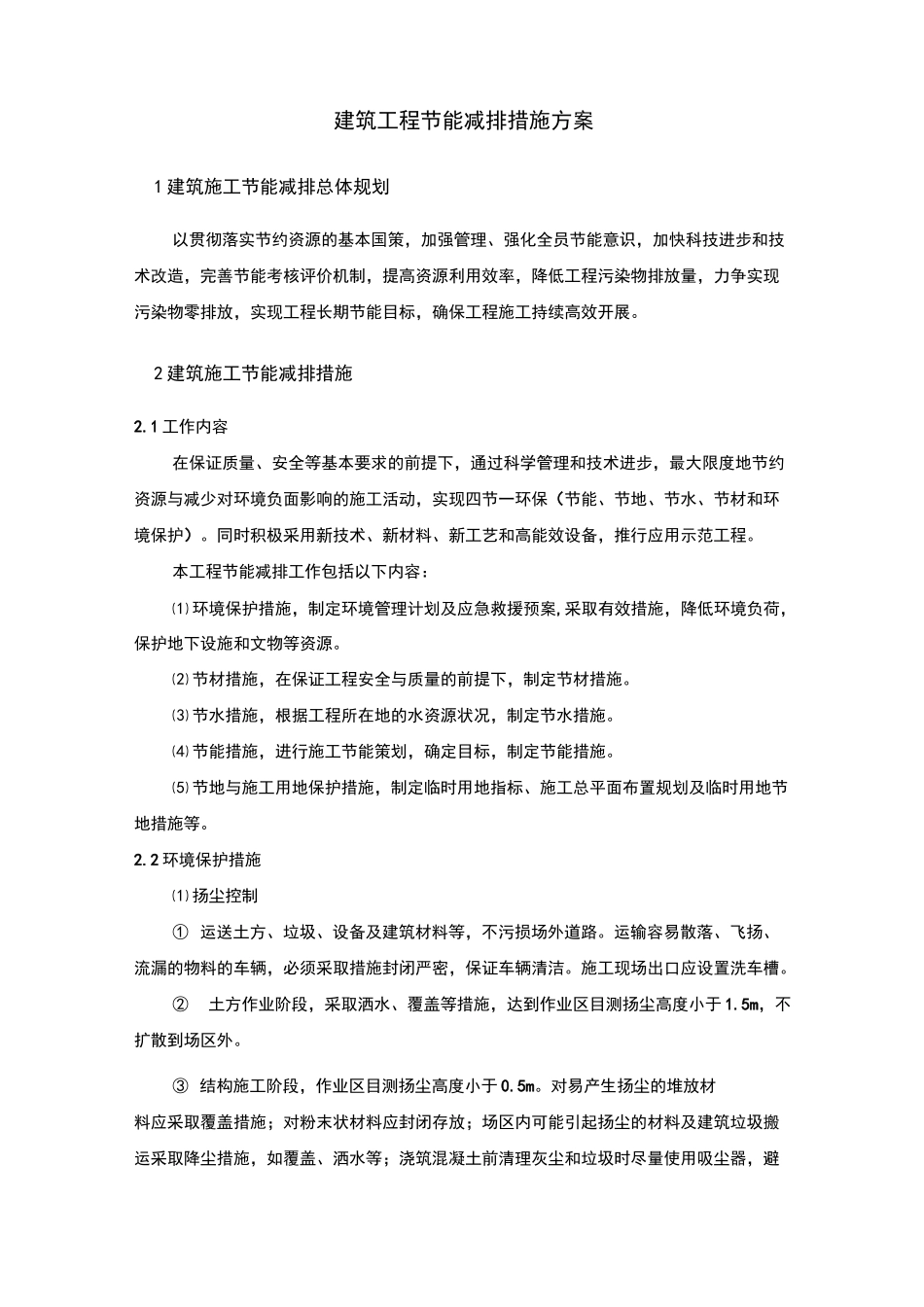

建筑工程节能减排措施方案1建筑施工节能减排总体规划以贯彻落实节约资源的基本国策,加强管理、强化全员节能意识,加快科技进步和技术改造,完善节能考核评价机制,提高资源利用效率,降低工程污染物排放量,力争实现污染物零排放,实现工程长期节能目标,确保工程施工持续高效开展
2建筑施工节能减排措施2
1工作内容在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)
同时积极采用新技术、新材料、新工艺和高能效设备,推行应用示范工程
本工程节能减排工作包括以下内容:⑴环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷,保护地下设施和文物等资源
⑵节材措施,在保证工程安全与质量的前提下,制定节材措施
⑶节水措施,根据工程所在地的水资源状况,制定节水措施
⑷节能措施,进行施工节能策划,确定目标,制定节能措施
⑸节地与施工用地保护措施,制定临时用地指标、施工总平面布置规划及临时用地节地措施等
2环境保护措施⑴扬尘控制①运送土方、垃圾、设备及建筑材料等,不污损场外道路
运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,保证车辆清洁
施工现场出口应设置洗车槽
②土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1
5m,不扩散到场区外
③结构施工阶段,作业区目测扬尘高度小于0
对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放;场区内可能引起扬尘的材料及建筑垃圾搬运采取降尘措施,如覆盖、洒水等;浇筑混凝土前清理灰尘和垃圾时尽量使用吸尘器,避免使用吹风器等易产生扬尘的设备;机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施
④施工现场非作业区达到目测无扬尘的要求
对现场易飞扬物质采取有效措施,如洒水、地面硬化、围挡、密网覆盖、封闭等,防
