市松花江北岸堤防防汛抢险通道工程堤防工程(K23+750-K25+200)钢筋砼挡墙施工方案百元建筑安装工程2013年8月20日钢筋砼施工方案页脚

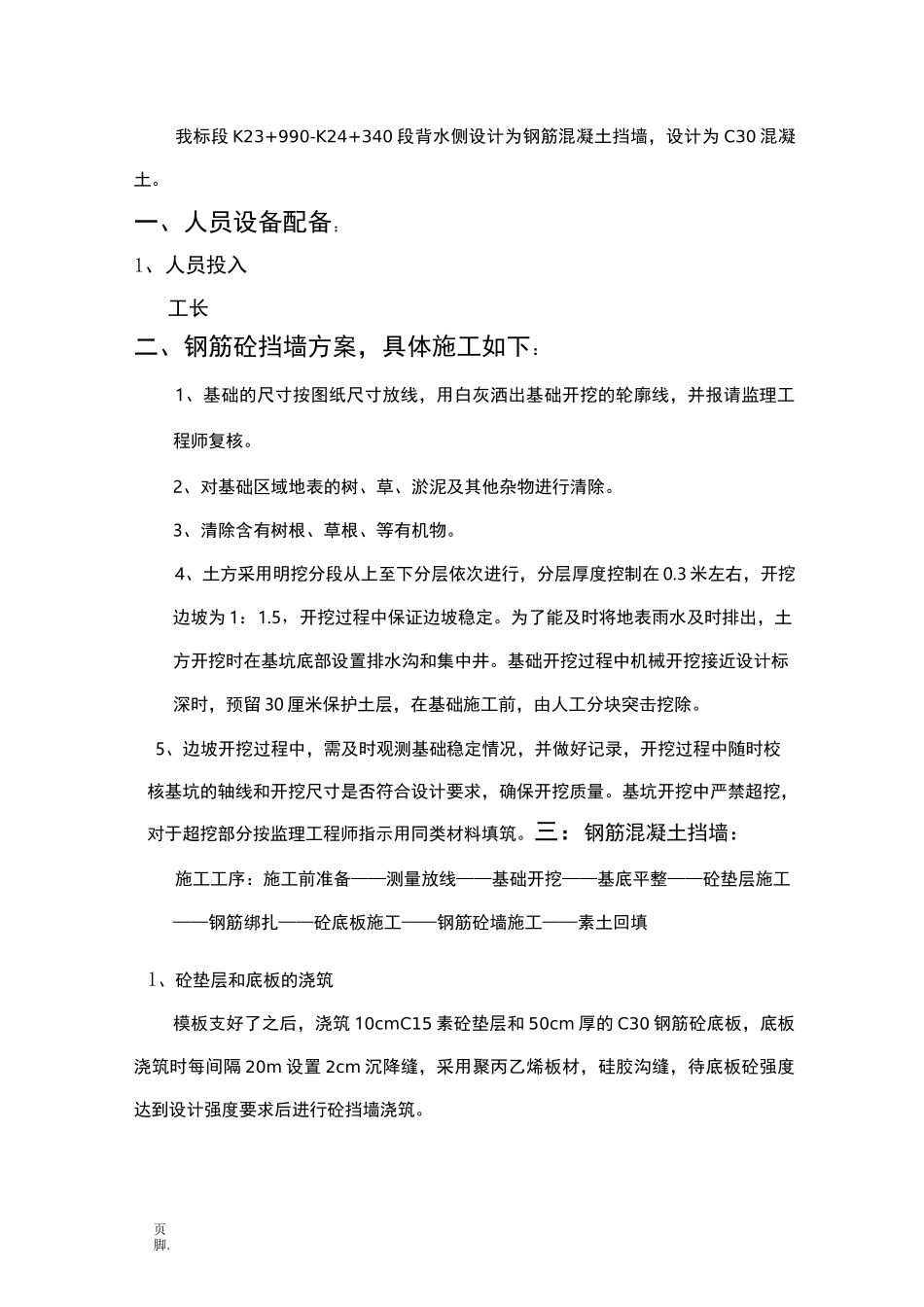

我标段K23+990-K24+340段背水侧设计为钢筋混凝土挡墙,设计为C30混凝土
一、人员设备配备:1、人员投入工长二、钢筋砼挡墙方案,具体施工如下:1、基础的尺寸按图纸尺寸放线,用白灰洒出基础开挖的轮廓线,并报请监理工程师复核
2、对基础区域地表的树、草、淤泥及其他杂物进行清除
3、清除含有树根、草根、等有机物
4、土方采用明挖分段从上至下分层依次进行,分层厚度控制在0
3米左右,开挖边坡为1:1
5,开挖过程中保证边坡稳定
为了能及时将地表雨水及时排出,土方开挖时在基坑底部设置排水沟和集中井
基础开挖过程中机械开挖接近设计标深时,预留30厘米保护土层,在基础施工前,由人工分块突击挖除
5、边坡开挖过程中,需及时观测基础稳定情况,并做好记录,开挖过程中随时校核基坑的轴线和开挖尺寸是否符合设计要求,确保开挖质量
基坑开挖中严禁超挖,对于超挖部分按监理工程师指示用同类材料填筑
三:钢筋混凝土挡墙:施工工序:施工前准备——测量放线——基础开挖——基底平整——砼垫层施工——钢筋绑扎——砼底板施工——钢筋砼墙施工——素土回填1、砼垫层和底板的浇筑模板支好了之后,浇筑10cmC15素砼垫层和50cm厚的C30钢筋砼底板,底板浇筑时每间隔20m设置2cm沉降缝,采用聚丙乙烯板材,硅胶沟缝,待底板砼强度达到设计强度要求后进行砼挡墙浇筑

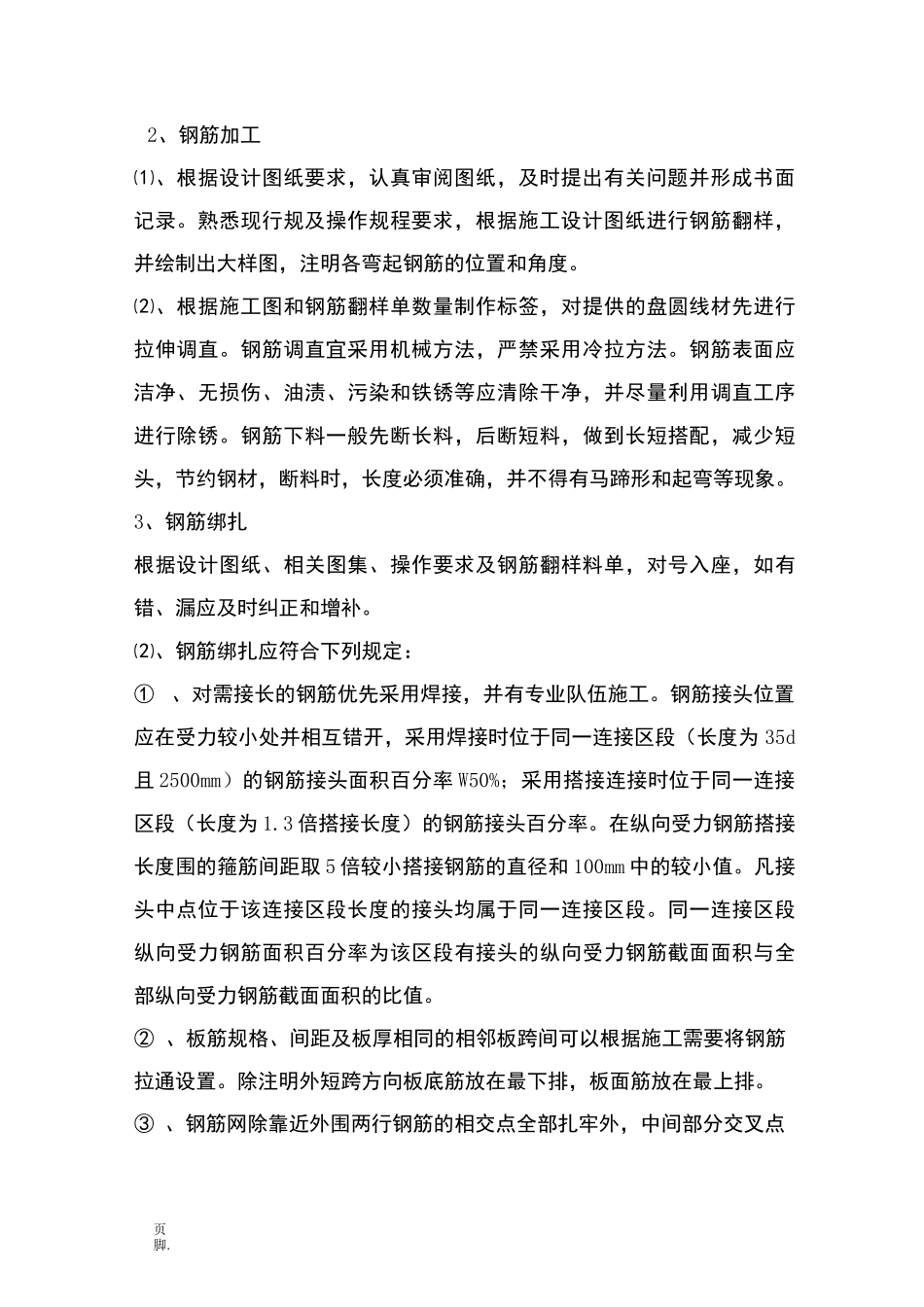

2、钢筋加工⑴、根据设计图纸要求,认真审阅图纸,及时提出有关问题并形成书面记录
熟悉现行规及操作规程要求,根据施工设计图纸进行钢筋翻样,并绘制出大样图,注明各弯起钢筋的位置和角度
⑵、根据施工图和钢筋翻样单数量制作标签,对提供的盘圆线材先进行拉伸调直
钢筋调直宜采用机械方法,严禁采用冷拉方法
