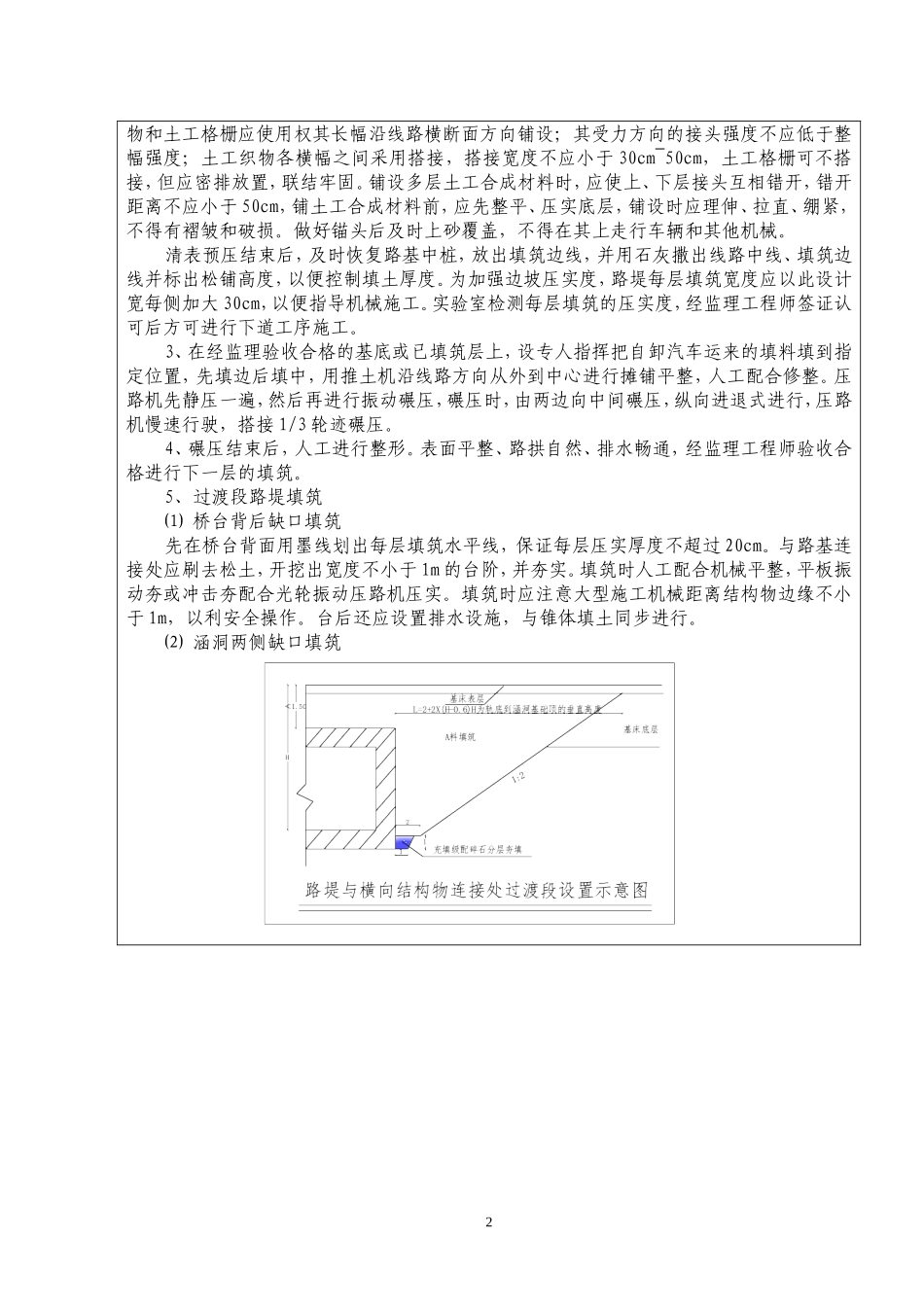

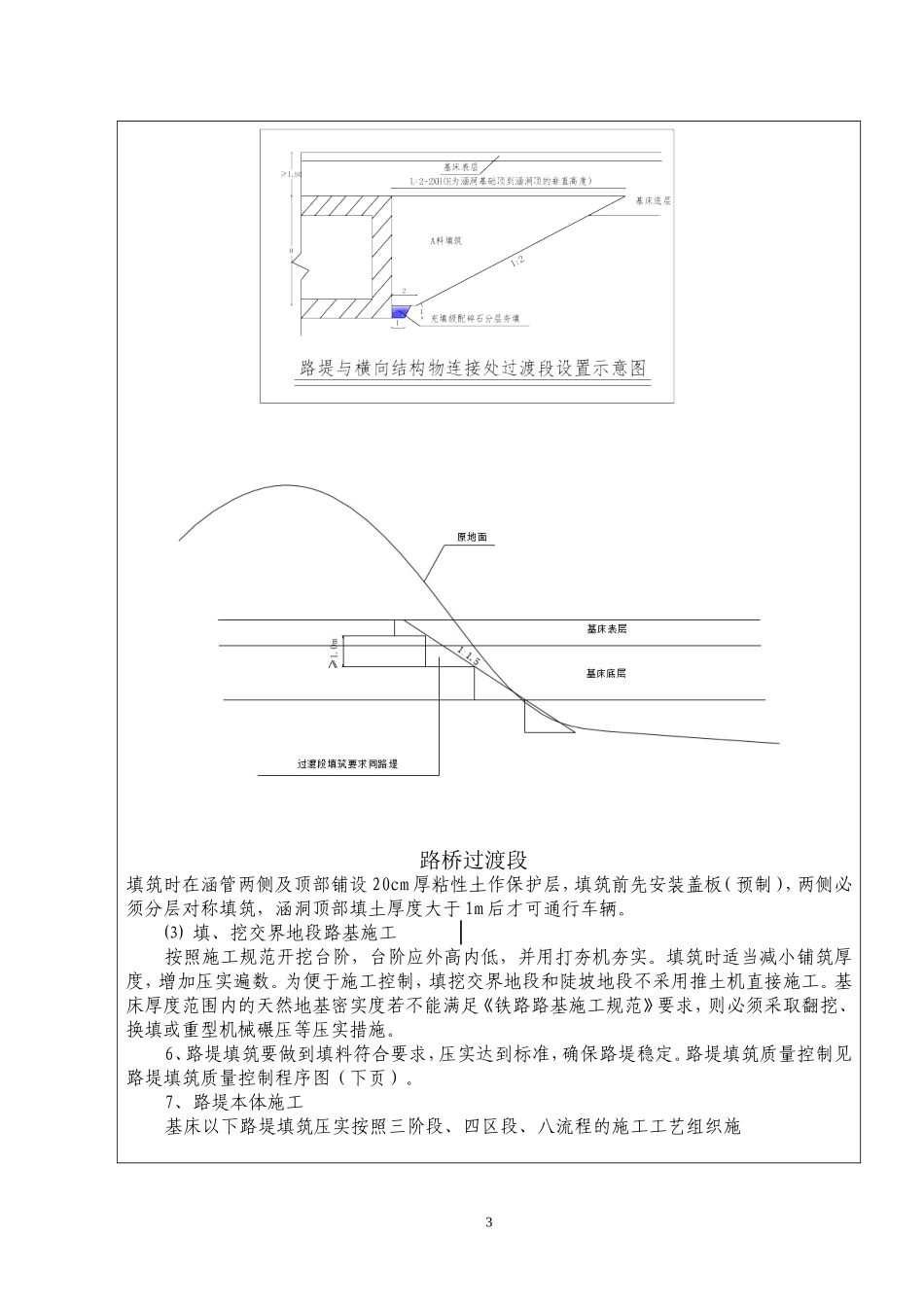

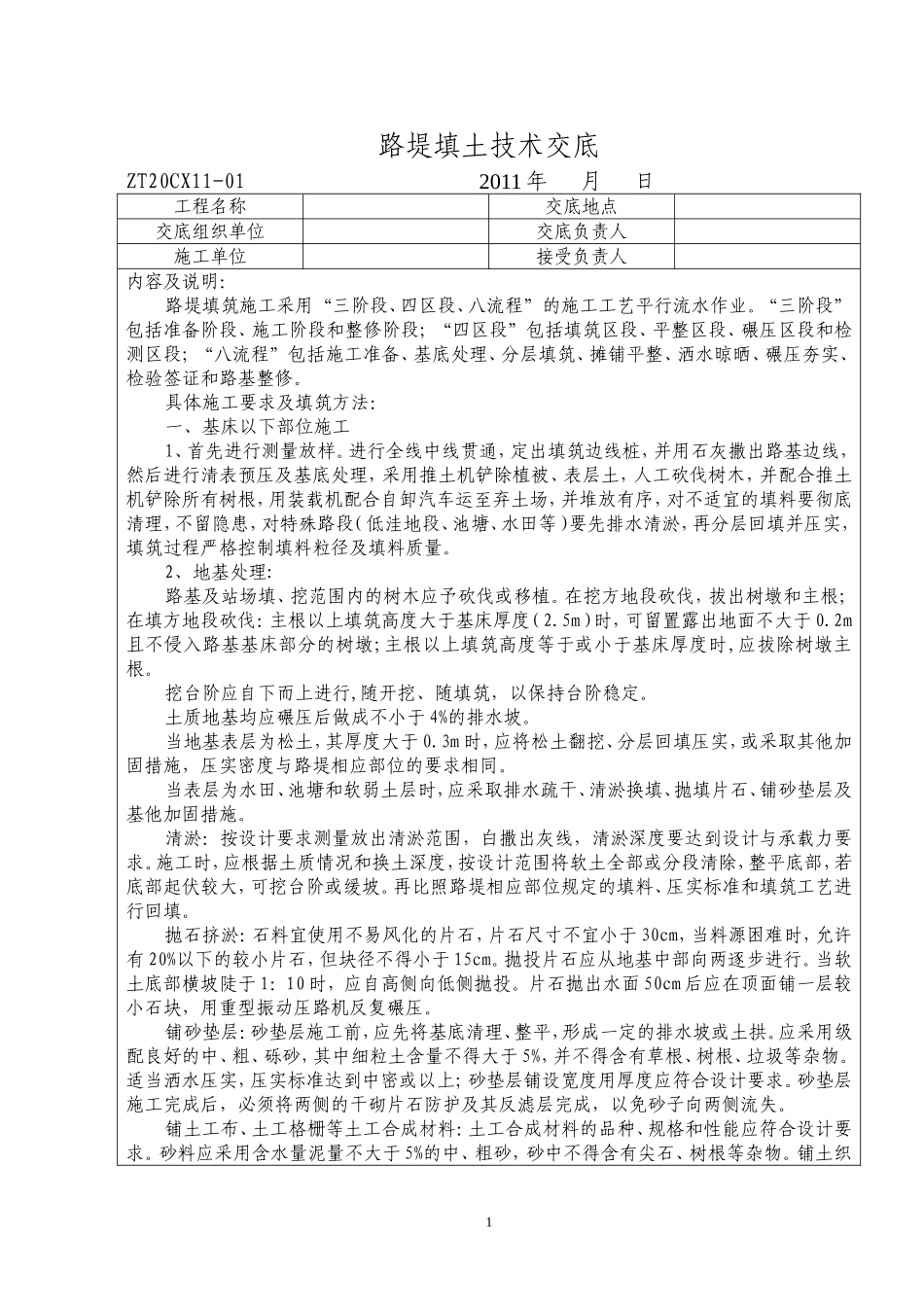

路堤填土技术交底ZT20CX11-012011年月日工程名称交底地点交底组织单位交底负责人施工单位接受负责人内容及说明:路堤填筑施工采用“三阶段、四区段、八流程”的施工工艺平行流水作业
“三阶段”包括准备阶段、施工阶段和整修阶段;“四区段”包括填筑区段、平整区段、碾压区段和检测区段;“八流程”包括施工准备、基底处理、分层填筑、摊铺平整、洒水晾晒、碾压夯实、检验签证和路基整修
具体施工要求及填筑方法:一、基床以下部位施工1、首先进行测量放样
进行全线中线贯通,定出填筑边线桩,并用石灰撒出路基边线,然后进行清表预压及基底处理,采用推土机铲除植被、表层土,人工砍伐树木,并配合推土机铲除所有树根,用装载机配合自卸汽车运至弃土场,并堆放有序,对不适宜的填料要彻底清理,不留隐患,对特殊路段(低洼地段、池塘、水田等)要先排水清淤,再分层回填并压实,填筑过程严格控制填料粒径及填料质量
2、地基处理:路基及站场填、挖范围内的树木应予砍伐或移植
在挖方地段砍伐,拔出树墩和主根;在填方地段砍伐:主根以上填筑高度大于基床厚度(2
5m)时,可留置露出地面不大于0
2m且不侵入路基基床部分的树墩;主根以上填筑高度等于或小于基床厚度时,应拔除树墩主根
挖台阶应自下而上进行,随开挖、随填筑,以保持台阶稳定
土质地基均应碾压后做成不小于4%的排水坡
当地基表层为松土,其厚度大于0
3m时,应将松土翻挖、分层回填压实,或采取其他加固措施,压实密度与路堤相应部位的要求相同
当表层为水田、池塘和软弱土层时,应采取排水疏干、清淤换填、抛填片石、铺砂垫层及基他加固措施
清淤:按设计要求测量放出清淤范围,白撒出灰线,清淤深度要达到设计与承载力要求
施工时,应根据土质情况和换土深度,按设计范围将软土全部或分段清除,整平底部,若底部起伏较大,可挖台阶或缓坡
再比照路堤相应部位规定的填料、压实标准和填筑工艺进行回填
