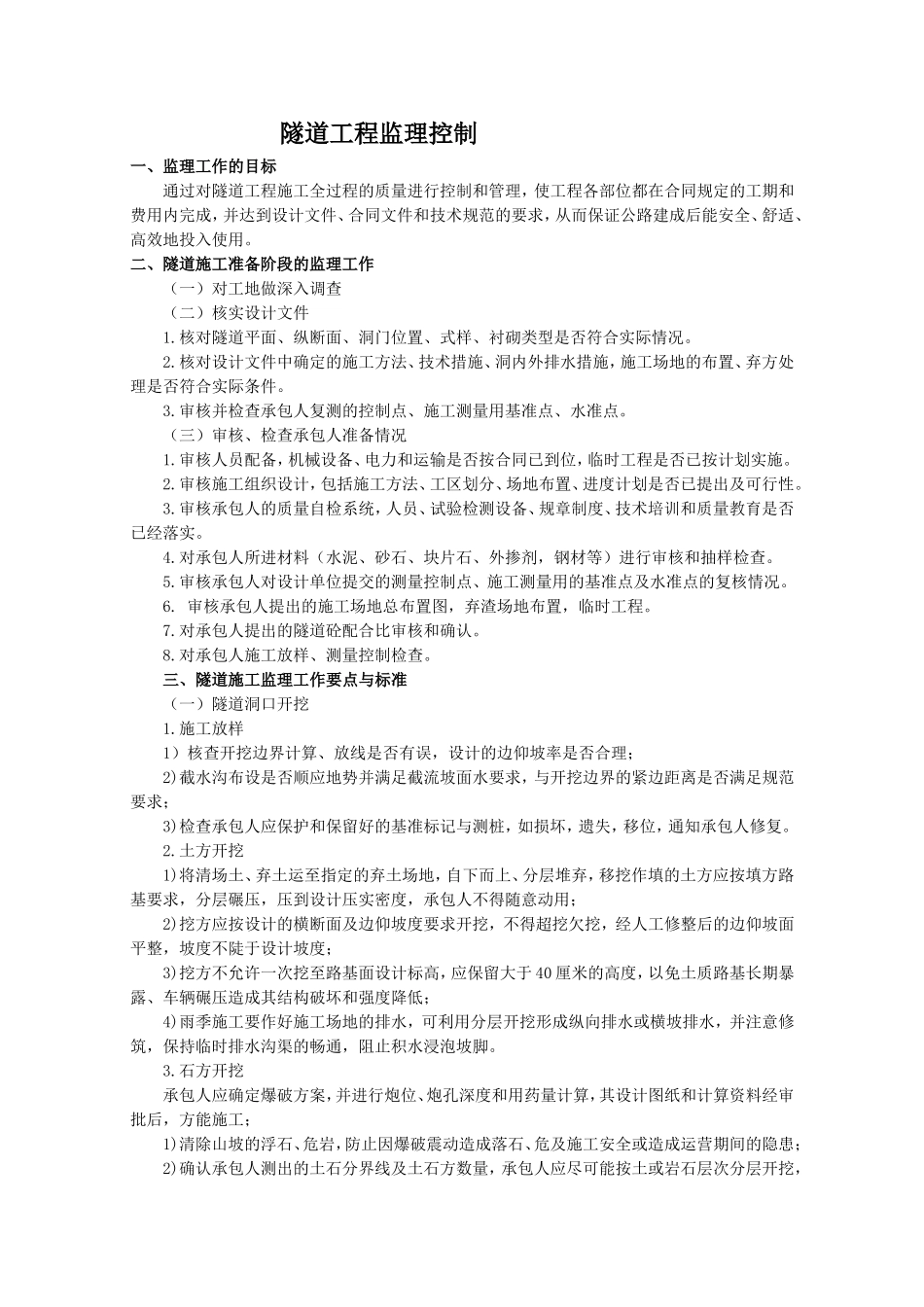

隧道工程监理控制一、监理工作的目标通过对隧道工程施工全过程的质量进行控制和管理,使工程各部位都在合同规定的工期和费用内完成,并达到设计文件、合同文件和技术规范的要求,从而保证公路建成后能安全、舒适、高效地投入使用
二、隧道施工准备阶段的监理工作(一)对工地做深入调查(二)核实设计文件1
核对隧道平面、纵断面、洞门位置、式样、衬砌类型是否符合实际情况
核对设计文件中确定的施工方法、技术措施、洞内外排水措施,施工场地的布置、弃方处理是否符合实际条件
审核并检查承包人复测的控制点、施工测量用基准点、水准点
(三)审核、检查承包人准备情况1
审核人员配备,机械设备、电力和运输是否按合同已到位,临时工程是否已按计划实施
审核施工组织设计,包括施工方法、工区划分、场地布置、进度计划是否已提出及可行性
审核承包人的质量自检系统,人员、试验检测设备、规章制度、技术培训和质量教育是否已经落实
对承包人所进材料(水泥、砂石、块片石、外掺剂,钢材等)进行审核和抽样检查
审核承包人对设计单位提交的测量控制点、施工测量用的基准点及水准点的复核情况
审核承包人提出的施工场地总布置图,弃渣场地布置,临时工程
对承包人提出的隧道砼配合比审核和确认
对承包人施工放样、测量控制检查

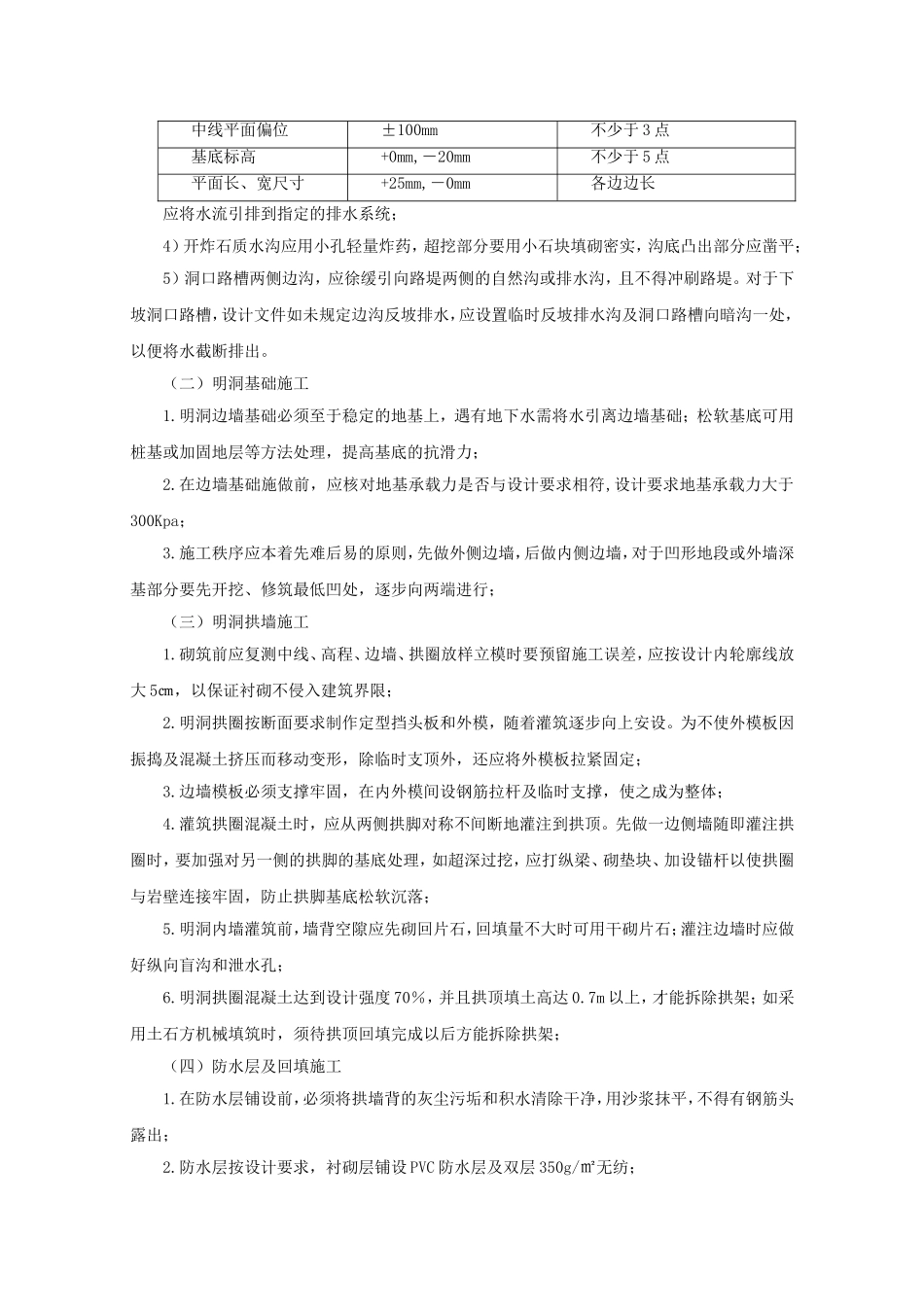

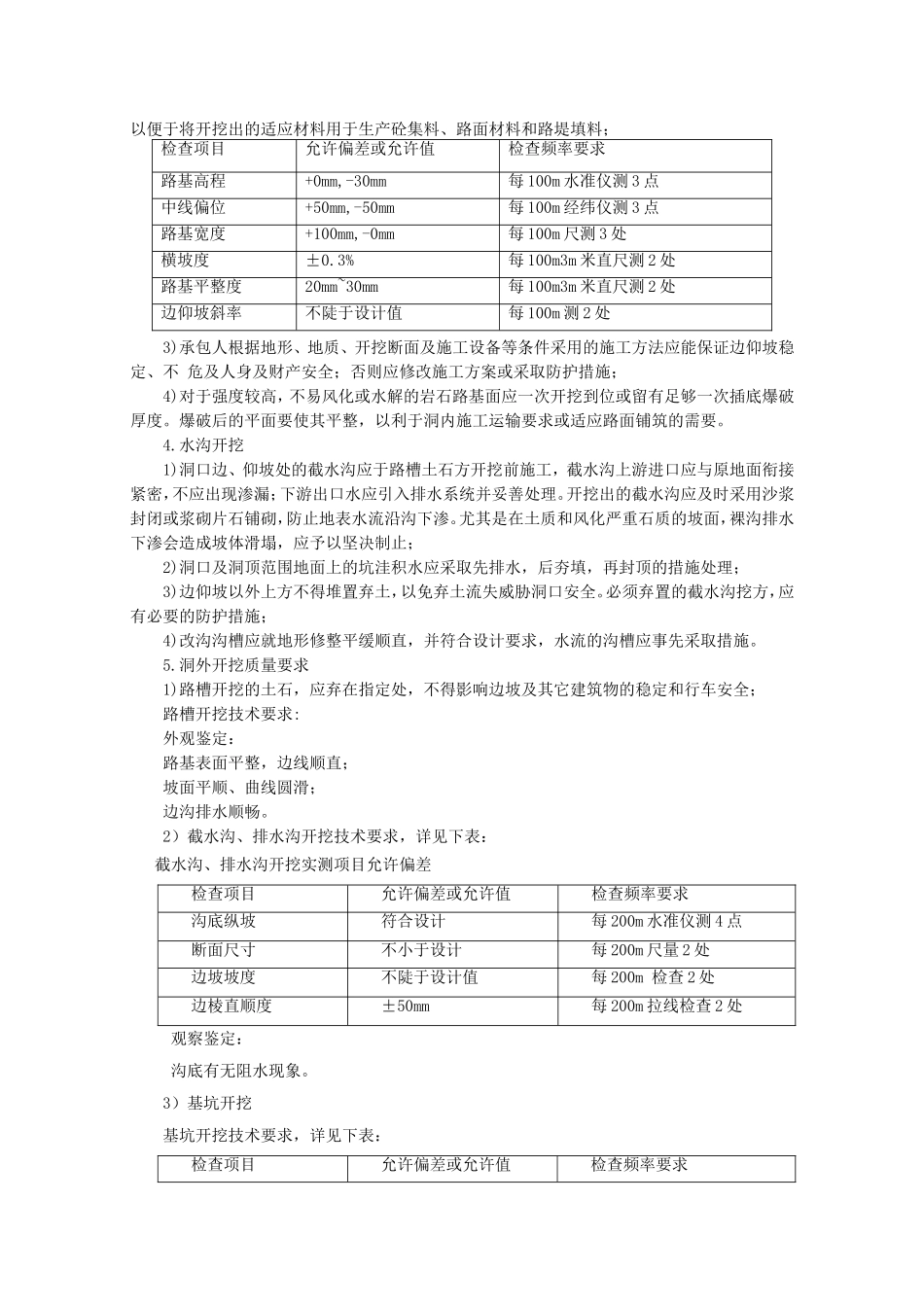

三、隧道施工监理工作要点与标准(一)隧道洞口开挖1
施工放样1)核查开挖边界计算、放线是否有误,设计的边仰坡率是否合理;2)截水沟布设是否顺应地势并满足截流坡面水要求,与开挖边界的紧边距离是否满足规范要求;3)检查承包人应保护和保留好的基准标记与测桩,如损坏,遗失,移位,通知承包人修复
土方开挖1)将清场土、弃土运至指定的弃土场地,自下而上、分层堆弃,移挖作填的土方应按填方路基要求,分层碾压,压到设计压实密度,承包人不得随意动用;2)挖方应按设计的横断面及边仰坡度要求开挖,不得超挖欠挖,经人
