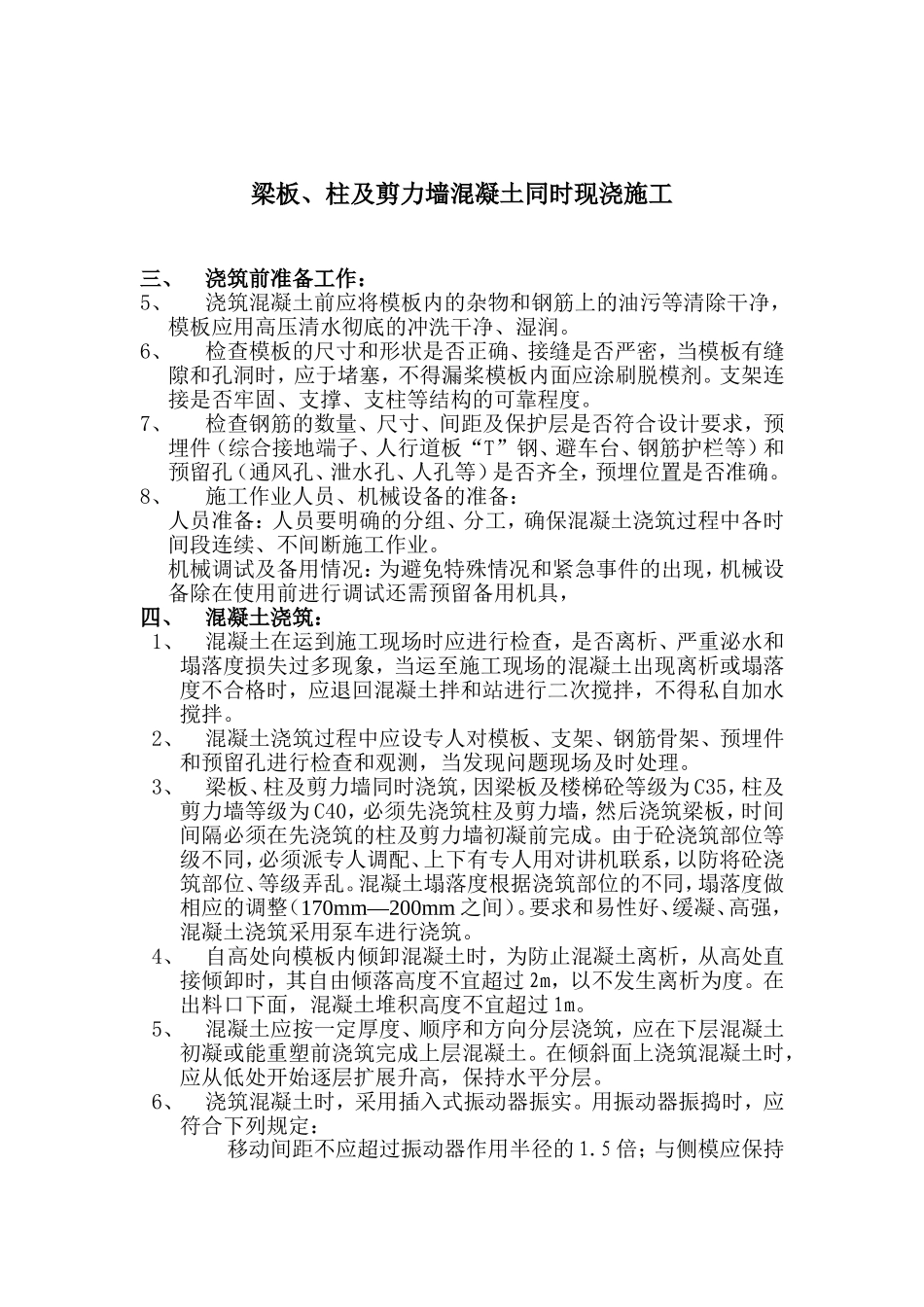

技术交底书施工单位:南京金九建设有限公司编号:工程名称金东城世家酒店式公寓施工队伍分部工程砼交底日期2012
28砼梁板、柱及剪力墙同时浇筑:一.浇筑前准备工作:1、浇筑混凝土前应将模板内的杂物和钢筋上的油污等清除干净,模板应用高压清水彻底的冲洗干净、湿润
2、检查模板的尺寸和形状是否正确、接缝是否严密,当模板有缝隙和孔洞时,应于堵塞,不得漏桨模板内面应涂刷脱模剂
支架连接是否牢固、支撑、支柱等结构的可靠程度
3、检查钢筋的数量、尺寸、间距及保护层是否符合设计要求,预埋件(综合接地端子、人行道板“T”钢、避车台、钢筋护栏等)和预留孔(通风孔、泄水孔、人孔等)是否齐全,预埋位置是否准确
4、施工作业人员、机械设备的准备:人员准备:人员要明确的分组、分工,确保混凝土浇筑过程中各时间段连续、不间断施工作业
机械调试及备用情况:为避免特殊情况和紧急事件的出现,机械设备除在使用前进行调试还需预留备用机具,二.混凝土浇筑:1
混凝土在运到施工现场时应进行检查,是否离析、严重泌水和塌落度损失过多现象,当运至施工现场的混凝土出现离析或塌落度不合格时,应退回混凝土拌和站进行二次搅拌,不得私自加水搅拌
混凝土浇筑过程中应设专人对模板、支架、钢筋骨架、预埋件和预留孔进行检查和观测,当发现问题现场及时处理
梁板、柱及剪力墙同时浇筑,因梁板及楼梯砼等级为C35,柱及剪力墙等级为C40,必须先浇筑柱及剪力墙,然后浇筑梁板,由于现在进入夏季高温施工阶段,时间间隔必须在先浇筑的柱及剪力墙初凝前完成
由于砼浇筑部位等级不同,必须派专人调配,上下有专人用对讲机联系,以防将砼浇筑部位、等级弄乱
混凝土塌落度根据浇筑部位的不同,塌落度做相应的调整(170mm—200mm之间)
要求和易性好、缓凝、高强,混凝土浇筑采用泵车进行浇筑

自高处向模板内倾卸混凝土时,为防止混凝土离析,从高处直接倾卸时,其自
