阳光新天地工程阳光新天地工程砌筑抹灰砌筑抹灰施工方案施工方案审批:审核:编制:中建二局三公司二〇〇四年十二月二十四日一、工程概况设计概况见表1表1设计概况表序号项目内容1建筑面积总建筑面积39879地下面积2147地上面积277322层数地上29层地下1层3层高1-2层5
1m3-4层4
35m5层3

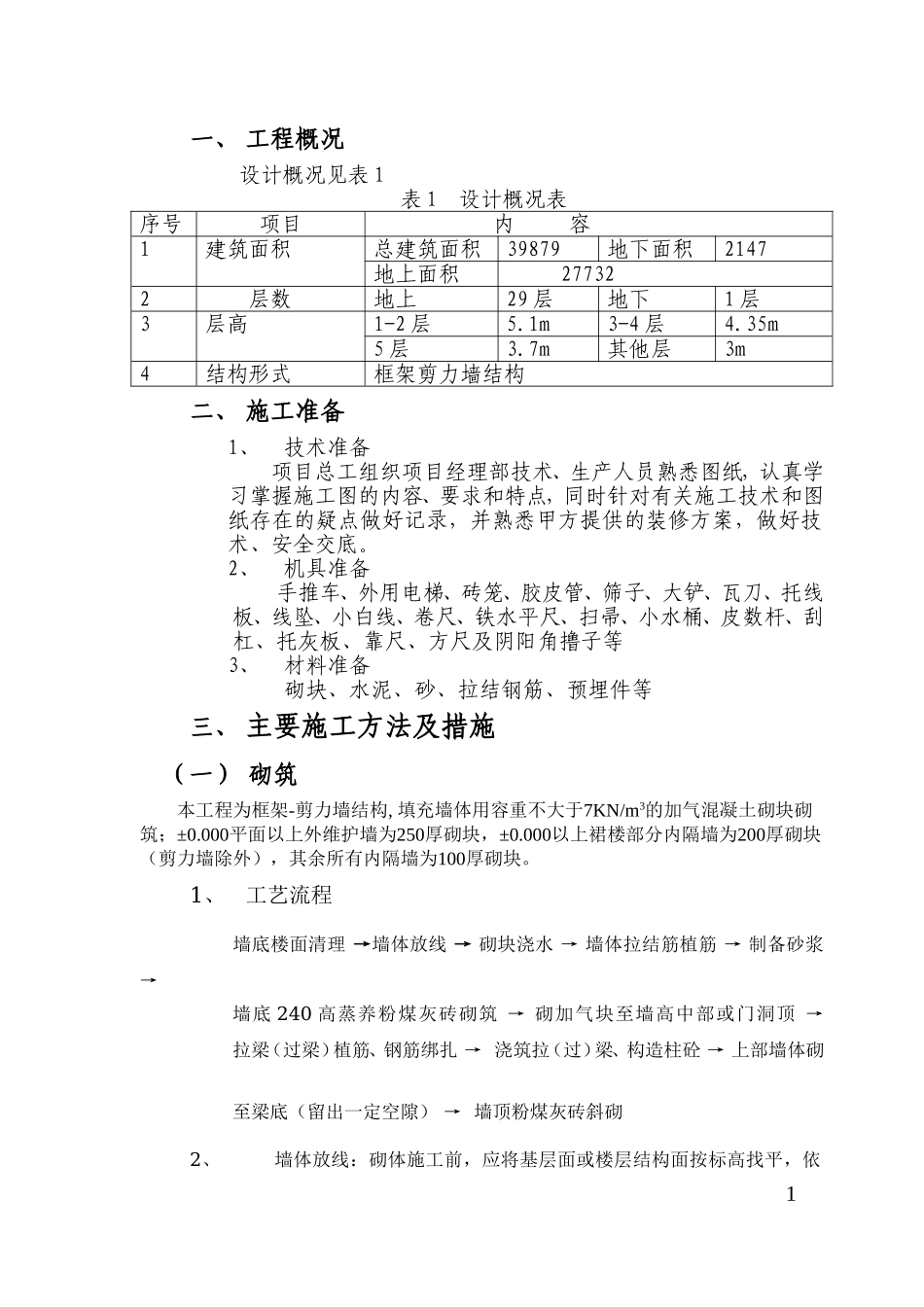

7m其他层3m4结构形式框架剪力墙结构二、施工准备1、技术准备项目总工组织项目经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,并熟悉甲方提供的装修方案,做好技术、安全交底
2、机具准备手推车、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、扫帚、小水桶、皮数杆、刮杠、托灰板、靠尺、方尺及阴阳角撸子等3、材料准备砌块、水泥、砂、拉结钢筋、预埋件等三、主要施工方法及措施(一)砌筑本工程为框架-剪力墙结构,填充墙体用容重不大于7KN/m3的加气混凝土砌块砌筑;±0
000平面以上外维护墙为250厚砌块,±0
000以上裙楼部分内隔墙为200厚砌块(剪力墙除外),其余所有内隔墙为100厚砌块
1、工艺流程墙底楼面清理→墙体放线→砌块浇水→墙体拉结筋植筋→制备砂浆→墙底240高蒸养粉煤灰砖砌筑→砌加气块至墙高中部或门洞顶→拉梁(过梁)植筋、钢筋绑扎→浇筑拉(过)梁、构造柱砼→上部墙体砌至梁底(留出一定空隙)→墙顶粉煤灰砖斜砌2、墙体放线:砌体施工前,应将基层面或楼层结构面按标高找平,依1据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线

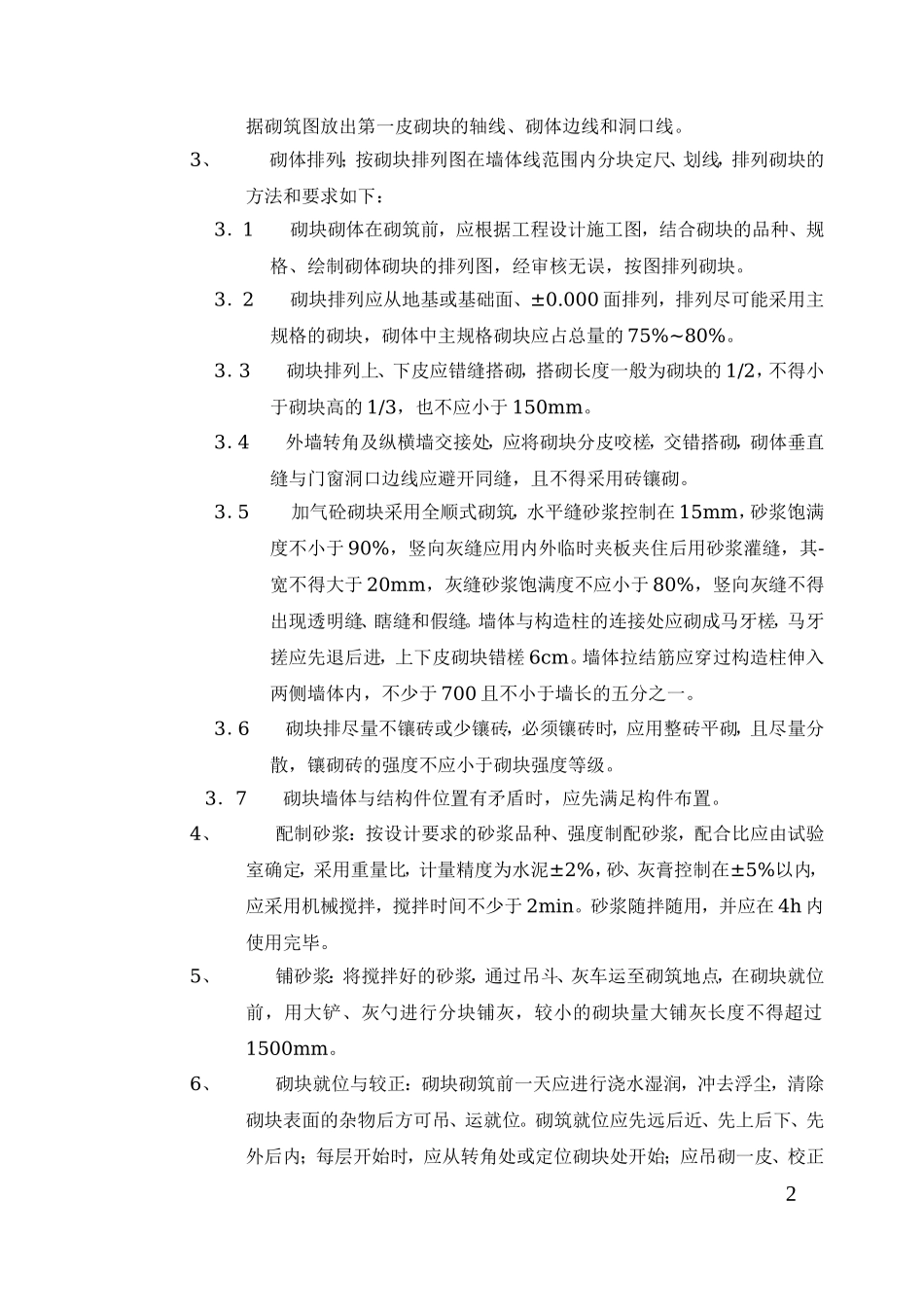

3、砌体排列;按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:3.1砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块
3.2砌块排列应从地基或基础面、±0
000面排列,排列尽可能
