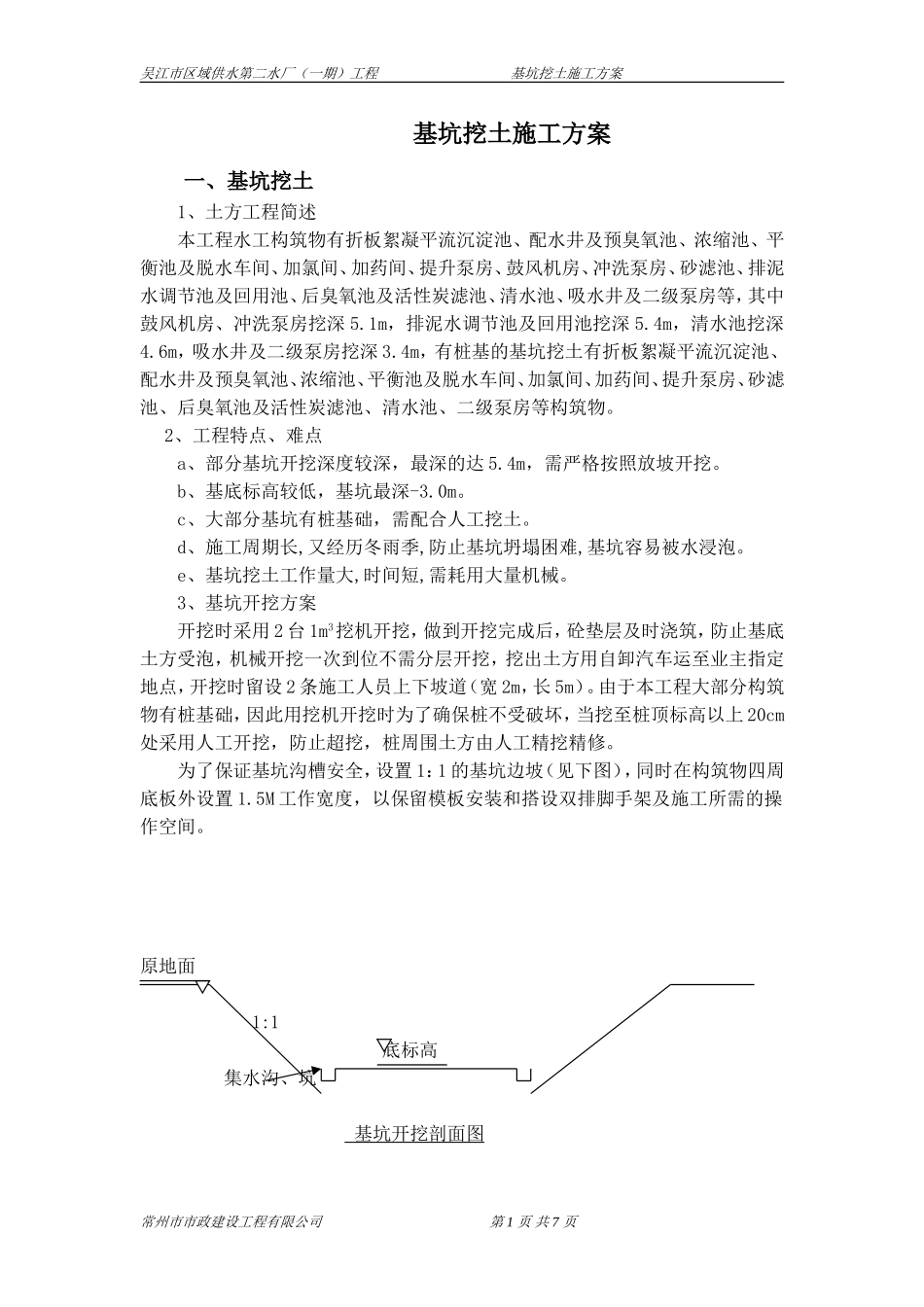

吴江市区域供水第二水厂(一期)工程基坑挖土施工方案基坑挖土施工方案一、基坑挖土1、土方工程简述本工程水工构筑物有折板絮凝平流沉淀池、配水井及预臭氧池、浓缩池、平衡池及脱水车间、加氯间、加药间、提升泵房、鼓风机房、冲洗泵房、砂滤池、排泥水调节池及回用池、后臭氧池及活性炭滤池、清水池、吸水井及二级泵房等,其中鼓风机房、冲洗泵房挖深5
1m,排泥水调节池及回用池挖深5
4m,清水池挖深4
6m,吸水井及二级泵房挖深3
4m,有桩基的基坑挖土有折板絮凝平流沉淀池、配水井及预臭氧池、浓缩池、平衡池及脱水车间、加氯间、加药间、提升泵房、砂滤池、后臭氧池及活性炭滤池、清水池、二级泵房等构筑物

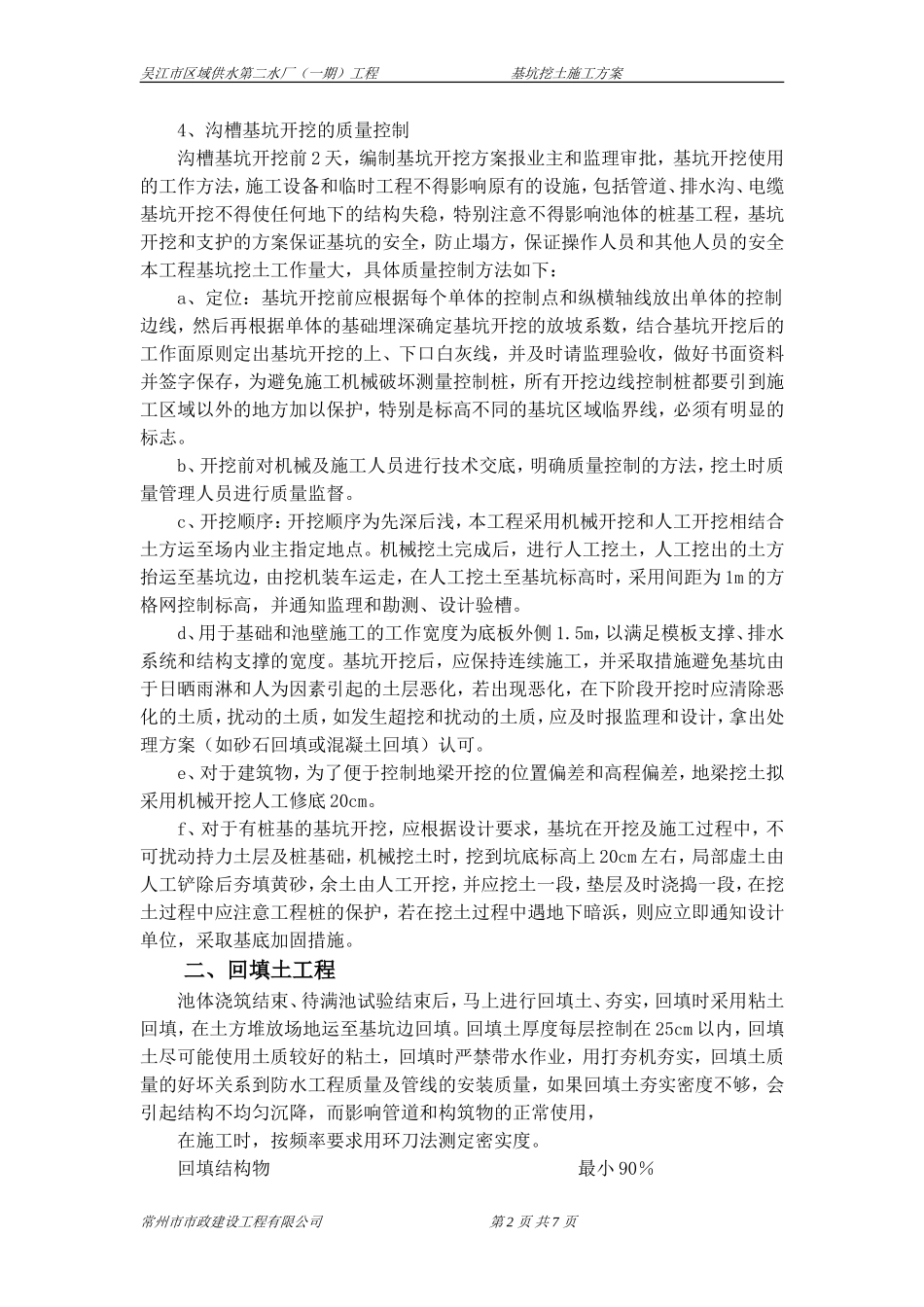

2、工程特点、难点a、部分基坑开挖深度较深,最深的达5
4m,需严格按照放坡开挖
b、基底标高较低,基坑最深-3
c、大部分基坑有桩基础,需配合人工挖土
d、施工周期长,又经历冬雨季,防止基坑坍塌困难,基坑容易被水浸泡
e、基坑挖土工作量大,时间短,需耗用大量机械
3、基坑开挖方案开挖时采用2台1m3挖机开挖,做到开挖完成后,砼垫层及时浇筑,防止基底土方受泡,机械开挖一次到位不需分层开挖,挖出土方用自卸汽车运至业主指定地点,开挖时留设2条施工人员上下坡道(宽2m,长5m)
由于本工程大部分构筑物有桩基础,因此用挖机开挖时为了确保桩不受破坏,当挖至桩顶标高以上20cm处采用人工开挖,防止超挖,桩周围土方由人工精挖精修
为了保证基坑沟槽安全,设置1:1的基坑边坡(见下图),同时在构筑物四周底板外设置1
5M工作宽度,以保留模板安装和搭设双排脚手架及施工所需的操作空间

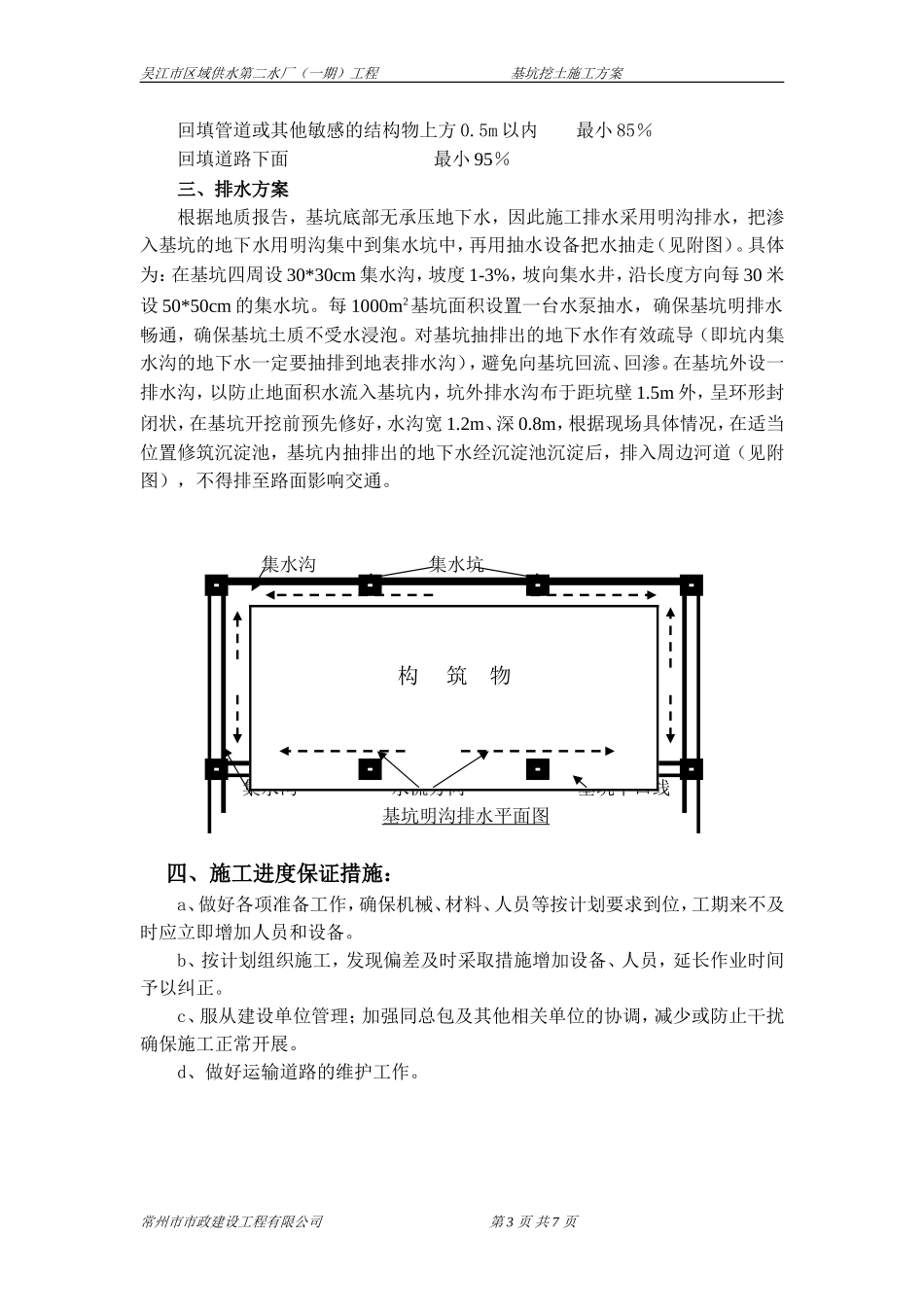

原地面1:1底标高集水沟、坑基坑开挖剖面图常州市市政建设工程有限公司第1页共7页吴江市区域供水第二水厂(一期)工程基坑挖土施工方案4、沟槽基坑开挖的质量控制沟槽基坑开挖前2天,编制基坑开挖方案报业主和监理审批,基坑开挖使用的工作方法,
