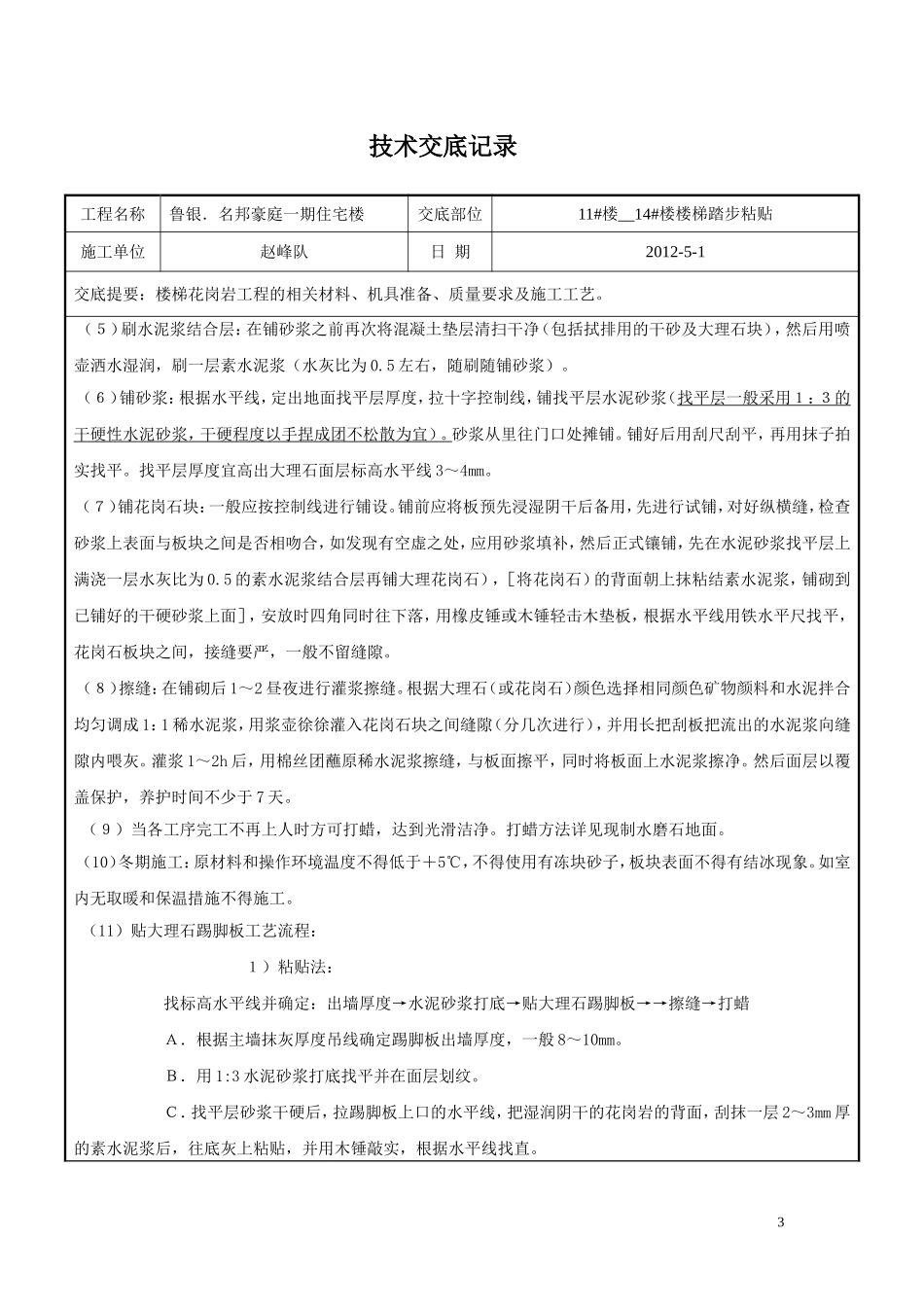

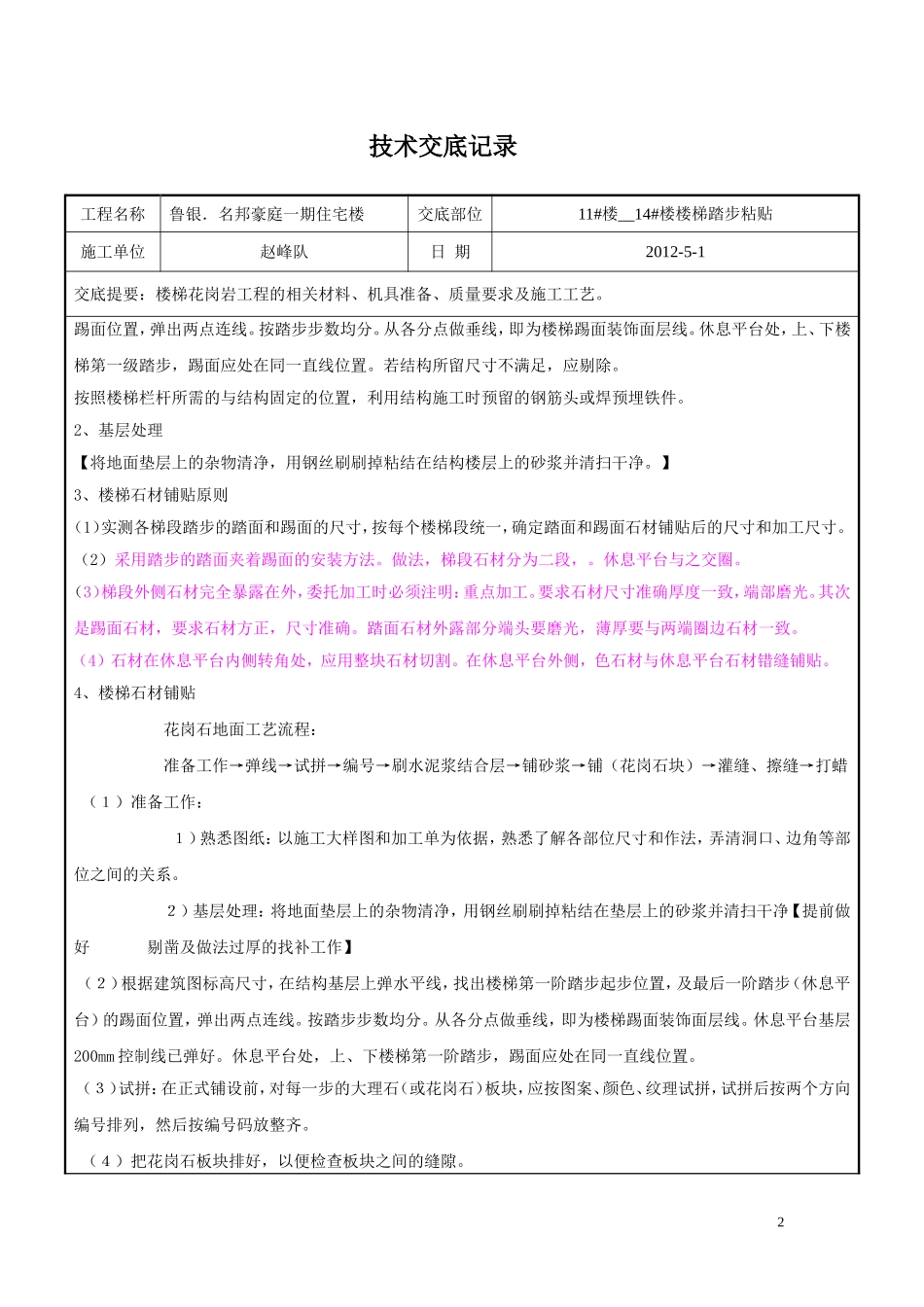

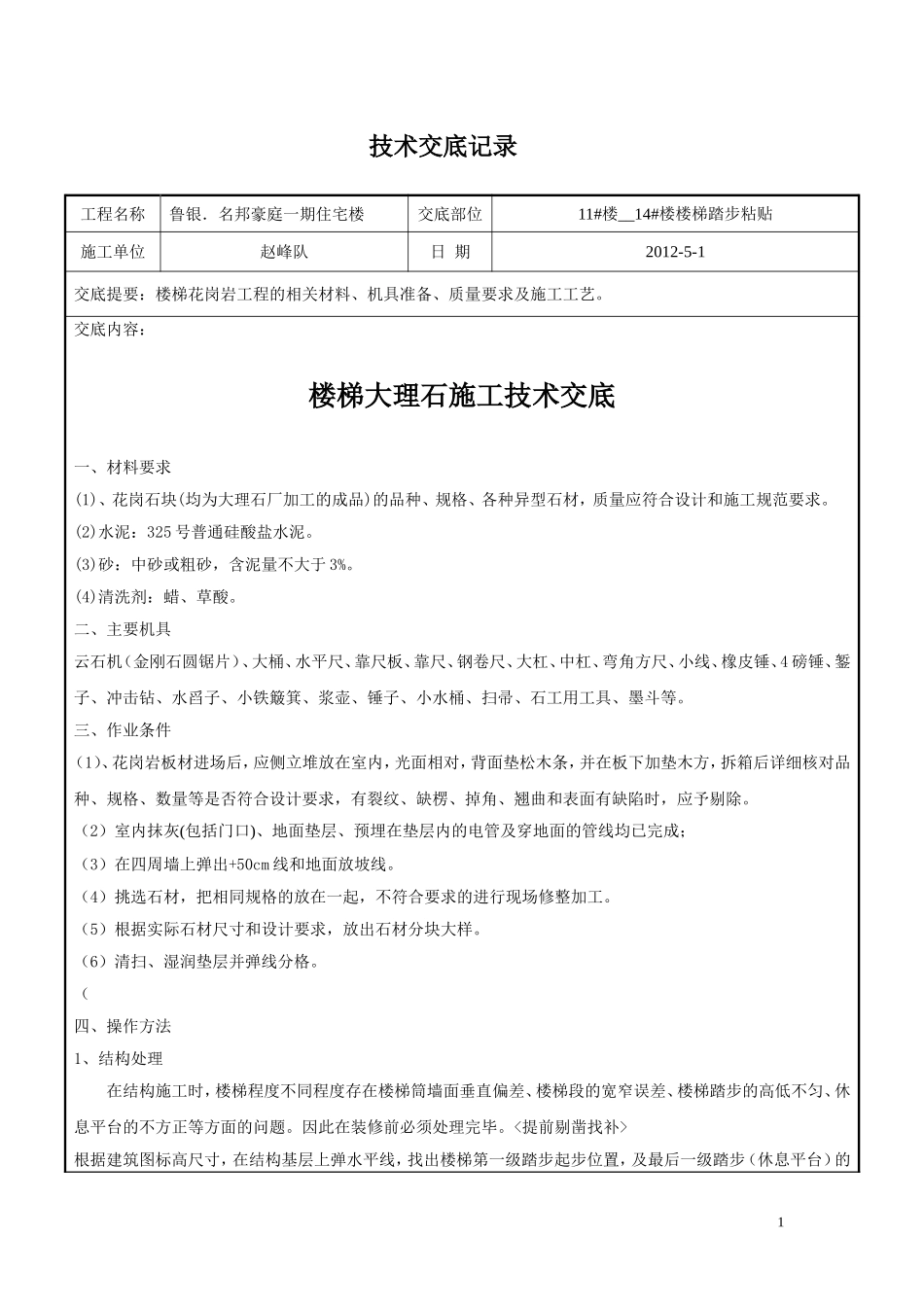

技术交底记录工程名称鲁银.名邦豪庭一期住宅楼交底部位11#楼__14#楼楼梯踏步粘贴施工单位赵峰队日期2012-5-1交底提要:楼梯花岗岩工程的相关材料、机具准备、质量要求及施工工艺。交底内容:楼梯大理石施工技术交底一、材料要求(1)、花岗石块(均为大理石厂加工的成品)的品种、规格、各种异型石材,质量应符合设计和施工规范要求。(2)水泥:325号普通硅酸盐水泥。(3)砂:中砂或粗砂,含泥量不大于3%。(4)清洗剂:蜡、草酸。二、主要机具云石机(金刚石圆锯片)、大桶、水平尺、靠尺板、靠尺、钢卷尺、大杠、中杠、弯角方尺、小线、橡皮锤、4磅锤、錾子、冲击钻、水舀子、小铁簸箕、浆壶、锤子、小水桶、扫帚、石工用工具、墨斗等。三、作业条件(1)、花岗岩板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。(2)室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成;(3)在四周墙上弹出+50cm线和地面放坡线。(4)挑选石材,把相同规格的放在一起,不符合要求的进行现场修整加工。(5)根据实际石材尺寸和设计要求,放出石材分块大样。(6)清扫、湿润垫层并弹线分格。(四、操作方法1、结构处理在结构施工时,楼梯程度不同程度存在楼梯筒墙面垂直偏差、楼梯段的宽窄误差、楼梯踏步的高低不匀、休息平台的不方正等方面的问题。因此在装修前必须处理完毕。<提前剔凿找补>根据建筑图标高尺寸,在结构基层上弹水平线,找出楼梯第一级踏步起步位置,及最后一级踏步(休息平台)的1技术交底记录工程名称鲁银.名邦豪庭一期住宅楼交底部位11#楼__14#楼楼梯踏步粘贴施工单位赵峰队日期2012-5-1交底提要:楼梯花岗岩工程的相关材料、机具准备、质量要求及施工工艺。踢面位置,弹出两点连线。按踏步步数均分。从各分点做垂线,即为楼梯踢面装饰面层线。休息平台处,上、下楼梯第一级踏步,踢面应处在同一直线位置。若结构所留尺寸不满足,应剔除。按照楼梯栏杆所需的与结构固定的位置,利用结构施工时预留的钢筋头或焊预埋铁件。2、基层处理【将地面垫层上的杂物清净,用钢丝刷刷掉粘结在结构楼层上的砂浆并清扫干净。】3、楼梯石材铺贴原则(1)实测各梯段踏步的踏面和踢面的尺寸,按每个楼梯段统一,确定踏面和踢面石材铺贴后的尺寸和加工尺寸。(2)采用踏步的踏面夹着踢面的安装方法。做法,梯段石材分为二段,。休息平台与之交圈。(3)梯段外侧石材完全暴露在外,委托加工时必须注明:重点加工。要求石材尺寸准确厚度一致,端部磨光。其次是踢面石材,要求石材方正,尺寸准确。踏面石材外露部分端头要磨光,薄厚要与两端圈边石材一致。(4)石材在休息平台内侧转角处,应用整块石材切割。在休息平台外侧,色石材与休息平台石材错缝铺贴。4、楼梯石材铺贴花岗石地面工艺流程:准备工作→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→铺(花岗石块)→灌缝、擦缝→打蜡(1)准备工作:1)熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净【提前做好剔凿及做法过厚的找补工作】(2)根据建筑图标高尺寸,在结构基层上弹水平线,找出楼梯第一阶踏步起步位置,及最后一阶踏步(休息平台)的踢面位置,弹出两点连线。按踏步步数均分。从各分点做垂线,即为楼梯踢面装饰面层线。休息平台基层200mm控制线已弹好。休息平台处,上、下楼梯第一阶踏步,踢面应处在同一直线位置。(3)试拼:在正式铺设前,对每一步的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。(4)把花岗石板块排好,以便检查板块之间的缝隙。2技术交底记录工程名称鲁银.名邦豪庭一期住宅楼交底部位11#楼__14#楼楼梯踏步粘贴施工单位赵峰队日期2012-5-1交底提要:楼梯花岗岩工程的相关材料、机具准备、质量要求及施工工艺。(5)刷水泥浆结合层:在铺砂浆之前再次将...
