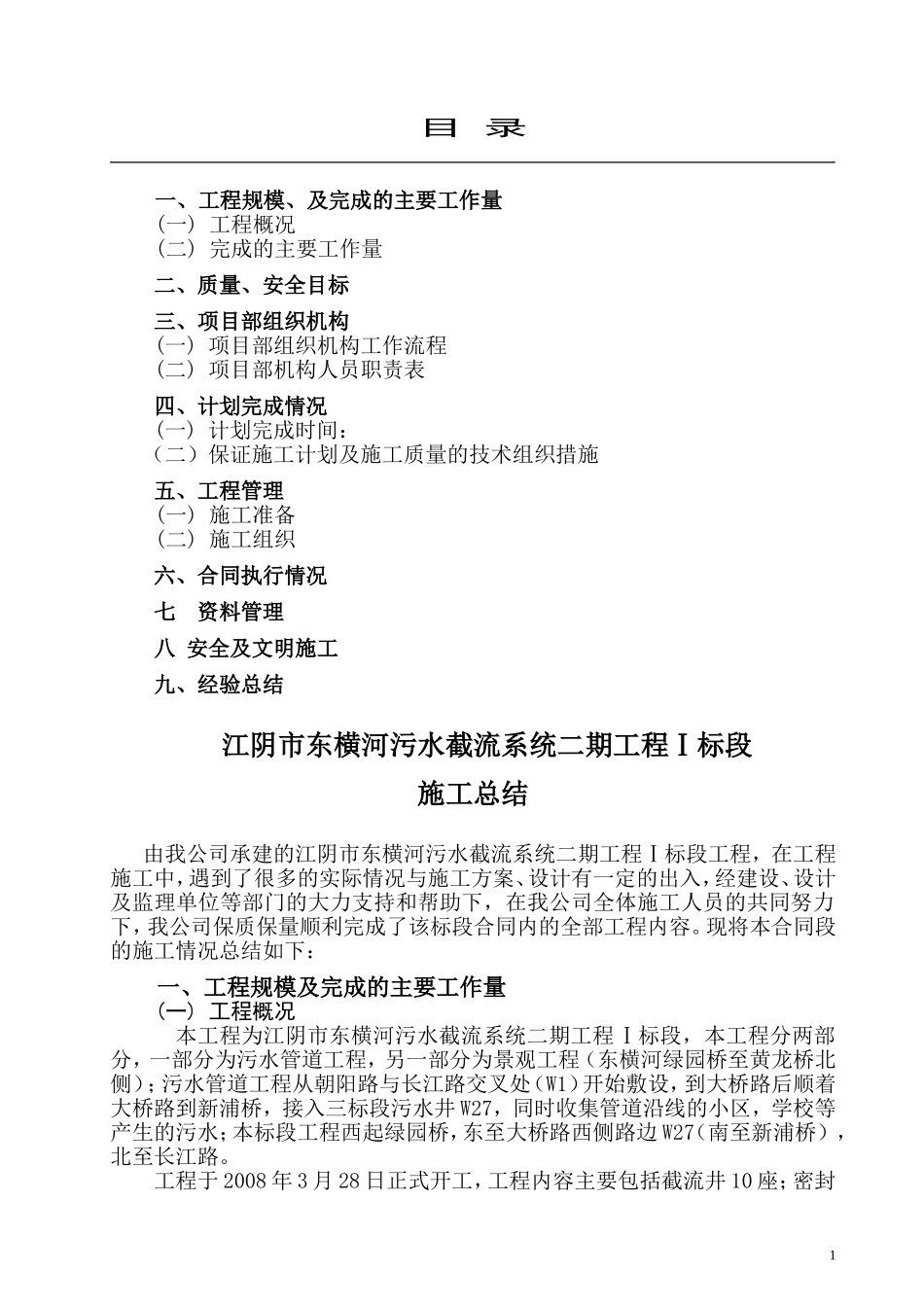

B10江阴市东横河污水截流系统二期工程Ⅰ标段工程施工总结施工单位(章):项目经理:日期:目录一、工程规模、及完成的主要工作量(一)工程概况(二)完成的主要工作量二、质量、安全目标三、项目部组织机构(一)项目部组织机构工作流程(二)项目部机构人员职责表四、计划完成情况(一)计划完成时间:(二)保证施工计划及施工质量的技术组织措施五、工程管理(一)施工准备(二)施工组织六、合同执行情况七资料管理八安全及文明施工九、经验总结江阴市东横河污水截流系统二期工程Ⅰ标段施工总结由我公司承建的江阴市东横河污水截流系统二期工程Ⅰ标段工程,在工程施工中,遇到了很多的实际情况与施工方案、设计有一定的出入,经建设、设计及监理单位等部门的大力支持和帮助下,在我公司全体施工人员的共同努力下,我公司保质保量顺利完成了该标段合同内的全部工程内容
现将本合同段的施工情况总结如下:一、工程规模及完成的主要工作量(一)工程概况本工程为江阴市东横河污水截流系统二期工程Ⅰ标段,本工程分两部分,一部分为污水管道工程,另一部分为景观工程(东横河绿园桥至黄龙桥北侧);污水管道工程从朝阳路与长江路交叉处(W1)开始敷设,到大桥路后顺着大桥路到新浦桥,接入三标段污水井W27,同时收集管道沿线的小区,学校等产生的污水;本标段工程西起绿园桥,东至大桥路西侧路边W27(南至新浦桥),北至长江路

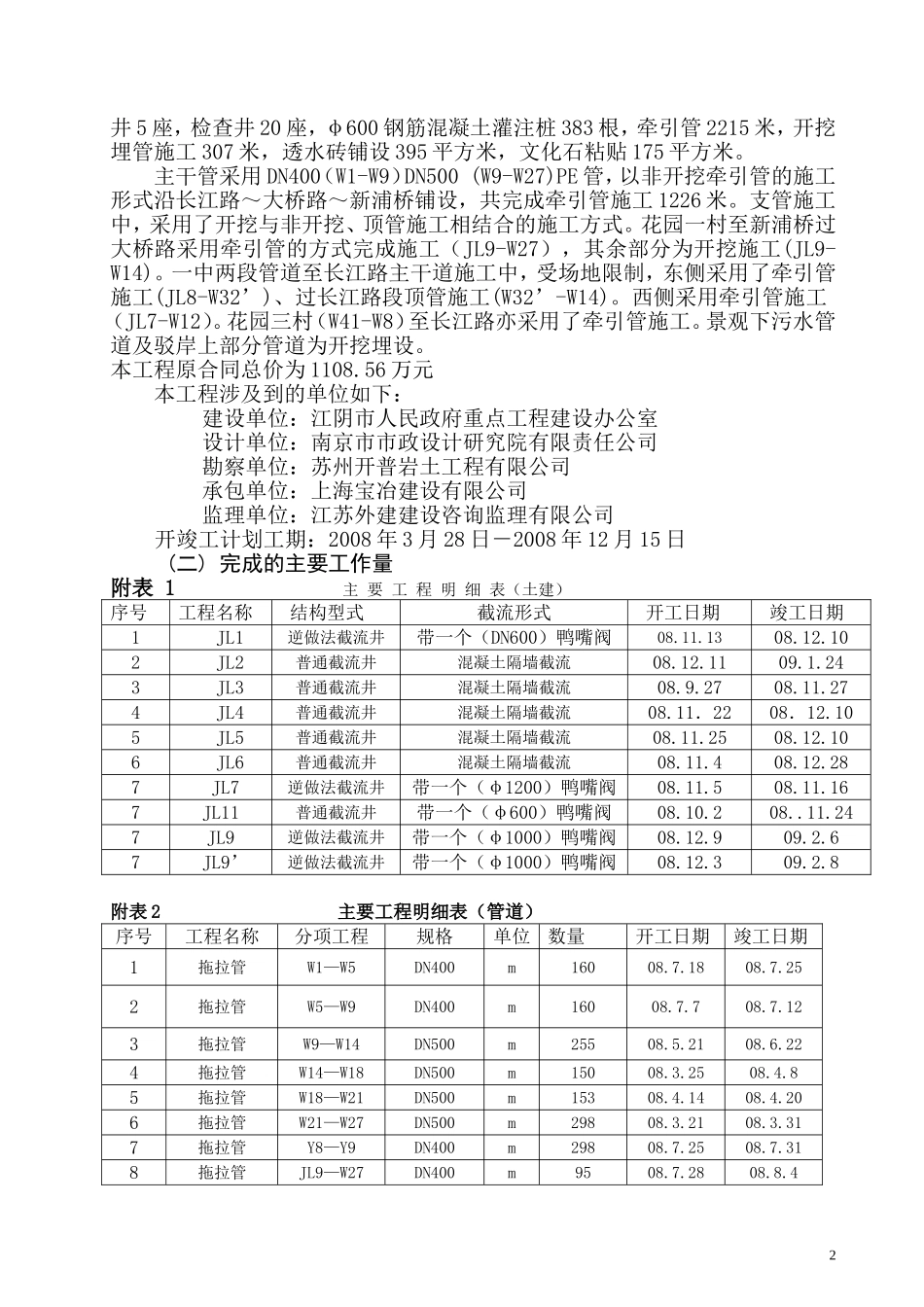

工程于2008年3月28日正式开工,工程内容主要包括截流井10座;密封1井5座,检查井20座,φ600钢筋混凝土灌注桩383根,牵引管2215米,开挖埋管施工307米,透水砖铺设395平方米,文化石粘贴175平方米
主干管采用DN400(W1-W9)DN500(W9-W27)PE管,以非开挖牵引管的施工形式沿长江路~大桥路~新浦桥铺设,共完成牵引管施工1226米
支管施工中,采用了开挖与非开挖、顶管施工相结合的施工方式
花园一村至新浦桥过大
