纬一路快速化改造工程SJ1标土方回填施工方案隧道基坑土方回填方案一、工程概况本工程位于南京市主城北部下关、栖霞两区,线路西起城河北路,东至绕城公路柳塘立交,全长约10
地面快速路长约5
9公里,高架立交桥梁长约2
7公里,隧道长约1
其中,铁北路、水吉路、和燕路、经五路4个主要相交干道路口将设置跨线桥,中央北路相交路口将设置隧道并穿越五佰村路

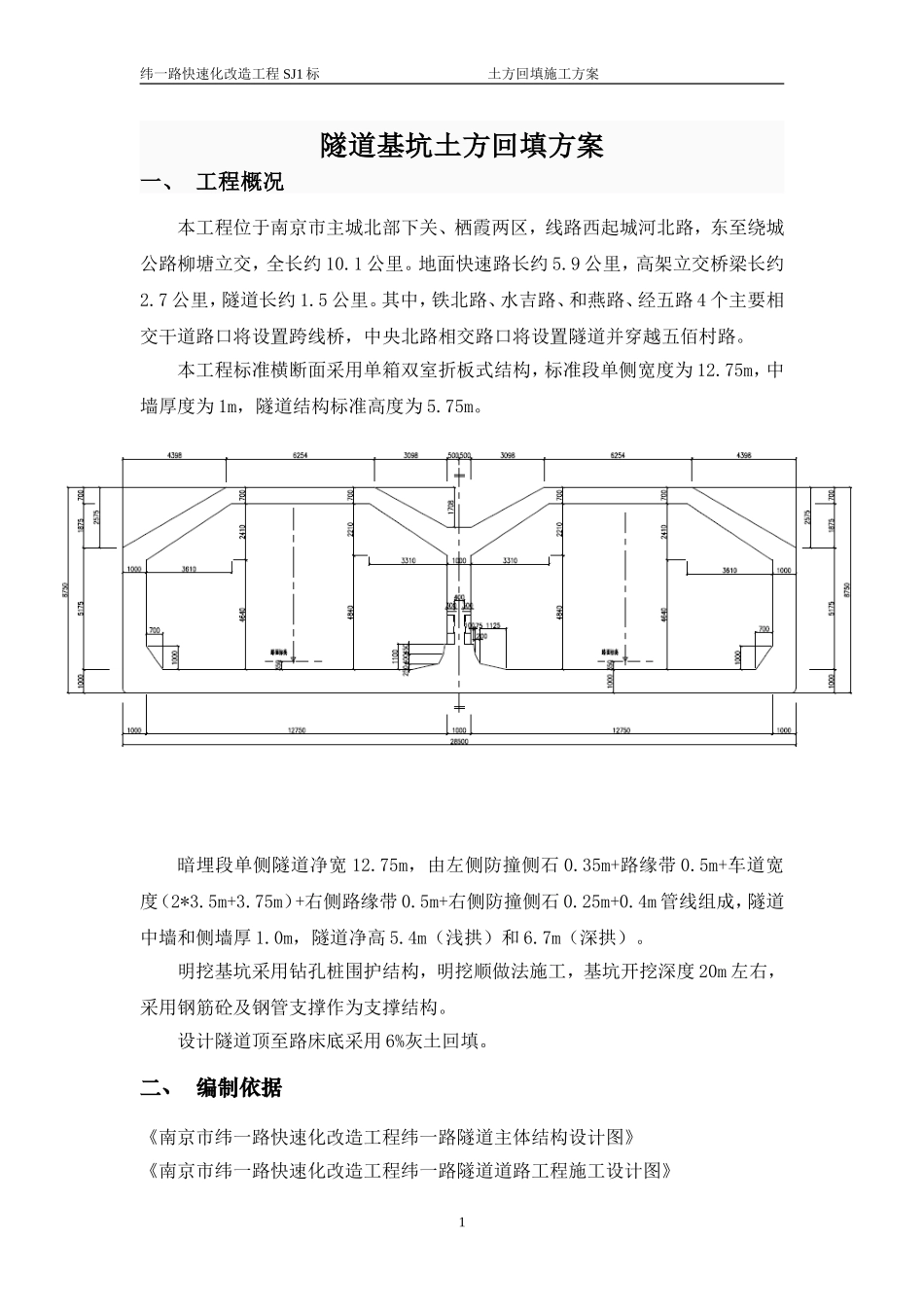

本工程标准横断面采用单箱双室折板式结构,标准段单侧宽度为12
75m,中墙厚度为1m,隧道结构标准高度为5
暗埋段单侧隧道净宽12
75m,由左侧防撞侧石0
35m+路缘带0
5m+车道宽度(2*3
75m)+右侧路缘带0
5m+右侧防撞侧石0
4m管线组成,隧道中墙和侧墙厚1
0m,隧道净高5
4m(浅拱)和6
7m(深拱)
明挖基坑采用钻孔桩围护结构,明挖顺做法施工,基坑开挖深度20m左右,采用钢筋砼及钢管支撑作为支撑结构
设计隧道顶至路床底采用6%灰土回填

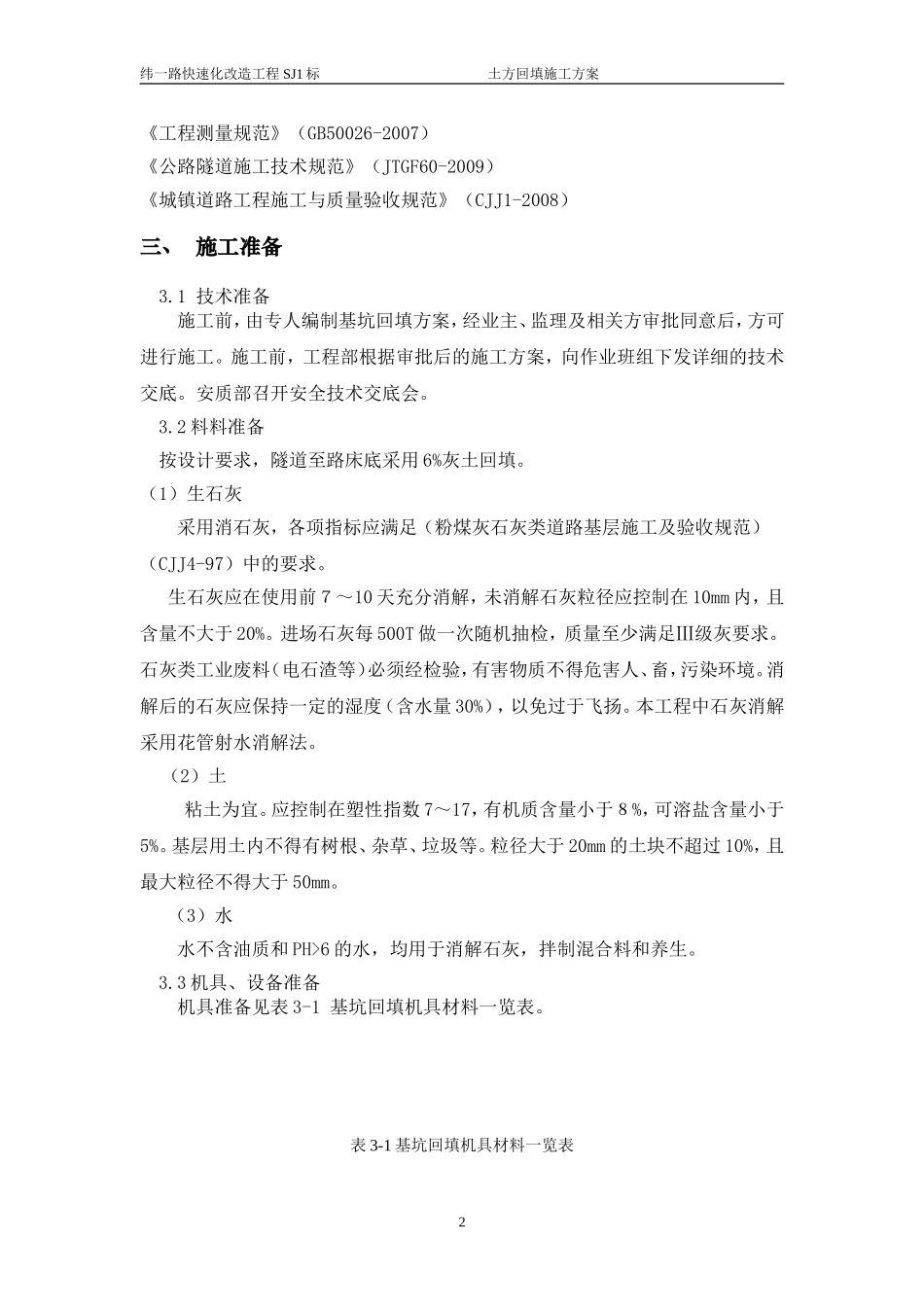

二、编制依据《南京市纬一路快速化改造工程纬一路隧道主体结构设计图》《南京市纬一路快速化改造工程纬一路隧道道路工程施工设计图》1纬一路快速化改造工程SJ1标土方回填施工方案《工程测量规范》(GB50026-2007)《公路隧道施工技术规范》(JTGF60-2009)《城镇道路工程施工与质量验收规范》(CJJ1-2008)三、施工准备3
1技术准备施工前,由专人编制基坑回填方案,经业主、监理及相关方审批同意后,方可进行施工
施工前,工程部根据审批后的施工方案,向作业班组下发详细的技术交底
安质部召开安全技术交底会
2料料准备按设计要求,隧道至路床底采用6%灰土回填
(1)生石灰采用消石灰,各项指标应满足(粉煤灰石灰类道路基层施工及验收规范)(CJJ4-97)中的要求

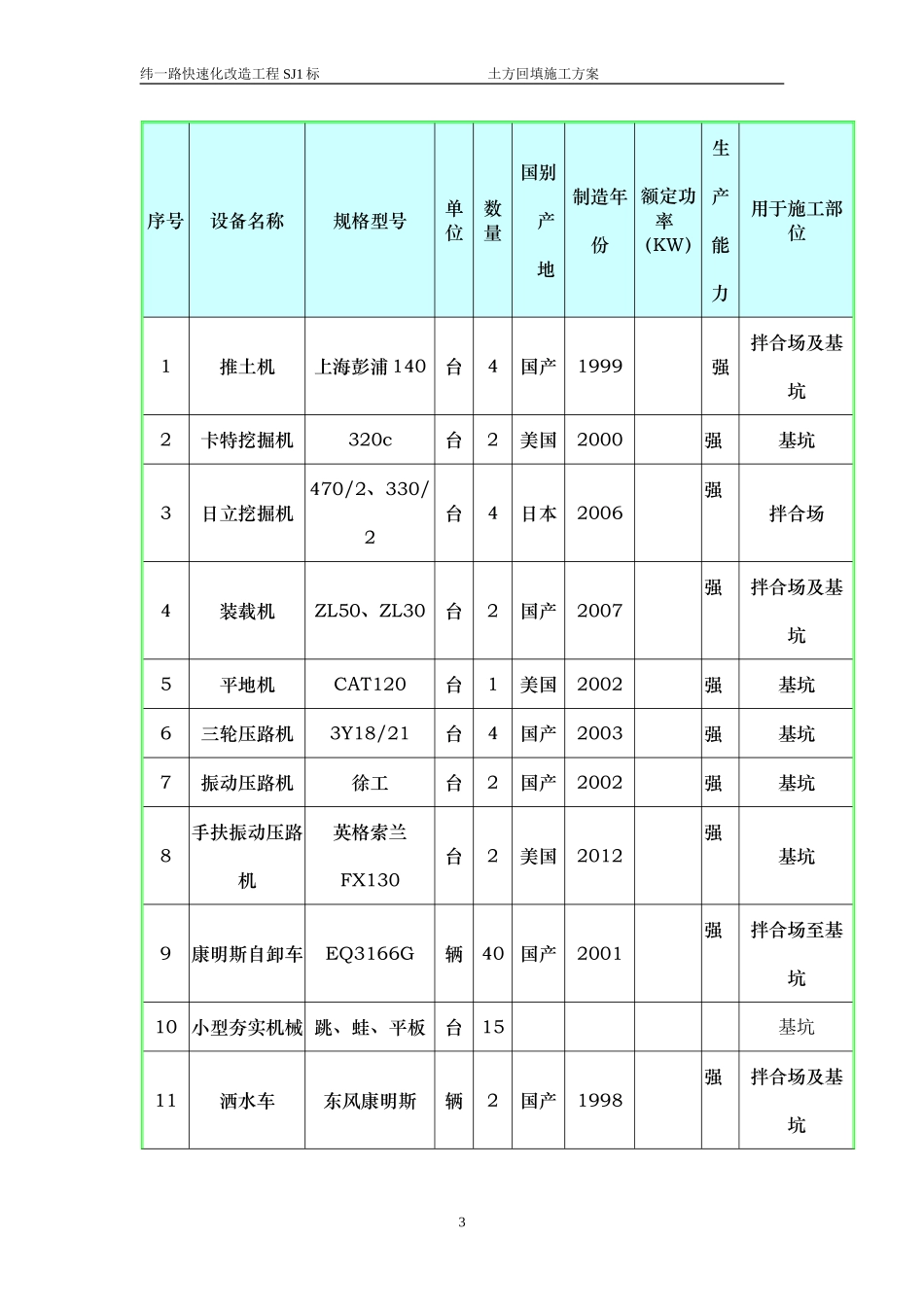

生石灰应在使用前7~10天充分消解,未消解石灰粒径应控制在10m
