1八字墙砌筑分项工程施工组织设计一、工程概括乌兰浩特至新林北段高速公路第十合同段,主线工程起点桩号为K128+000,终点桩号为K144+500,线路全长16
其中K143+982
919,接长新建,孔径1-2m,与路中心线夹角为90度
基坑开挖后,基地换填50cm厚砂砾,所需地基承载力为200KPa,型式为分离式基础
二、主要工程量及工期计划安排1、主要工程量序号名称规格或型号单位工程量备注1K143+982
919(1-2m)盖板涵八字墙C35砼m32、工期计划安排计划从2013年6月25日施工,计划2013年7月15日完工

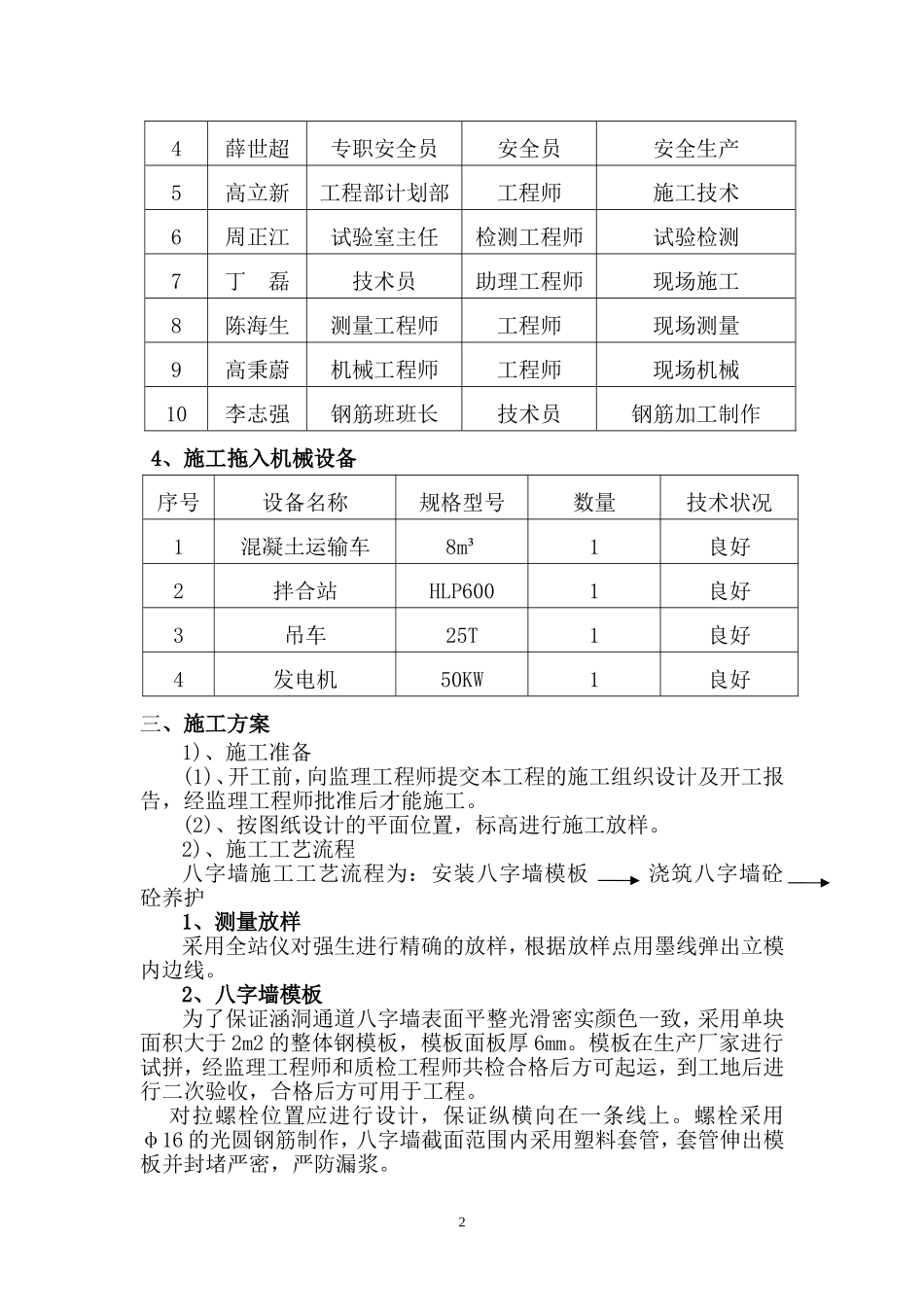

3、施工人员情况序号姓名职务职称工作职责1吴占国项目总工工程师技术负责人2张利军桥梁工程师工程师现场负责人3武建芳质检工程师工程师质检工程师24薛世超专职安全员安全员安全生产5高立新工程部计划部工程师施工技术6周正江试验室主任检测工程师试验检测7丁磊技术员助理工程师现场施工8陈海生测量工程师工程师现场测量9高秉蔚机械工程师工程师现场机械10李志强钢筋班班长技术员钢筋加工制作4、施工拖入机械设备序号设备名称规格型号数量技术状况1混凝土运输车8m³1良好2拌合站HLP6001良好3吊车25T1良好4发电机50KW1良好三、施工方案1)、施工准备(1)、开工前,向监理工程师提交本工程的施工组织设计及开工报告,经监理工程师批准后才能施工
(2)、按图纸设计的平面位置,标高进行施工放样
2)、施工工艺流程八字墙施工工艺流程为:安装八字墙模板浇筑八字墙砼砼养护1、测量放样采用全站仪对强生进行精确的放样,根据放样点用墨线弹出立模内边线

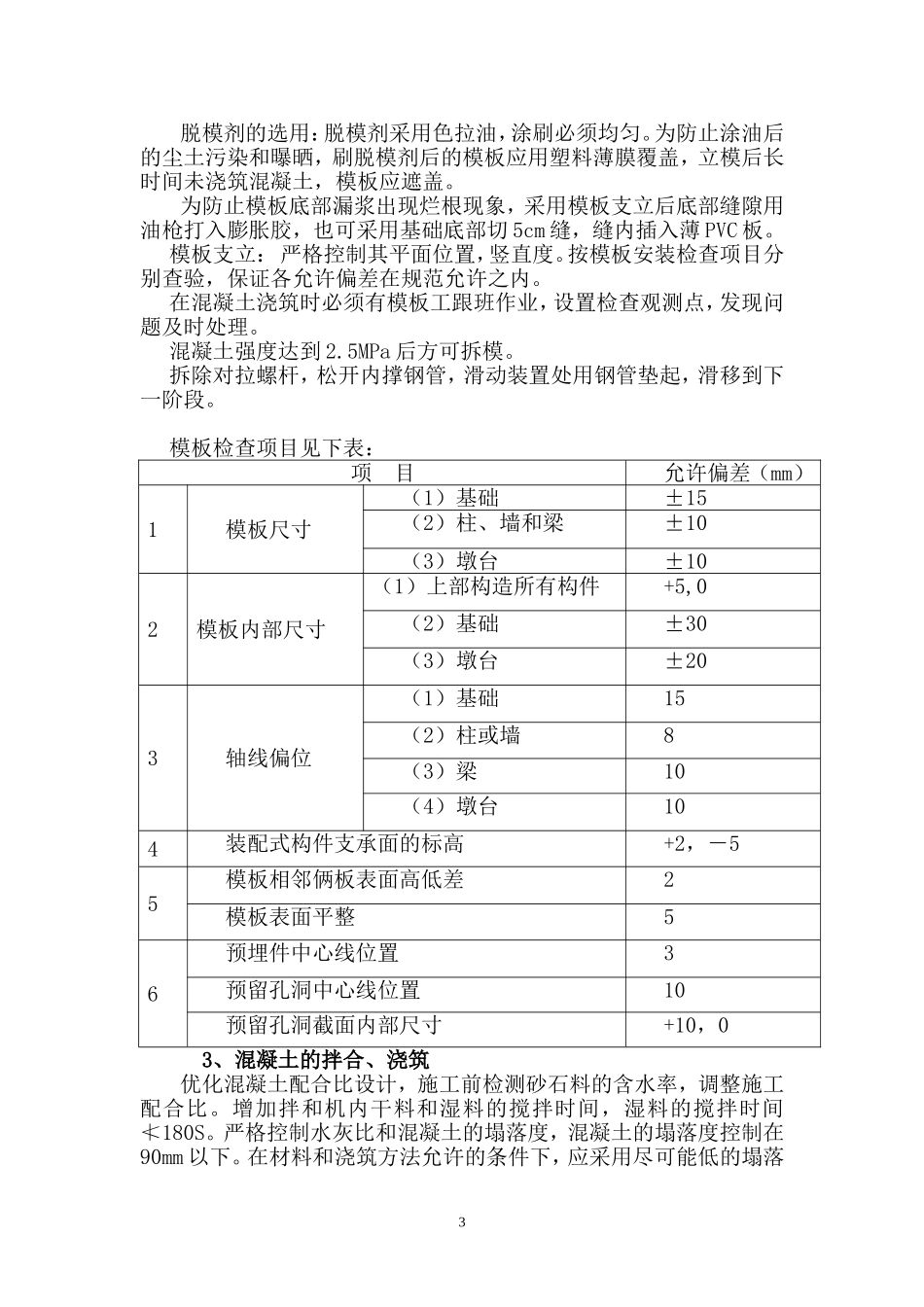

2、八字墙模板为了保证涵洞通道八字墙表面平整光滑密实颜色一致,采用单块面积大于2m2的整体钢模板,模板面板厚6mm
模板在生产厂家进行试拼,经监理工程师和质检工程师共检合格后方可起运,到工地后进行二次验收,合格后方可用于工
