1/68卫生间下水管预留洞吊洞施工方案一、概况:本工程为西安富凯禧玥酒店改造工程,工程室内下水管安装已完成,总包单位会议协商决定该部分下水位置涉及装饰面层排版效果,故将此位置下水管预留洞吊洞工程交由各装饰单位完成
我单位现针对现场实际情况为确保工程质量编制该分项工程施工技术方案
二、编制依据:1、装饰工程设计图纸;2、现行国家及地方相关规范、规程;3、施工工艺标准;4、现场实际勘察记录及影像资料;三、工艺流程:上道工序(管道安装)检查验收基层处理模板支设洞口边处理混凝土浇捣模板拆除刷堵漏灵混凝土二次浇捣刷堵漏灵混凝土养护表面清理四、施工工艺:1、上道工序(管道安装)检查验收吊洞施工前检查验收上道工序即下水管安装情况,包括管道与结构的连接是否固定牢靠,管道位置是否按照图纸位置准确无误,管道是否安装垂直等是否合格,否则交由安装单位整改合格后交由装饰单位接收

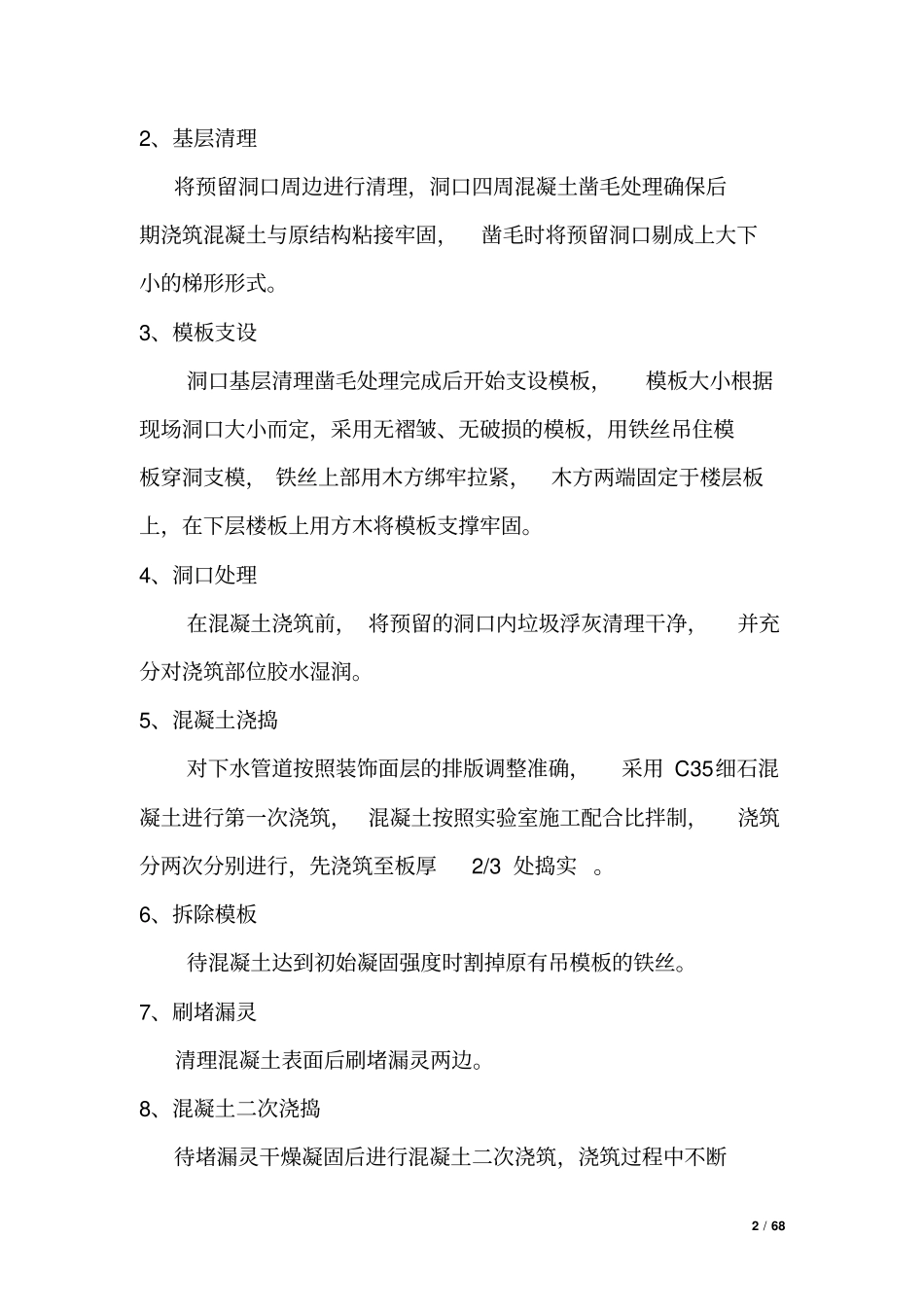

2/682、基层清理将预留洞口周边进行清理,洞口四周混凝土凿毛处理确保后期浇筑混凝土与原结构粘接牢固,凿毛时将预留洞口剔成上大下小的梯形形式
3、模板支设洞口基层清理凿毛处理完成后开始支设模板,模板大小根据现场洞口大小而定,采用无褶皱、无破损的模板,用铁丝吊住模板穿洞支模,铁丝上部用木方绑牢拉紧,木方两端固定于楼层板上,在下层楼板上用方木将模板支撑牢固
4、洞口处理在混凝土浇筑前,将预留的洞口内垃圾浮灰清理干净,并充分对浇筑部位胶水湿润
5、混凝土浇捣对下水管道按照装饰面层的排版调整准确,采用C35细石混凝土进行第一次浇筑,混凝土按照实验室施工配合比拌制,浇筑分两次分别进行,先浇筑至板厚2/3处捣实
6、拆除模板待混凝土达到初始凝固强度时割掉原有吊模板的铁丝
7、刷堵漏灵清理混凝土表面后刷堵漏灵两边
8、混凝土二次浇捣待堵漏灵干燥凝固后进行混凝土二次浇筑,浇筑过程中不断3/68捣实,此次浇筑到板厚的上表面,检查是否板底有渗漏
