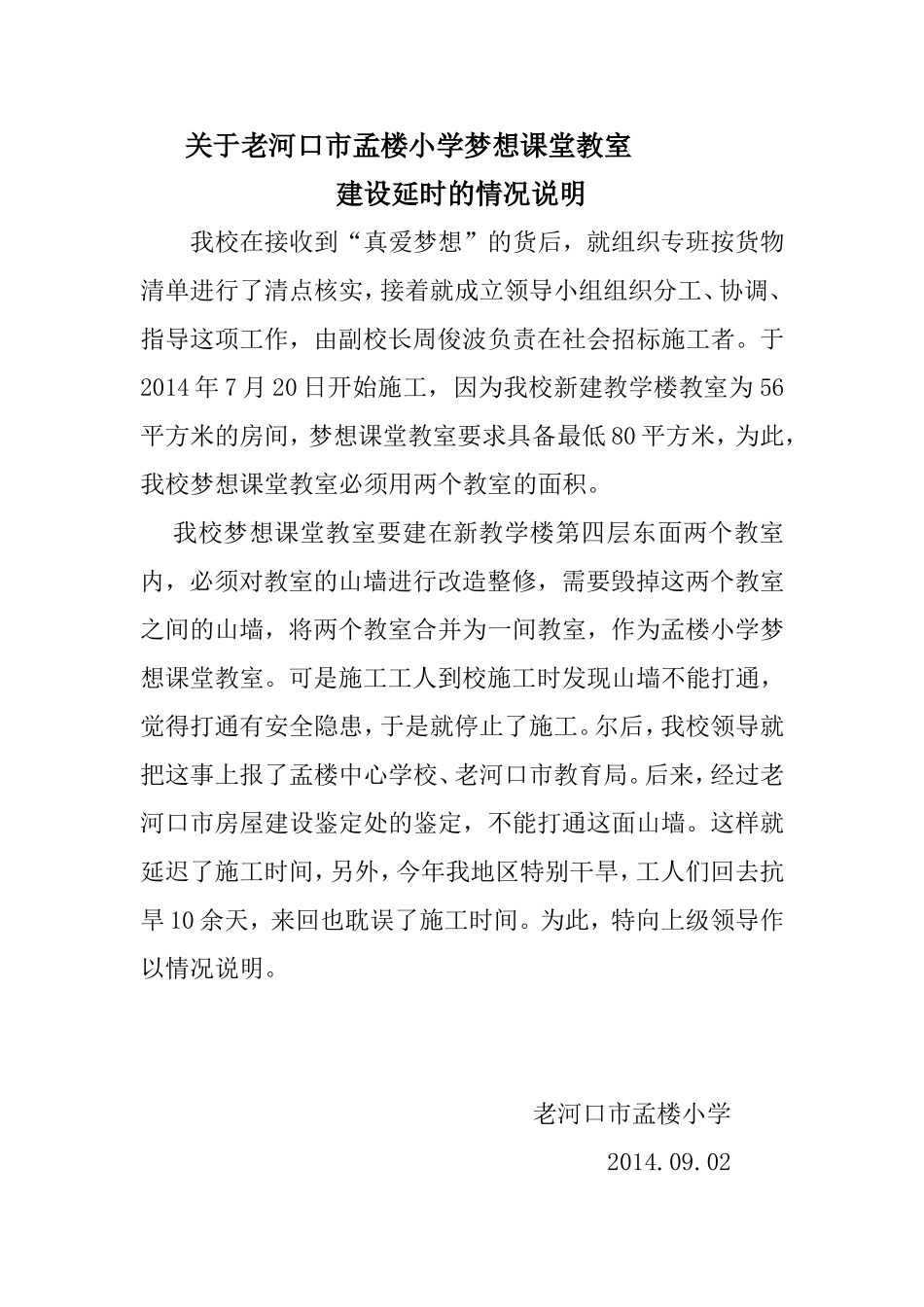

关于老河口市孟楼小学梦想课堂教室建设延时的情况说明我校在接收到“真爱梦想”的货后,就组织专班按货物清单进行了清点核实,接着就成立领导小组组织分工、协调、指导这项工作,由副校长周俊波负责在社会招标施工者。于2014年7月20日开始施工,因为我校新建教学楼教室为56平方米的房间,梦想课堂教室要求具备最低80平方米,为此,我校梦想课堂教室必须用两个教室的面积。我校梦想课堂教室要建在新教学楼第四层东面两个教室内,必须对教室的山墙进行改造整修,需要毁掉这两个教室之间的山墙,将两个教室合并为一间教室,作为孟楼小学梦想课堂教室。可是施工工人到校施工时发现山墙不能打通,觉得打通有安全隐患,于是就停止了施工。尔后,我校领导就把这事上报了孟楼中心学校、老河口市教育局。后来,经过老河口市房屋建设鉴定处的鉴定,不能打通这面山墙。这样就延迟了施工时间,另外,今年我地区特别干旱,工人们回去抗旱10余天,来回也耽误了施工时间。为此,特向上级领导作以情况说明。老河口市孟楼小学2014.09.02
