资料内容仅供您学习参考,如有不当之处,请联系改正或者删除----完整版学习资料分享----后浇带的施工直接影响到结构的安全性,各施工队应对此予以足够的重视,做好此项工作,保证结构的质量,由于后浇带采取拆模后回顶的做法容易造成开裂、从而易发生渗漏问题,因此,集团现要求各项目加强对后浇带施工的管理:一、术语解释:(1)后浇带:是一种混凝土刚性接缝,适用于不宜设置柔性变形缝以及后期变形趋于稳定的结构
(2)微膨胀混凝土:是在混凝土中添加一定比例膨胀剂或外加剂(按设计掺量)后,使混凝土在凝固过程中产生适度体积膨胀,以补偿混凝土收缩的一种混凝土

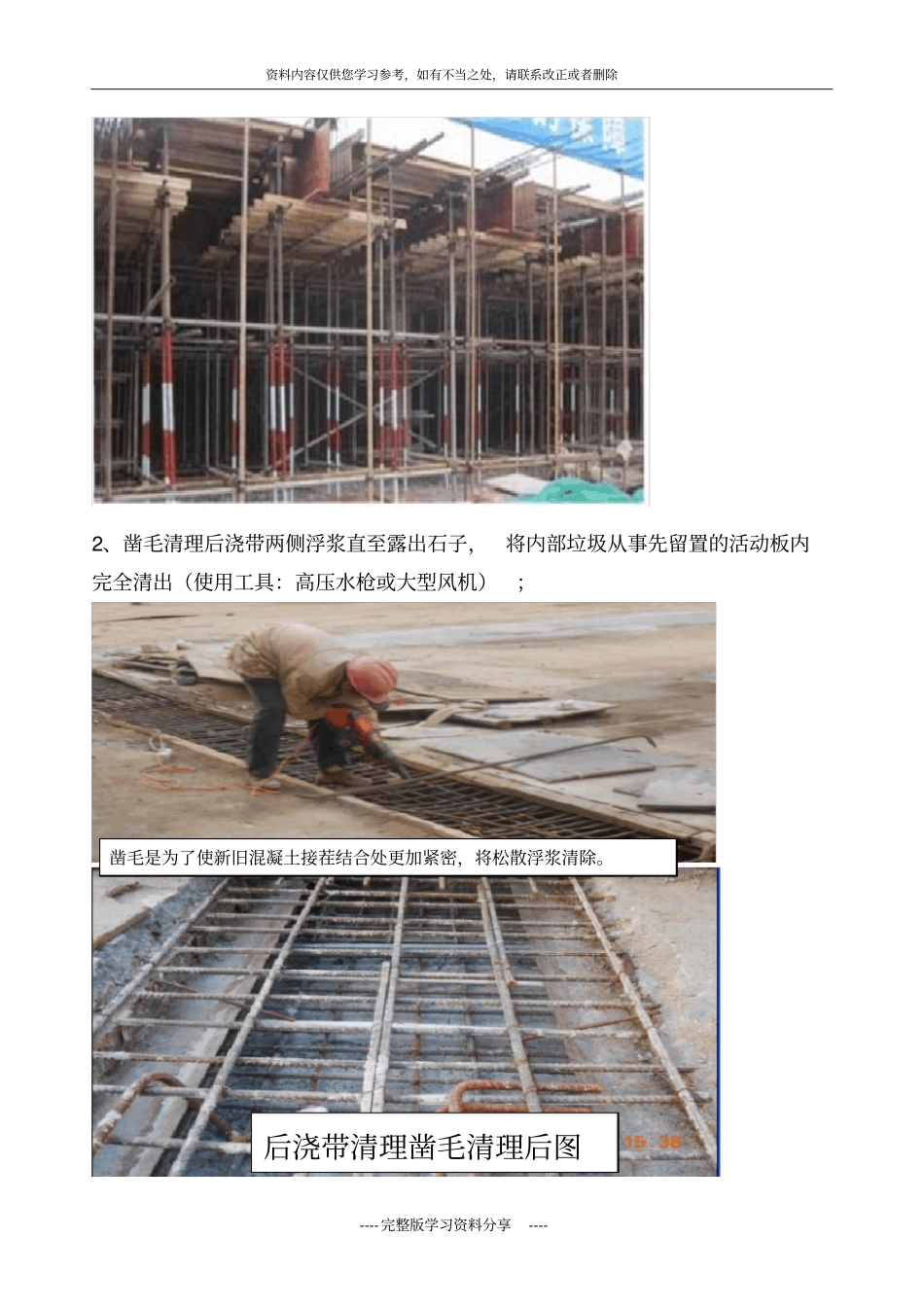

二、后浇带基本规定:1、后浇带的留置必须依据设计要求的位置与尺寸,设在受力和变形较小的部位,间距一般不超过40m,宽度不低于800mm;2、后浇带可做成平直缝,结构主筋不宜在缝中断开,若必须断开,则主筋搭接长度应大于45倍主筋直径,接头应按规范要求错开,并应按设计要求设附加钢筋;3、所有后浇带施工缝(电梯井、集水井、剪力墙根部、塔吊口、出料口等)宜采用钢板止水带(3mm厚止水钢板、宽度不小于300mm、折边30-50mm,双面满焊)或按设计要求采用优质橡胶止水带;4、混凝土的浇筑应密实,成型应精确,应特别注意新旧混凝土界面处的混凝土密实度;5、防水后浇带的施工应注意界面的清理及止水条、止水带的保护,并保证防水资料内容仅供您学习参考,如有不当之处,请联系改正或者删除----完整版学习资料分享----功能技术措施的落实
严禁后浇带处有渗漏现象;6、后浇带施工前施工单位需编制专项独立支模方案,经监理单位和项目部审批才能施工;7、后浇带支撑体系需单独支模,与周边支撑体系保持相对独立,周边结构模板拆除时,不得拆除后浇带支撑体系;8、后浇带应做好标识(红白漆作警示标识),并向工人做好交底,避免被工人误拆;9、后浇带的独立模板支撑必须稳固、密封、平整,具有
