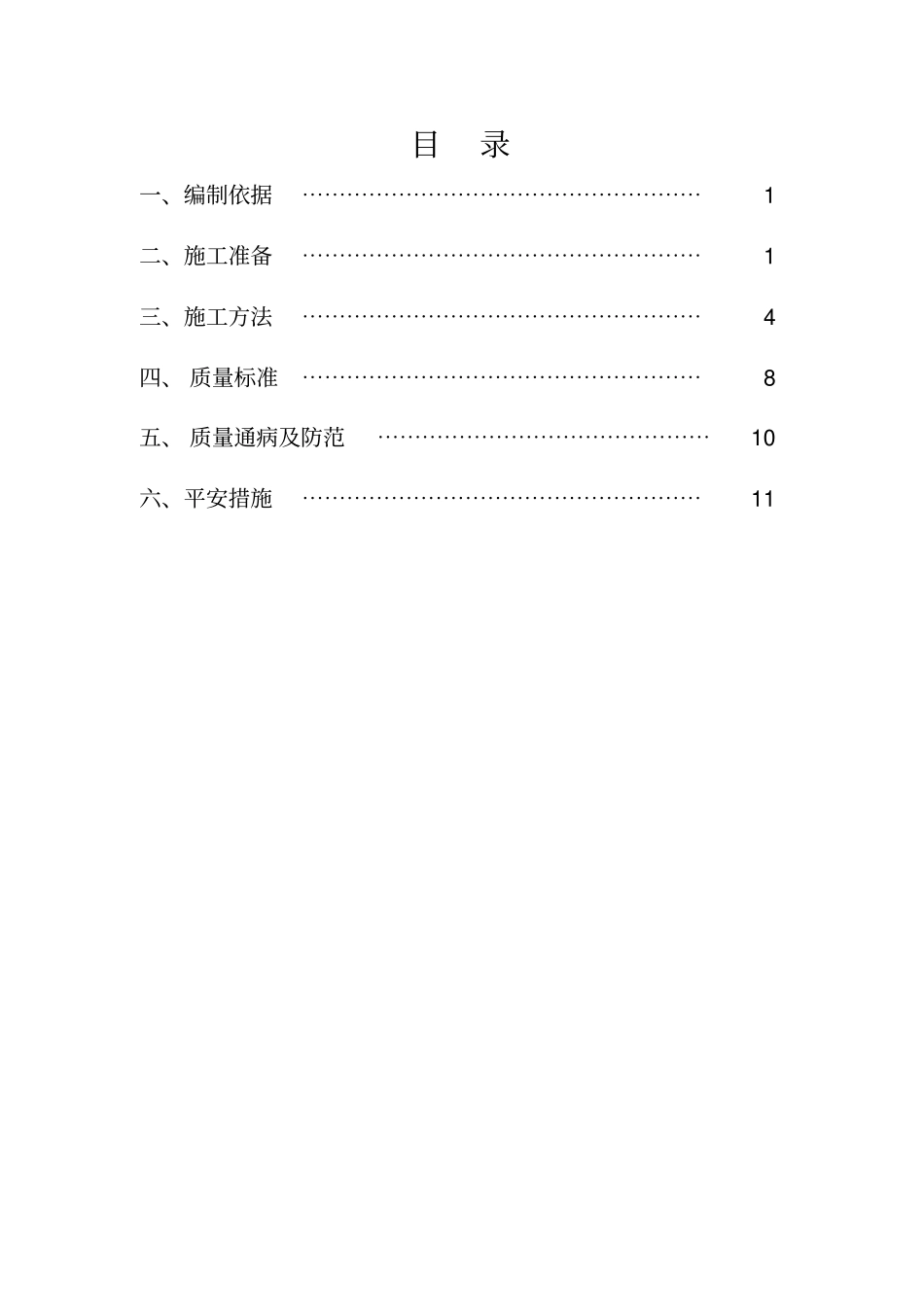

仅供学习参考克州哈拉峻110kV变电工程围墙施工方案四川三江建设工程克州哈拉峻110kV变电工程施工工程部2021年10月8日审批:审核:编制:2021年10月8日目录一、编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1二、施工准备⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1三、施工方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4四、质量标准⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8五、质量通病及防范⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10六、平安措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯110一、编制依据1、施工图纸克州哈拉峻110kV变电工程总平面图、围墙图纸及相关图集。2、主要标准、规程工程测量标准(GB50026-1993)地基与根底工程施工质量验收标准(GB50202-2002)砌体工程施工质量验收标准(GB50203-2002)混凝土结构工程施工质量验收标准(GB50204-2002)建筑工程施工质量验统一标准(GB50300-2001)3、工程概况围墙根底为C25砼条形根底,厚1.2米、宽320mm、最小埋置深度不小于1000mm,根底按实际自然地势分阶找平,墙身高2.3米。围墙总长336米,每隔3米设400×400砖柱,每隔12米设一道伸缩缝,地质条件变化处必须设置。围墙用MU10蒸压灰砂砖、M7.5水泥沙浆砌筑,压顶为C30钢筋混凝土、95厚,围墙按实际地形放阶砌筑。二、施工准备1、技术准备:〔1〕、首先熟悉了解设计图纸及会审记录、工程洽商、变更等文件。掌握围墙砌筑工程的长度、宽度、高度等几何尺寸,以及墙体轴线、标高、构造形式等内容情况。〔2〕、通过图纸会审,如有问题应及时与设计方联系,并得1到确认。〔3〕、根据现场条件,完成工程测量控制点的定位、移交、复核工作。〔4〕、了解根底混凝土强度等级,施工缝构造要求。〔5〕、完成进场原材料的见证取样、复检,混凝土及砌筑砂浆的试配工作。〔6〕、根据砌块尺寸和灰缝厚度计算皮数和排数,制做皮数杆。〔7〕、施工前组织施工人员进行平安、技术、质量、环境交底工作。2、材料准备:〔1〕、根据设计要求将砌体所选用材料提前进场,并做好检验、复试工作,同时应符合有关验收标准及施工图纸要求。〔2〕对进场的材料进行数量及外观质量的验收工作,并按施工平面图进行分类堆放。〔3〕、对进场模板、方条进行加工,涂上油性隔离剂。〔4〕、混凝土、砂浆强度等级必须符合设计要求。水泥:采用32.5级或42.5级普通硅酸盐水泥。砂:采用中砂不得含有有害物质,抹灰用混合砂浆M5.0,各项指标符合标准和设计要求。水:使用自来水。〔5〕砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证及试验单。3、机械准备:2〔1〕、机械设备:挖掘机、测量器具、砂浆搅拌机、水平运输机械等。〔2〕主要工具:瓦刀、大铁锹、刨锛、手锤、钢凿、筛子、铁锹、手推车等。〔3〕检测工具:水准仪、经纬线仪、钢卷尺、锤线球、水平尺、磅秤、砂浆试模等。4、作业条件:〔1〕、基槽土方开挖前,应详细查明施工区域内的地下、地上障碍物。对位于基坑、管沟内的管线和、相距较近的地上、地下障碍物按拆、改或加固方案处理完毕。〔2〕、根据给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。在工程施工区域设置测量控制网,包括控制基线、轴线和水平准点;做好轴线控制测量的校核。〔3〕、夜间施工时,应有足够的照明设施;在危险地段应设置明显标示,并要合理安排开挖顺序,防止错挖或超挖。〔4〕、在机械无法作业的部位,配备人工进行开挖。〔5〕、基槽土方开挖完成,分段分阶整平基底,去除浮土,夯实地基基槽,验收后,弹好根底或墙身轴线及边线,经复核,办理验线手续。〔6〕、根底模板定位及安装固定,弹好浇筑根底砼控制线。〔7〕立皮数杆或划皮数线:皮数杆间距15m~20m,转角处均设立,一般距墙皮或墙角50㎜为宜。皮数杆应垂直、牢固、标高一致。3〔8〕常温施工时,砌砖前1天应将砖浇水湿润,雨天作业不得使用含水率饱和状态的砖。〔9〕、砌筑部位的灰渣、杂物应去除干净,基层浇水湿润。〔10〕、砂浆配合比已经试验室根据实际材料确定。按试验确定的砂浆配合比拌制砂浆,并搅拌均匀。砂浆应随拌随用,严禁使用过夜砂浆。当气温超过30度时,砂浆应在2~3h内用完。三、施工方法1、...
