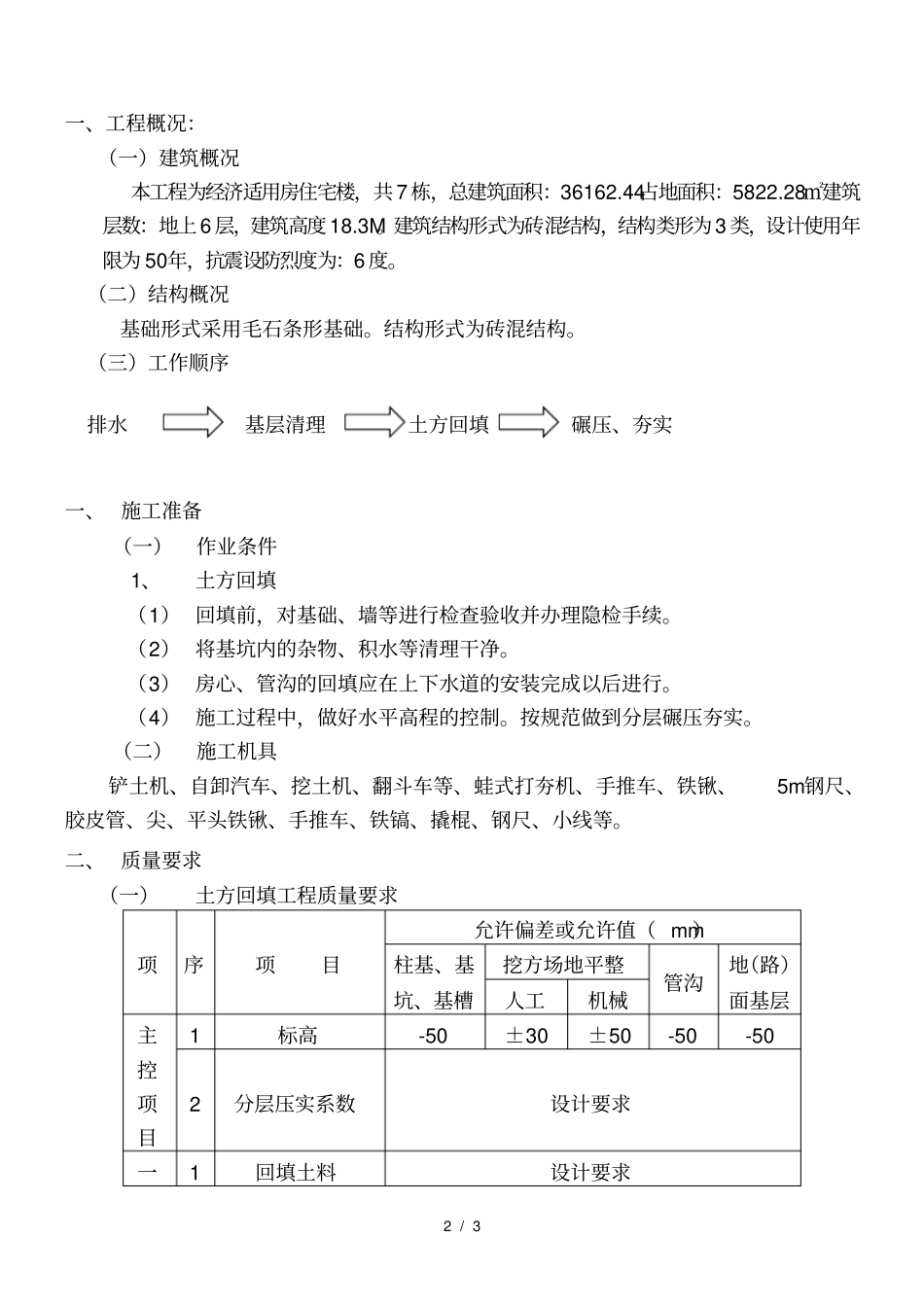

1/3土方回填专项施工方案编制:审核:审定:2011年月日2/3一、工程概况:(一)建筑概况本工程为经济适用房住宅楼,共7栋,总建筑面积:36162
44占地面积:5822
28㎡建筑层数:地上6层,建筑高度18
建筑结构形式为砖混结构,结构类形为3类,设计使用年限为50年,抗震设防烈度为:6度
(二)结构概况基础形式采用毛石条形基础
结构形式为砖混结构
(三)工作顺序排水基层清理土方回填碾压、夯实一、施工准备(一)作业条件1、土方回填(1)回填前,对基础、墙等进行检查验收并办理隐检手续
(2)将基坑内的杂物、积水等清理干净
(3)房心、管沟的回填应在上下水道的安装完成以后进行
(4)施工过程中,做好水平高程的控制
按规范做到分层碾压夯实
(二)施工机具铲土机、自卸汽车、挖土机、翻斗车等、蛙式打夯机、手推车、铁锹、5m钢尺、胶皮管、尖、平头铁锹、手推车、铁镐、撬棍、钢尺、小线等

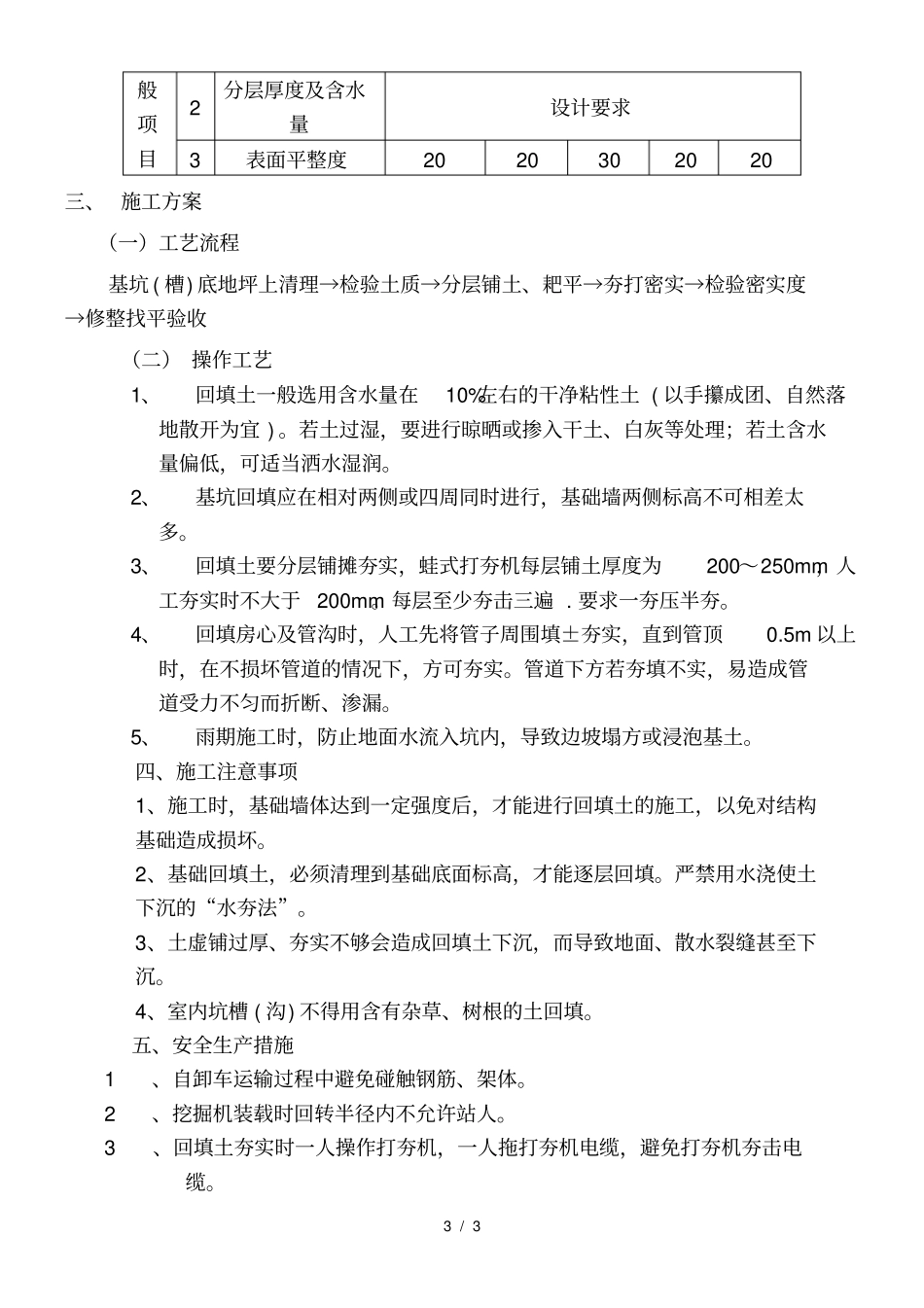

二、质量要求(一)土方回填工程质量要求项序项目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-502分层压实系数设计要求一1回填土料设计要求3/3般项目2分层厚度及含水量设计要求3表面平整度2020302020三、施工方案(一)工艺流程基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收(二)操作工艺1、回填土一般选用含水量在10%左右的干净粘性土(以手攥成团、自然落地散开为宜)
若土过湿,要进行晾晒或掺入干土、白灰等处理;若土含水量偏低,可适当洒水湿润
2、基坑回填应在相对两侧或四周同时进行,基础墙两侧标高不可相差太多
3、回填土要分层铺摊夯实,蛙式打夯机每层铺土厚度为200~250mm,人工夯实时不大于200mm
每层至少夯击三遍
要求一夯压半夯
4、回填房心及管沟时,人工先将管子周围填±
