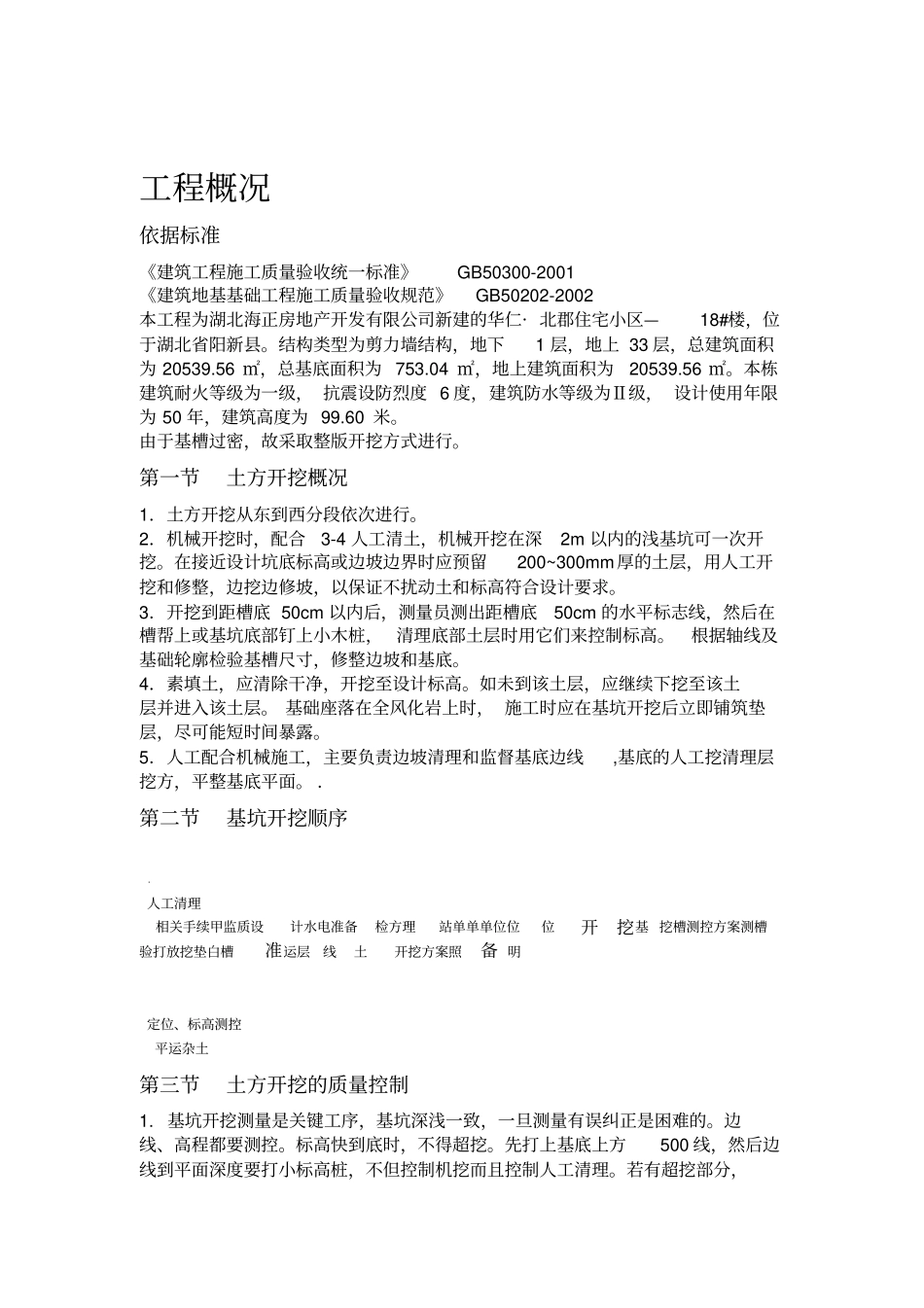

工程概况依据标准《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002本工程为湖北海正房地产开发有限公司新建的华仁·北郡住宅小区—18#楼,位于湖北省阳新县
结构类型为剪力墙结构,地下1层,地上33层,总建筑面积为20539
56㎡,总基底面积为753
04㎡,地上建筑面积为20539
本栋建筑耐火等级为一级,抗震设防烈度6度,建筑防水等级为Ⅱ级,设计使用年限为50年,建筑高度为99
由于基槽过密,故采取整版开挖方式进行
第一节土方开挖概况1.土方开挖从东到西分段依次进行
2.机械开挖时,配合3-4人工清土,机械开挖在深2m以内的浅基坑可一次开挖
在接近设计坑底标高或边坡边界时应预留200~300mm厚的土层,用人工开挖和修整,边挖边修坡,以保证不扰动土和标高符合设计要求
3.开挖到距槽底50cm以内后,测量员测出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上小木桩,清理底部土层时用它们来控制标高
根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底
4.素填土,应清除干净,开挖至设计标高
如未到该土层,应继续下挖至该土层并进入该土层
基础座落在全风化岩上时,施工时应在基坑开挖后立即铺筑垫层,尽可能短时间暴露
5.人工配合机械施工,主要负责边坡清理和监督基底边线,基底的人工挖清理层挖方,平整基底平面
.第二节基坑开挖顺序人工清理相关手续甲监质设计水电准备检方理站单单单位位位开挖基挖槽测控方案测槽验打放挖垫白槽准运层线土开挖方案照备明定位、标高测控平运杂土第三节土方开挖的质量控制1
基坑开挖测量是关键工序,基坑深浅一致,一旦测量有误纠正是困难的
边线、高程都要测控
标高快到底时,不得超挖
先打上基底上方500线,然后边线到平面深度要打小标高桩,不但控制机挖而且控制人工清理
若有超挖部分,按设计要求
