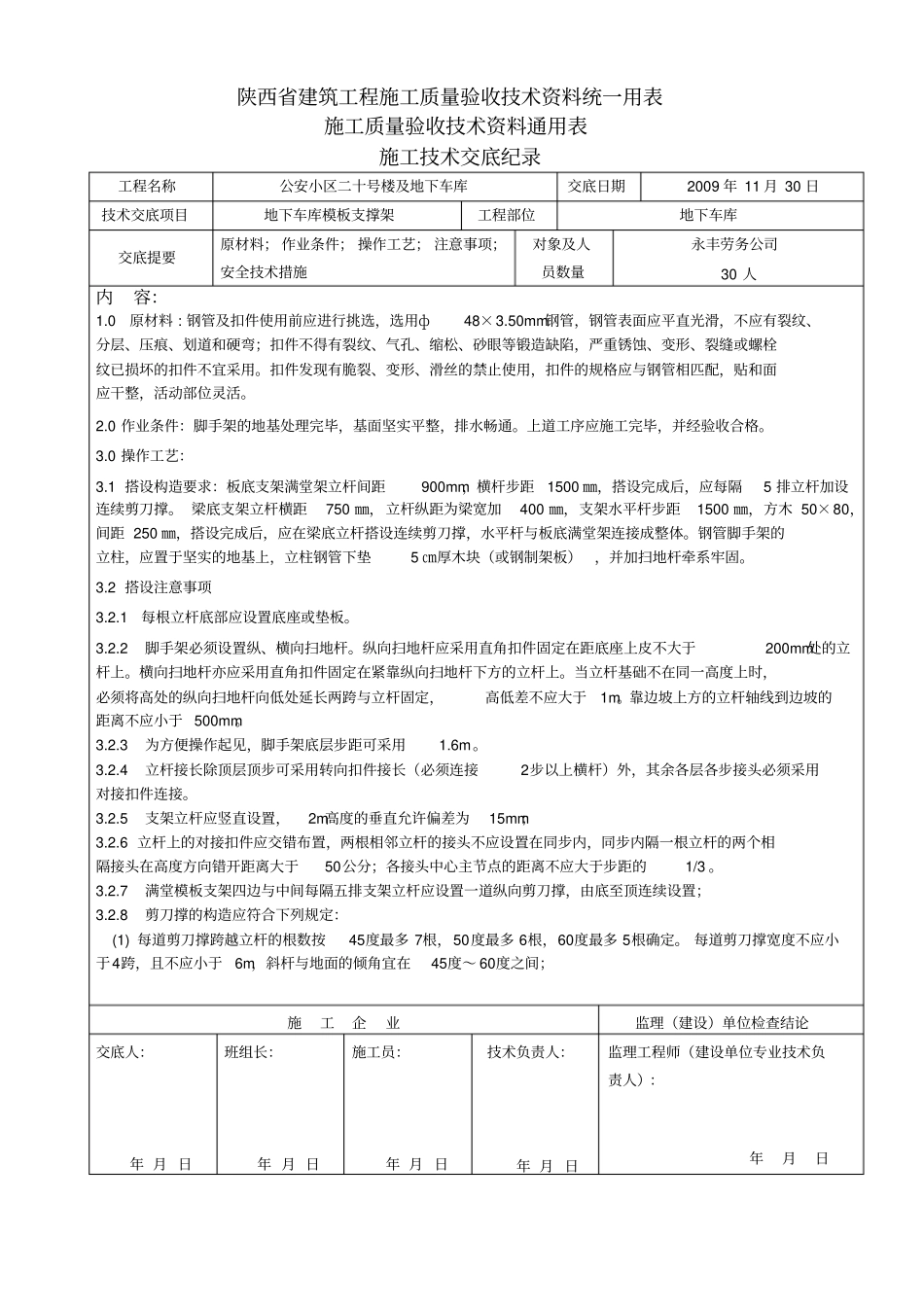

陕西省建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底纪录工程名称公安小区二十号楼及地下车库交底日期2009年11月30日技术交底项目地下车库模板支撑架工程部位地下车库交底提要原材料;作业条件;操作工艺;注意事项;安全技术措施对象及人员数量永丰劳务公司30人内容:1
0原材料:钢管及扣件使用前应进行挑选,选用ф48×3
50mm钢管,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯;扣件不得有裂纹、气孔、缩松、砂眼等锻造缺陷,严重锈蚀、变形、裂缝或螺栓纹已损坏的扣件不宜采用
扣件发现有脆裂、变形、滑丝的禁止使用,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活
0作业条件:脚手架的地基处理完毕,基面坚实平整,排水畅通
上道工序应施工完毕,并经验收合格
0操作工艺:3
1搭设构造要求:板底支架满堂架立杆间距900mm,横杆步距1500㎜,搭设完成后,应每隔5排立杆加设连续剪刀撑
梁底支架立杆横距750㎜,立杆纵距为梁宽加400㎜,支架水平杆步距1500㎜,方木50×80,间距250㎜,搭设完成后,应在梁底立杆搭设连续剪刀撑,水平杆与板底满堂架连接成整体
钢管脚手架的立柱,应置于坚实的地基上,立柱钢管下垫5㎝厚木块(或钢制架板),并加扫地杆牵系牢固
2搭设注意事项3
1每根立杆底部应设置底座或垫板
2脚手架必须设置纵、横向扫地杆
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m
靠边坡上方的立杆轴线到边坡的距离不应小于500mm
3为方便操作起见,脚手架底层步距可采用1

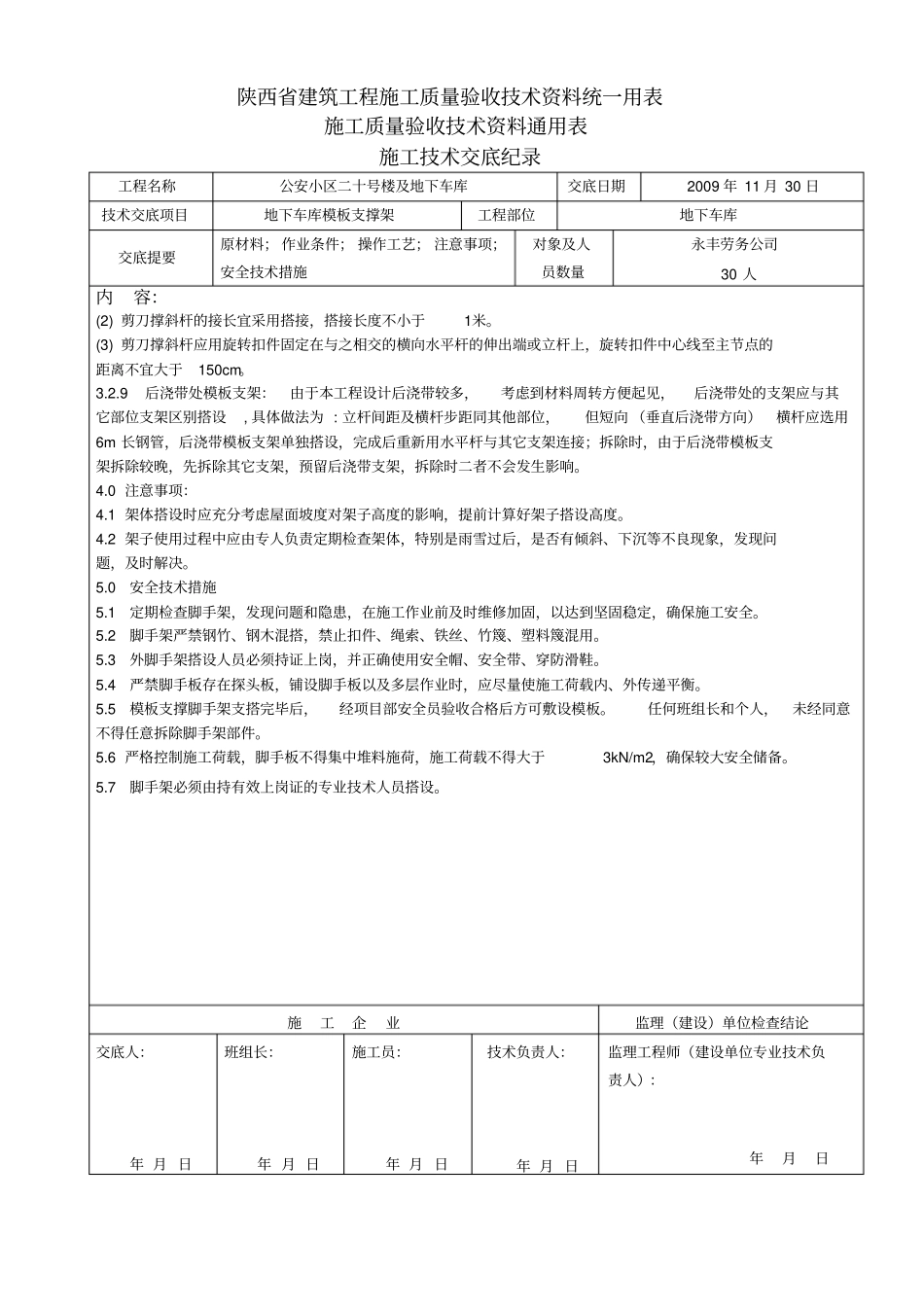

4立杆接长除顶层顶步可采用转向扣件接长(必须连接2步以上
