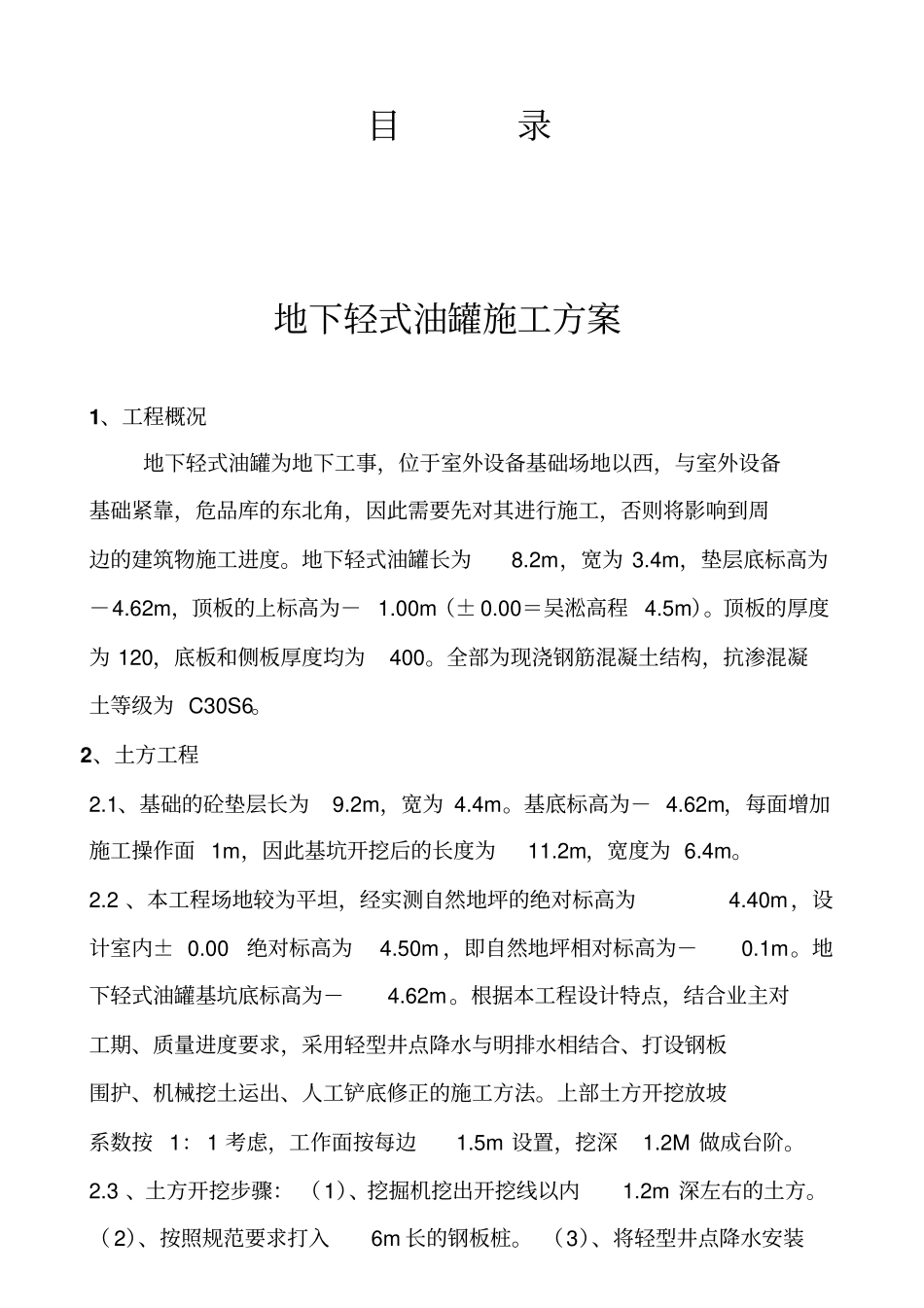

目录地下轻式油罐施工方案1、工程概况地下轻式油罐为地下工事,位于室外设备基础场地以西,与室外设备基础紧靠,危品库的东北角,因此需要先对其进行施工,否则将影响到周边的建筑物施工进度
地下轻式油罐长为8
2m,宽为3
4m,垫层底标高为-4
62m,顶板的上标高为-1
00m(±0
00=吴淞高程4
顶板的厚度为120,底板和侧板厚度均为400
全部为现浇钢筋混凝土结构,抗渗混凝土等级为C30S6
2、土方工程2
1、基础的砼垫层长为9
2m,宽为4
基底标高为-4
62m,每面增加施工操作面1m,因此基坑开挖后的长度为11
2m,宽度为6
2、本工程场地较为平坦,经实测自然地坪的绝对标高为4
40m,设计室内±0
00绝对标高为4
50m,即自然地坪相对标高为-0
地下轻式油罐基坑底标高为-4
根据本工程设计特点,结合业主对工期、质量进度要求,采用轻型井点降水与明排水相结合、打设钢板围护、机械挖土运出、人工铲底修正的施工方法
上部土方开挖放坡系数按1:1考虑,工作面按每边1
5m设置,挖深1
2M做成台阶

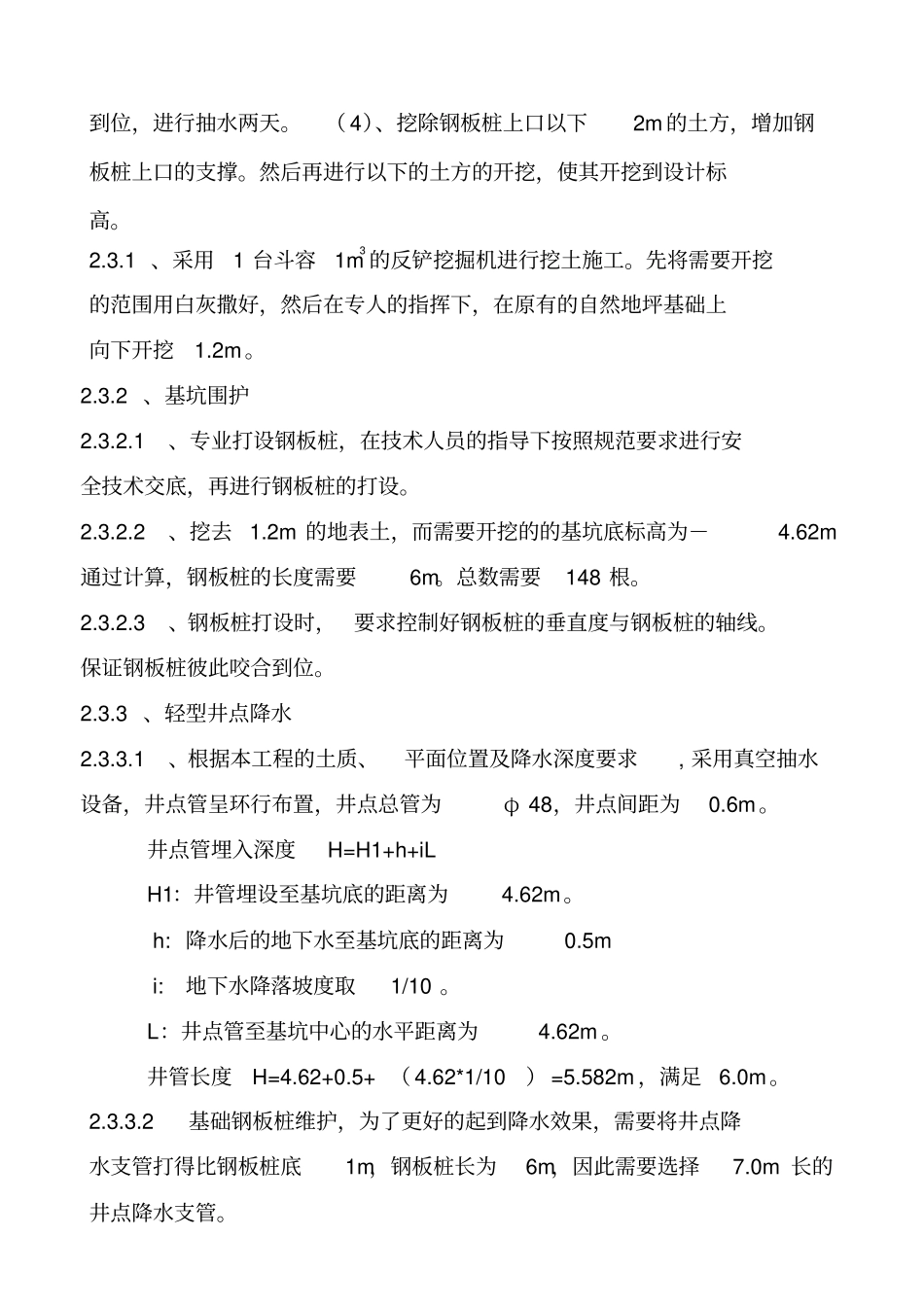

3、土方开挖步骤:(1)、挖掘机挖出开挖线以内1
2m深左右的土方
(2)、按照规范要求打入6m长的钢板桩
(3)、将轻型井点降水安装到位,进行抽水两天

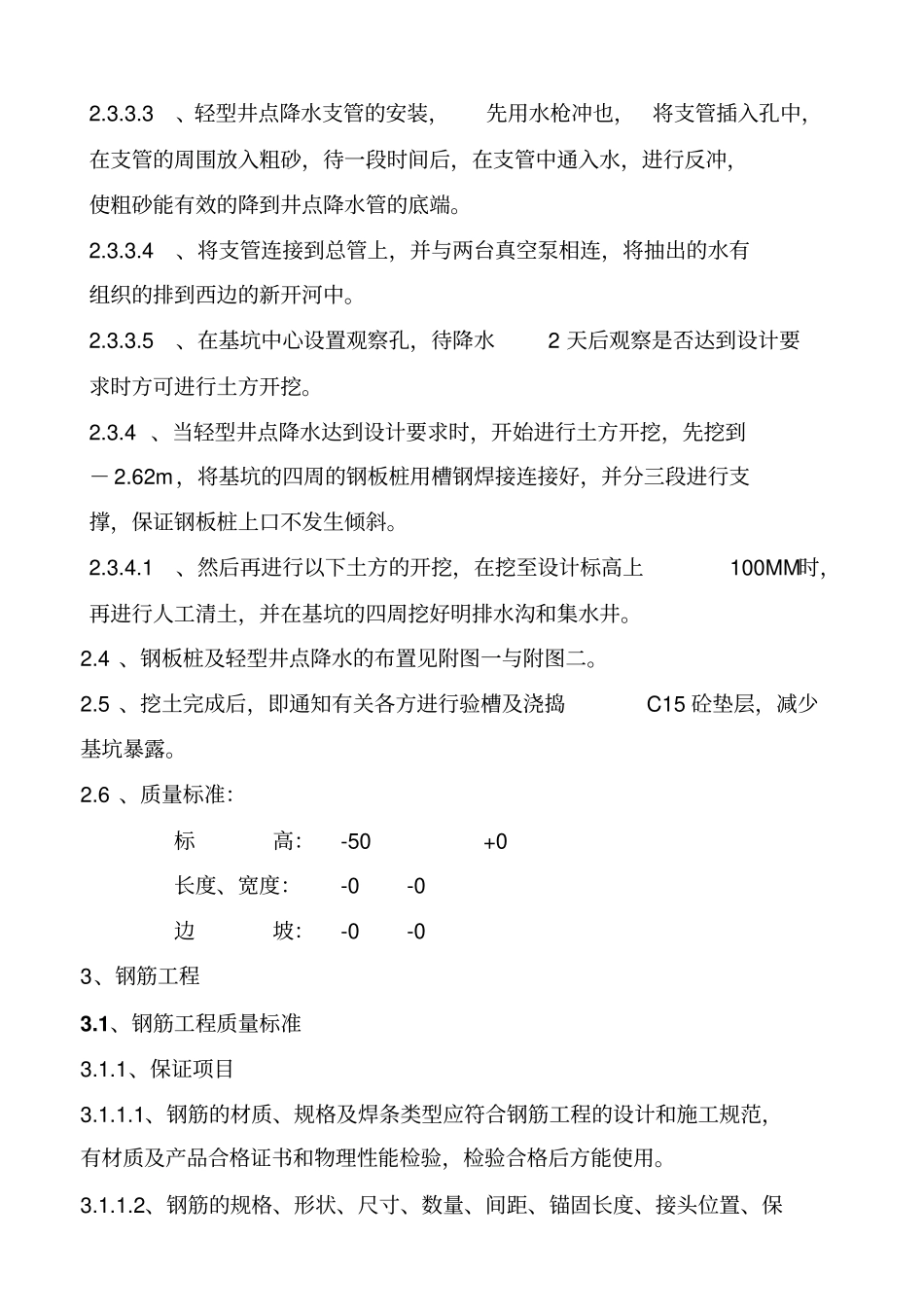

(4)、挖除钢板桩上口以下2m的土方,增加钢板桩上口的支撑
然后再进行以下的土方的开挖,使其开挖到设计标高
1、采用1台斗容1m3的反铲挖掘机进行挖土施工
先将需要开挖的范围用白灰撒好,然后在专人的指挥下,在原有的自然地坪基础上向下开挖1
2、基坑围护2
1、专业打设钢板桩,在技术人员的指导下按照规范要求进行安全技术交底,再进行钢板桩的打设
2m的地表土,而需要开挖的的基坑底标高为-4
62m通过计算,钢板桩的长度需要6m
