坝基、坝肩帷幕灌浆钻孔和灌浆施工方法一、一般规定①蓄水前应完成蓄水初期最低库水位以下的帷幕灌浆及其质量检查和验收工作
蓄水后,帷幕灌浆应在库水位低于孔口高程时施工
②同一地段的基岩灌浆必须按先固结灌浆后帷幕灌浆的顺序进行
③帷幕灌浆必须按分序加密的原则进行
由三排孔组成的帷幕,应先进行边排孔的灌浆,然后进行中排孔的灌浆
边排孔宜分为三序施工,中排孔可分为二序和三序施工
由两排孔组成的帷幕,宜先进行下游排孔的灌浆,然后进行上游排孔的灌浆
每排孔宜分为三序施工
单排帷幕灌浆孔应分为三序施工
④帷幕灌浆采用自上而下分段灌浆法时,一个坝段或一个单元工程内,后序排上的第一序孔宜在前序排上最后次序孔在岩石中均灌完15m后再开始钻进
同一排上相邻的两个次序之间,以及后序排上第一次序孔与其相应部位前序排上最后次序孔之间,以及后序排上第一次序孔与其相应部位前序排上最后次序孔之间,在岩石中钻孔灌浆的间隔高差不得小于15m
⑤帷幕后的主排水也和扬压力观测孔必须在相应部位帷幕灌浆检查合格后,方可开始钻进
⑥施工中不得在帷幕线上进行可能导致不良后果的灌浆试验
⑦固结灌浆宜在有混凝土覆盖的情况下进行
钻孔灌浆必须在相应部位的混凝土达到50%设计强度后,方可开始
⑧固结灌浆应按分序加密的原则进行,可分为二序或三序施工
⑨安排总体工程进度时,对固结灌浆施工时间应作合理安排
⑩工程必要时应安设抬动监测装置
灌浆过程中应经常观测和记录,严禁抬动值超过设计规定
二、施工工艺流程总体施工工艺流程单孔施工工艺流程三、施工方法1、钻孔①帷幕灌浆孔宜采用回转式钻机和金刚石钻头或硬质合金钻头钻进;固结灌浆孔宜采用各式合宜的钻机和钻头钻进
②帷幕灌浆钻孔位置与设计位置的偏差不得大于10cm
因故变更孔位时,应征得设计同意
实际孔位应有记录;孔深应符合设计规定
③帷幕灌浆孔宜选用较小的孔径,钻孔孔壁应平直完整

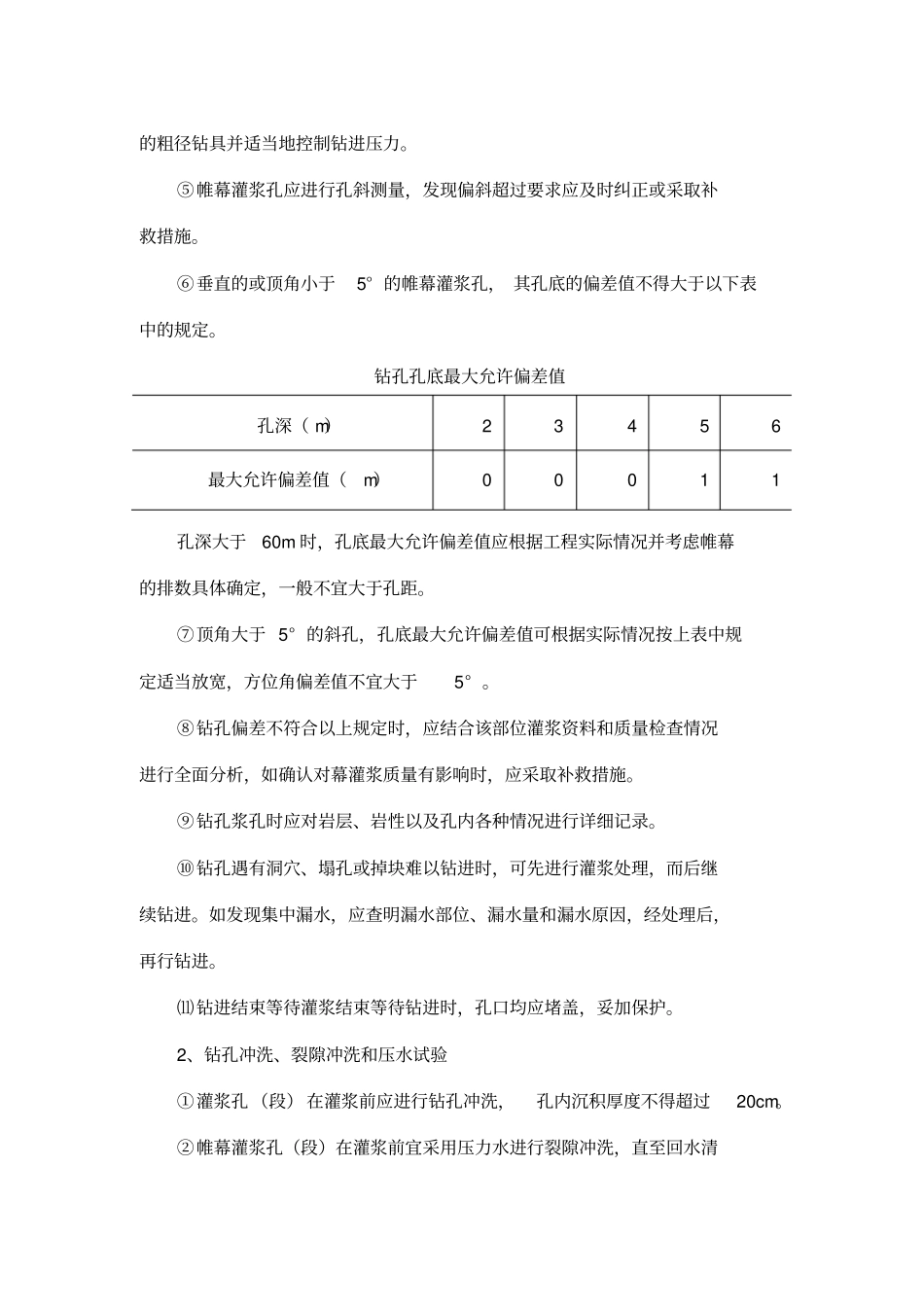

④帷幕灌浆钻孔
