垃圾压缩设备安装施工及安全方案等(一)方案说明本方案共计垃圾压缩机台,配套转运车辆,其中6台垃圾压缩机的安装和调试是本方案的重点
本方案依据国标《压缩机、风机、泵安装工程施工及验收规范》进行安装施工、安全和质量保证,重点、关键部位的安装施工均配有工艺图纸,施工完成后进行调试,调试技术参照相应的技术大纲
本方案中安装施工项目要求60天内交货并安装调试完毕,所以在施工过程中必须优化管理、精心组织,以确保工程质量和进度

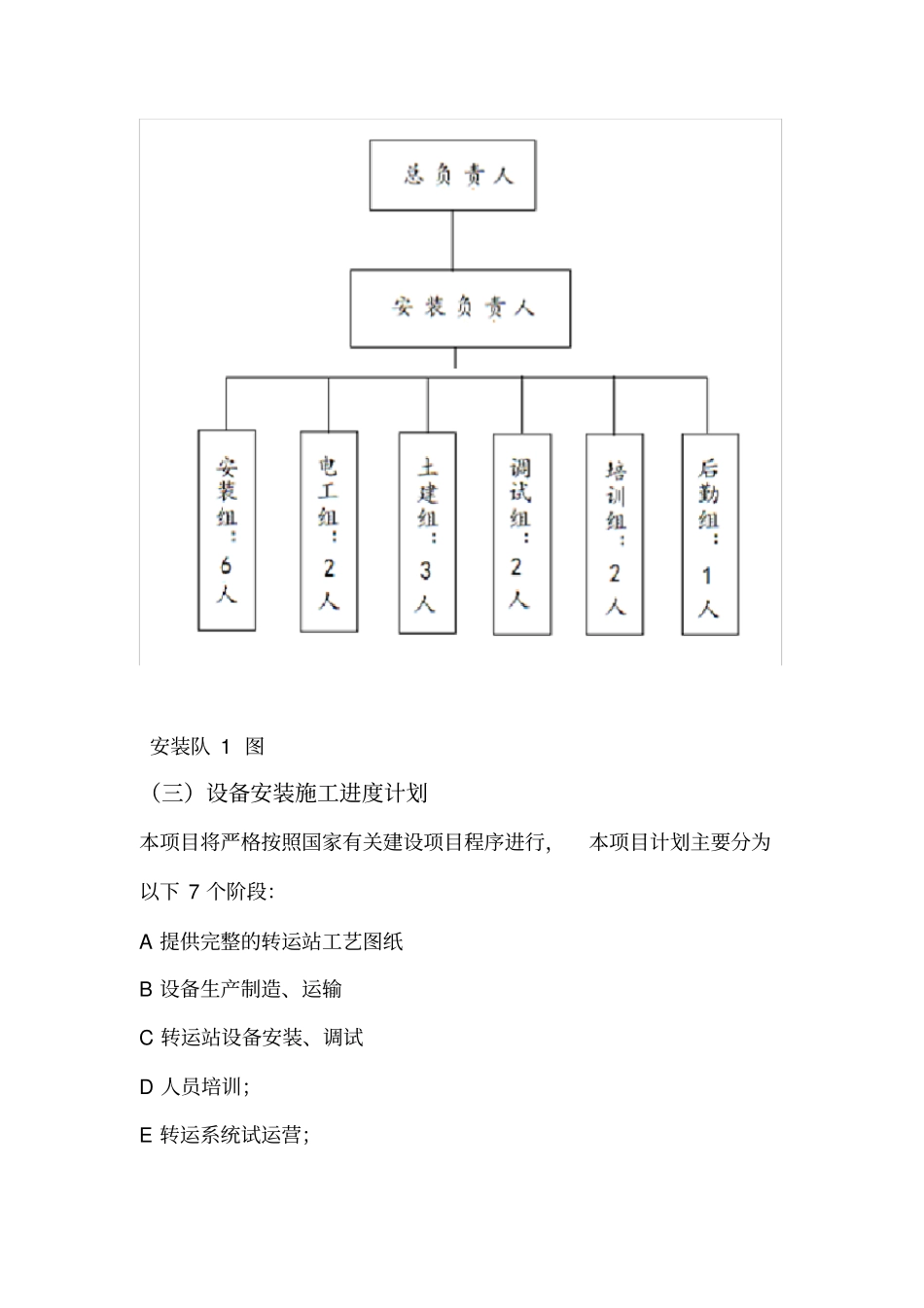

(二)安装施工组织部署为了提高设备的安装质量和安装效率,公司成立了站体产品安装队,安装队由总负责人及专业安装小组组成,安装队成员都经过专业化的培训,保证安装过程的顺利和安装质量
安装队1图(三)设备安装施工进度计划本项目将严格按照国家有关建设项目程序进行,本项目计划主要分为以下7个阶段:A提供完整的转运站工艺图纸B设备生产制造、运输C转运站设备安装、调试D人员培训;E转运系统试运营;F设备交付、验收
设备招标结束并签订合同后,本公司将成立启东垃圾中转站项目部,项目部下设综合部和技术部
综合部负责与采购方的衔接、施工过程的后勤安排、人员培训等工作;技术部负责项目技术支持、设备的制造、安装和调试等工作

设备安装施工进度计划表序号目项工期(天)1-56-1011-1516-2021-2526-3031-3536-4041-4546-5051-5556-601部分部件采购天1-7特殊零件加工.1-5天2土建、预埋件安装1-15天3设备结构焊接、装配、生产安装准备技术交底11-30设备检查吊卸泵站、液压马达、举升油缸、立柱、滚子、大箱4设备调试运行系统调试总指挥315设备出厂检验系统调试负责人326设备安装准备及运输33-357设备调试及试运行36-558设备交付验收56-579其他最后3天为项目预留时间(四)中转站施工技术规范和质量标准1
垃圾中转站建造的总体工作顺序安排
