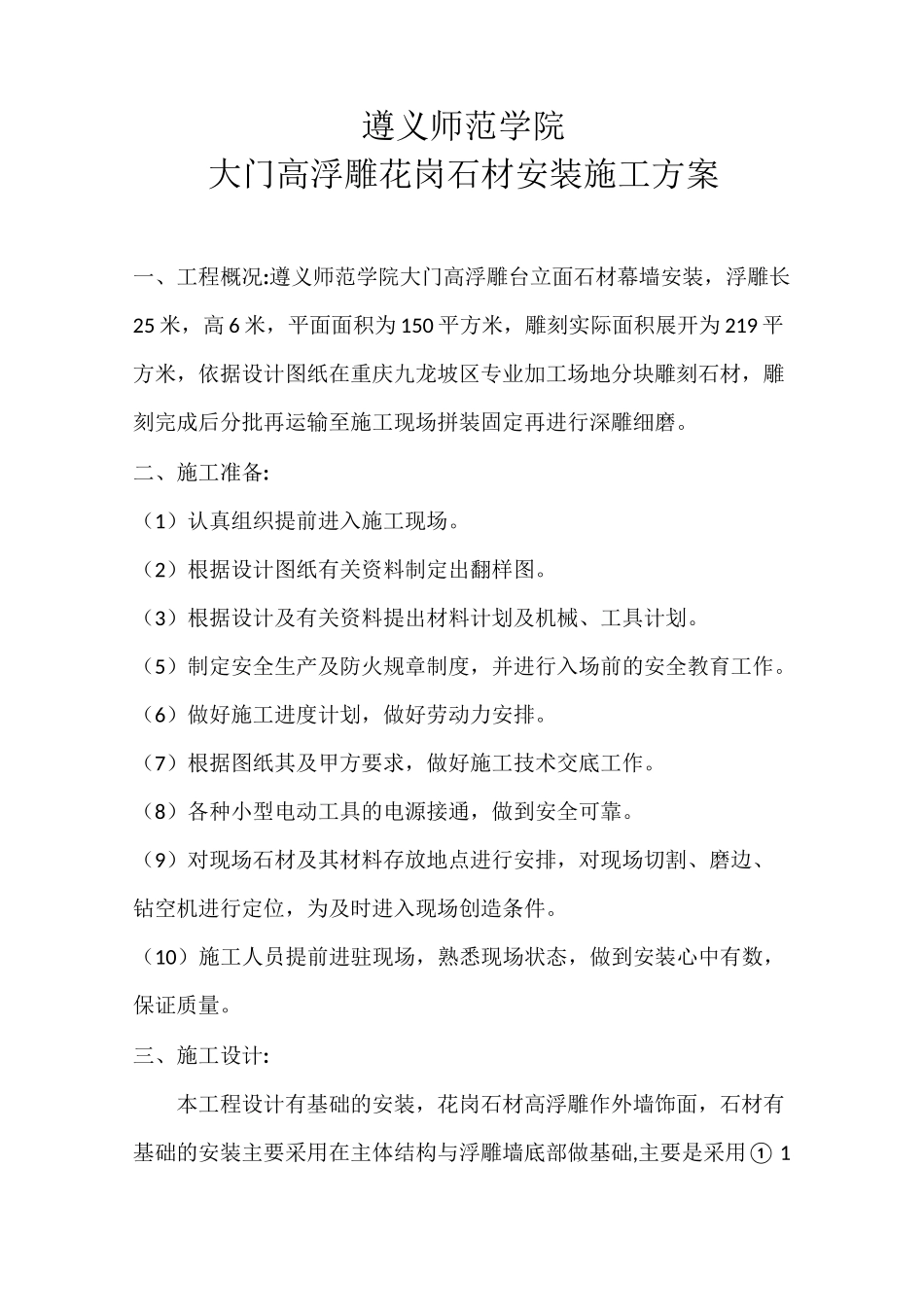

遵义师范学院大门高浮雕花岗石材安装施工方案一、工程概况:遵义师范学院大门高浮雕台立面石材幕墙安装,浮雕长25米,高6米,平面面积为150平方米,雕刻实际面积展开为219平方米,依据设计图纸在重庆九龙坡区专业加工场地分块雕刻石材,雕刻完成后分批再运输至施工现场拼装固定再进行深雕细磨
二、施工准备:(1)认真组织提前进入施工现场
(2)根据设计图纸有关资料制定出翻样图
(3)根据设计及有关资料提出材料计划及机械、工具计划
(5)制定安全生产及防火规章制度,并进行入场前的安全教育工作
(6)做好施工进度计划,做好劳动力安排
(7)根据图纸其及甲方要求,做好施工技术交底工作
(8)各种小型电动工具的电源接通,做到安全可靠
(9)对现场石材及其材料存放地点进行安排,对现场切割、磨边、钻空机进行定位,为及时进入现场创造条件
(10)施工人员提前进驻现场,熟悉现场状态,做到安装心中有数,保证质量

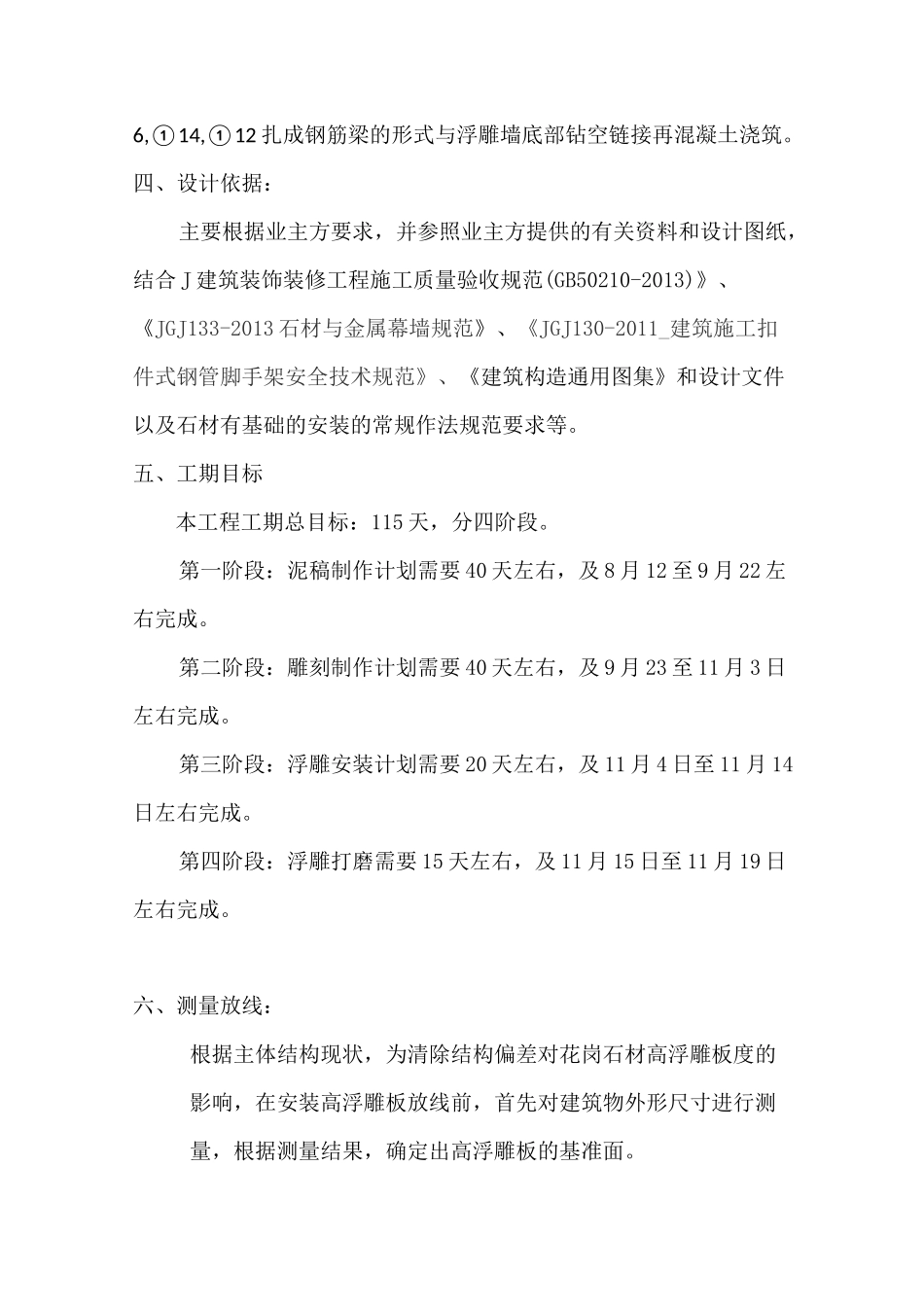

三、施工设计:本工程设计有基础的安装,花岗石材高浮雕作外墙饰面,石材有基础的安装主要采用在主体结构与浮雕墙底部做基础,主要是采用①16,①14,①12扎成钢筋梁的形式与浮雕墙底部钻空链接再混凝土浇筑
四、设计依据:主要根据业主方要求,并参照业主方提供的有关资料和设计图纸,结合J建筑装饰装修工程施工质量验收规范(GB50210-2013)》、《JGJ133-2013石材与金属幕墙规范》、《JGJ130-2011_建筑施工扣件式钢管脚手架安全技术规范》、《建筑构造通用图集》和设计文件以及石材有基础的安装的常规作法规范要求等
五、工期目标本工程工期总目标:115天,分四阶段
第一阶段:泥稿制作计划需要40天左右,及8月12至9月22左右完成
第二阶段:雕刻制作计划需要40天左右,及9月23至11月3日左右完成
第三阶段:浮雕安装计划需要20天左右,及11月4日至11月14日左右完成
第四阶段:浮雕打磨
