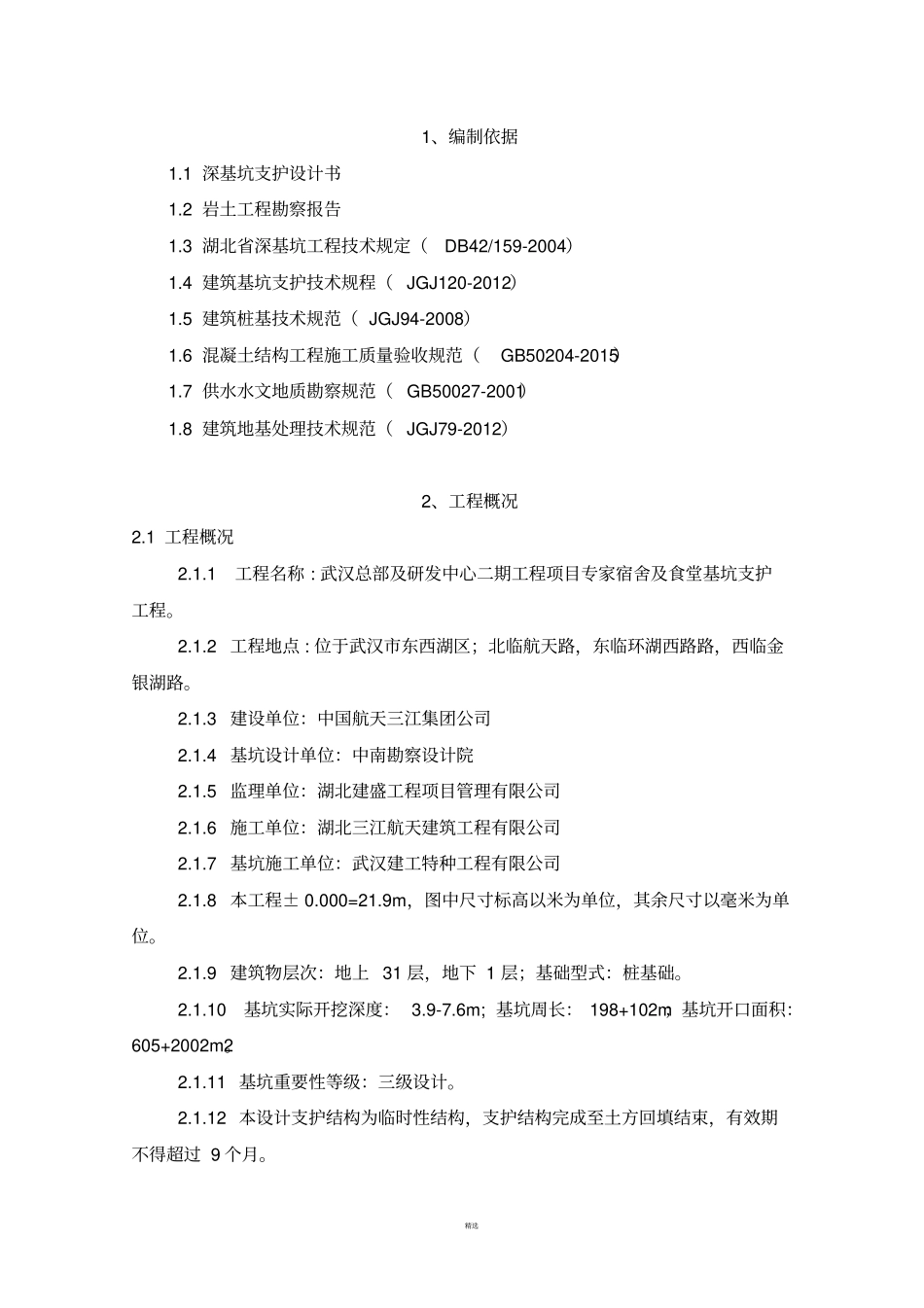

精选1、编制依据1
1深基坑支护设计书1
2岩土工程勘察报告1
3湖北省深基坑工程技术规定(DB42/159-2004)1
4建筑基坑支护技术规程(JGJ120-2012)1
5建筑桩基技术规范(JGJ94-2008)1
6混凝土结构工程施工质量验收规范(GB50204-2015)1
7供水水文地质勘察规范(GB50027-2001)1
8建筑地基处理技术规范(JGJ79-2012)2、工程概况2
1工程概况2
1工程名称:武汉总部及研发中心二期工程项目专家宿舍及食堂基坑支护工程
2工程地点:位于武汉市东西湖区;北临航天路,东临环湖西路路,西临金银湖路
3建设单位:中国航天三江集团公司2
4基坑设计单位:中南勘察设计院2
5监理单位:湖北建盛工程项目管理有限公司2
6施工单位:湖北三江航天建筑工程有限公司2
7基坑施工单位:武汉建工特种工程有限公司2
8本工程±0
000=21
9m,图中尺寸标高以米为单位,其余尺寸以毫米为单位
9建筑物层次:地上31层,地下1层;基础型式:桩基础
10基坑实际开挖深度:3
6m;基坑周长:198+102m;基坑开口面积:605+2002m2
11基坑重要性等级:三级设计
12本设计支护结构为临时性结构,支护结构完成至土方回填结束,有效期不得超过9个月
2场区周边环境本基坑工程主要为武汉总部及研发中心二期工程项目(东区)专家宿舍及食堂基坑支护工程
基坑周长约198+102m
基坑北侧为联通路,西侧为金银湖路,基坑坡顶线距规划红线约15m
西南侧为自有建设地

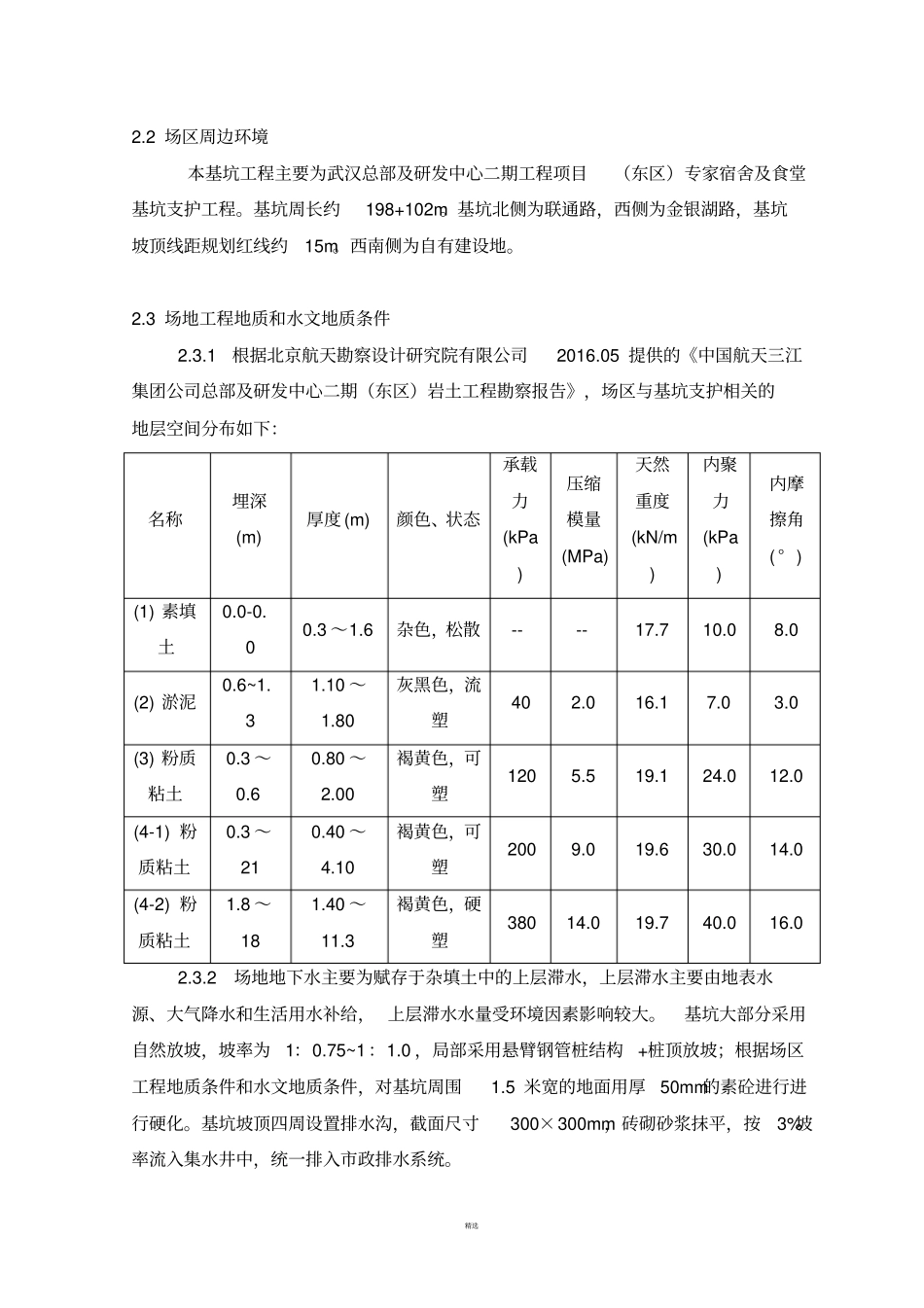

3场地工程地质和水文地质条件2
1根据北京航天勘察设计研究院有限公司2016

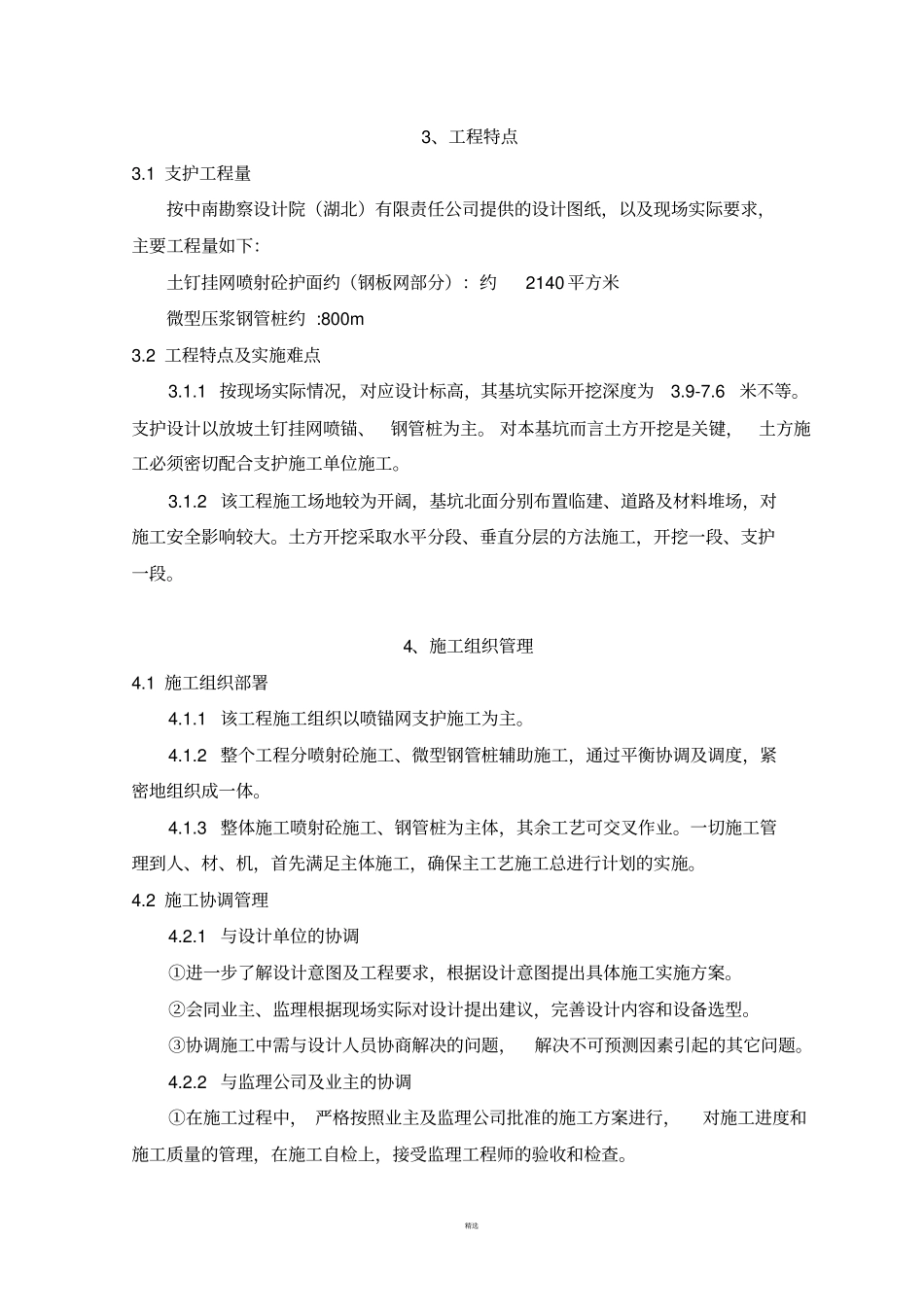

05提供的《中国航天三江集团公司总部及研发中心二期(东区)岩土工程勘察报告》,场区与基坑支护相关的地层空间分布如下
