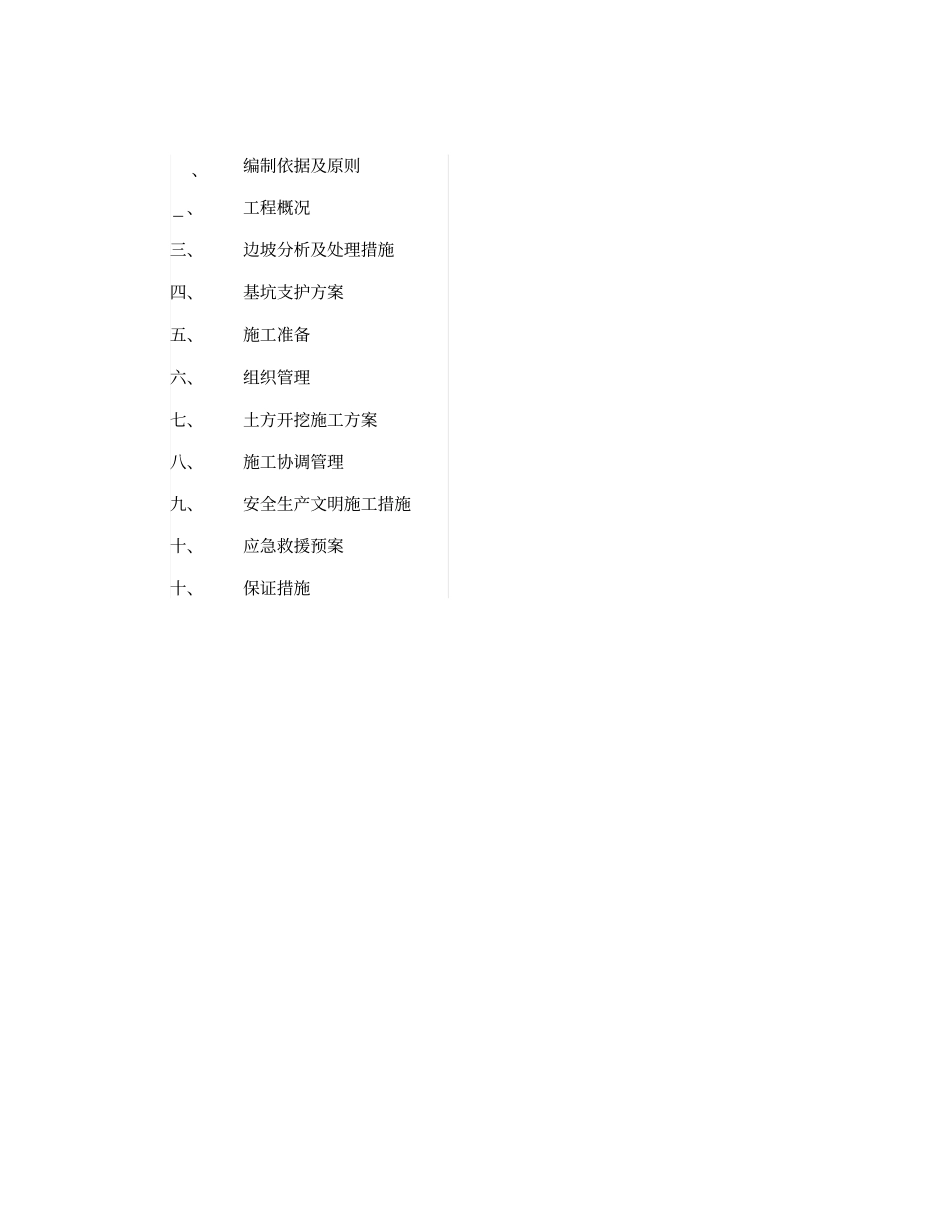

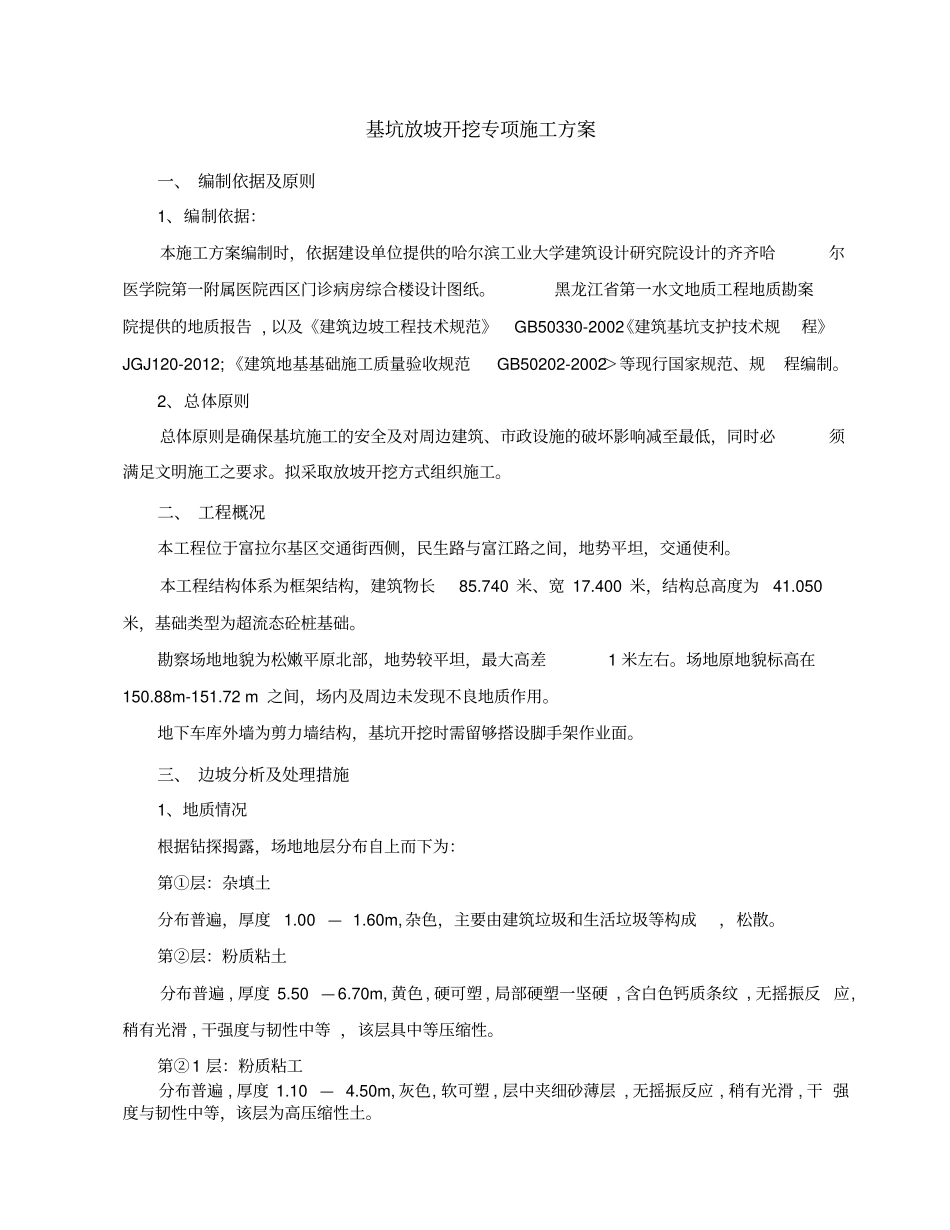

齐齐哈尔医学院第一附属医院西区门诊病房综合楼基坑放坡开挖专项施工方案建设单位:监理单位:施工单位:二O一三年五月二日负责人负责人项目经理、编制依据及原则_、工程概况三、边坡分析及处理措施四、基坑支护方案五、施工准备六、组织管理七、土方开挖施工方案八、施工协调管理九、安全生产文明施工措施十、应急救援预案十、保证措施基坑放坡开挖专项施工方案一、编制依据及原则1、编制依据:本施工方案编制时,依据建设单位提供的哈尔滨工业大学建筑设计研究院设计的齐齐哈尔医学院第一附属医院西区门诊病房综合楼设计图纸。黑龙江省第一水文地质工程地质勘案院提供的地质报告,以及《建筑边坡工程技术规范》GB50330-2002《建筑基坑支护技术规程》JGJ120-2012;《建筑地基基础施工质量验收规范GB50202-2002>等现行国家规范、规程编制。2、总体原则总体原则是确保基坑施工的安全及对周边建筑、市政设施的破坏影响减至最低,同时必须满足文明施工之要求。拟采取放坡开挖方式组织施工。二、工程概况本工程位于富拉尔基区交通街西侧,民生路与富江路之间,地势平坦,交通使利。本工程结构体系为框架结构,建筑物长85.740米、宽17.400米,结构总高度为41.050米,基础类型为超流态砼桩基础。勘察场地地貌为松嫩平原北部,地势较平坦,最大高差1米左右。场地原地貌标高在150.88m-151.72m之间,场内及周边未发现不良地质作用。地下车库外墙为剪力墙结构,基坑开挖时需留够搭设脚手架作业面。三、边坡分析及处理措施1、地质情况根据钻探揭露,场地地层分布自上而下为:第①层:杂填土分布普遍,厚度1.00—1.60m,杂色,主要由建筑垃圾和生活垃圾等构成,松散。第②层:粉质粘土分布普遍,厚度5.50—6.70m,黄色,硬可塑,局部硬塑一坚硬,含白色钙质条纹,无摇振反应,稍有光滑,干强度与韧性中等,该层具中等压缩性。第②1层:粉质粘工分布普遍,厚度1.10—4.50m,灰色,软可塑,层中夹细砂薄层,无摇振反应,稍有光滑,干强度与韧性中等,该层为高压缩性土。第③层:细砂:分布普遍,厚度2.50—5.40m,灰色,稍湿—饱和,稍密,层中夹粘性土薄层,颗粒成份主要为长石、石英。层中粒度有所变化,局部为中粗砂。第④层:砾砂分布普遍,厚度1.00—4.00m,灰色,饱和,稍密,局部中密,颗粒成份主要为长石、石英。层中粒度有所变化,局部为中粗砂、圆砾。第④1层:粉质粘土分布普遍,厚度0.50—3.50m,灰色,软塑,层中夹细砂,无摇振反应,稍有光滑,干强度与韧性低,该层为高压缩性土。第④2层:砾砂局部分布,厚度0.80—3.50m,灰色,饱和,松散。主要有石英、长石组成,颗粒级配较差,夹粘性土薄层。第⑤层:中砂局部分布,厚度5.20—12.60m,灰色,饱和,中密,局部密实。颗粒成份为石英、长石。层中局部为细砂。2、边坡分析基坑北面:长度约25m高差为0.4m,土质为粉质粘土;基坑西侧:长度约95m高差为0.84m,土质为粉质粘土;基坑东侧:长度约95m高差为0.17m,土质为粉质粘土;基坑南侧:长度约25m高差为0.65m,土质为粉质粘土;整个边坡土质均为粉质粘土,黄色,硬可塑,局部硬塑-坚硬,干强度与韧性中等。边坡在自然状态不受扰动时基本稳定,一旦受到雨水冲刷或挤压,边坡将失稳造成局部塌方,危及施工作业人员安全。3、处理措施1)、挖好的边坡上口搭设安全防护栏杆,防止人员攀爬扰动边坡;2)、加快施工速度,反填土方彻底消除隐患;3)、护坡面的覆盖做法:①人工修整护坡面;②边坡用彩条塑料布覆盖。4)、严禁在边坡上口堆积土方及施工材料;5)、应在施工人员通行处搭设梯道,确保施工道路畅通。6)、施工排水必须进行有组织排水,严禁散排冲刷边坡7)、在按照方案中设计坡率放坡开挖不能满足安全要求的情况下,通知现场代表、监理、咨询公司人员现场察看分析,在场地允许的条件下再加大放坡坡率和进行卸载。四、基坑支护方案1、确定方案本工程周边地面开阔,根据地质报告,地下水属第四系孔隙潜水,含水层为细砂、砾砂、中砂、透水性好,初见水位埋深9.60—9.90米,静止水位埋深9.40—10.0米(水位高程141.27?141.75m),基础工程施工不需要采取降水措施。本工程的土质分别为杂填土、粉质粘土、细砂、砾砂、...
