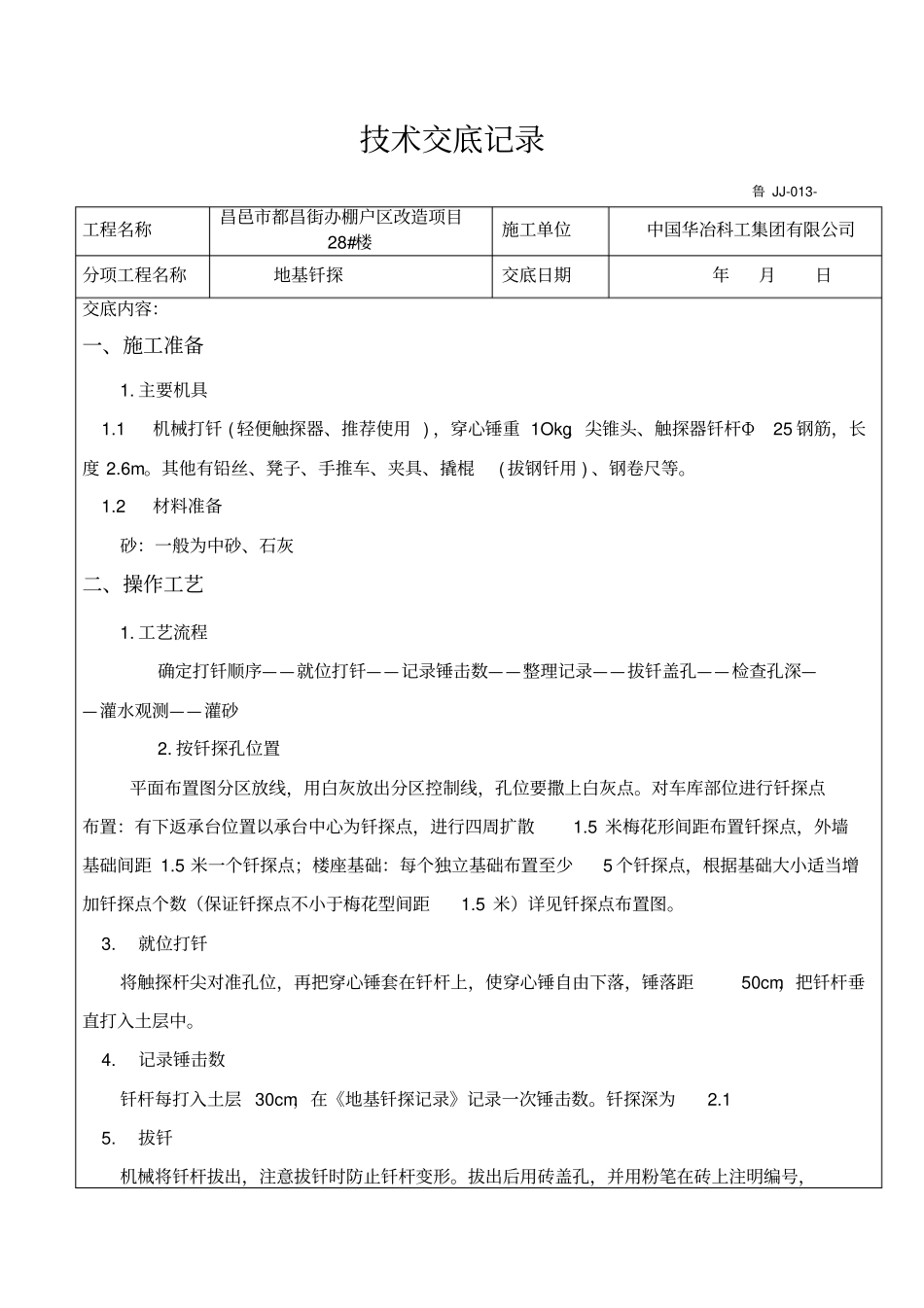

技术交底记录鲁JJ-013-工程名称昌邑市都昌街办棚户区改造项目28#楼施工单位中国华冶科工集团有限公司分项工程名称地基钎探交底日期年月日交底内容:一、施工准备1
1机械打钎(轻便触探器、推荐使用),穿心锤重1Okg,尖锥头、触探器钎杆Φ25钢筋,长度2
其他有铅丝、凳子、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等
2材料准备砂:一般为中砂、石灰二、操作工艺1
工艺流程确定打钎顺序——就位打钎——记录锤击数——整理记录——拔钎盖孔——检查孔深——灌水观测——灌砂2
按钎探孔位置平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点
对车库部位进行钎探点布置:有下返承台位置以承台中心为钎探点,进行四周扩散1
5米梅花形间距布置钎探点,外墙基础间距1
5米一个钎探点;楼座基础:每个独立基础布置至少5个钎探点,根据基础大小适当增加钎探点个数(保证钎探点不小于梅花型间距1
5米)详见钎探点布置图
就位打钎将触探杆尖对准孔位,再把穿心锤套在钎杆上,使穿心锤自由下落,锤落距50cm,把钎杆垂直打入土层中
记录锤击数钎杆每打入土层30cm,在《地基钎探记录》记录一次锤击数
拔钎机械将钎杆拔出,注意拔钎时防止钎杆变形

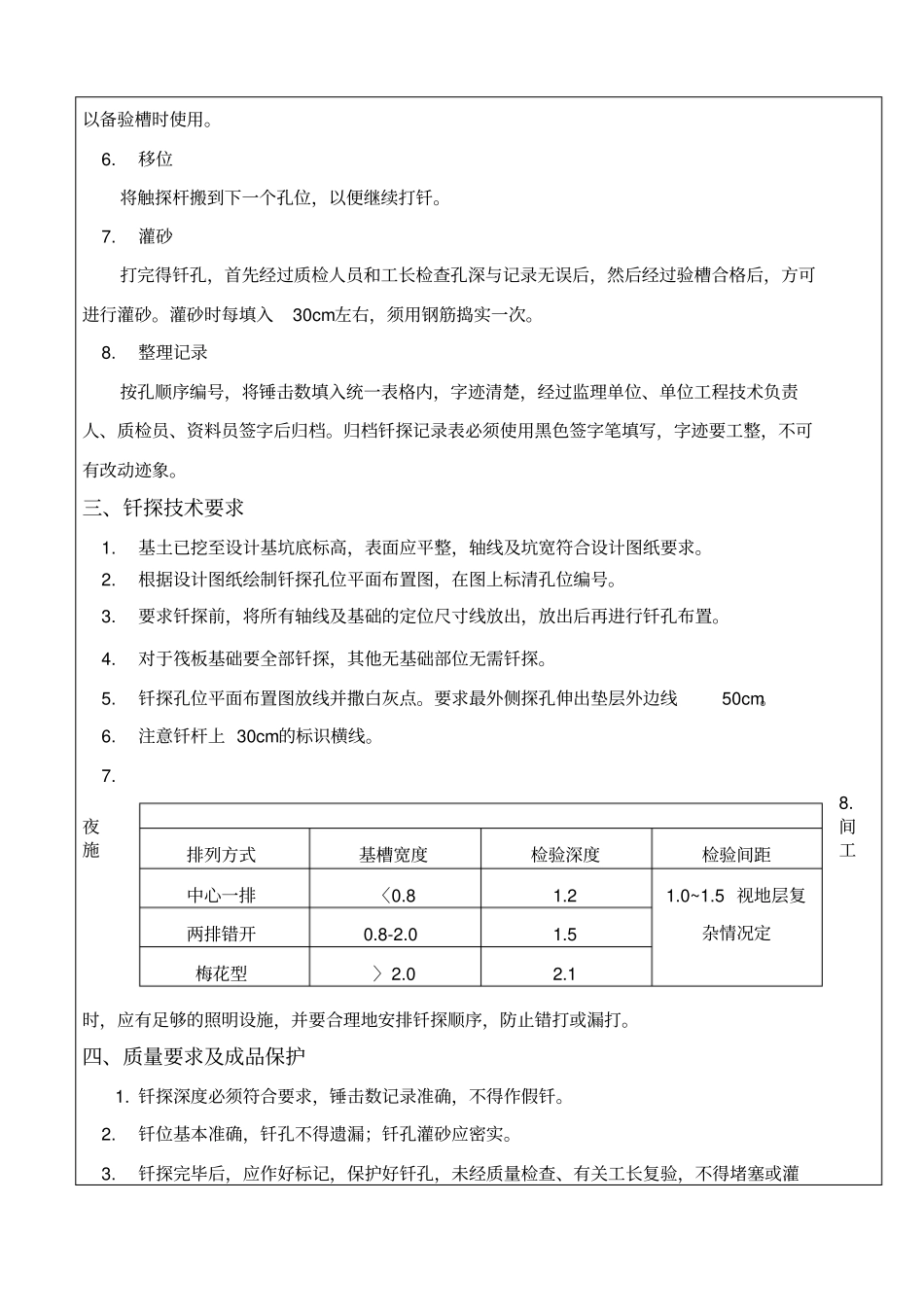

拔出后用砖盖孔,并用粉笔在砖上注明编号,以备验槽时使用
移位将触探杆搬到下一个孔位,以便继续打钎
灌砂打完得钎孔,首先经过质检人员和工长检查孔深与记录无误后,然后经过验槽合格后,方可进行灌砂
灌砂时每填入30cm左右,须用钢筋捣实一次
整理记录按孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过监理单位、单位工程技术负责人、质检员、资料员签字后归档
归档钎探记录表必须使用黑色签字笔填写,字迹要工整,不可有改动迹象

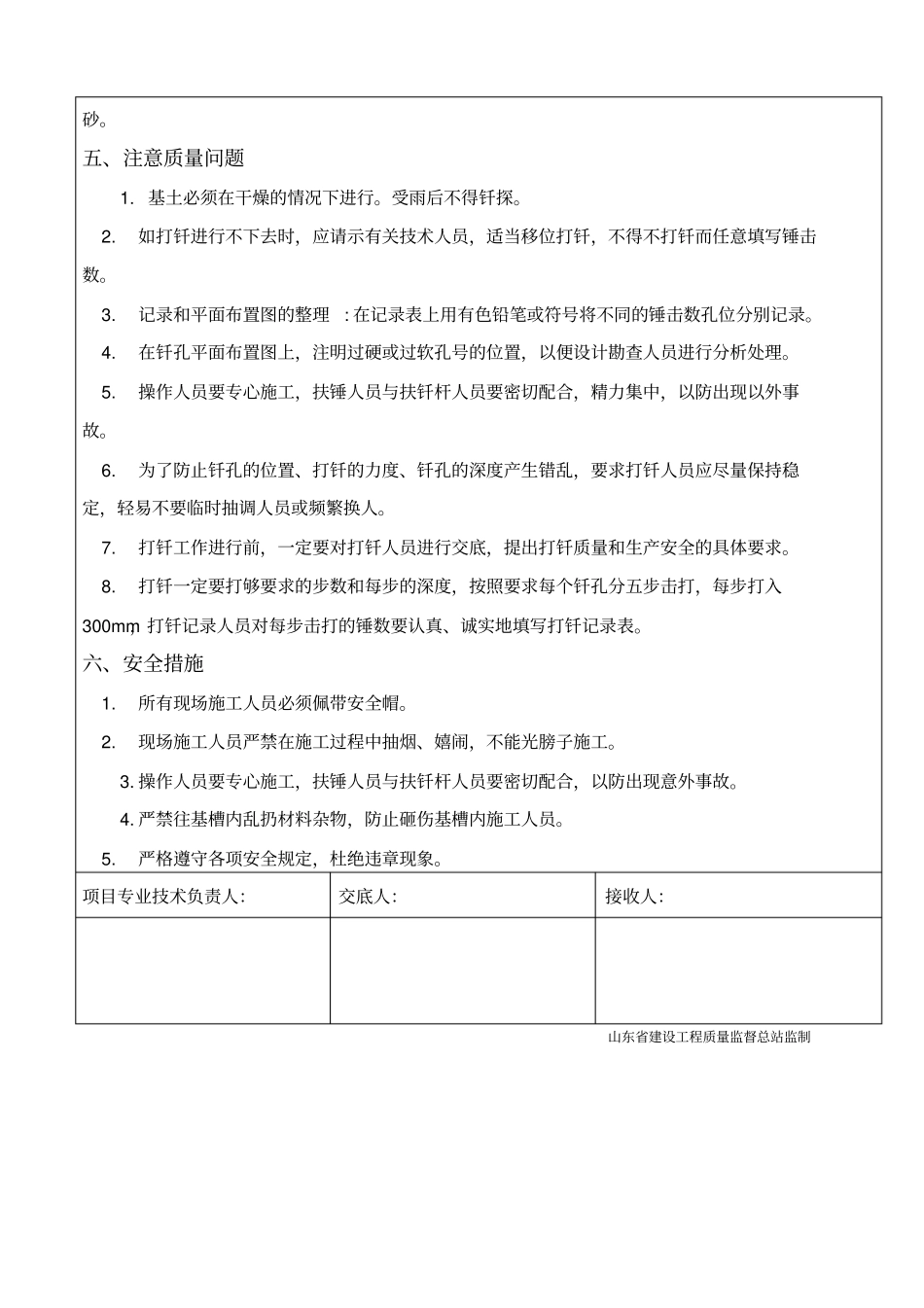

三、钎探技术要求1
基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求
根据设计图纸
