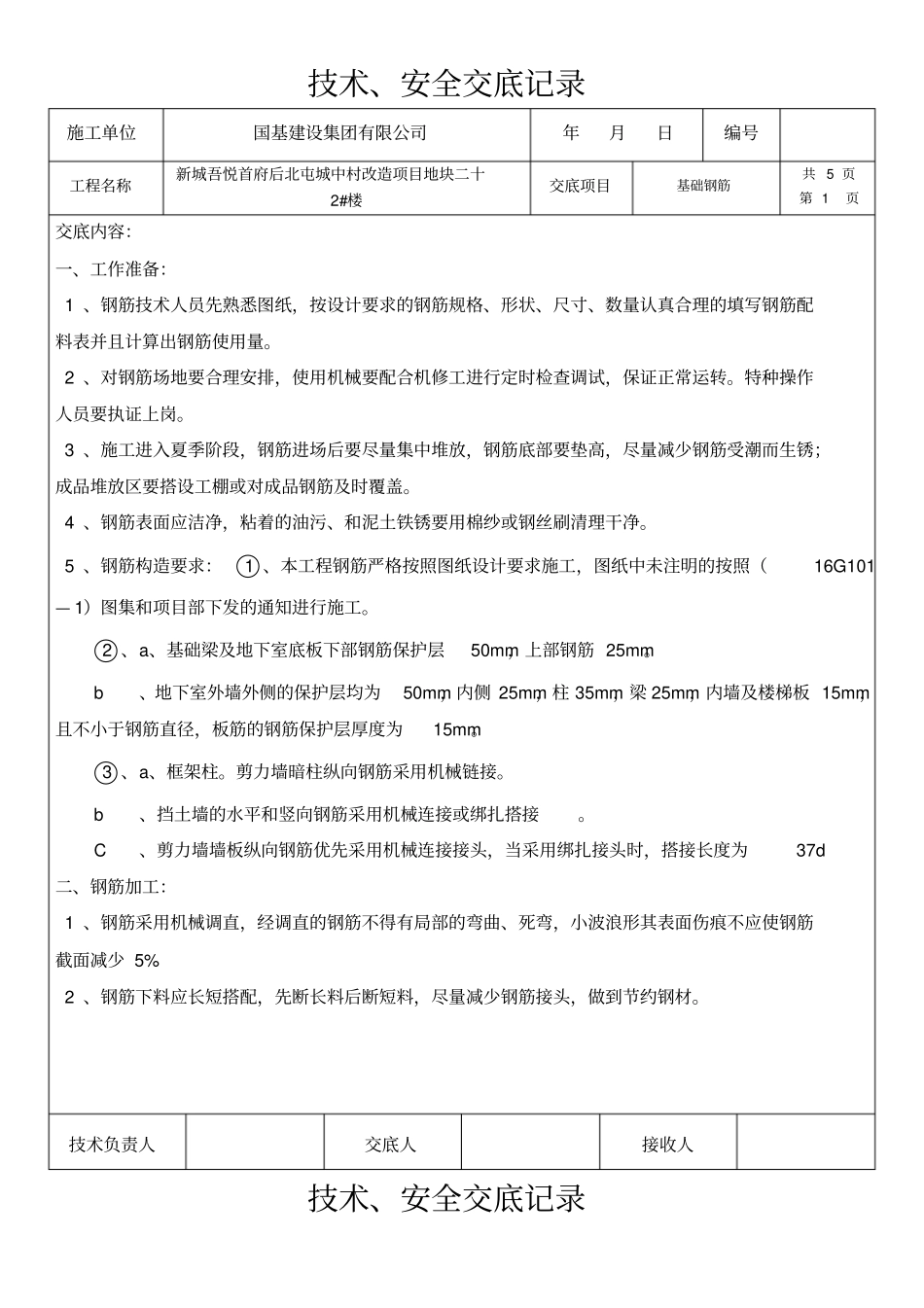

技术、安全交底记录施工单位国基建设集团有限公司年月日编号工程名称新城吾悦首府后北屯城中村改造项目地块二十2#楼交底项目基础钢筋共5页第1页交底内容:一、工作准备:1、钢筋技术人员先熟悉图纸,按设计要求的钢筋规格、形状、尺寸、数量认真合理的填写钢筋配料表并且计算出钢筋使用量
2、对钢筋场地要合理安排,使用机械要配合机修工进行定时检查调试,保证正常运转
特种操作人员要执证上岗
3、施工进入夏季阶段,钢筋进场后要尽量集中堆放,钢筋底部要垫高,尽量减少钢筋受潮而生锈;成品堆放区要搭设工棚或对成品钢筋及时覆盖
4、钢筋表面应洁净,粘着的油污、和泥土铁锈要用棉纱或钢丝刷清理干净
5、钢筋构造要求:○1、本工程钢筋严格按照图纸设计要求施工,图纸中未注明的按照(16G101—1)图集和项目部下发的通知进行施工
○2、a、基础梁及地下室底板下部钢筋保护层50mm,上部钢筋25mm
b、地下室外墙外侧的保护层均为50mm,内侧25mm,柱35mm,梁25mm,内墙及楼梯板15mm,且不小于钢筋直径,板筋的钢筋保护层厚度为15mm
○3、a、框架柱
剪力墙暗柱纵向钢筋采用机械链接
b、挡土墙的水平和竖向钢筋采用机械连接或绑扎搭接
C、剪力墙墙板纵向钢筋优先采用机械连接接头,当采用绑扎接头时,搭接长度为37d二、钢筋加工:1、钢筋采用机械调直,经调直的钢筋不得有局部的弯曲、死弯,小波浪形其表面伤痕不应使钢筋截面减少5%2、钢筋下料应长短搭配,先断长料后断短料,尽量减少钢筋接头,做到节约钢材

技术负责人交底人接收人技术、安全交底记录施工单位国基建设集团有限公司年月日编号工程名称新城吾悦首府后北屯城中村改造项目地块二十2#楼交底项目基础钢筋共5页第2页交底内容:3、封闭式箍筋采用电弧焊,单面焊,焊缝长度不小于钢筋直径的10倍

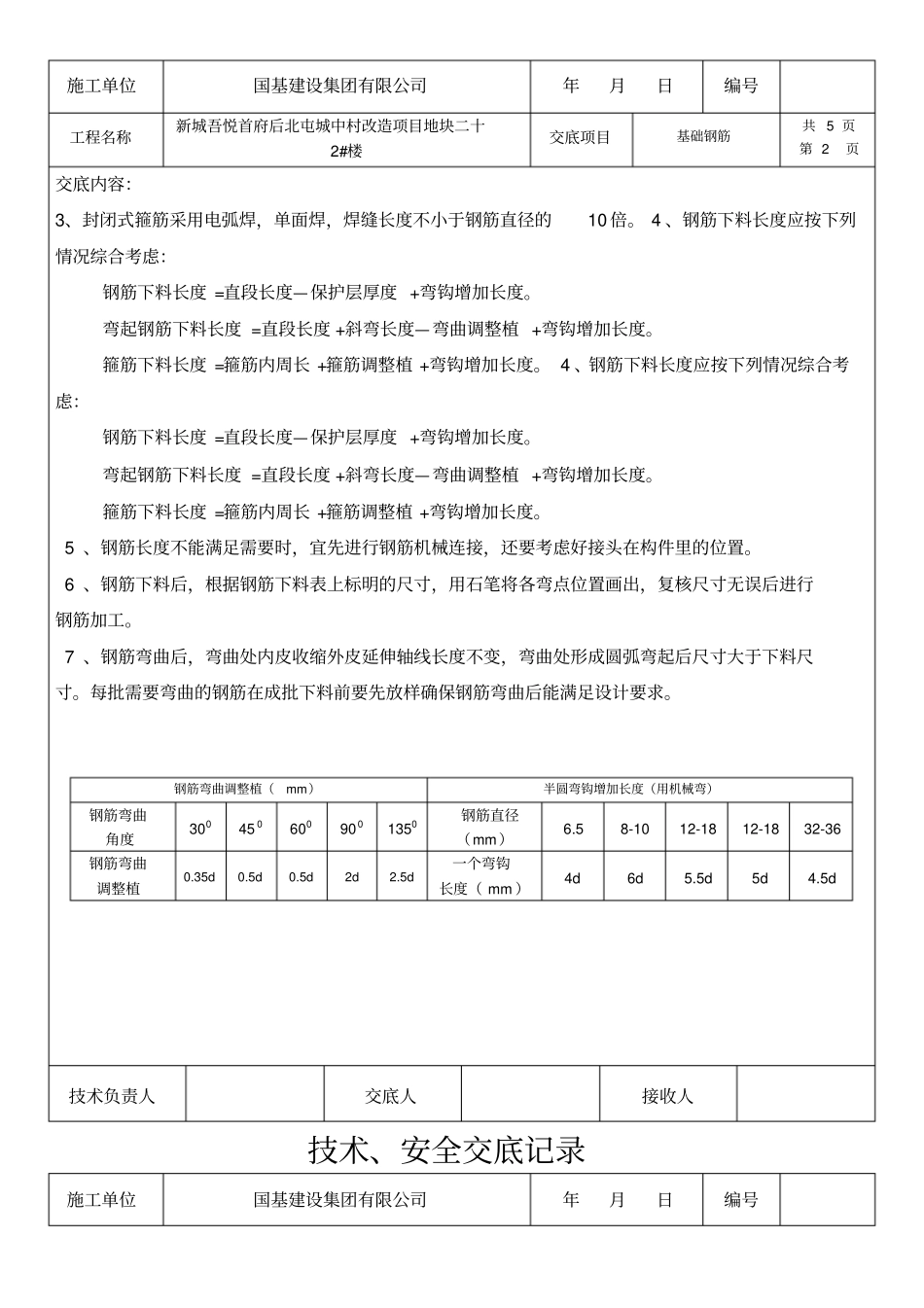

4、钢筋下料长度应按下列情况综合考虑:钢筋下料长度=直段长度—保护层厚度+弯
